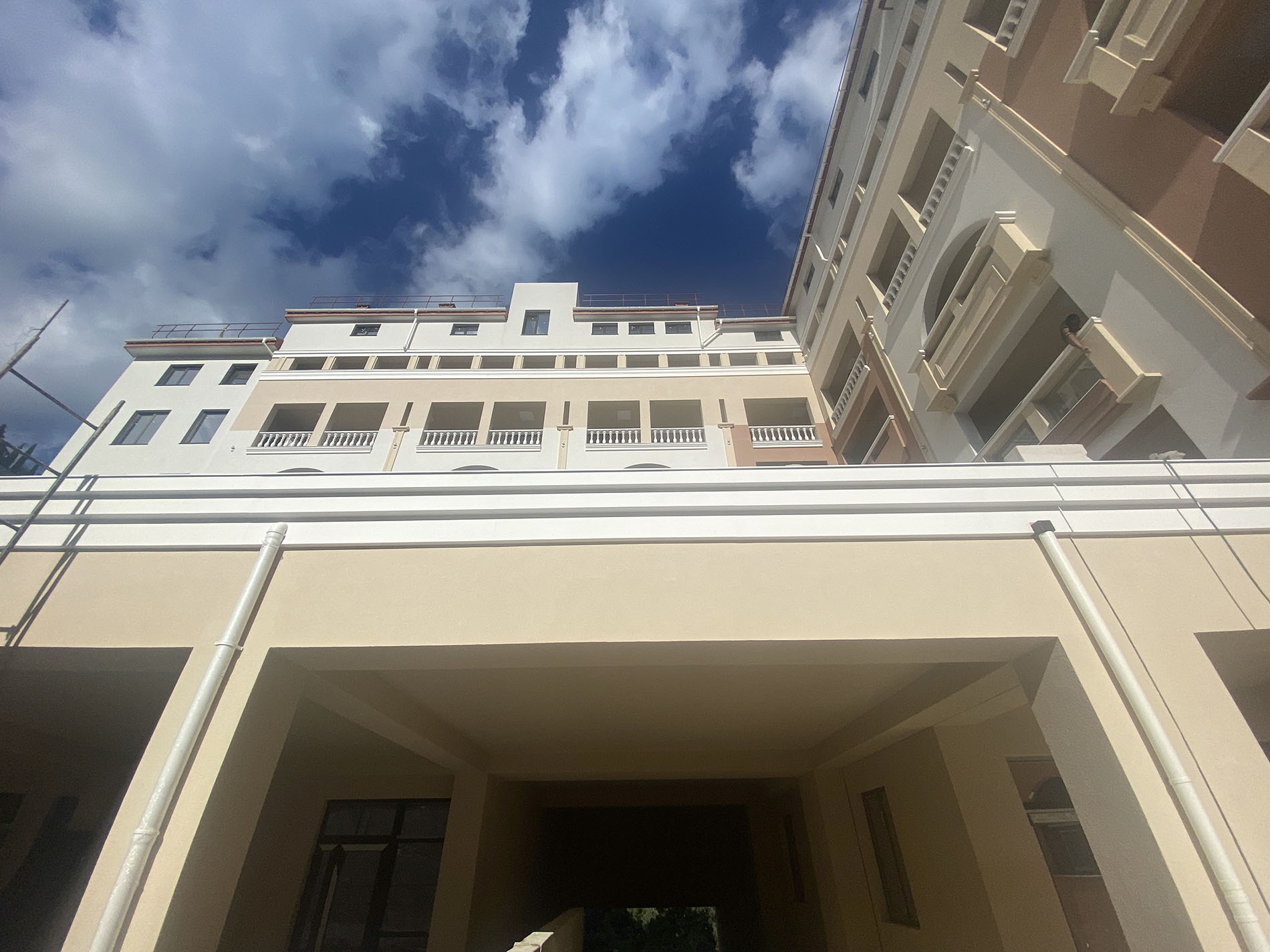

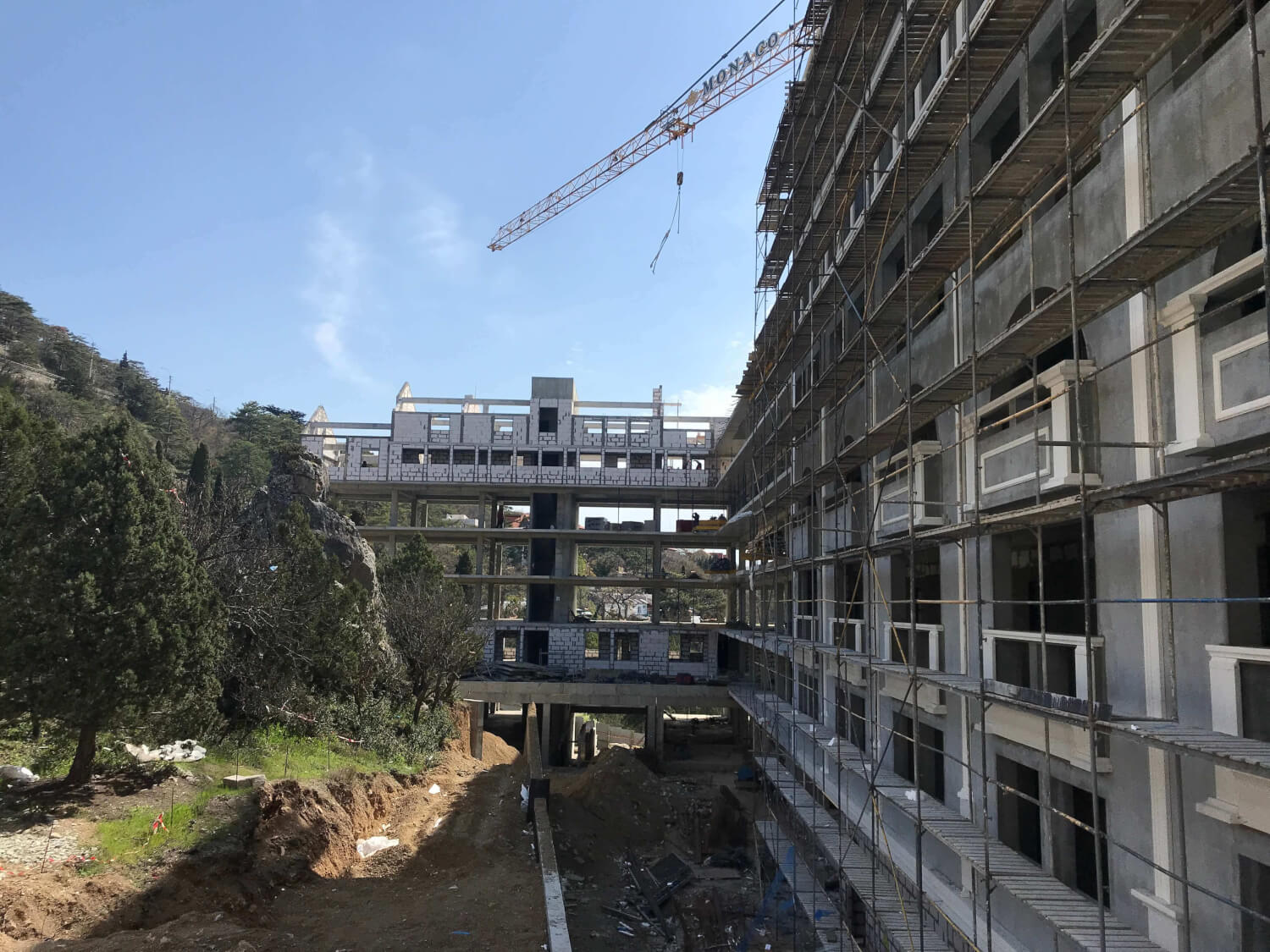

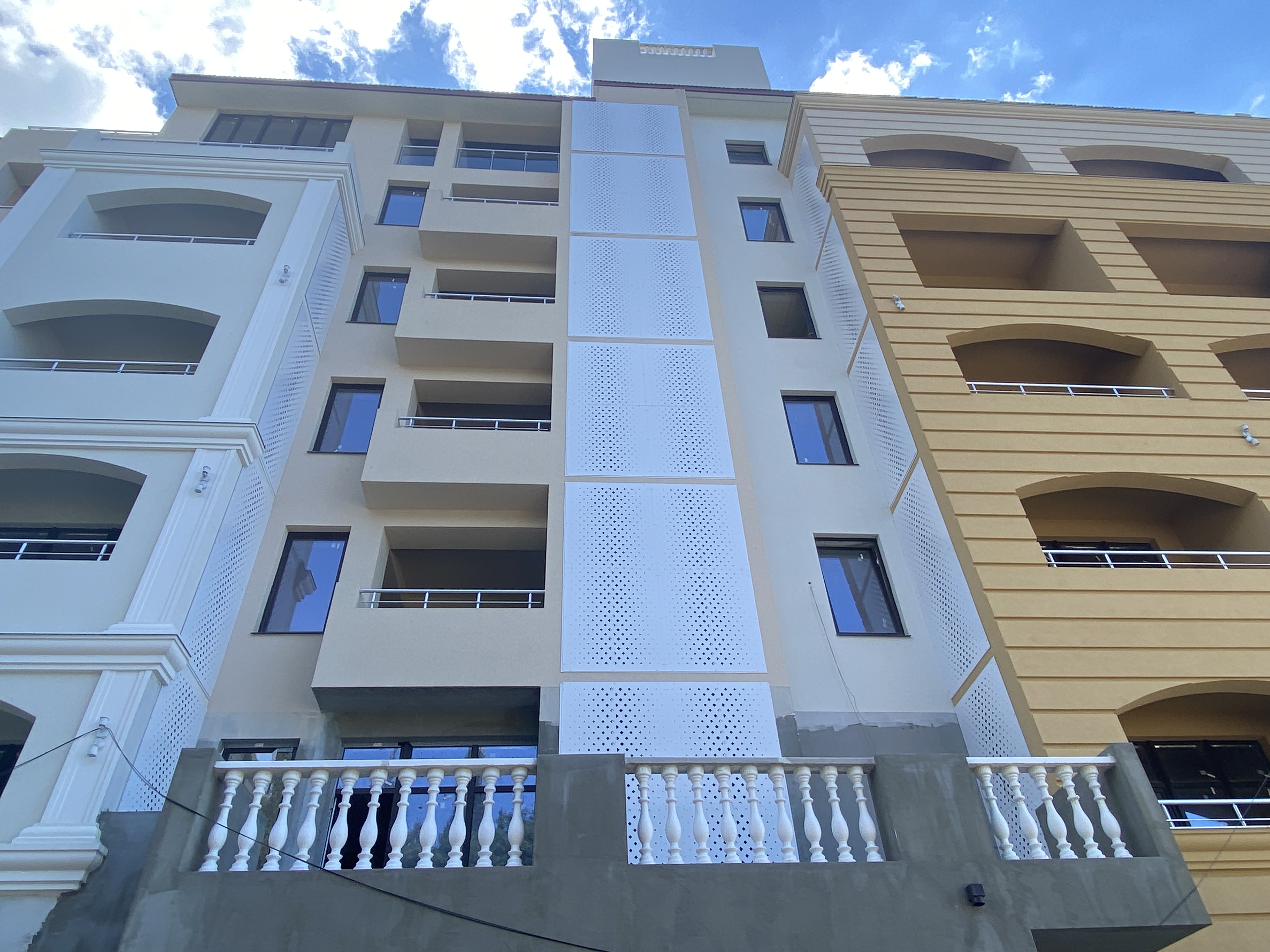

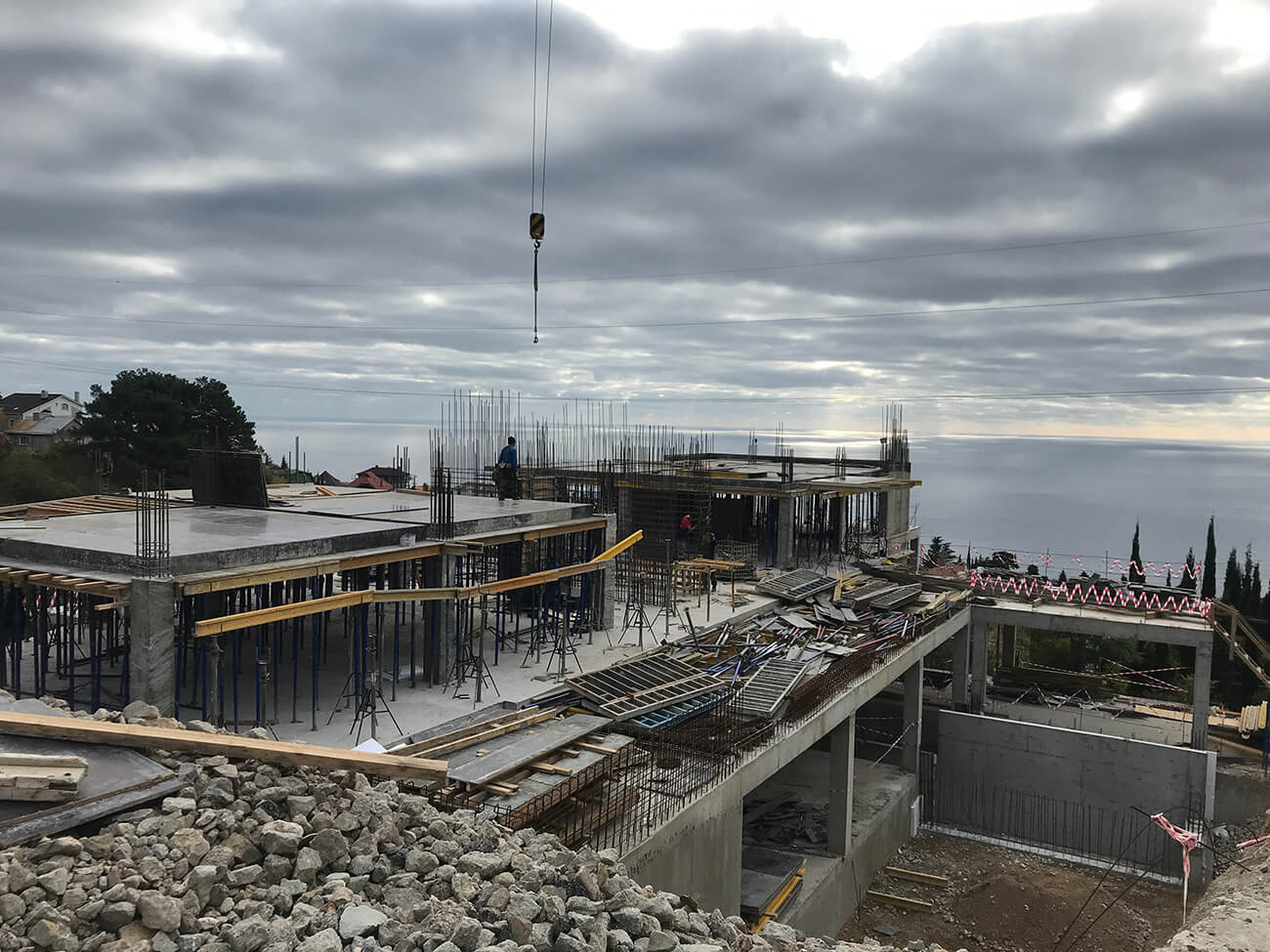

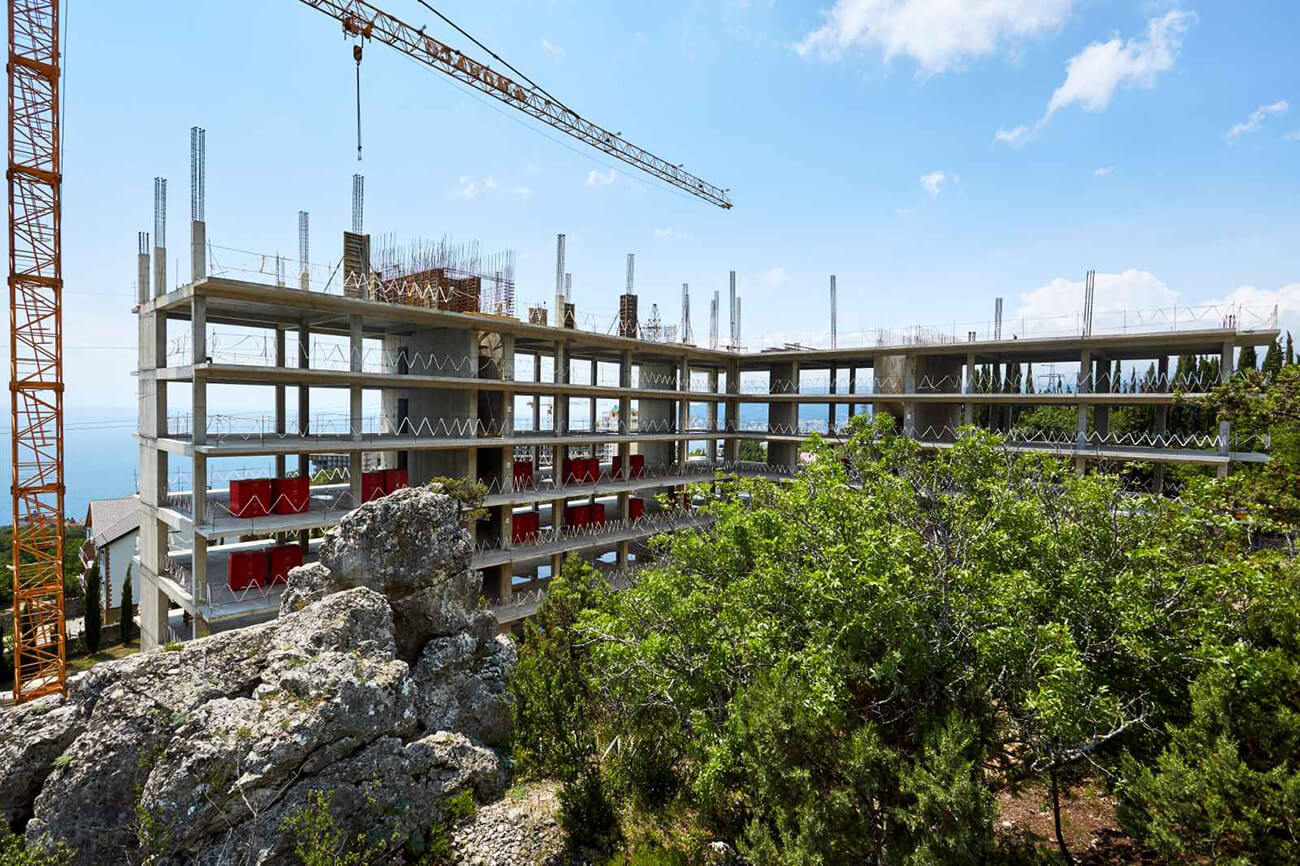

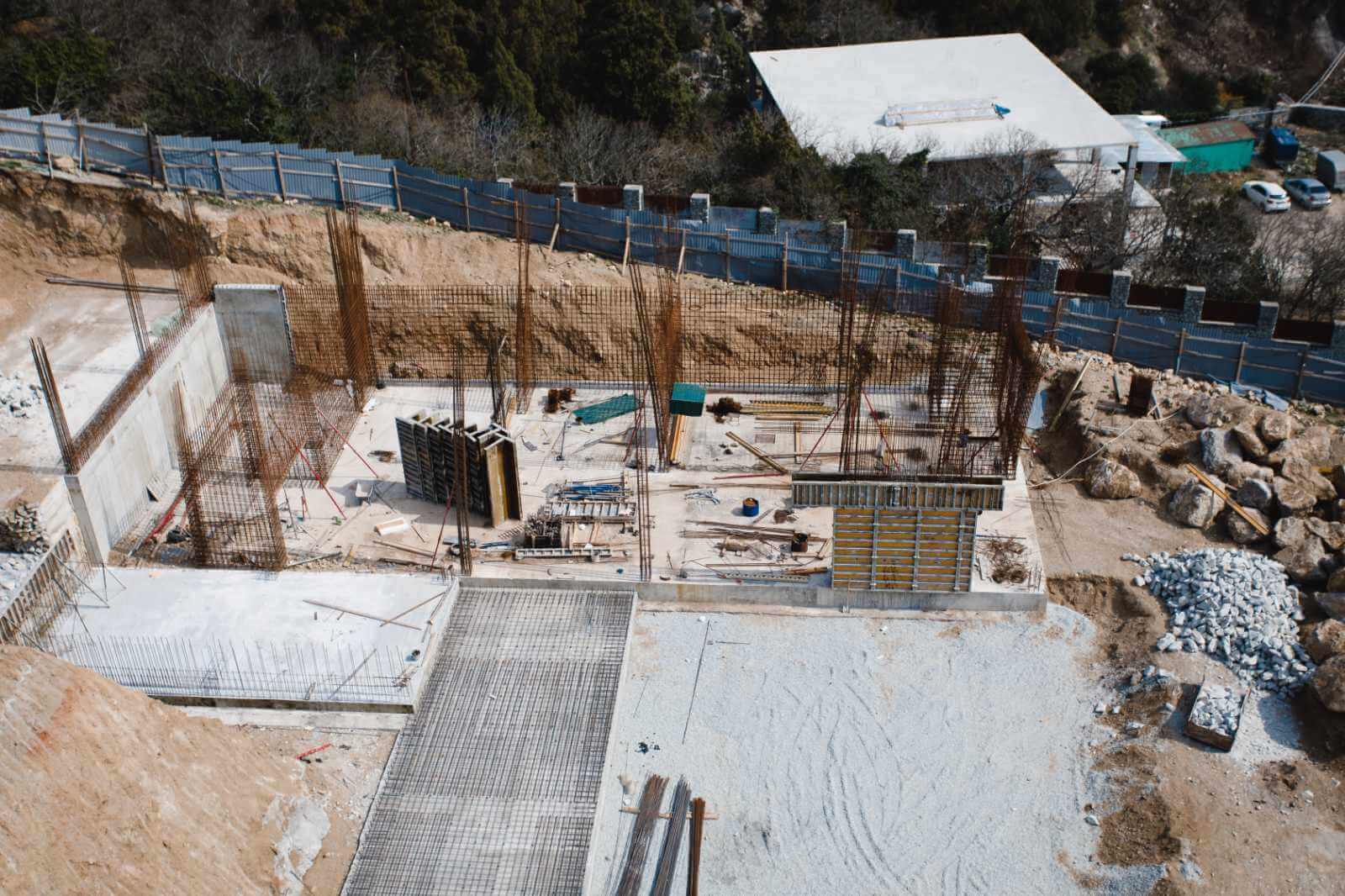

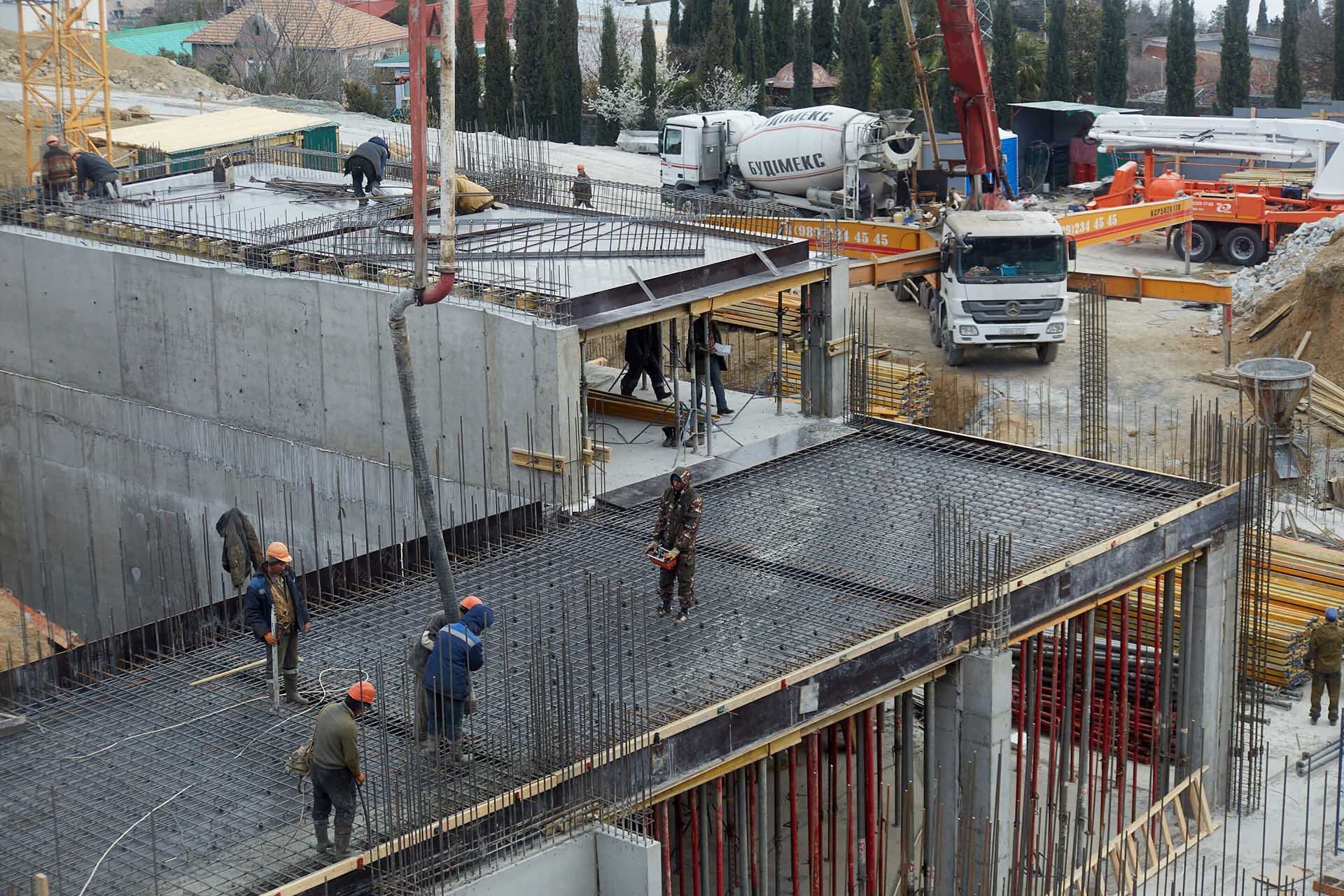

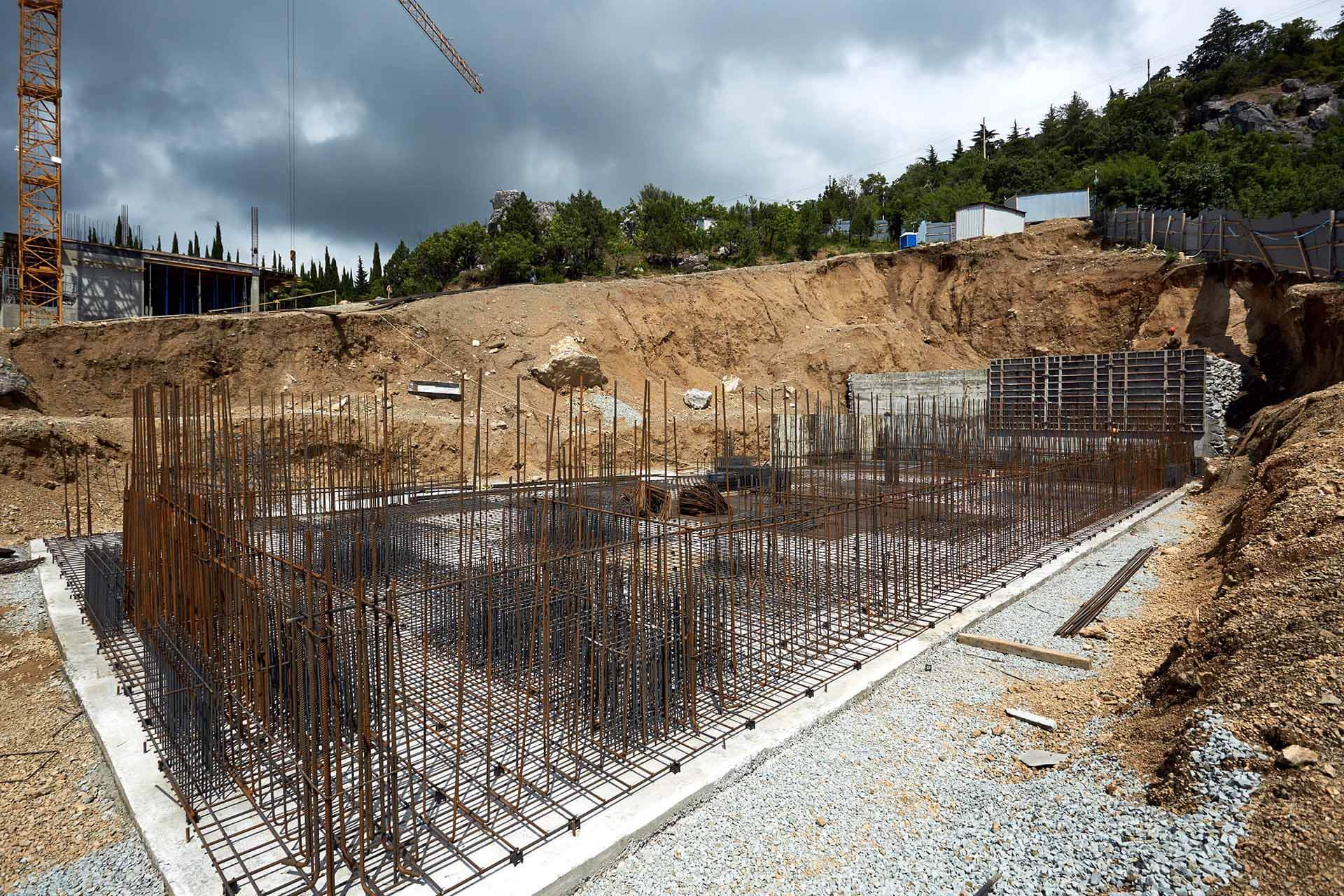

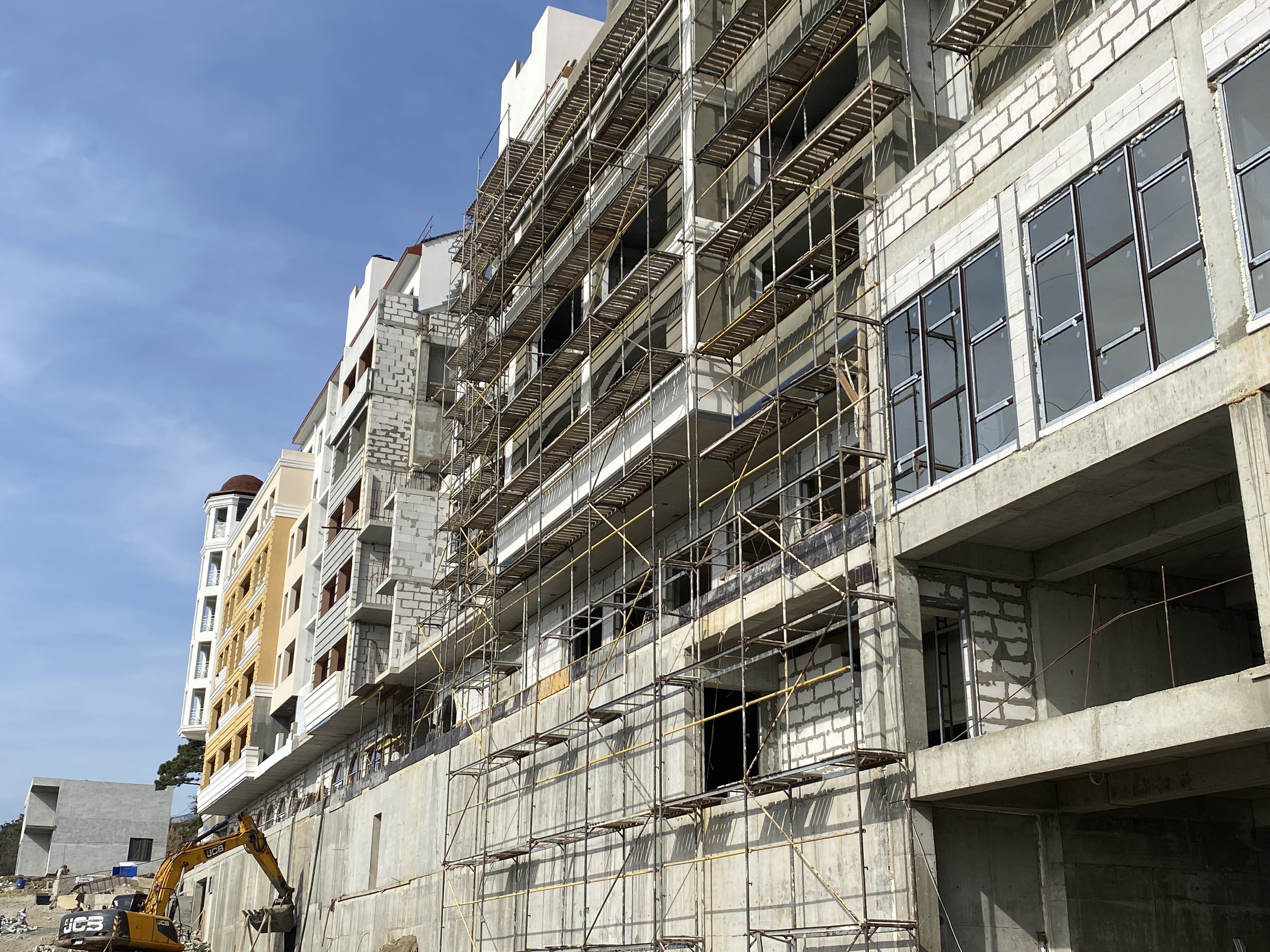

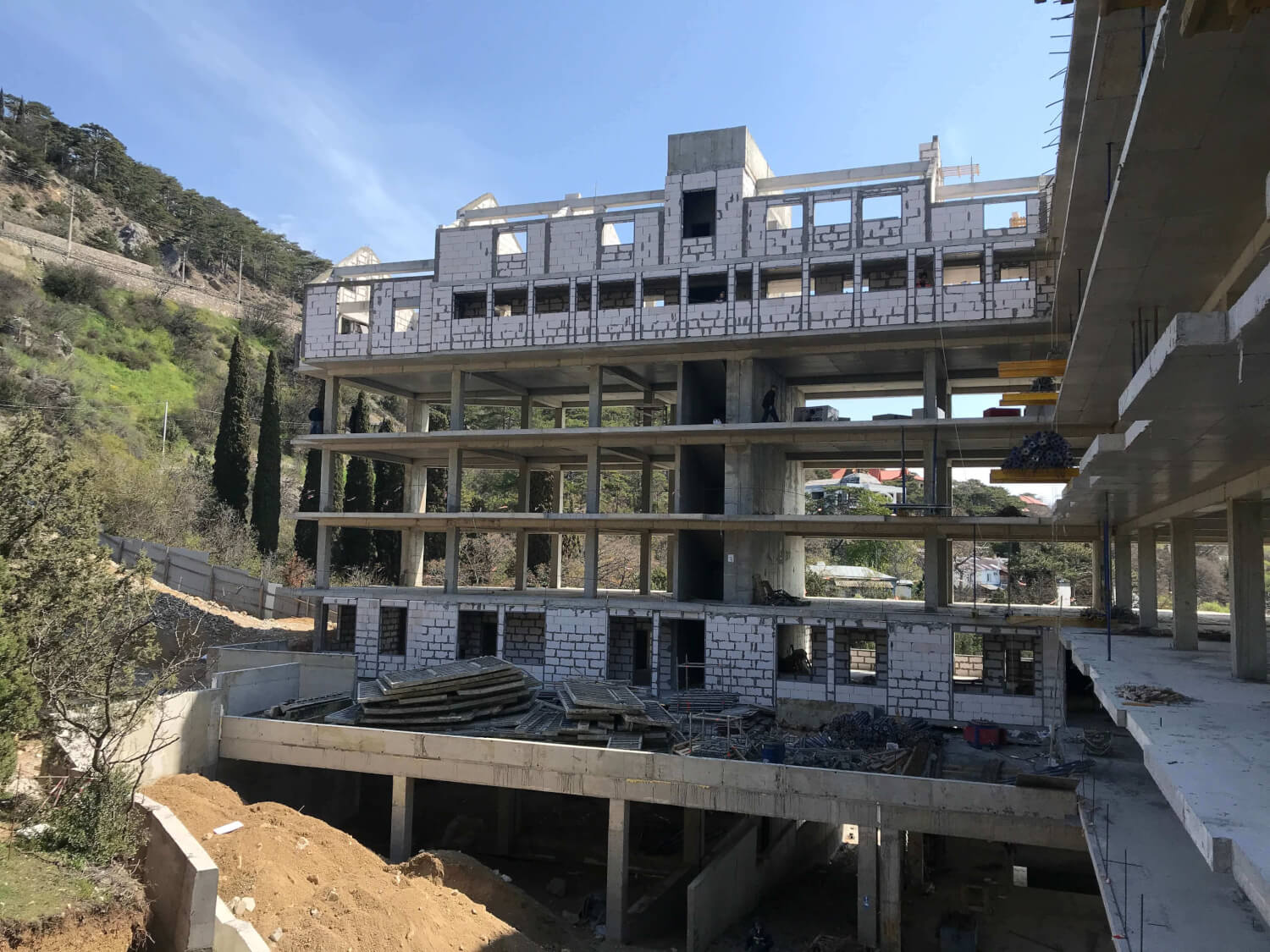

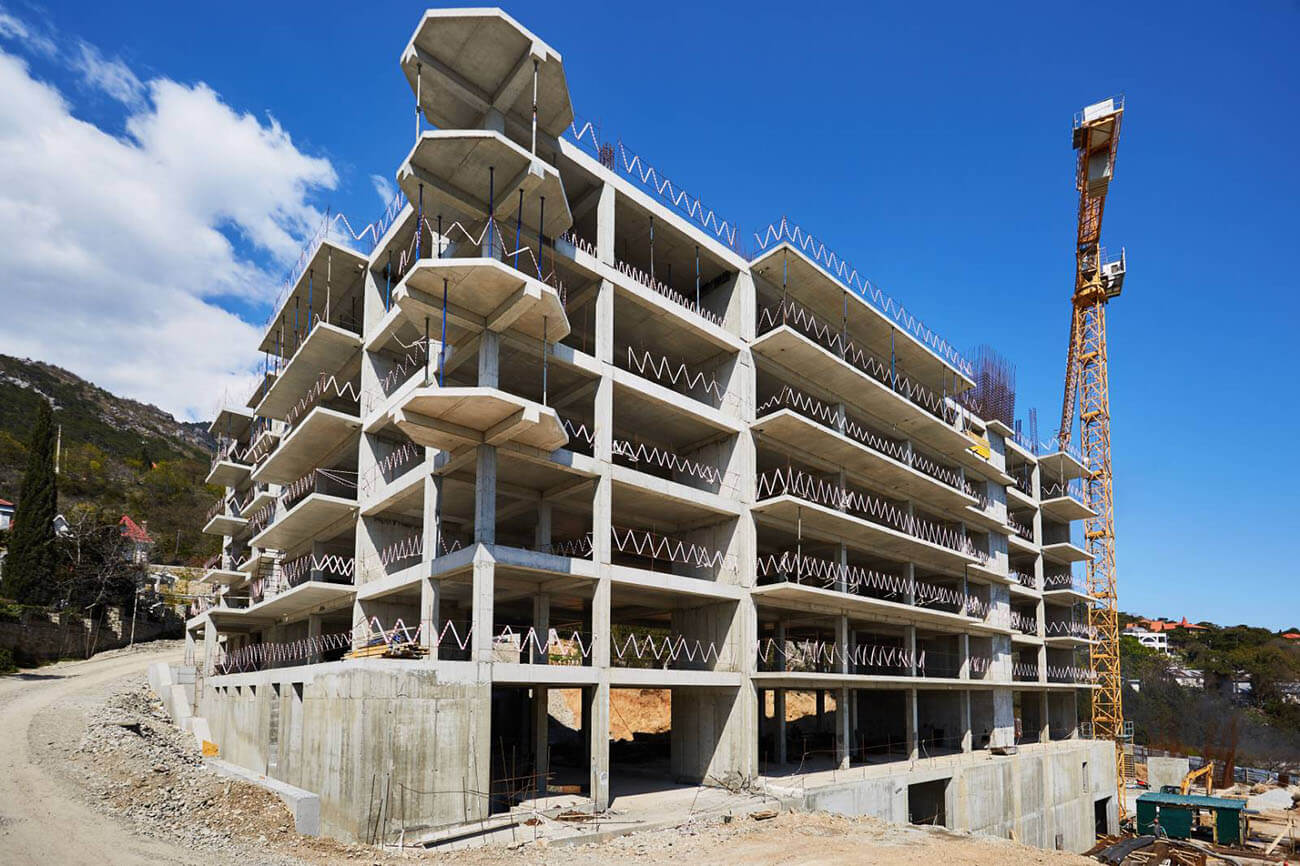

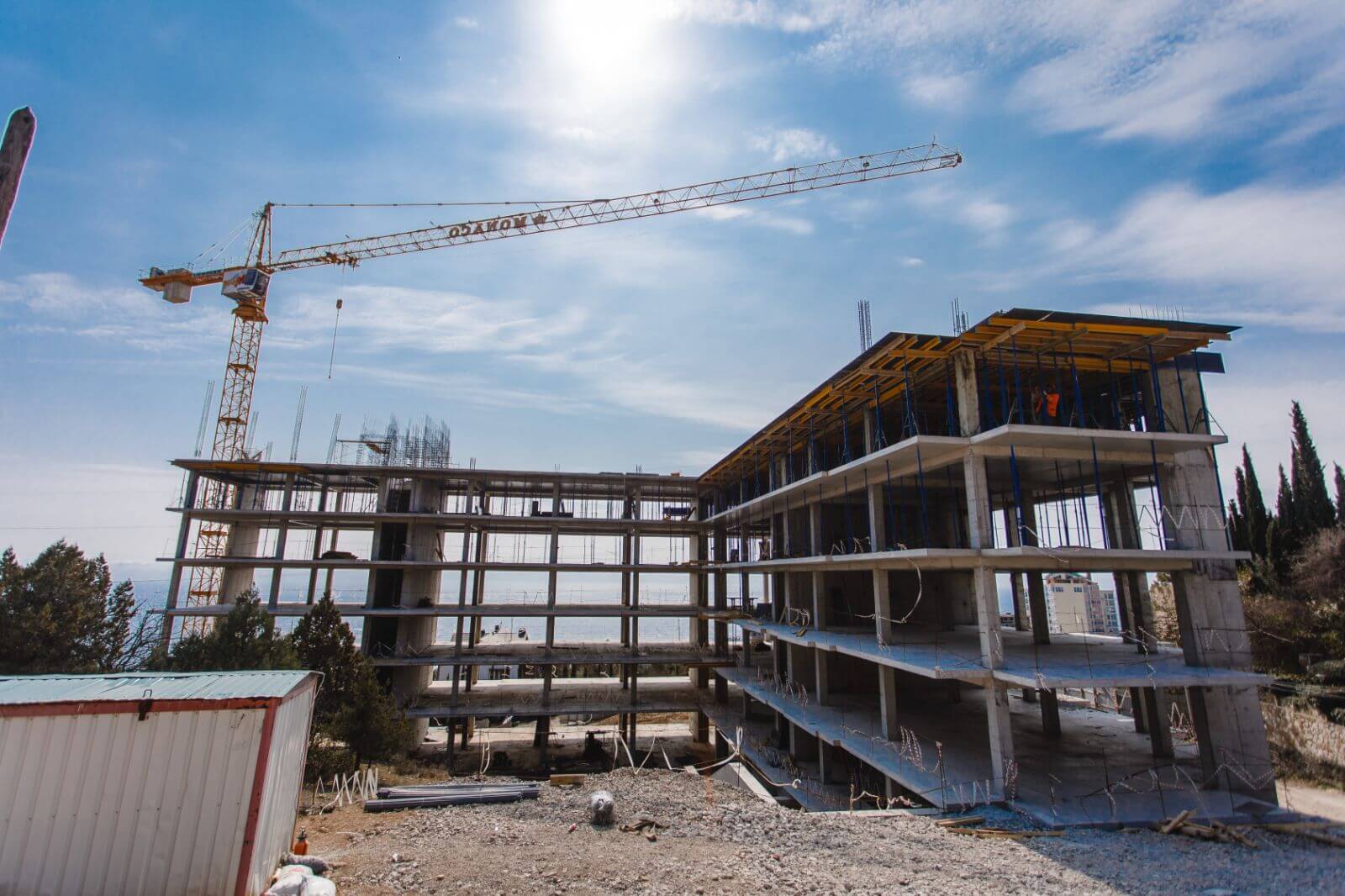

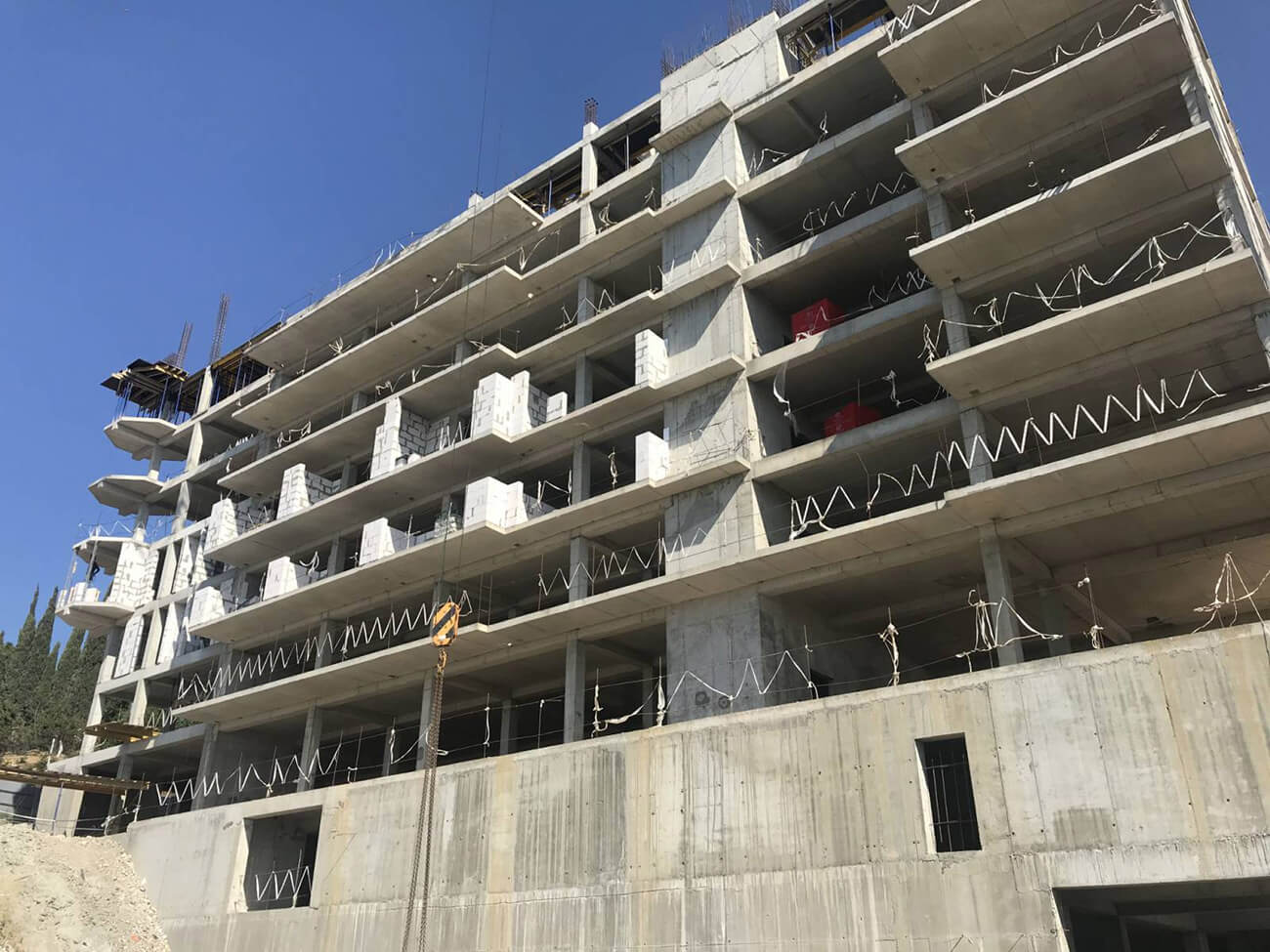

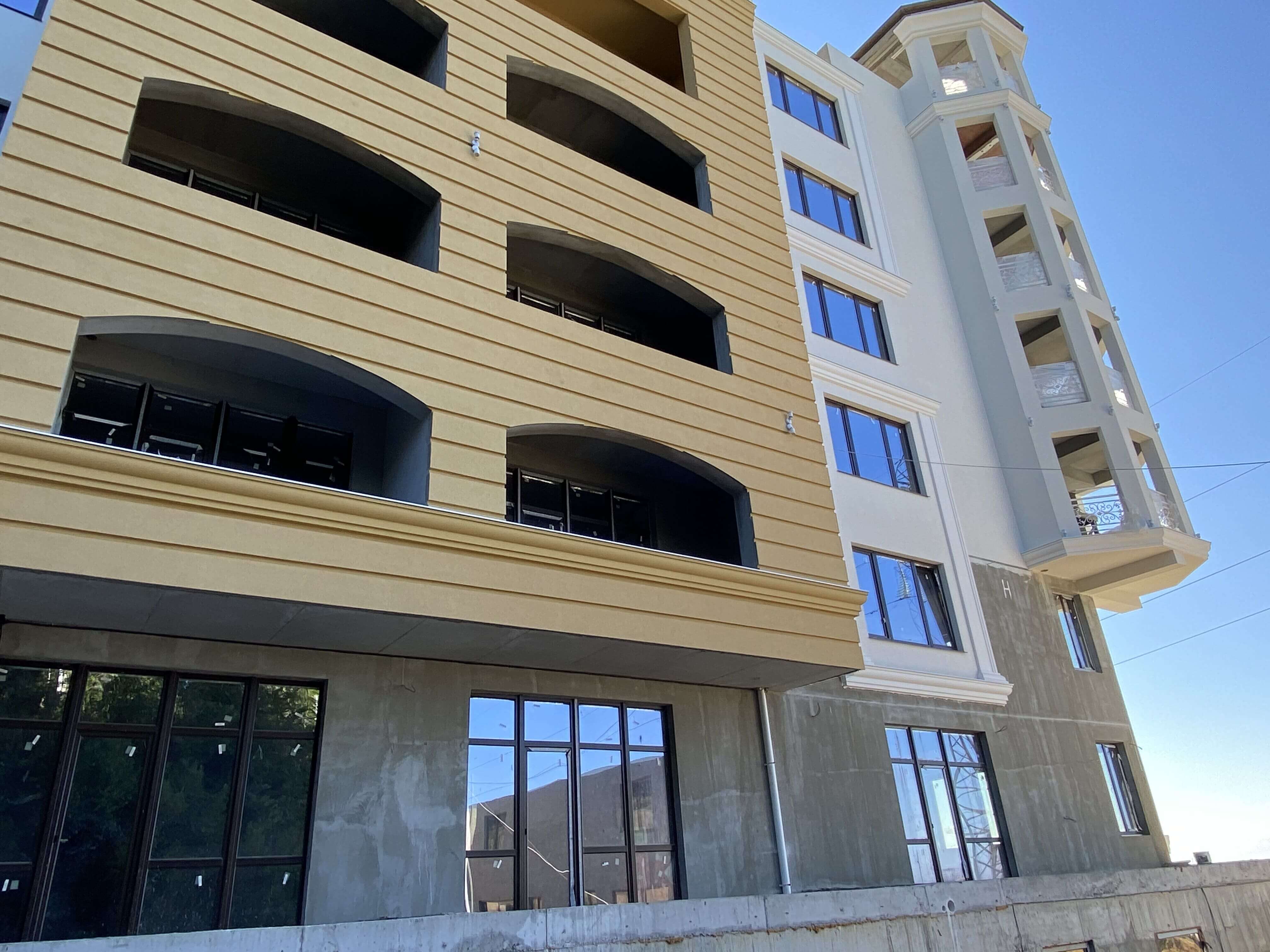

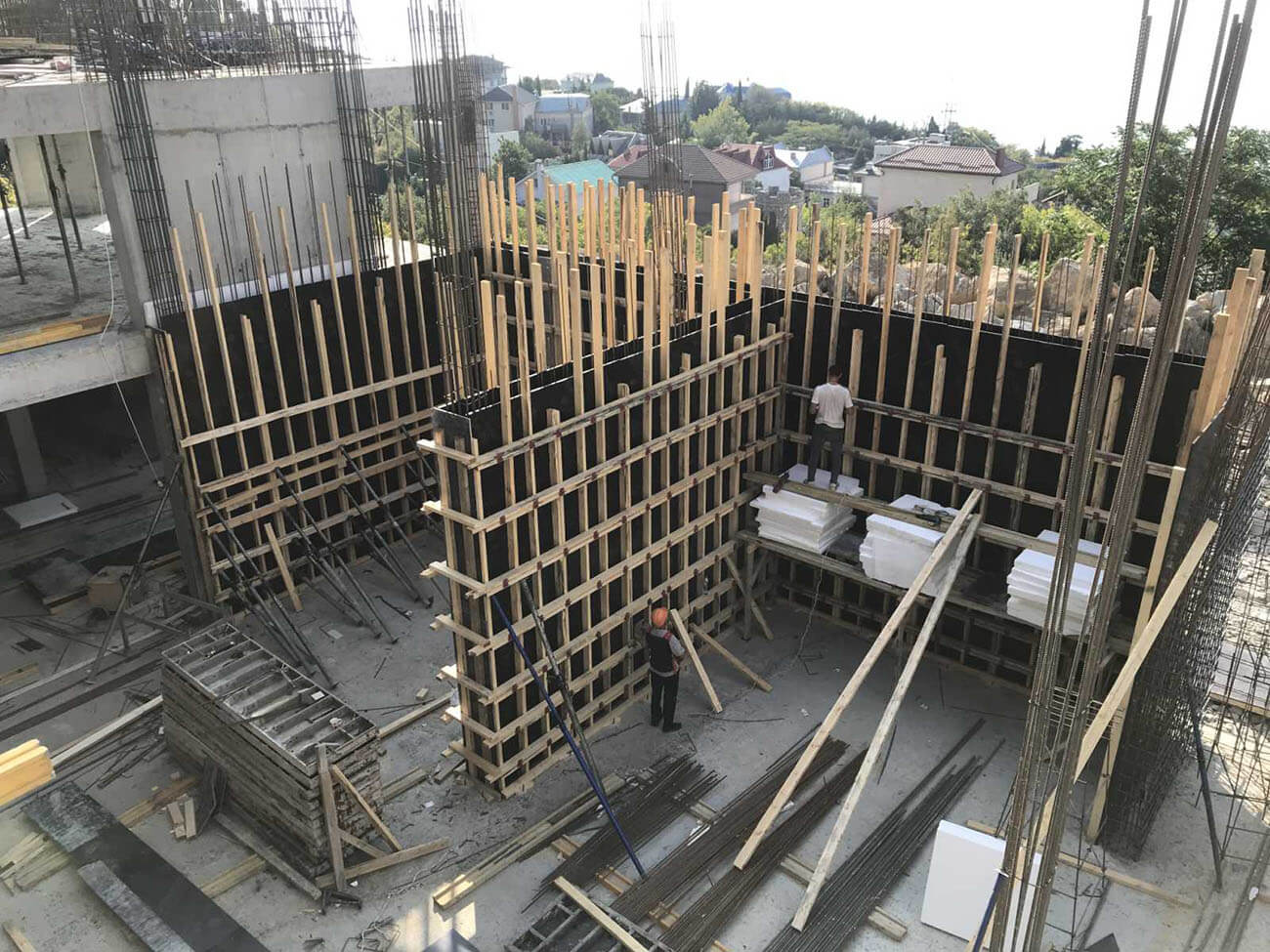

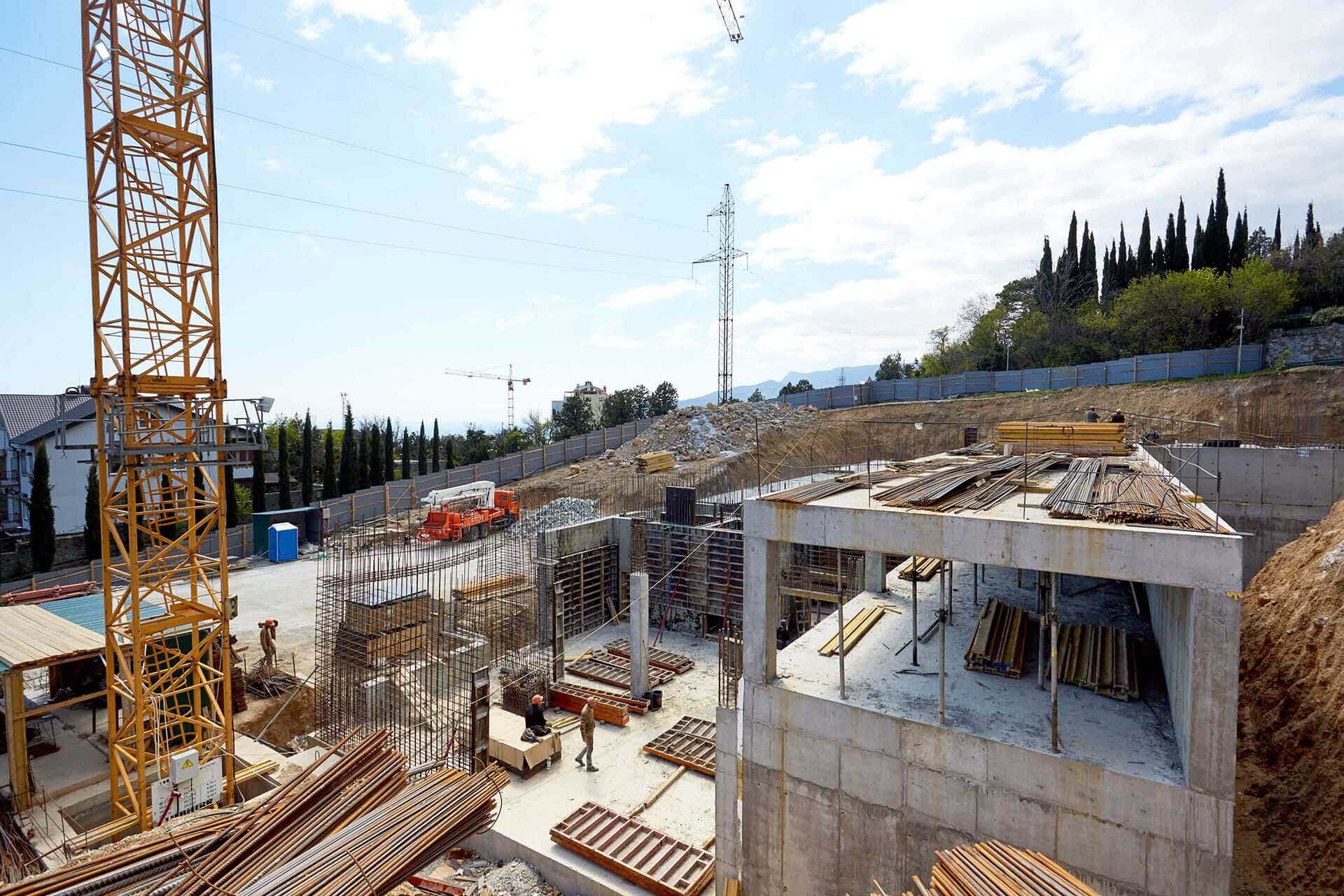

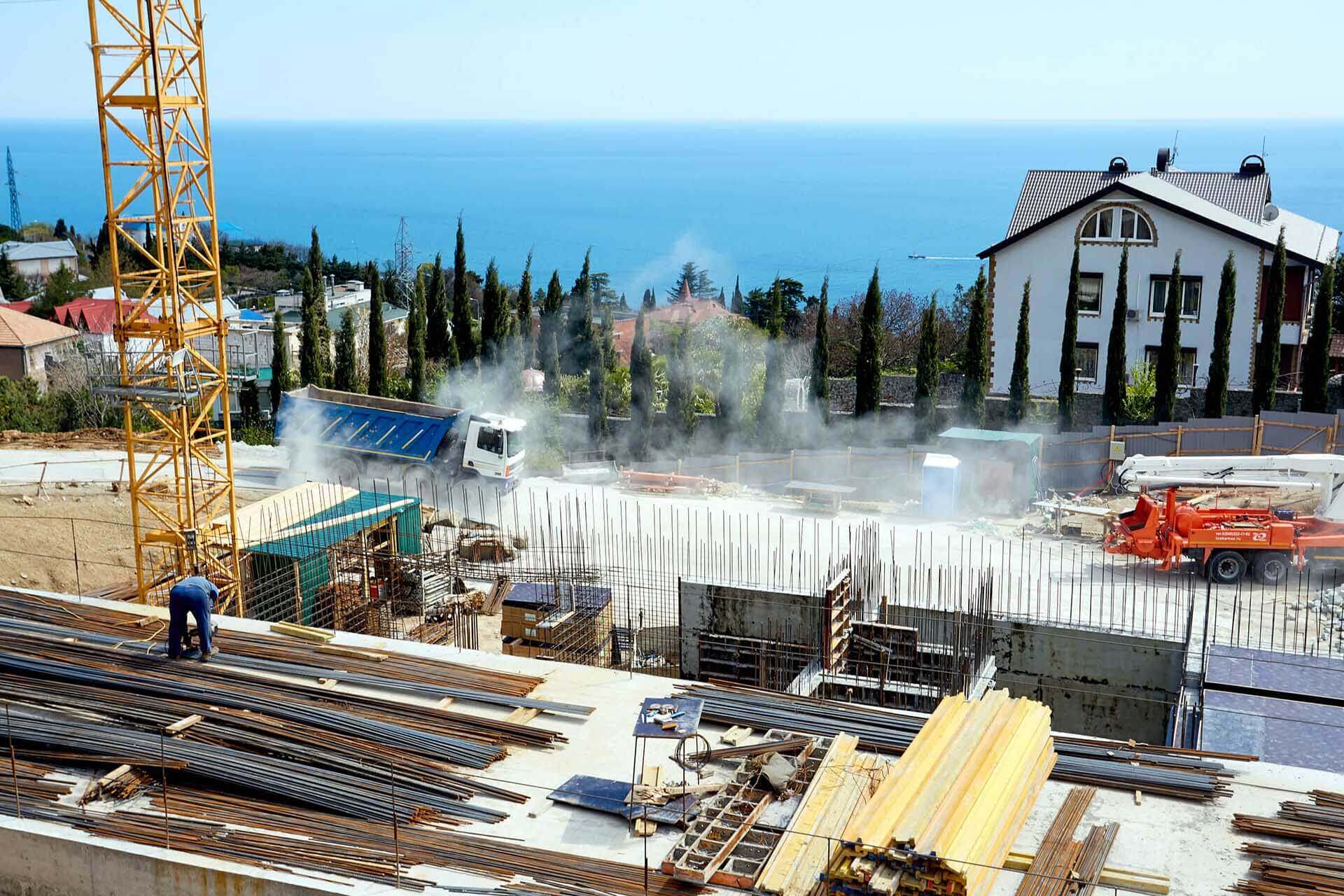

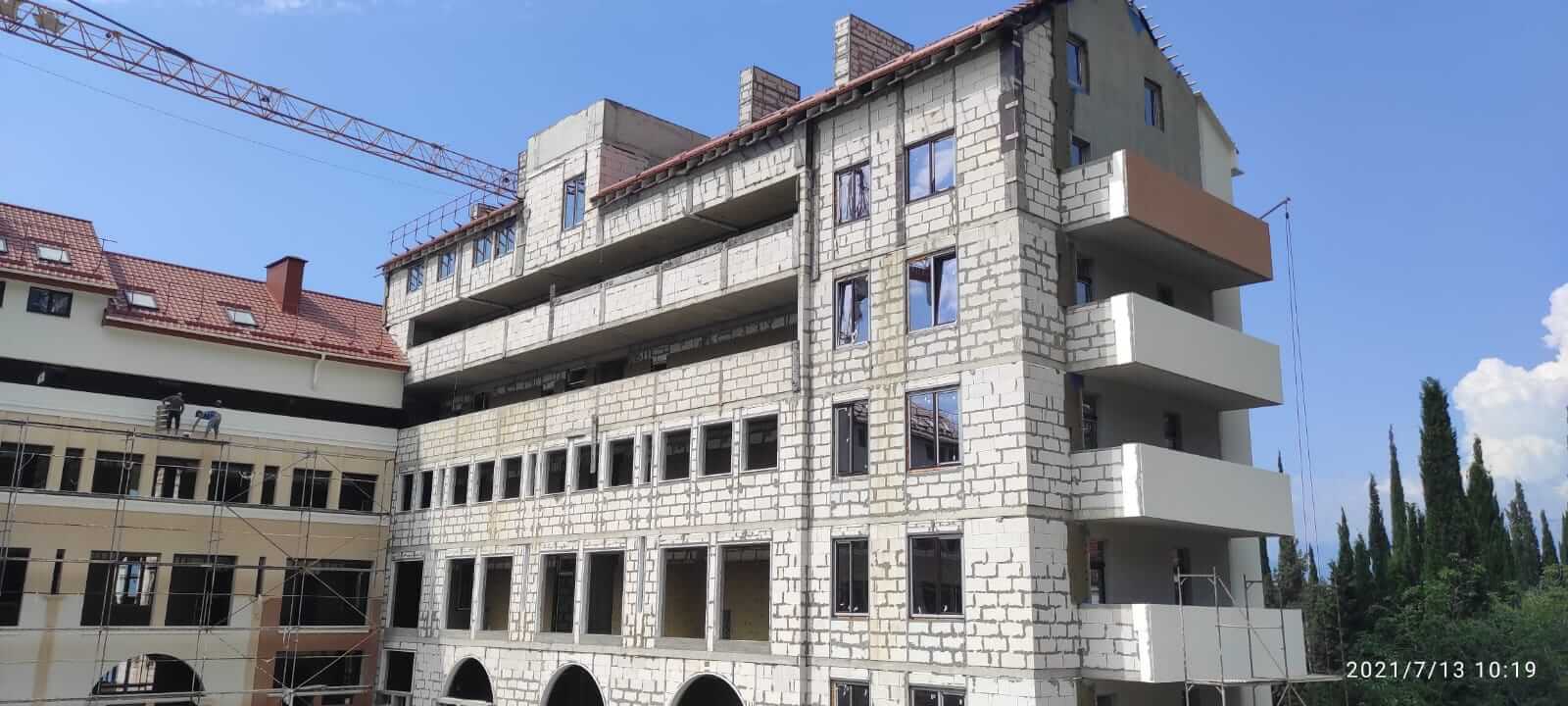

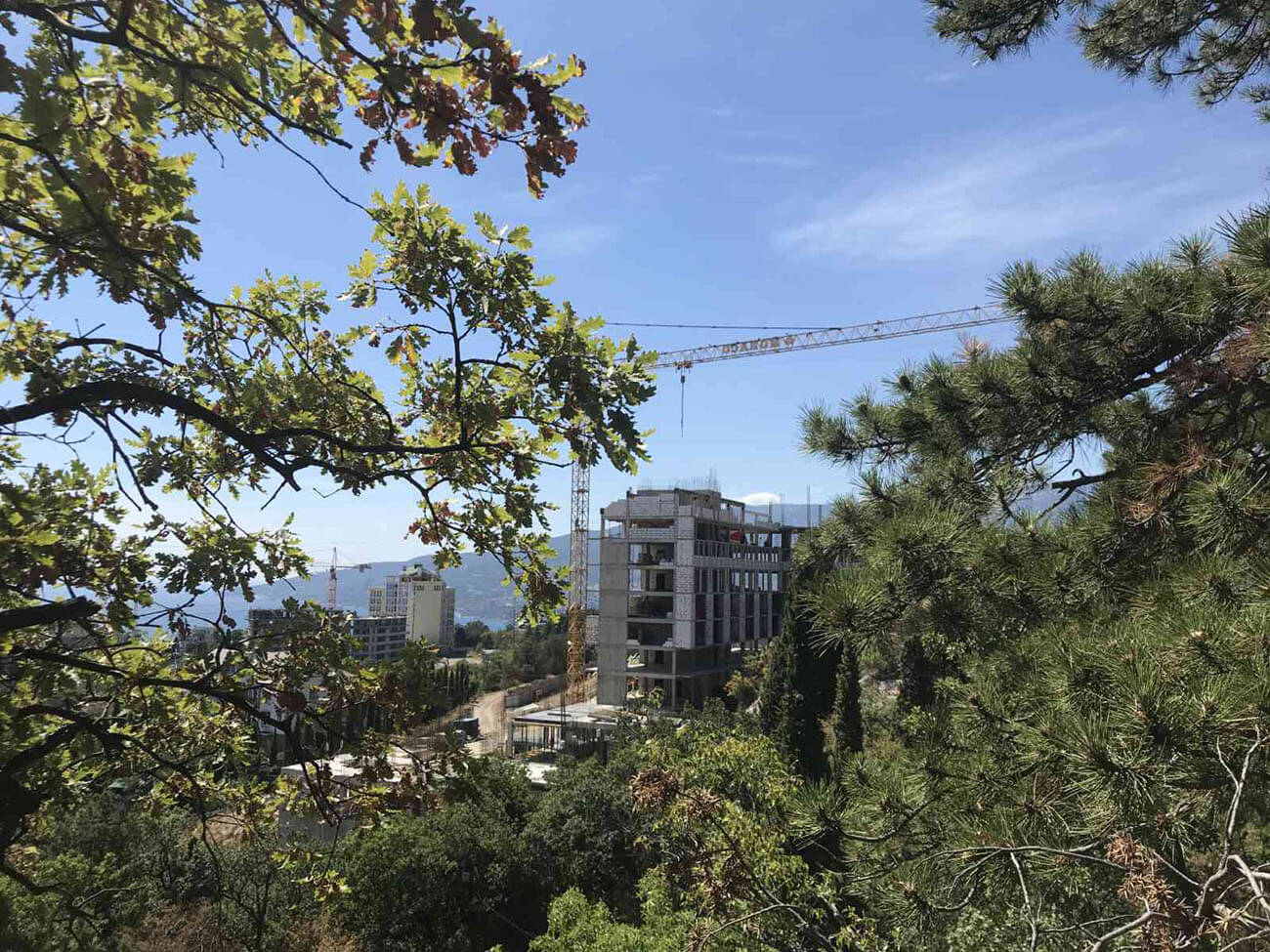

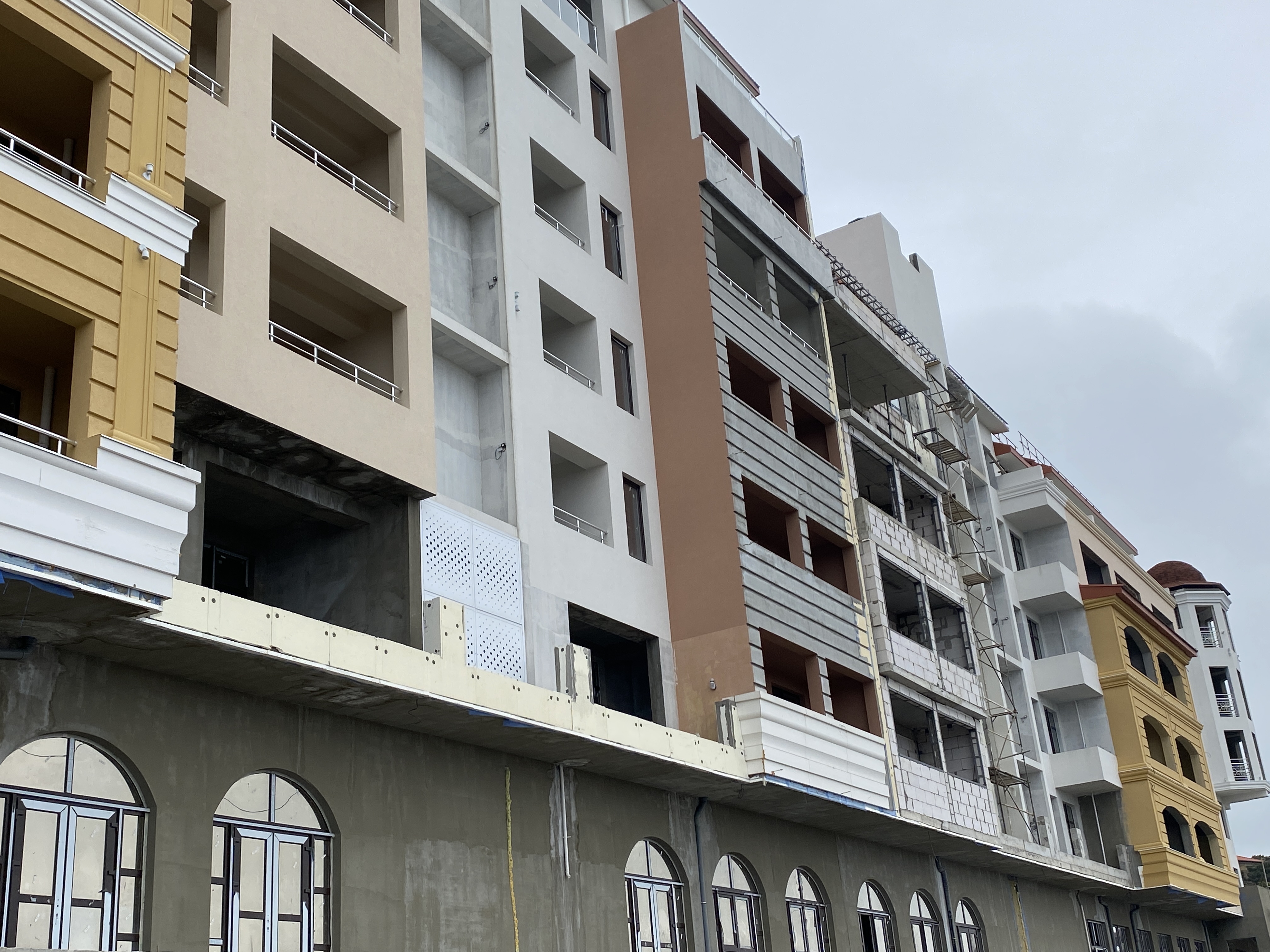

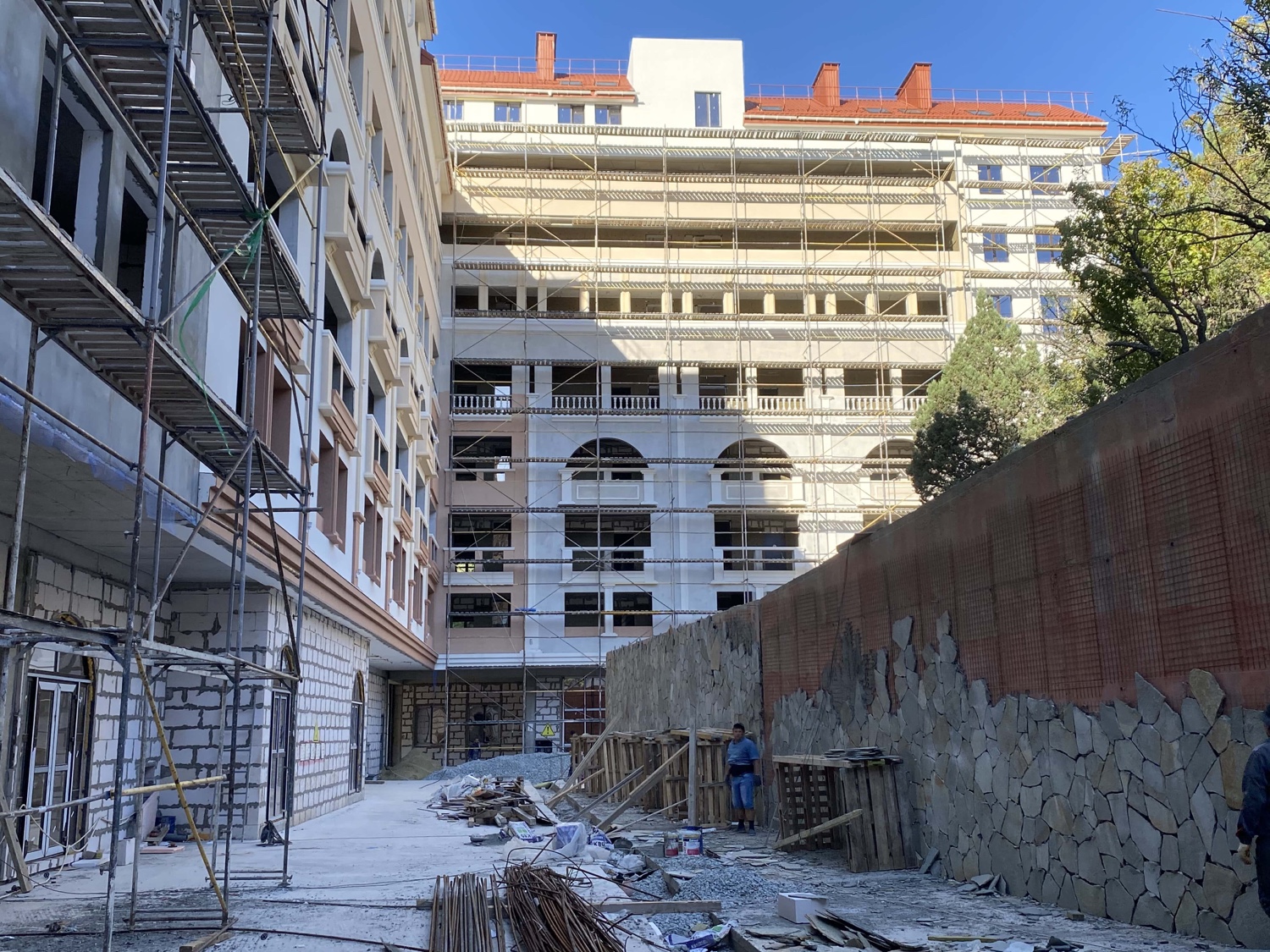

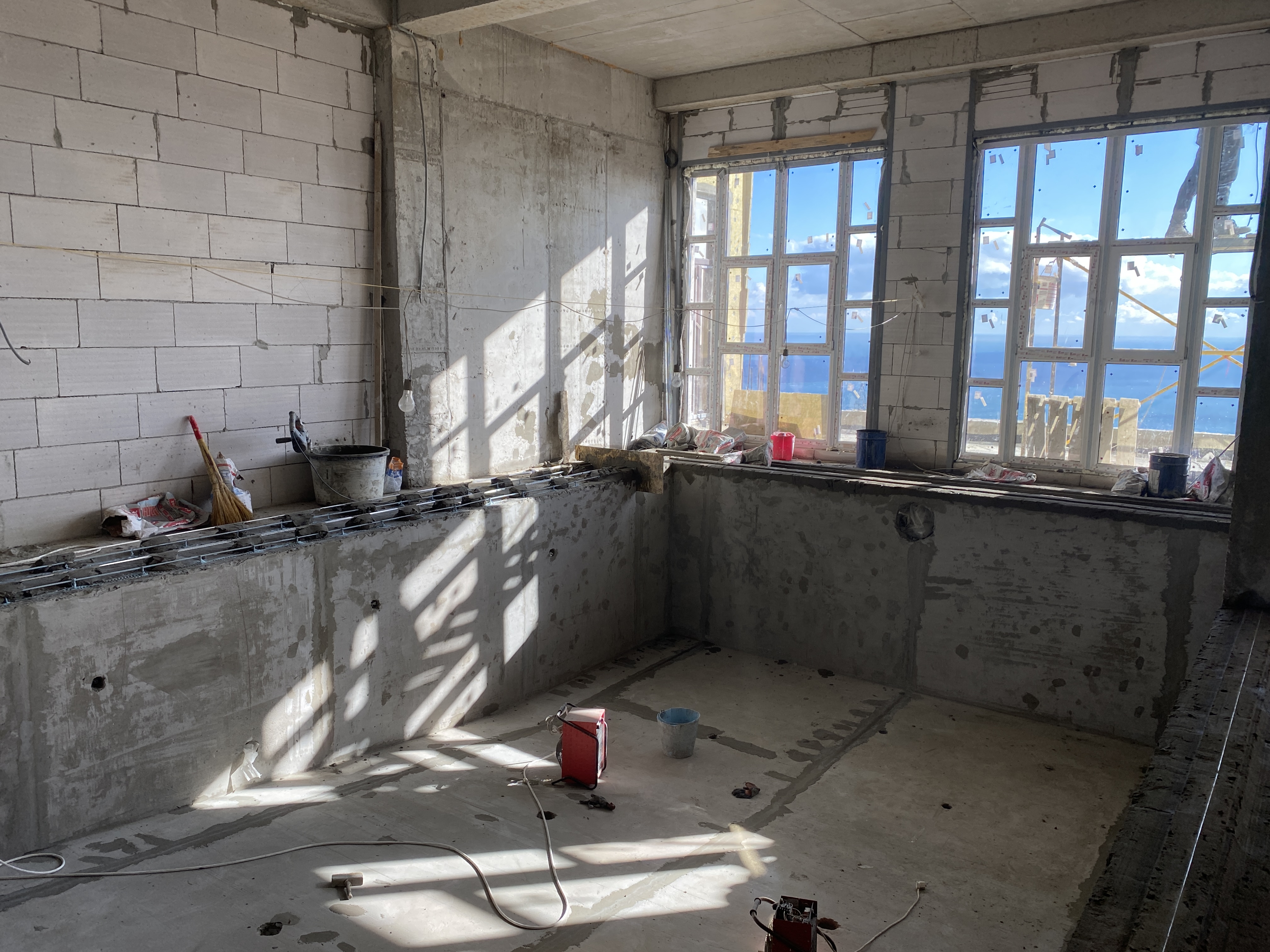

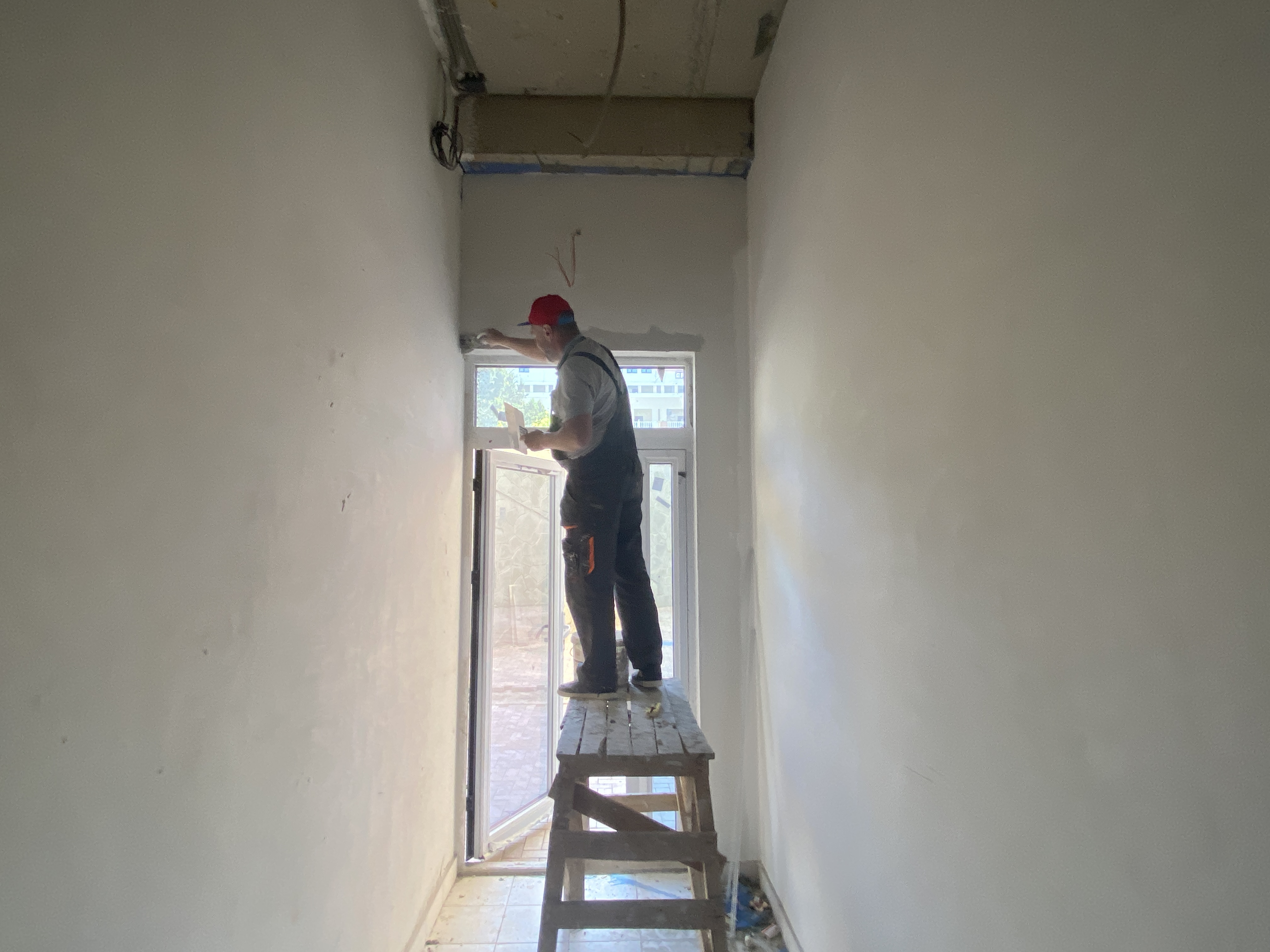

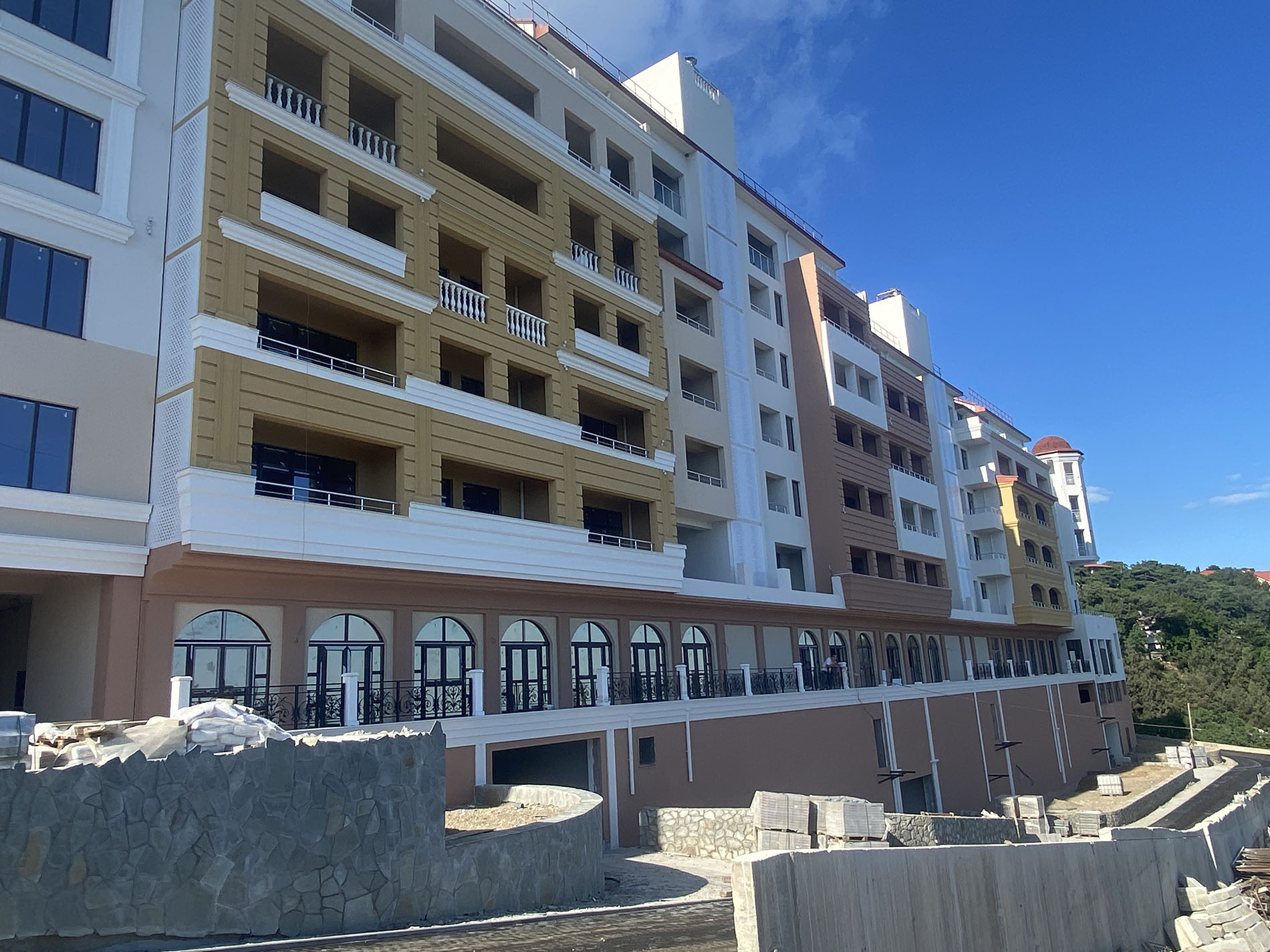

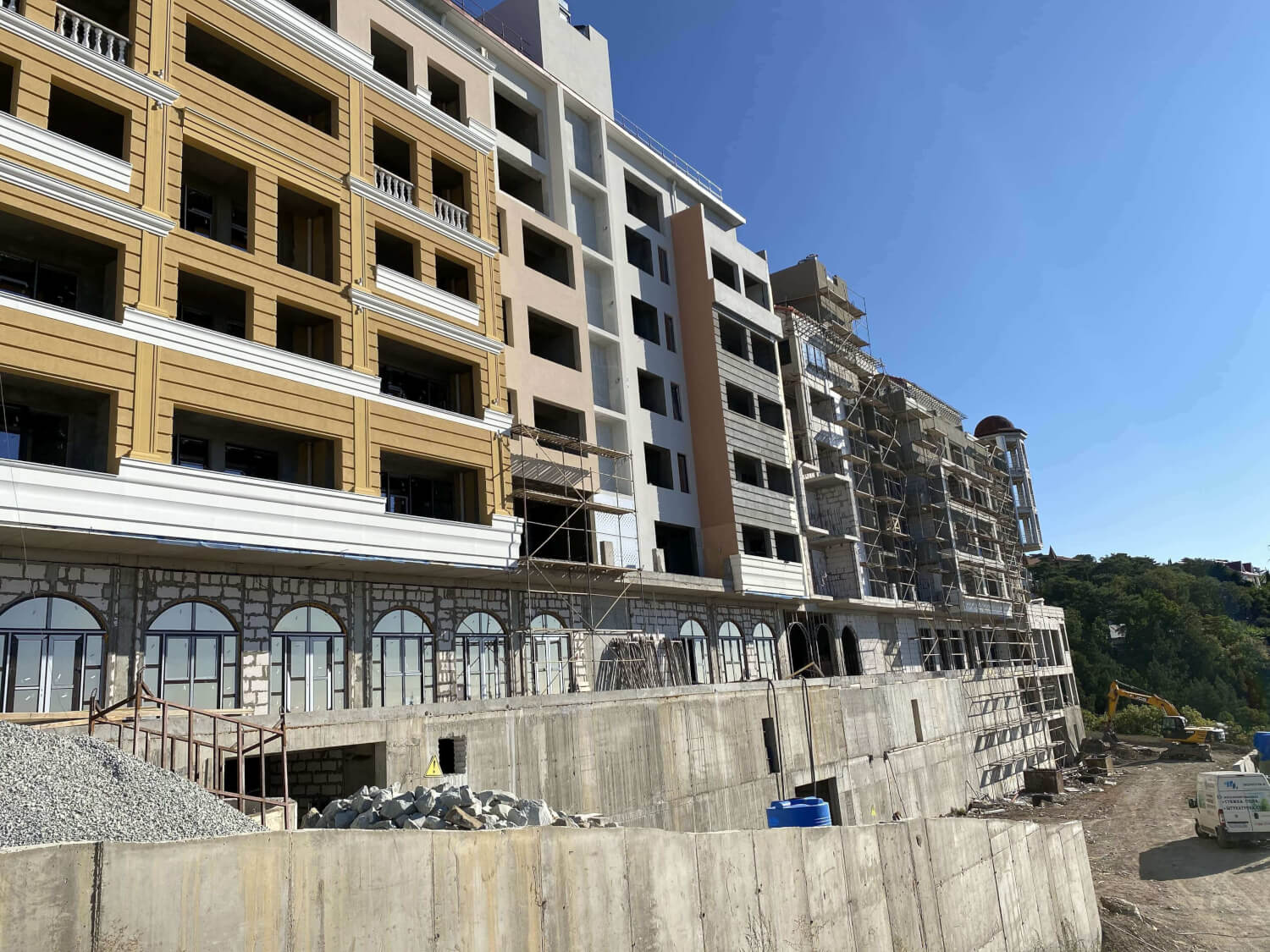

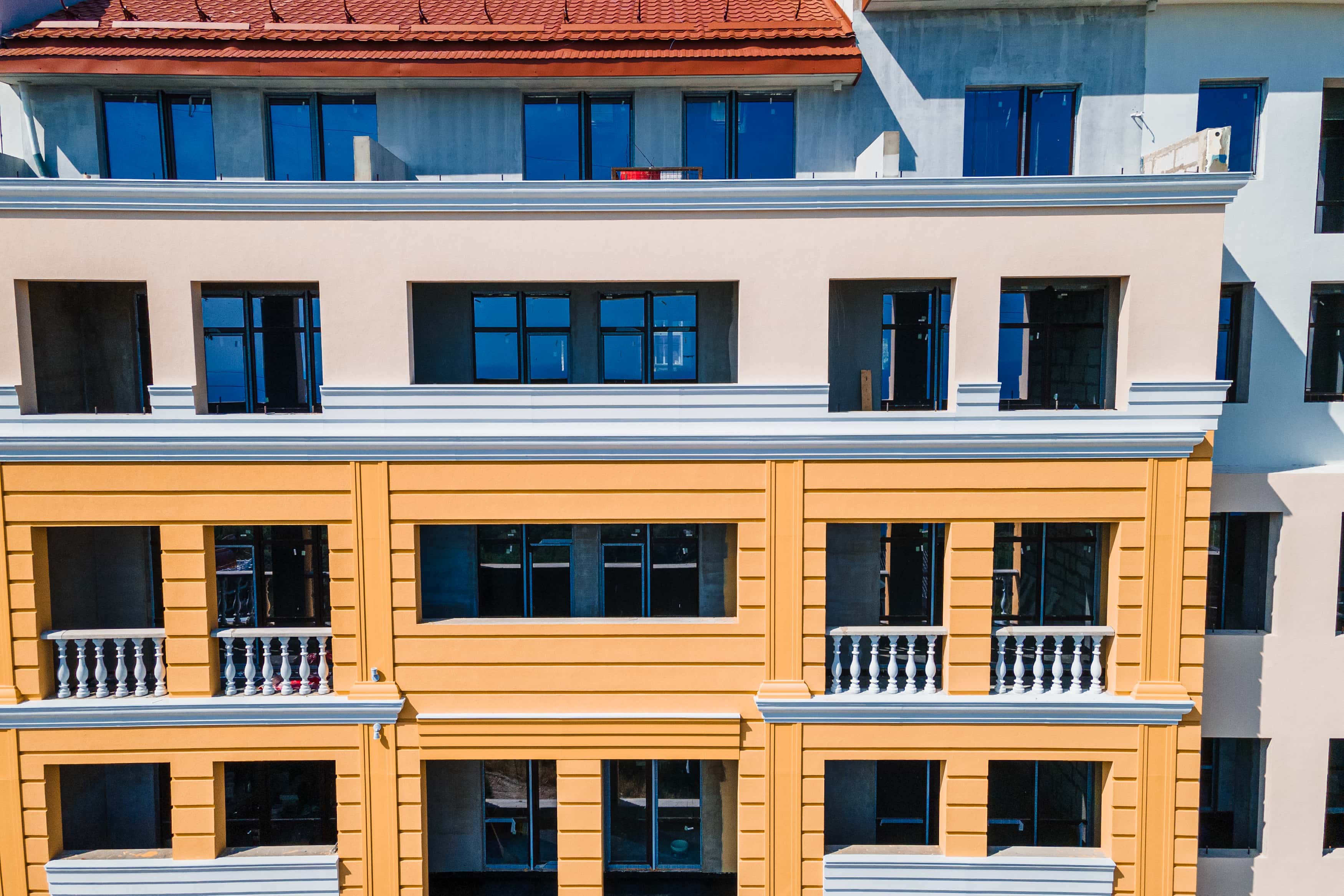

Динамика
строительства

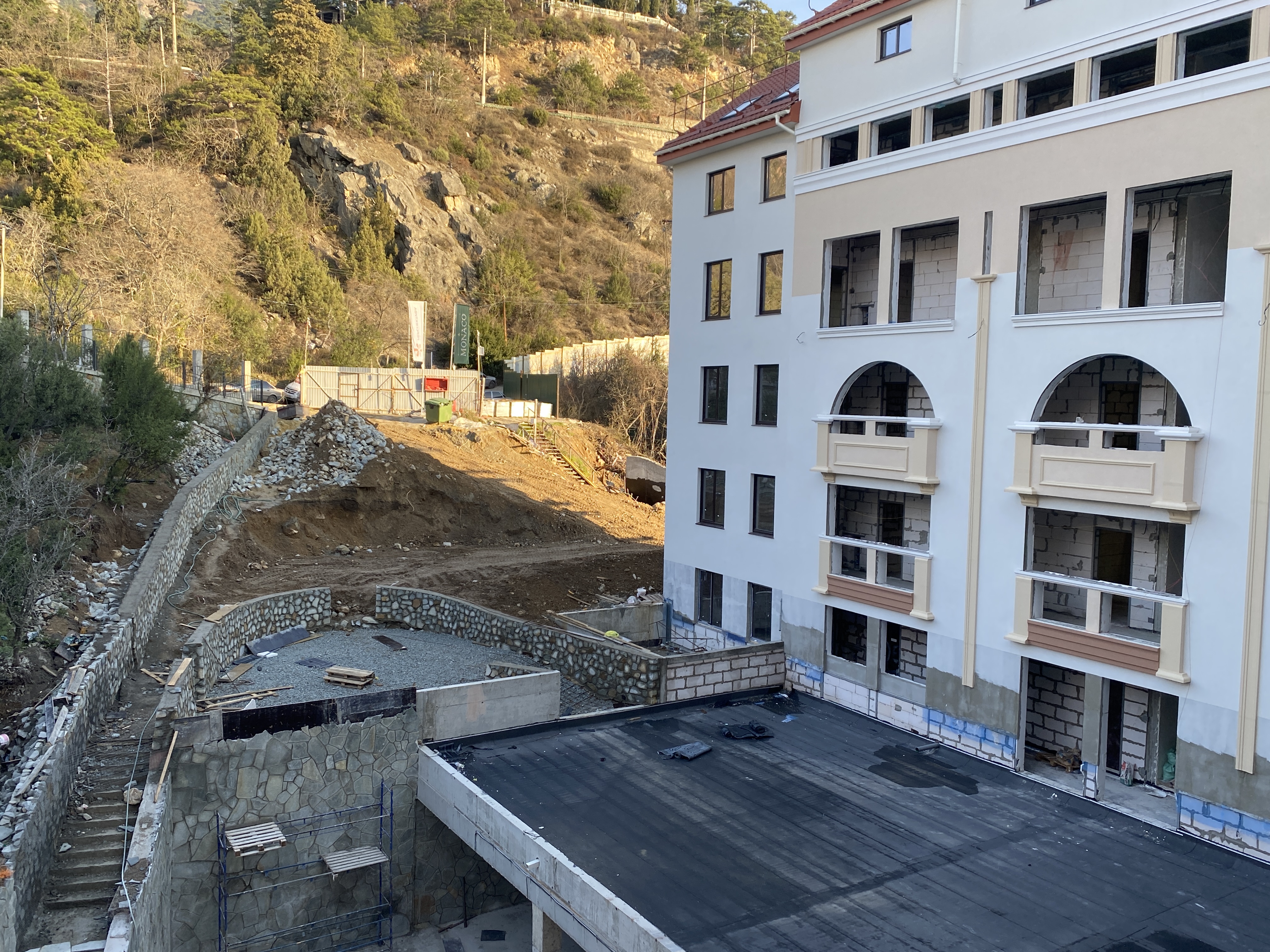

Динамика строительства сентябрь - октябрь 2022г.
Выполнены:
В процессе:
Динамика строительства июль-август 2022г.
Выполнены:
В процессе:

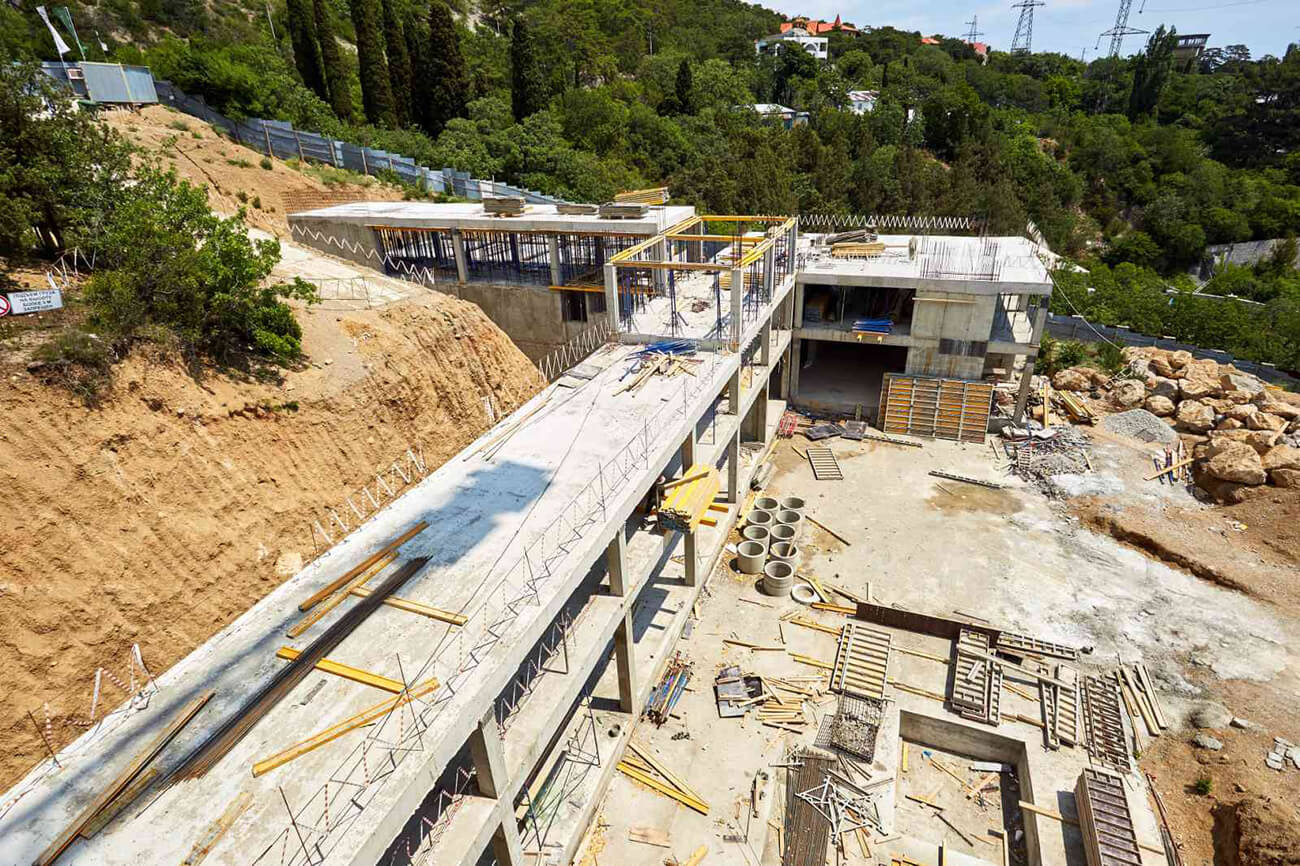

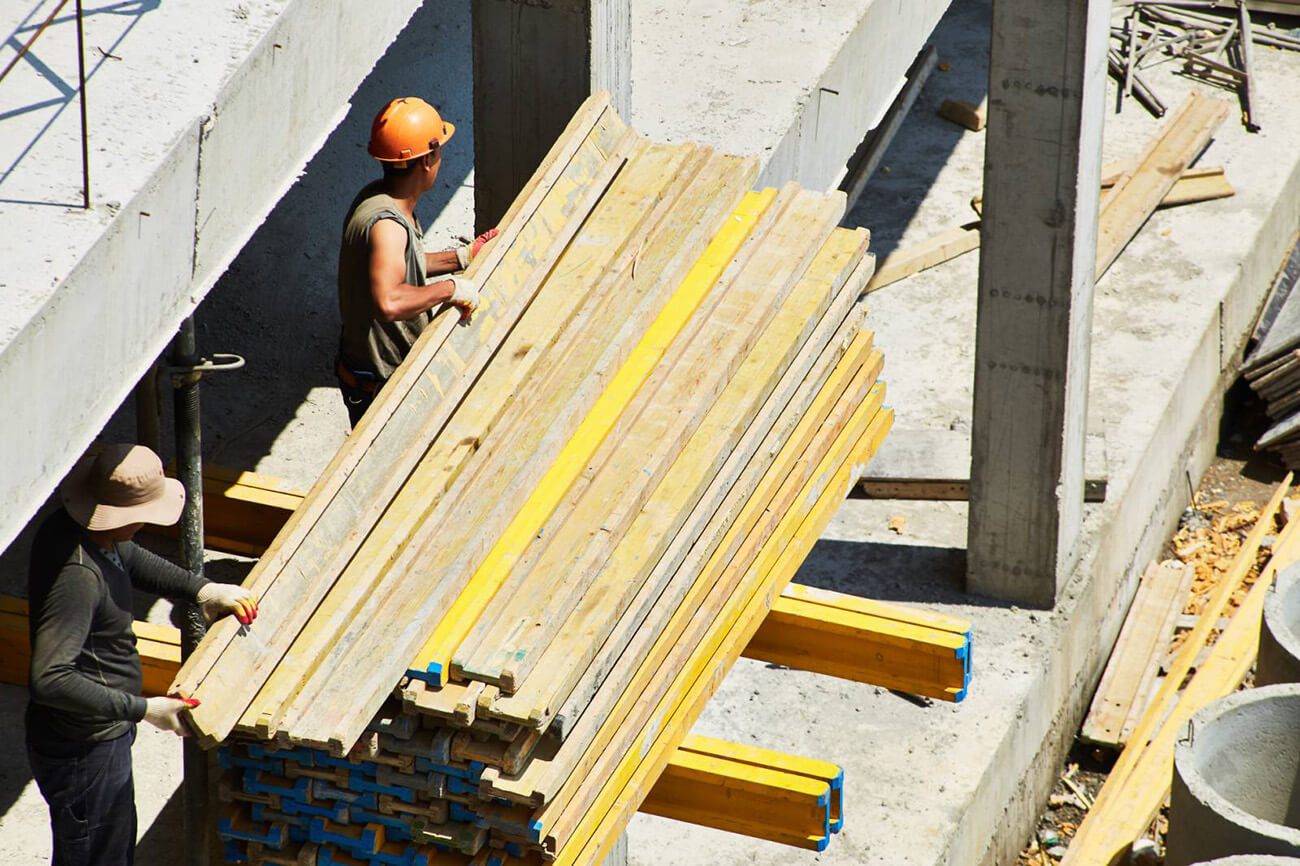

Динамика строительства июнь-июль 2022г.
За прошедший месяц выполнено:
В процессе:

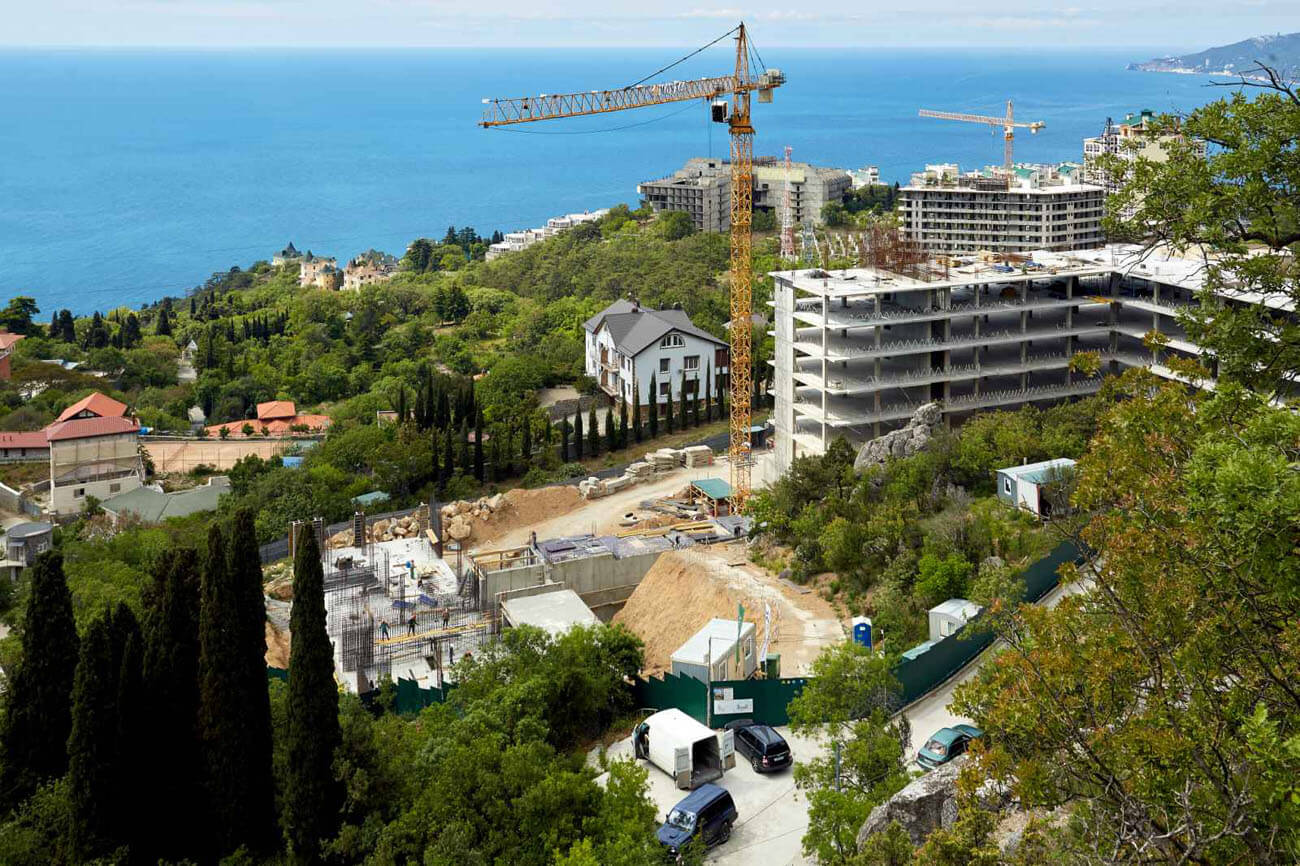

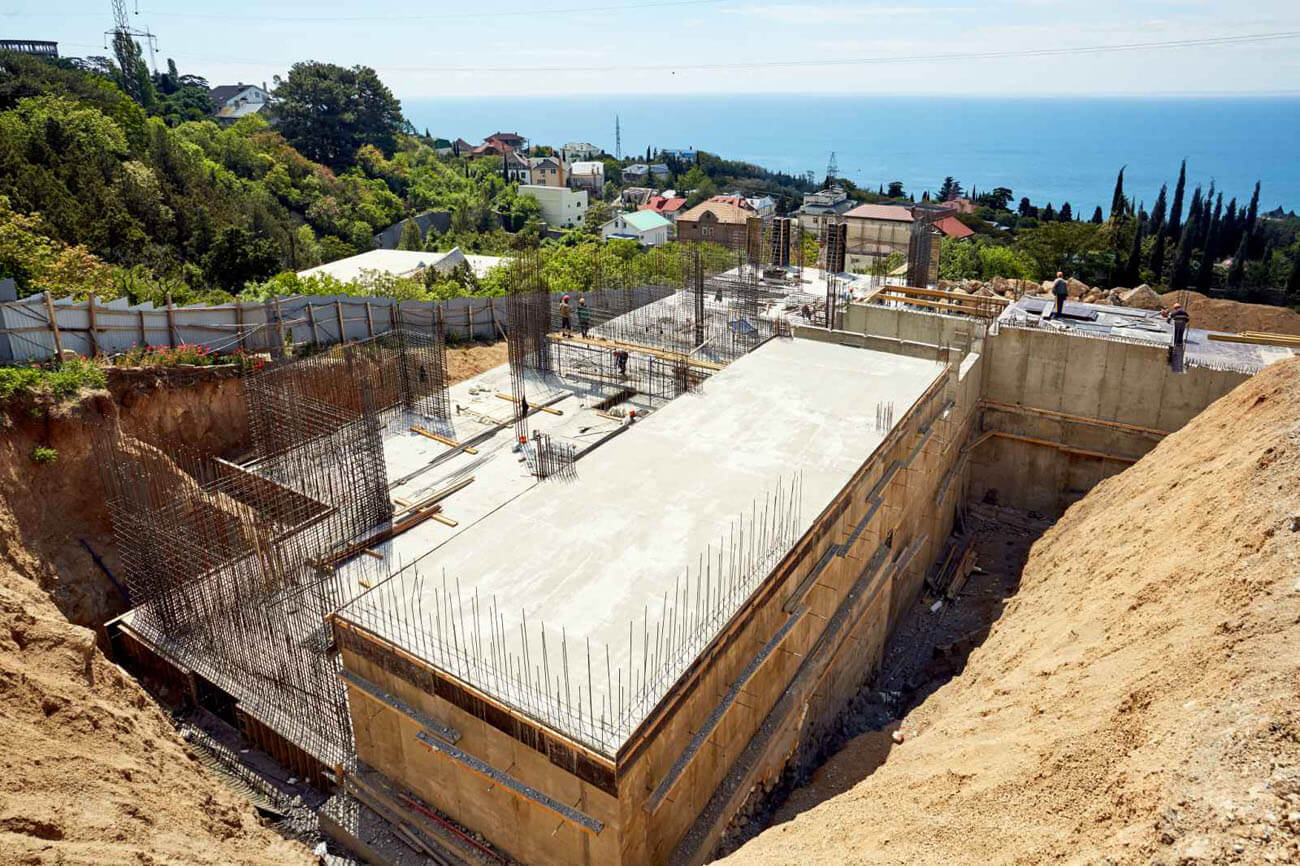

Май 2022г.

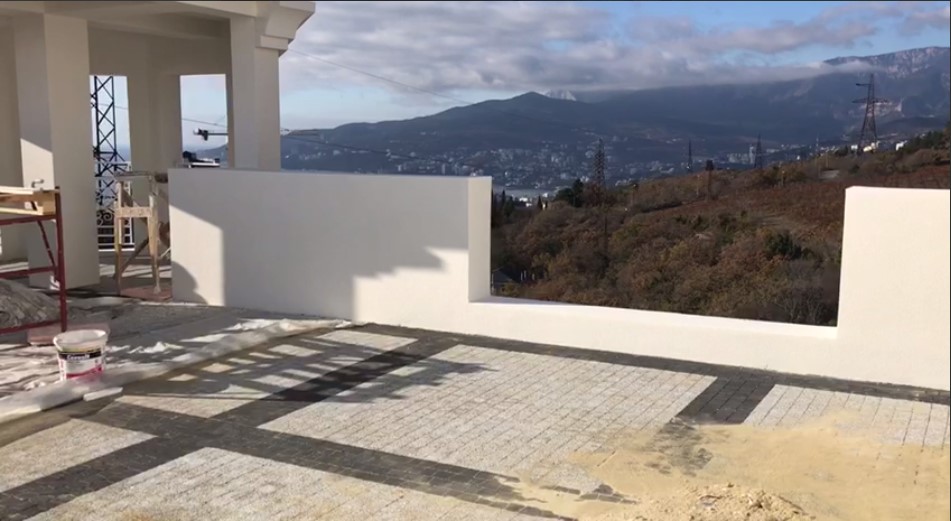

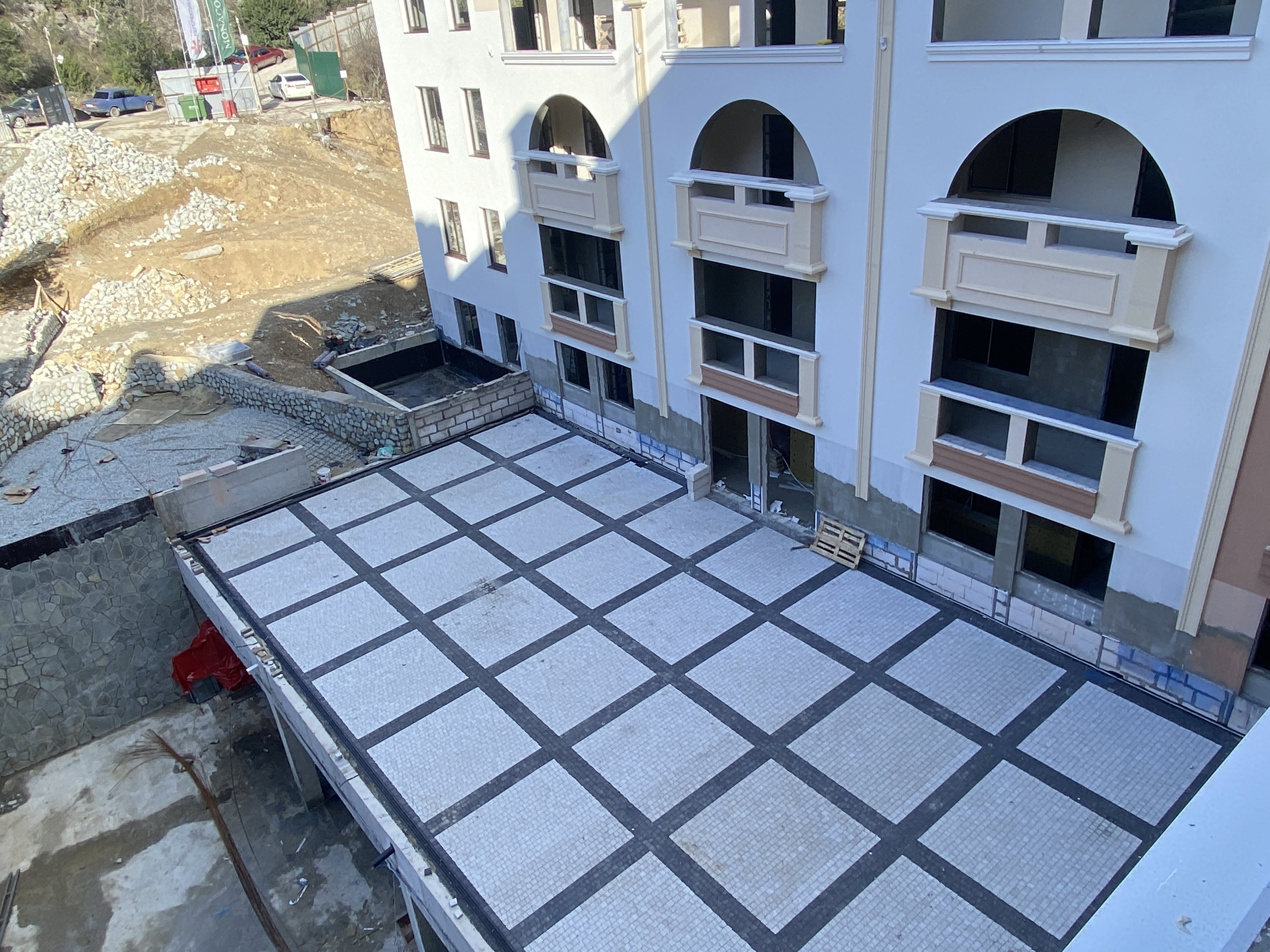

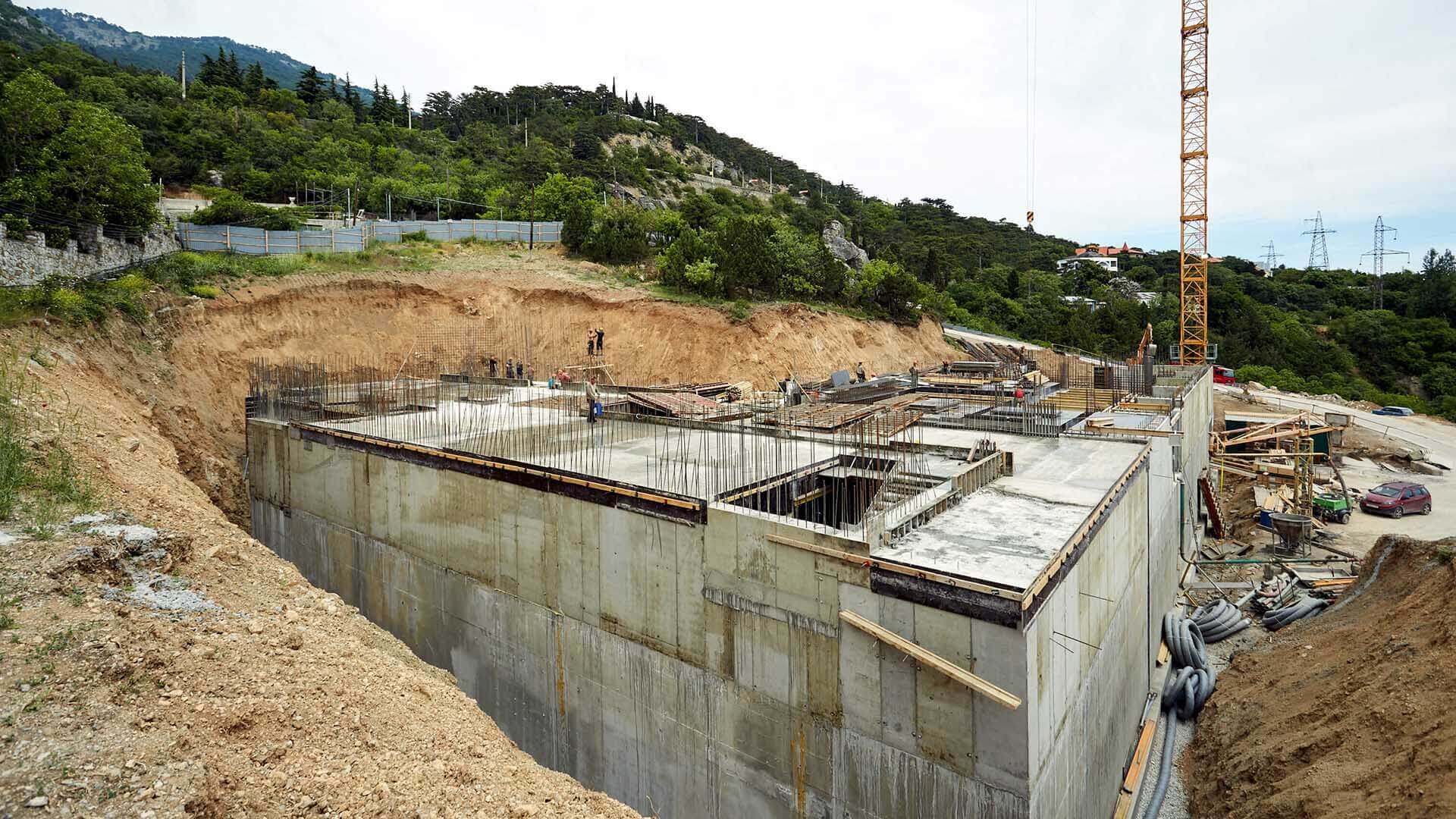

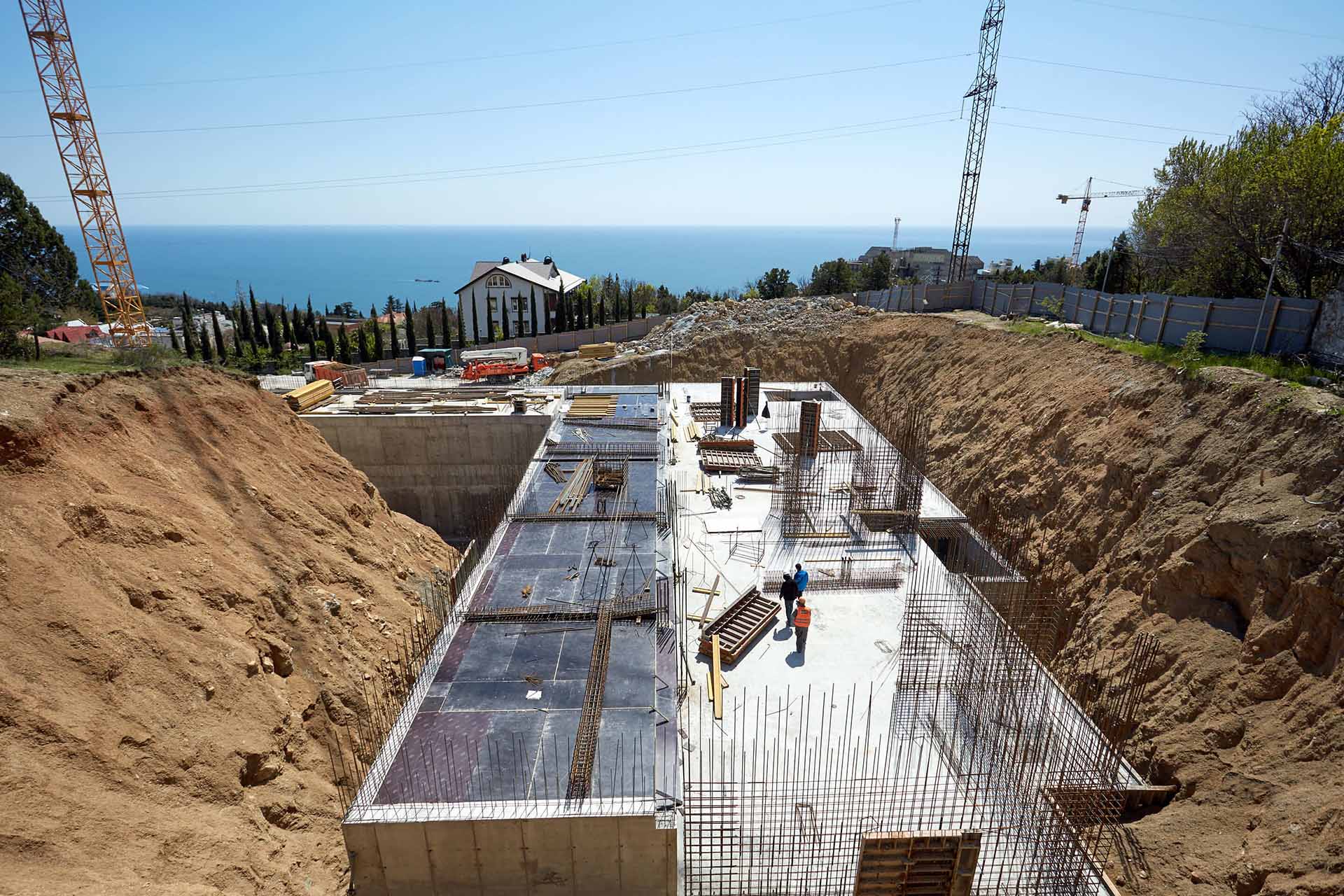

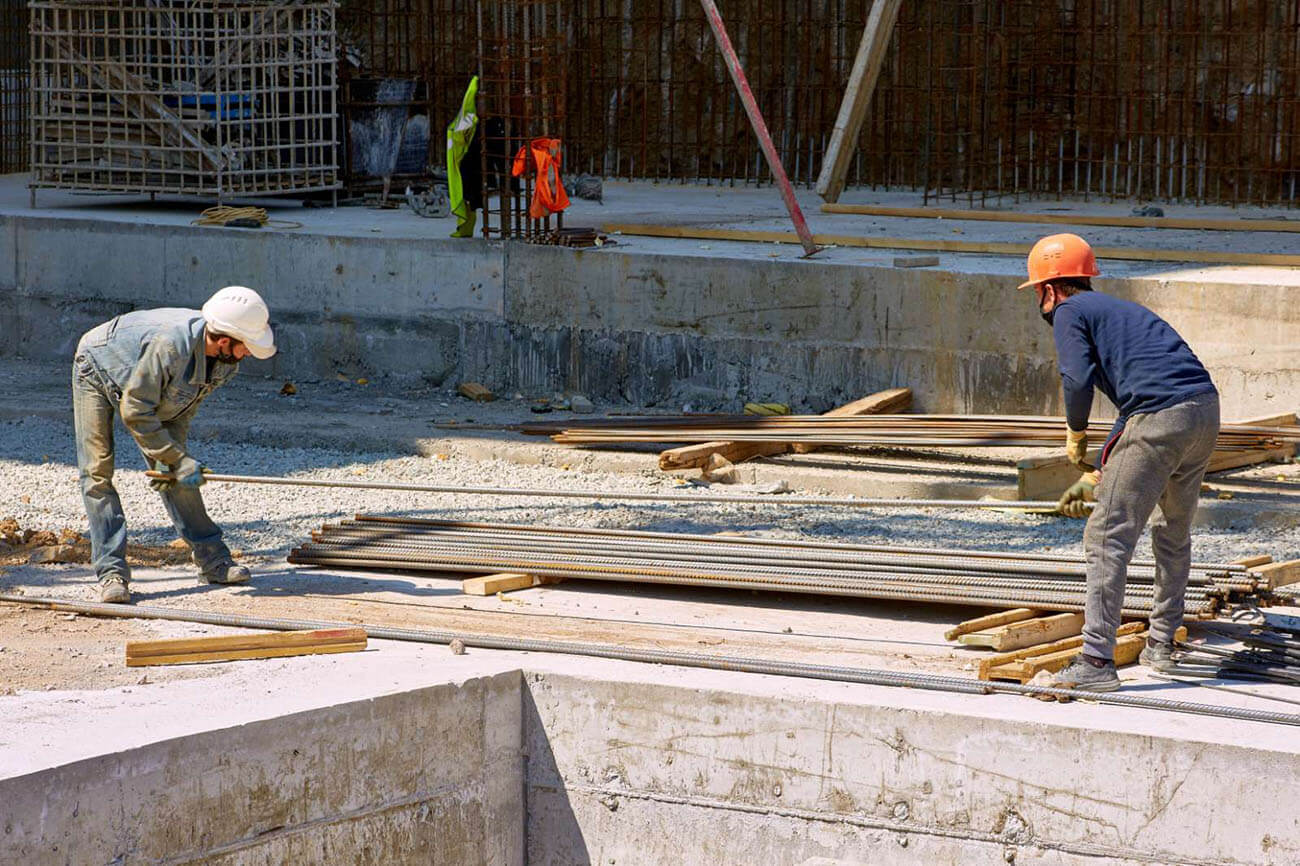

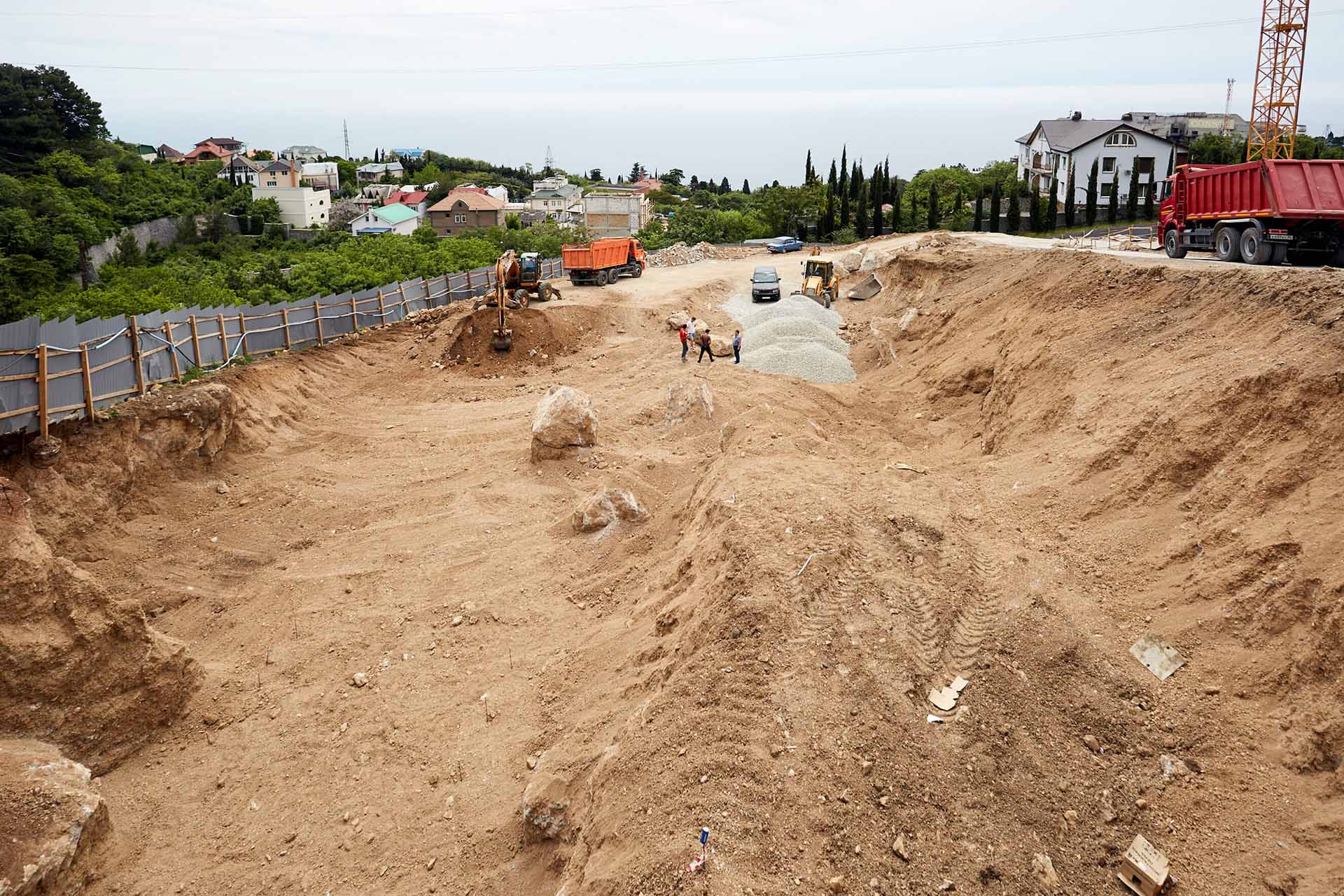

Выполнены:

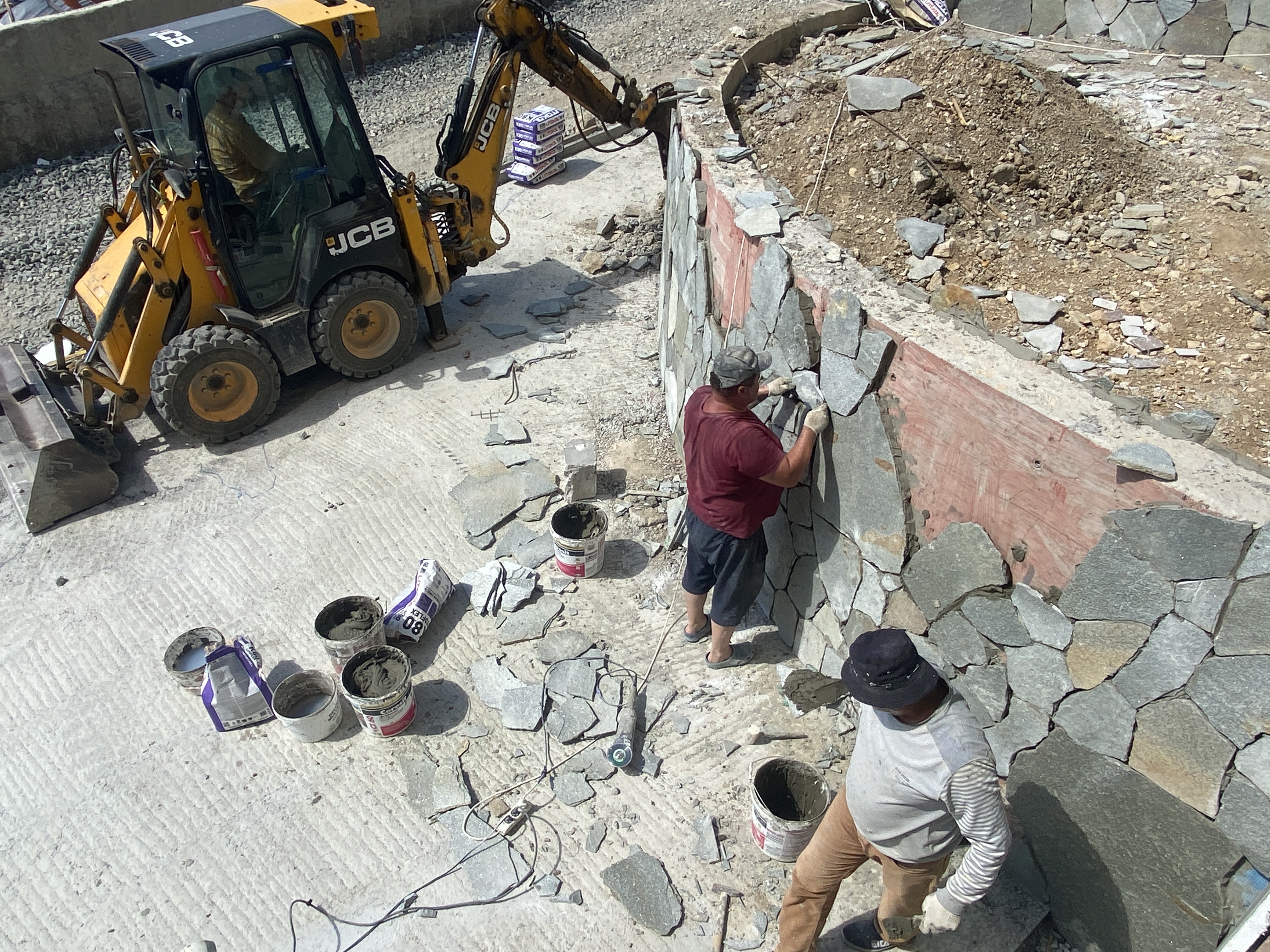

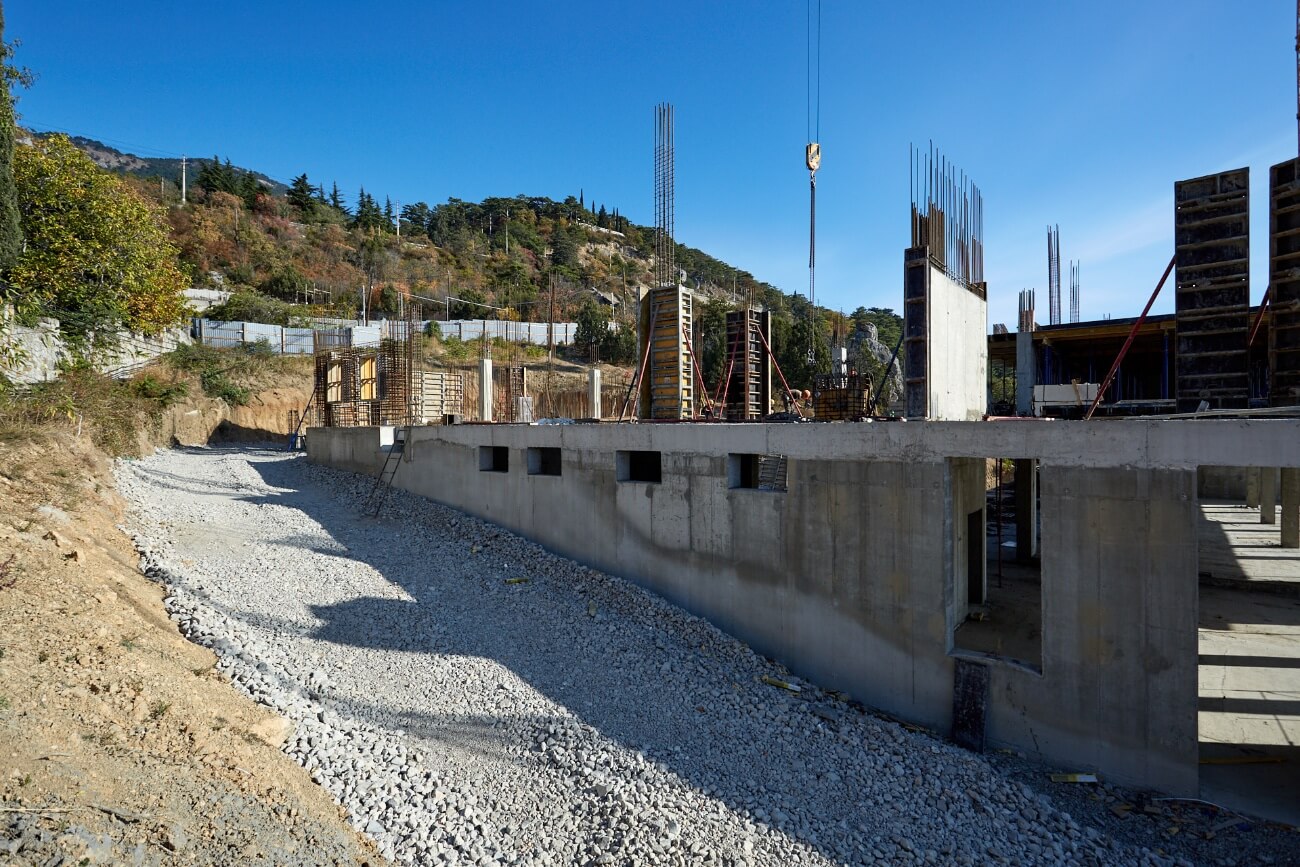

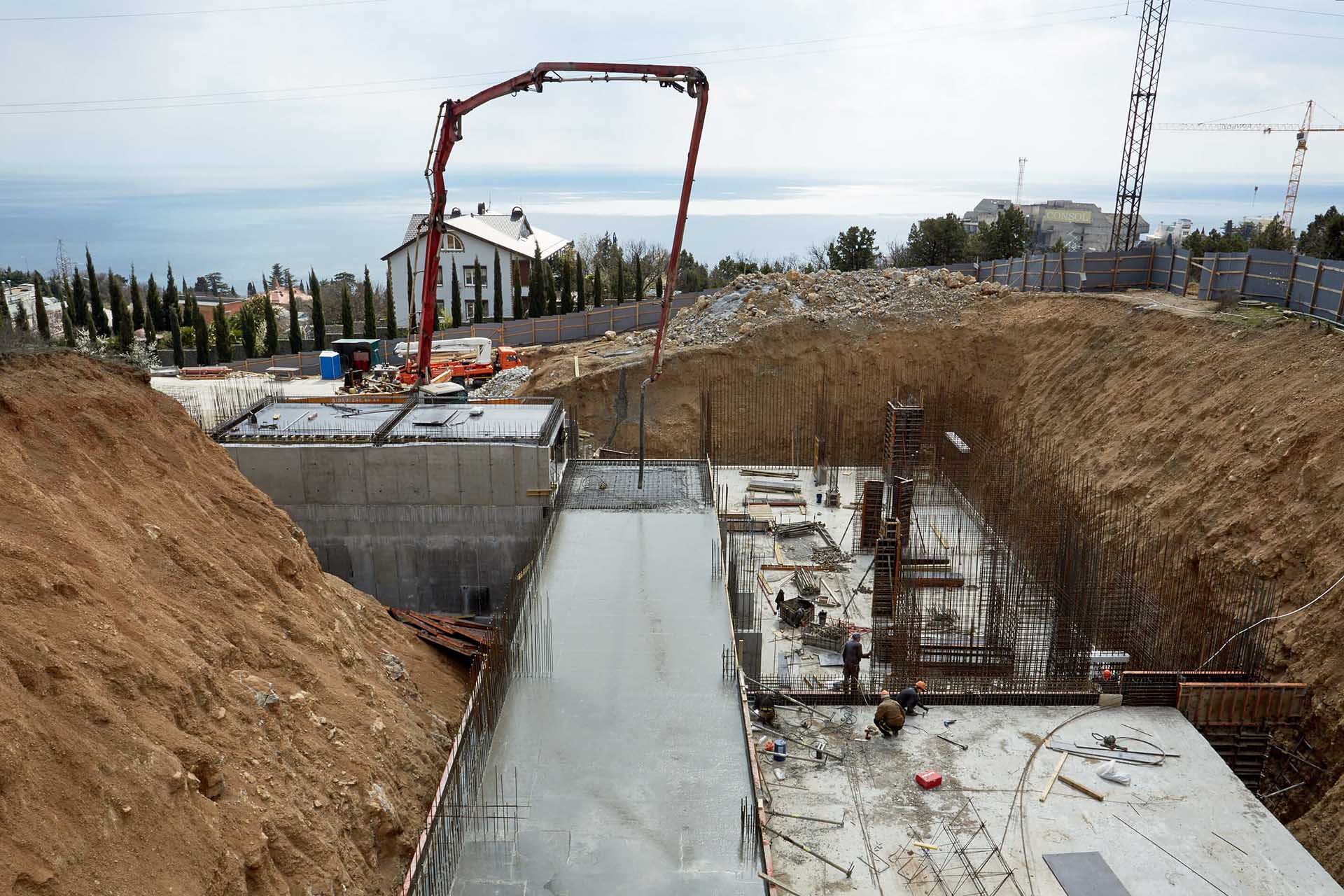

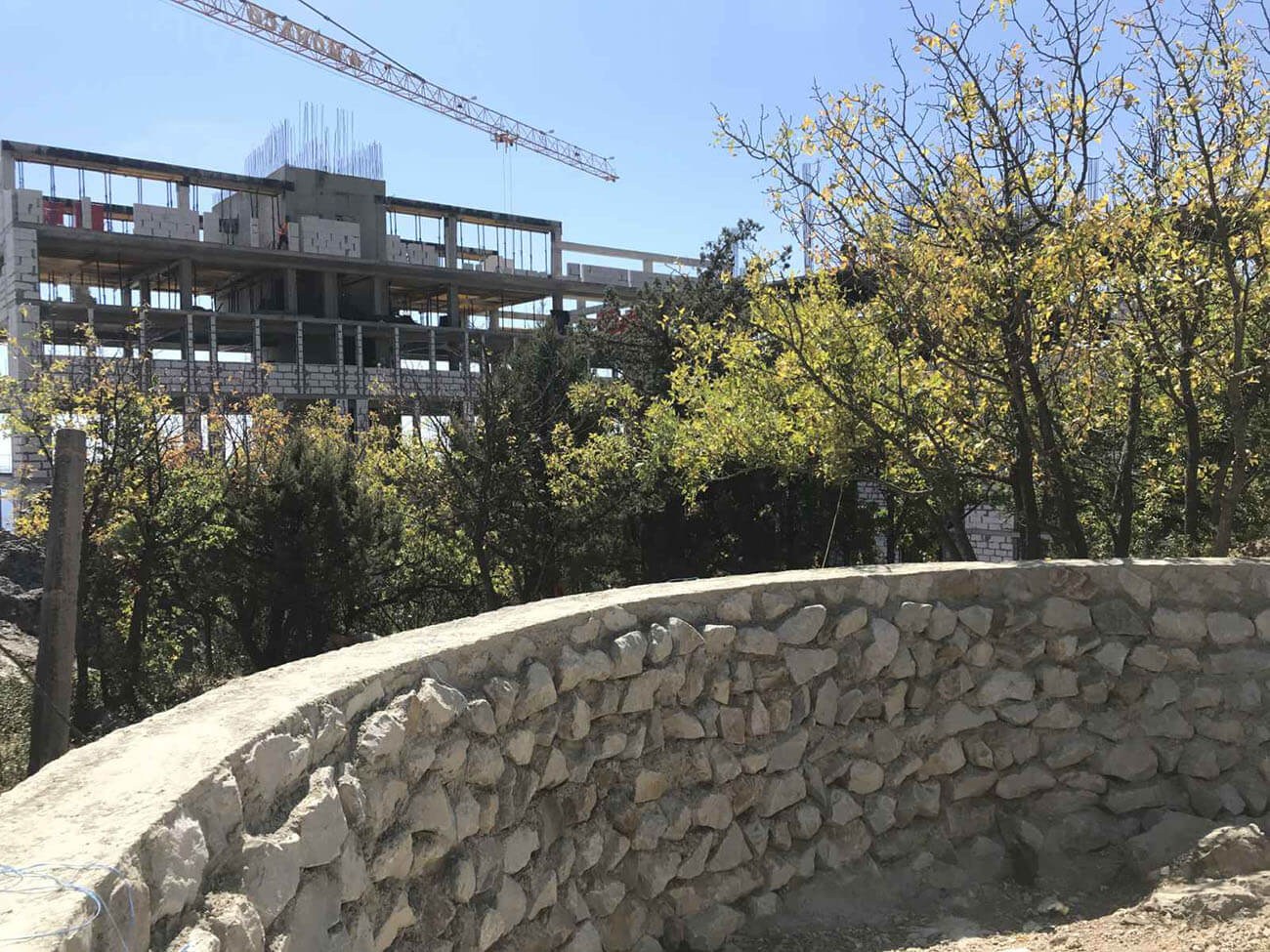

- бетонирование подпорной стены ПС20 на въезде;
- покраска потолков лестничных маршей блоков №3 и №4;
- устройство фасада на эксплуатируемой кровле блок №3;

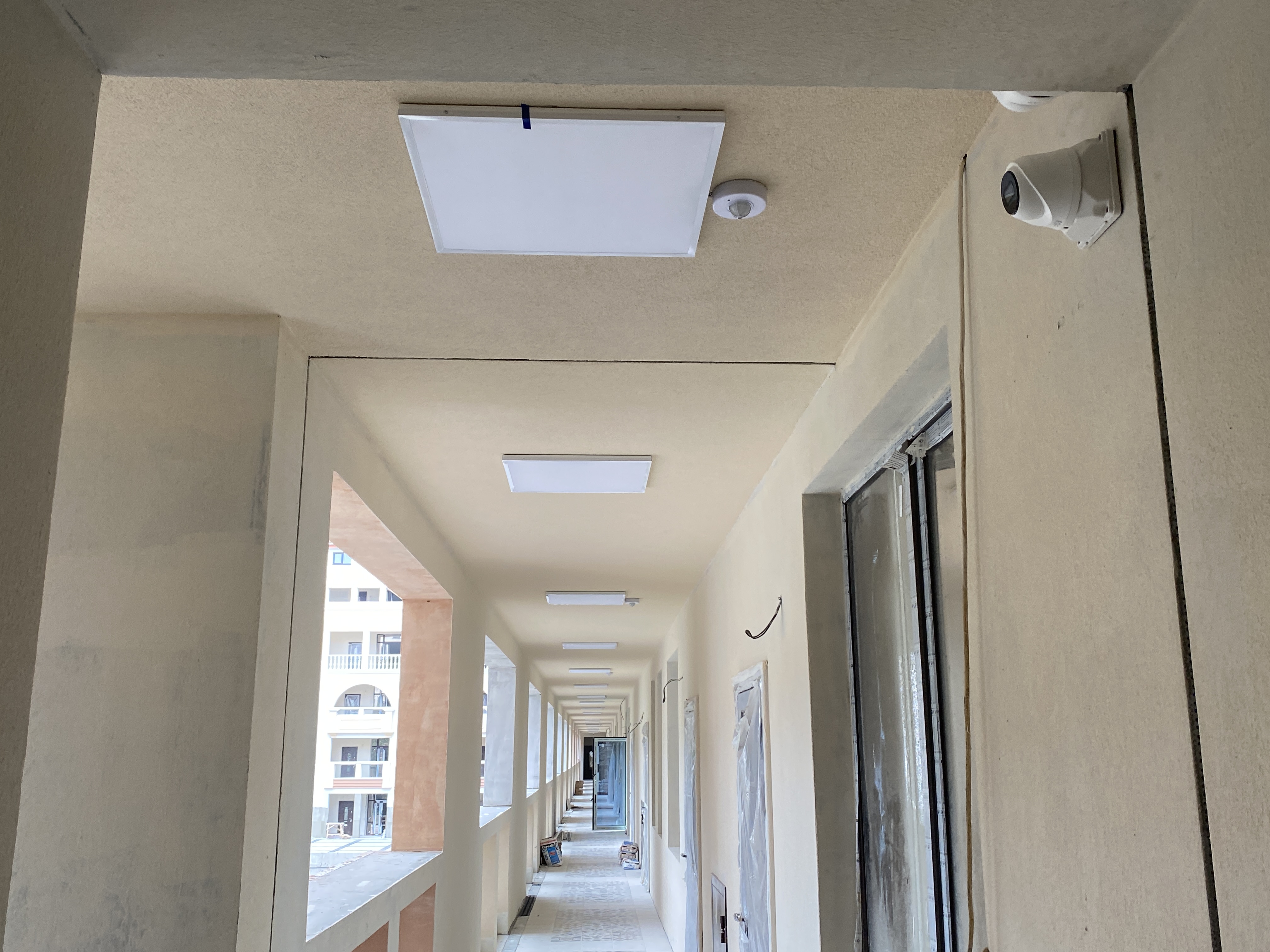

- монтаж системы видеонаблюдения;

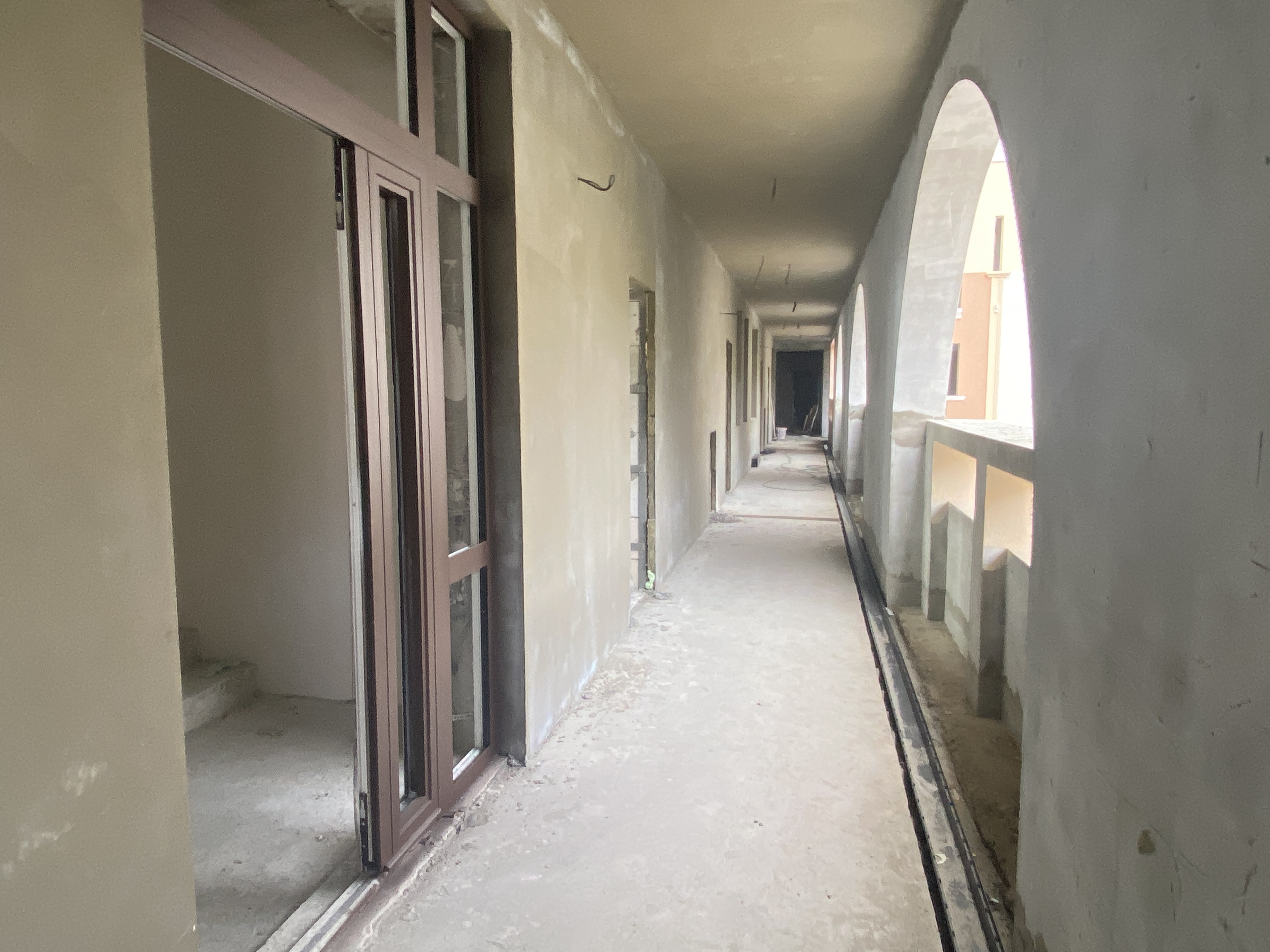

- отделка в зоне лифтовых порталов блоков №1; №2; №3; №4;
- устройство перегородок из гипсокартона блоки №2 и №3;
- монтаж балясин по галереям;
- устройство бутовых стен;
- покраска МОПов (мест общего пользования) лифтов;

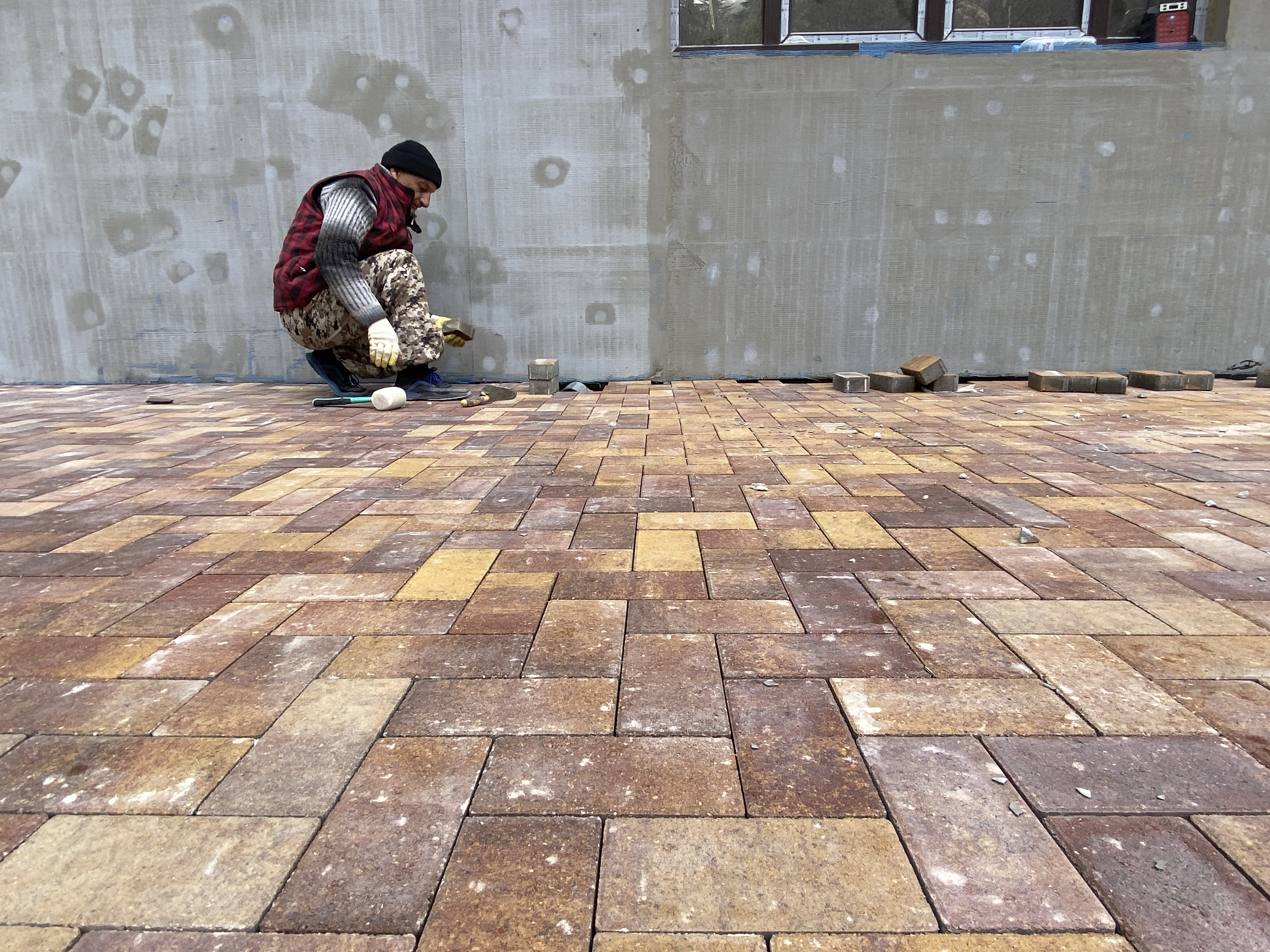

- укладка плитки по террасе 1 этажа;
- устройство плинтусов(сапожков) по объекту;

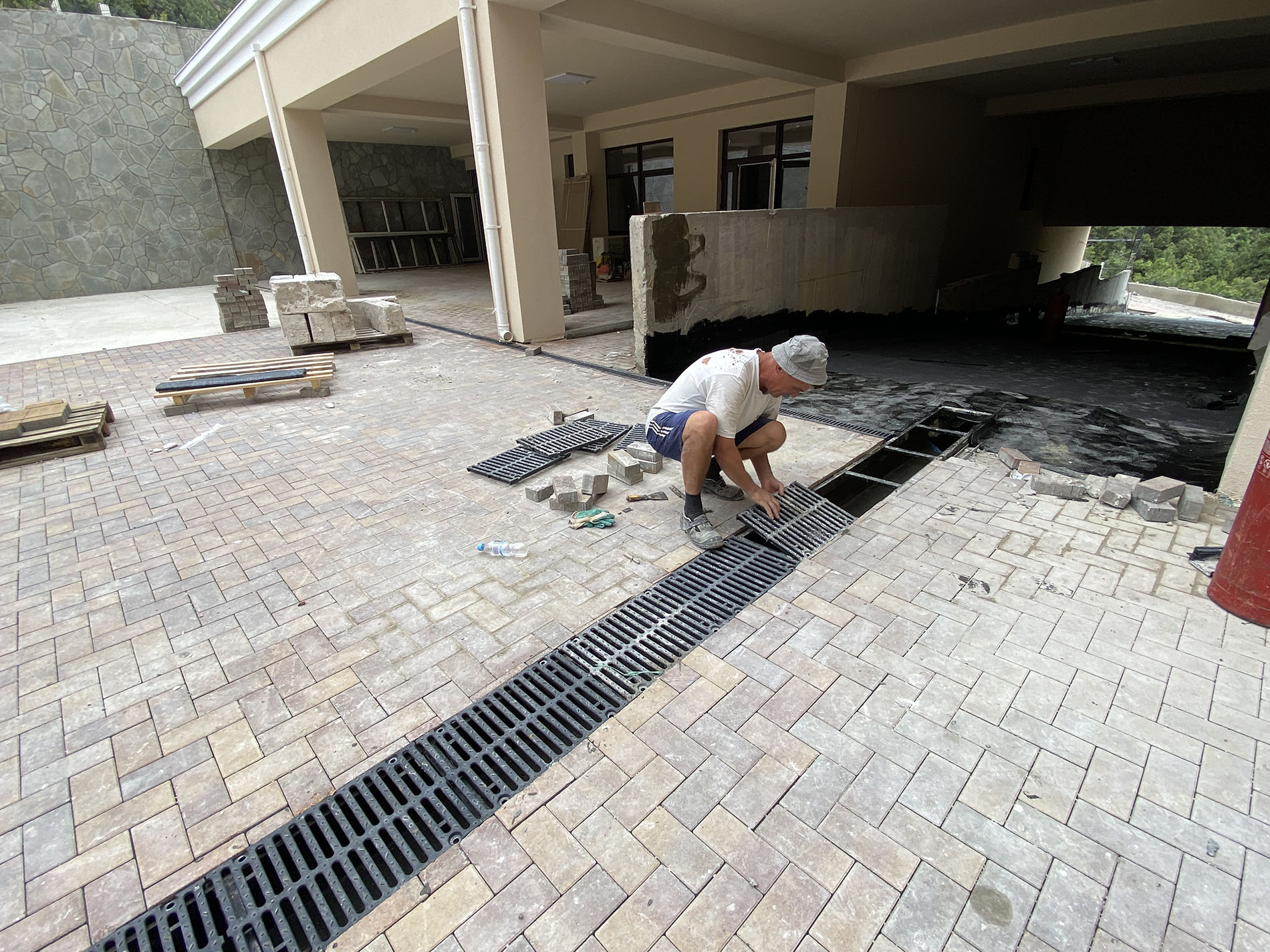

- монтаж водоотводных лотков по террасе на 1 этаже;
- монтаж вводно-распределительного устройства в ИТП;
- монтаж ограждений в лестничных шахтах блоков №3 и №4;
- монтаж фасадных решеток для кондиционерных ниш;
- монтаж потолков "Армстронг" в МОПах.
В процессе:
- формирование земляного полотна под дорожное покрытие;
- монтаж системы автоматической пожарной сигнализации (АПС);
- монтаж металлических пожарных лестниц с -1 этажа;
- устройство внутриплощадочных проездов;
- устройство системы наружного освещения;
- монтаж потолков МОПов (лифтовых верхних этажей) из ГКЛВ;
- отделочные работы в зоне СПА;

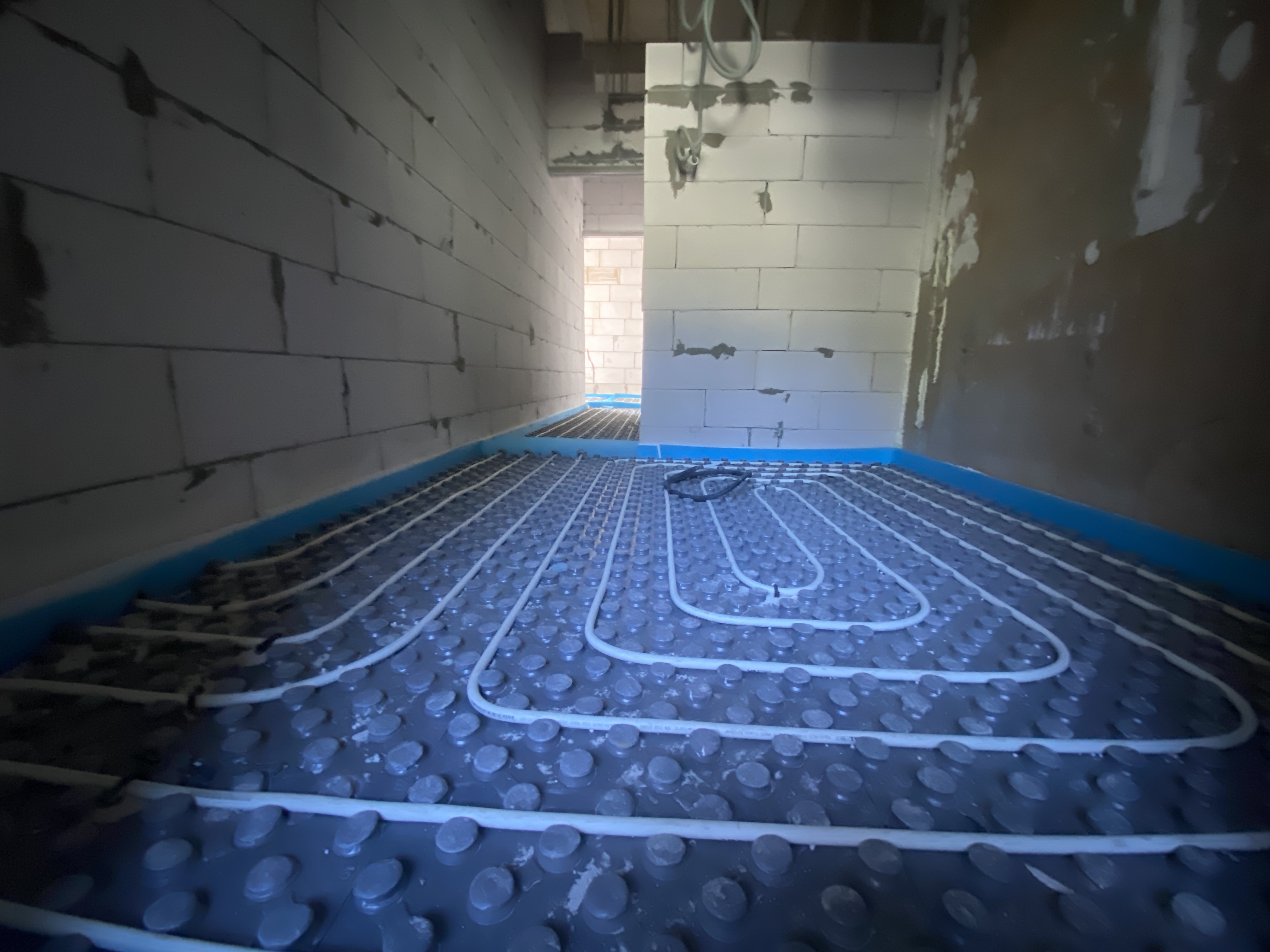

- монтаж лежаков хозяйственно-бытового внутреннего водопровода;
- монтаж узла учета системы водоснабжения (В1) и пожаротушения (В2);

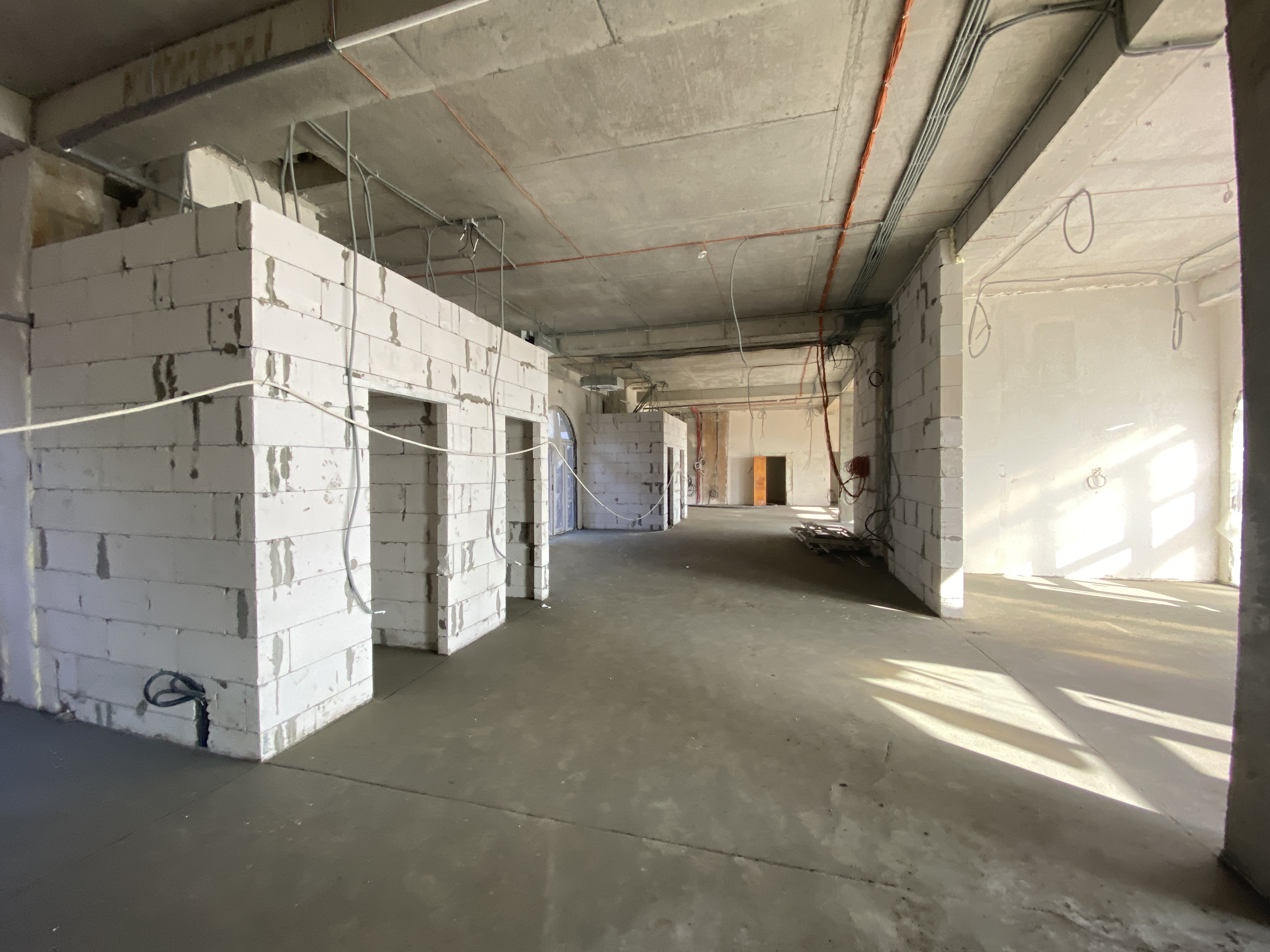

- выполнение отделочных работ в коммерческих помещениях;
- устройство террасных лестниц во дворе;

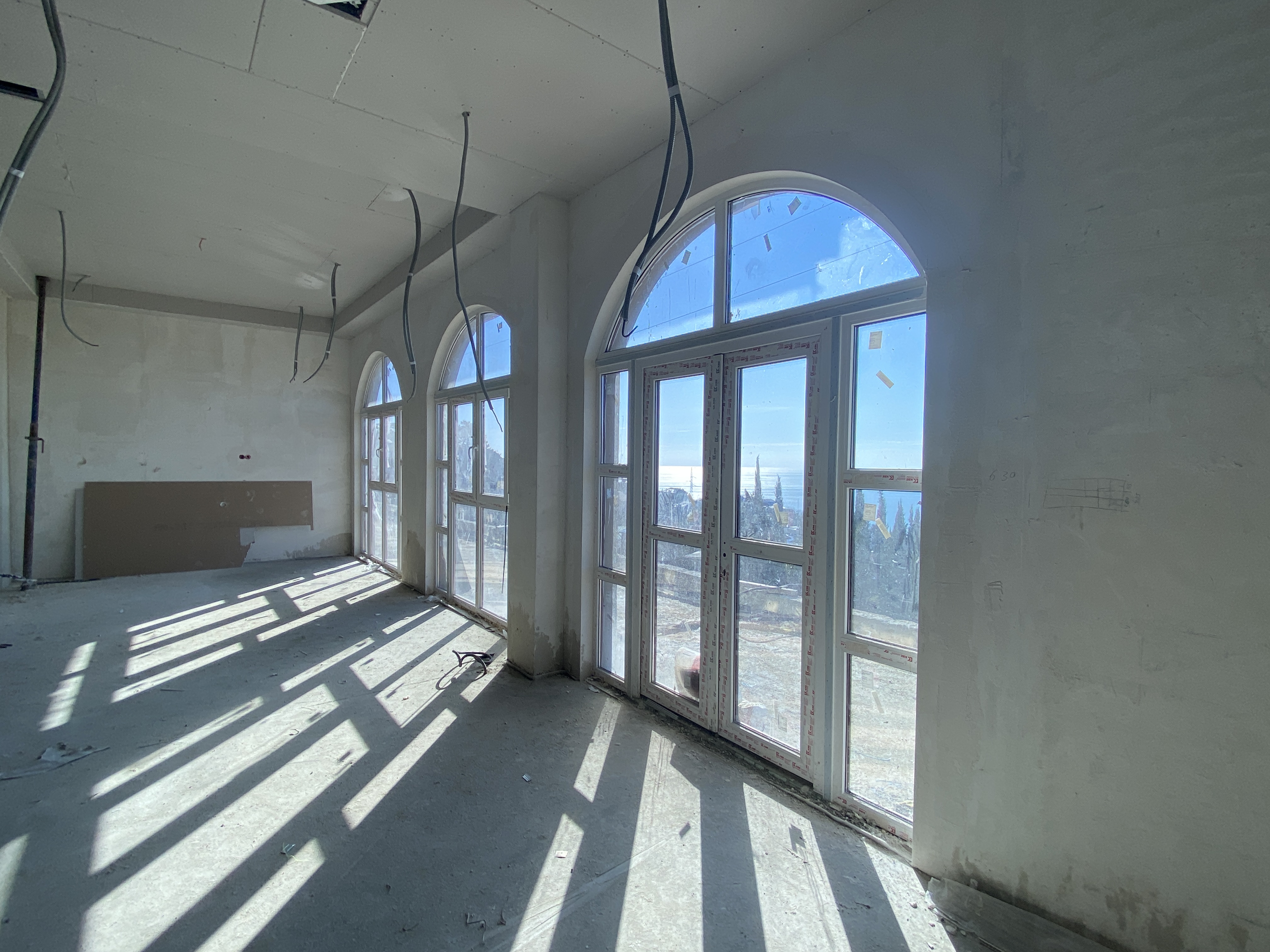

- устройство фасадов первого этажа;

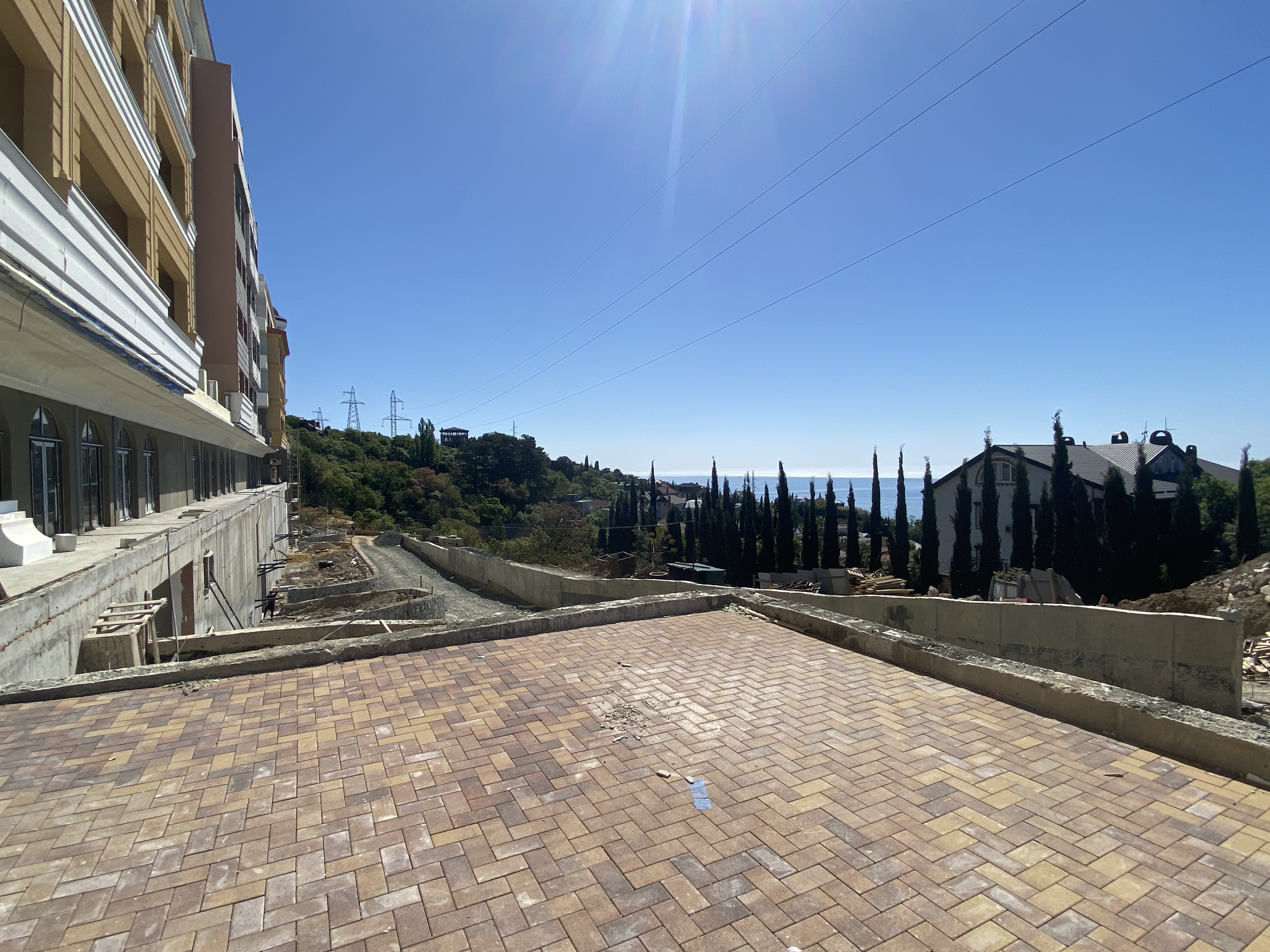

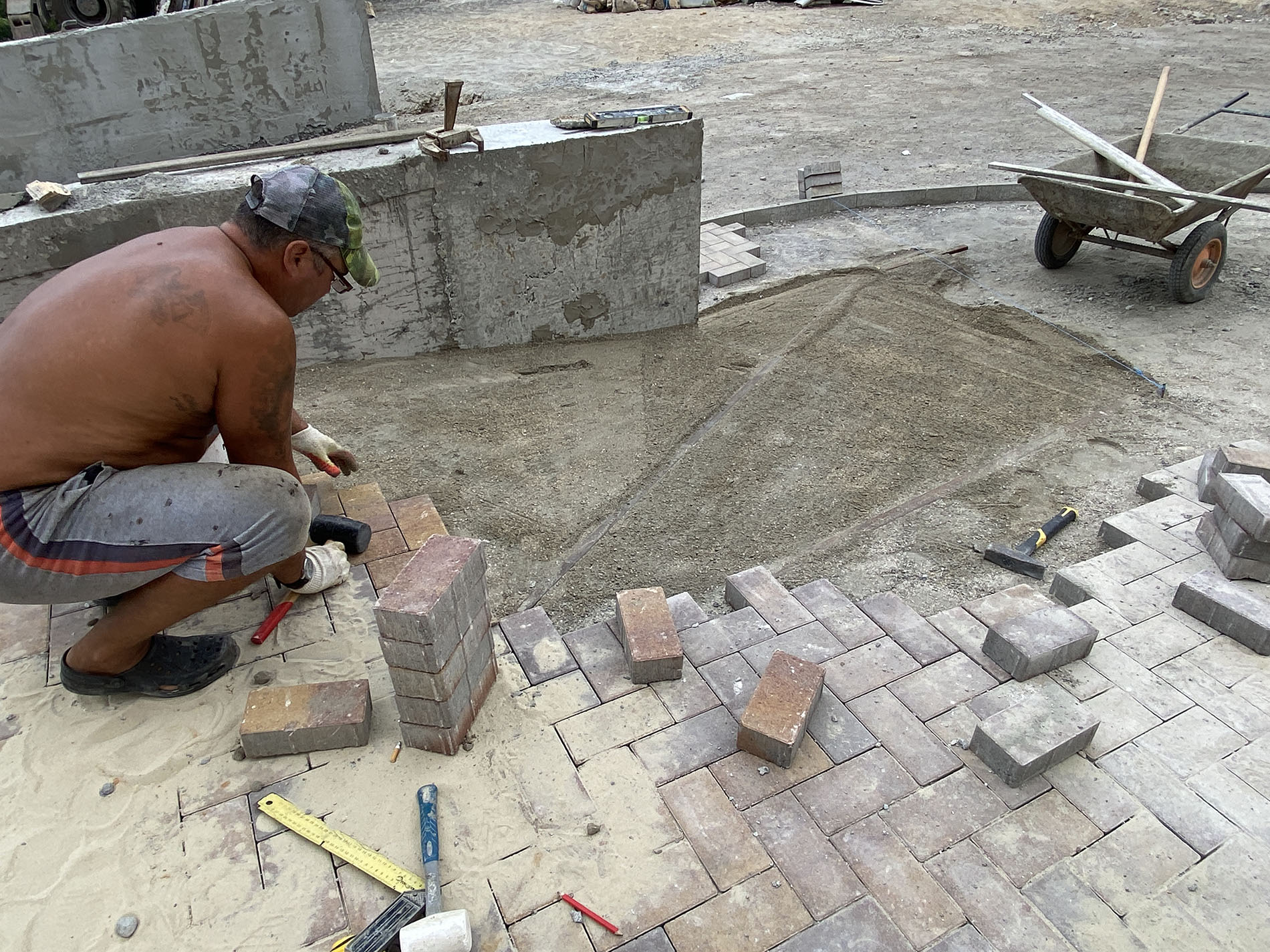

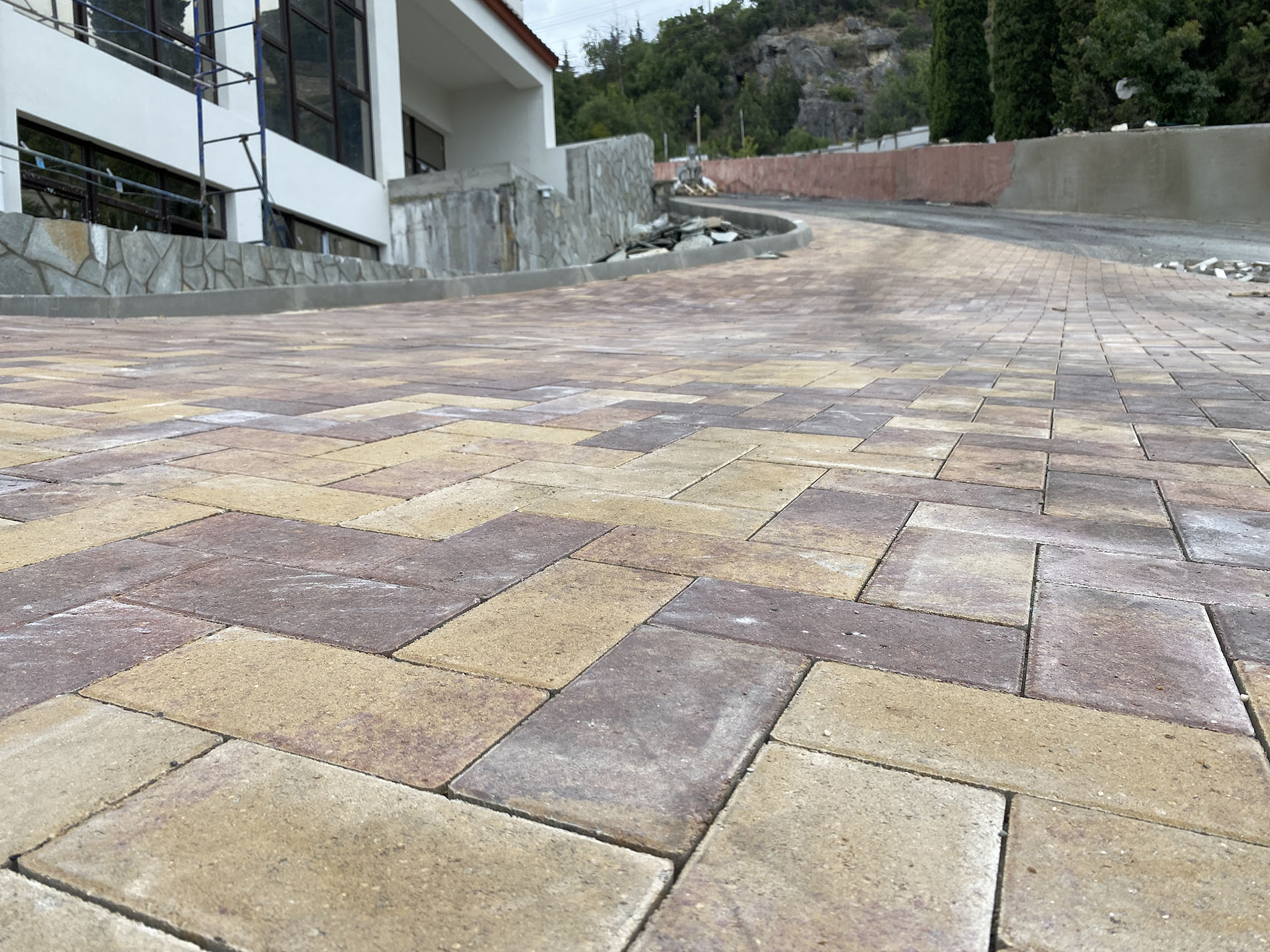

- укладка брусчатки во дворе;
- монтаж противопожарных дверей на -1 и -2 этажах.

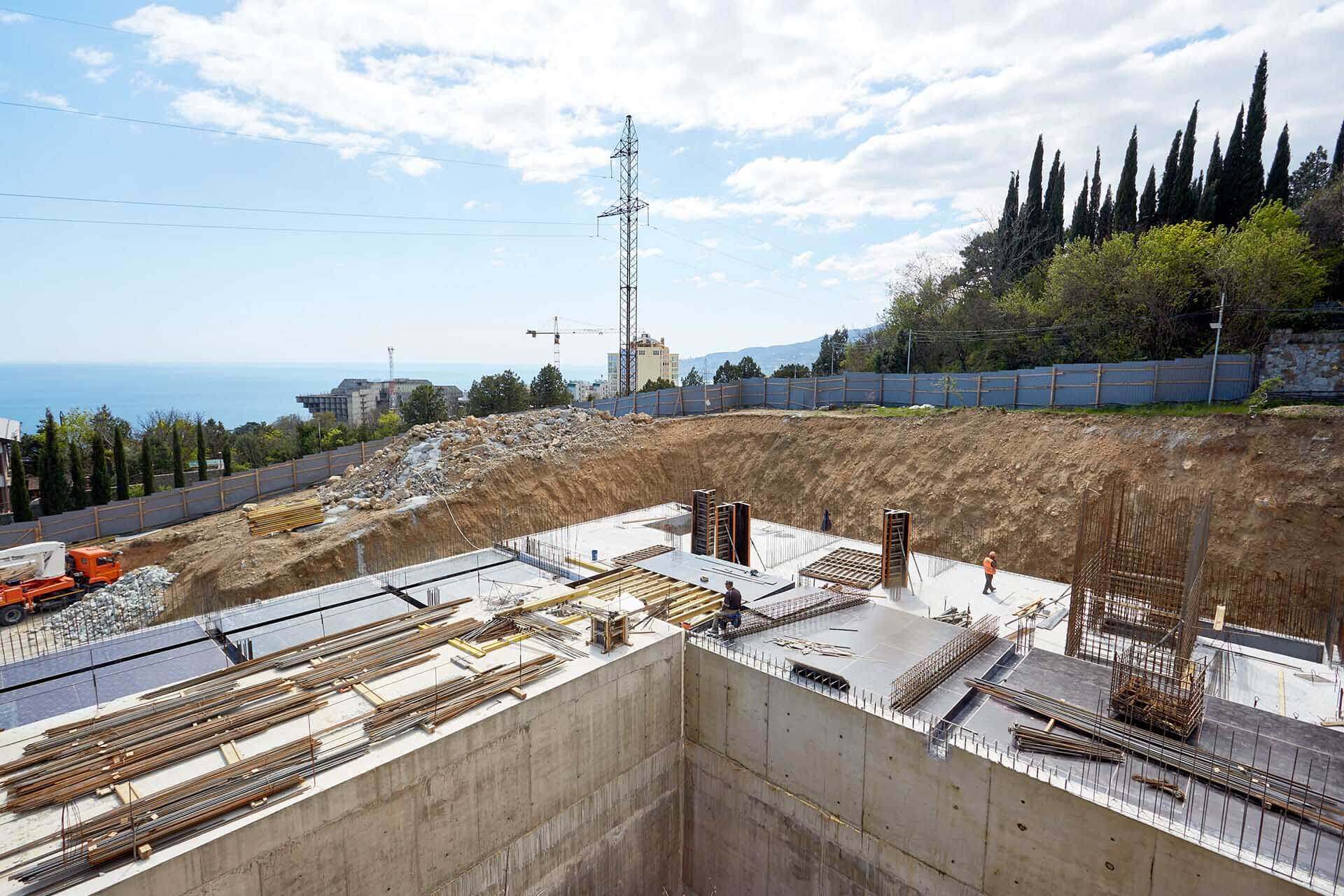

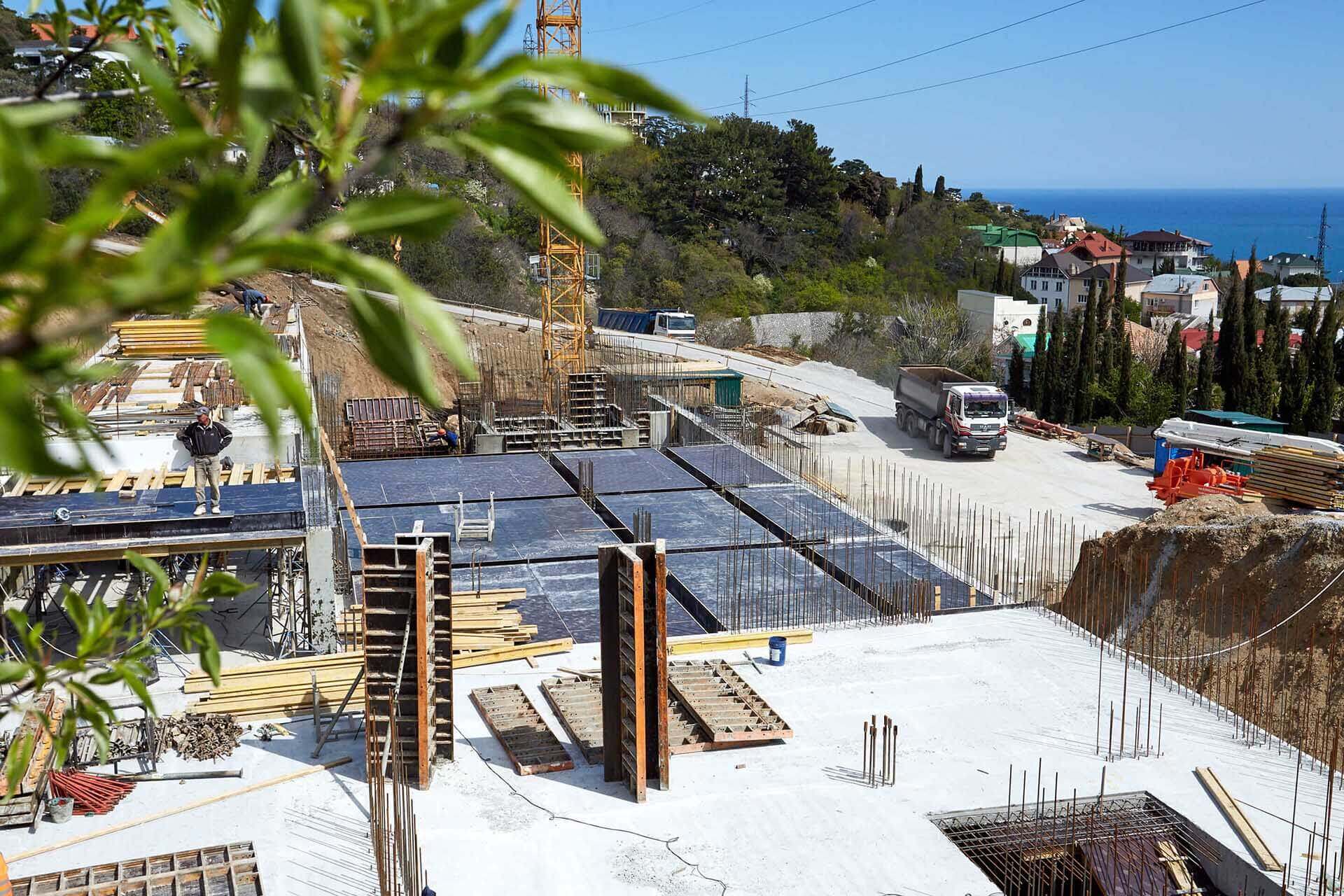

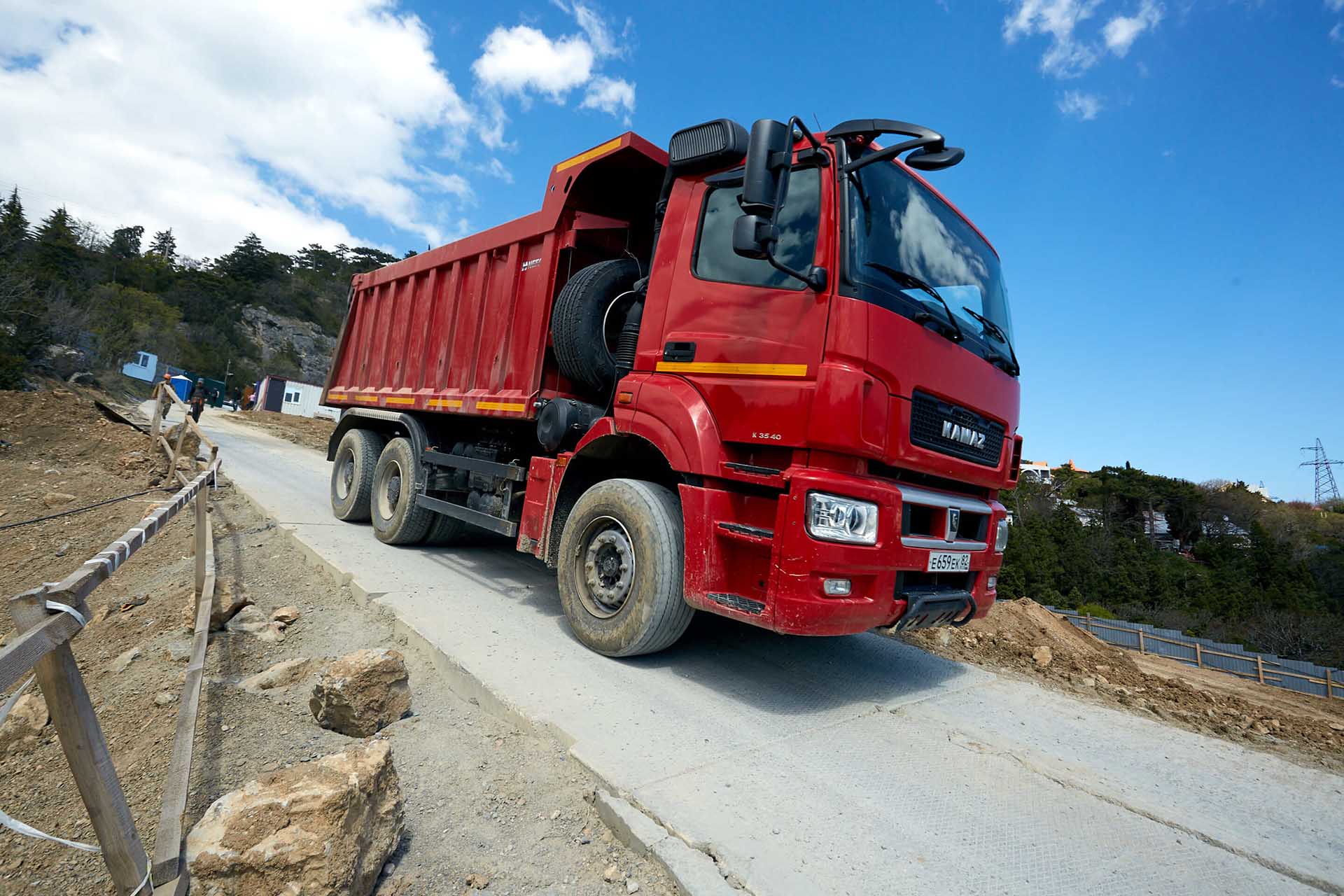

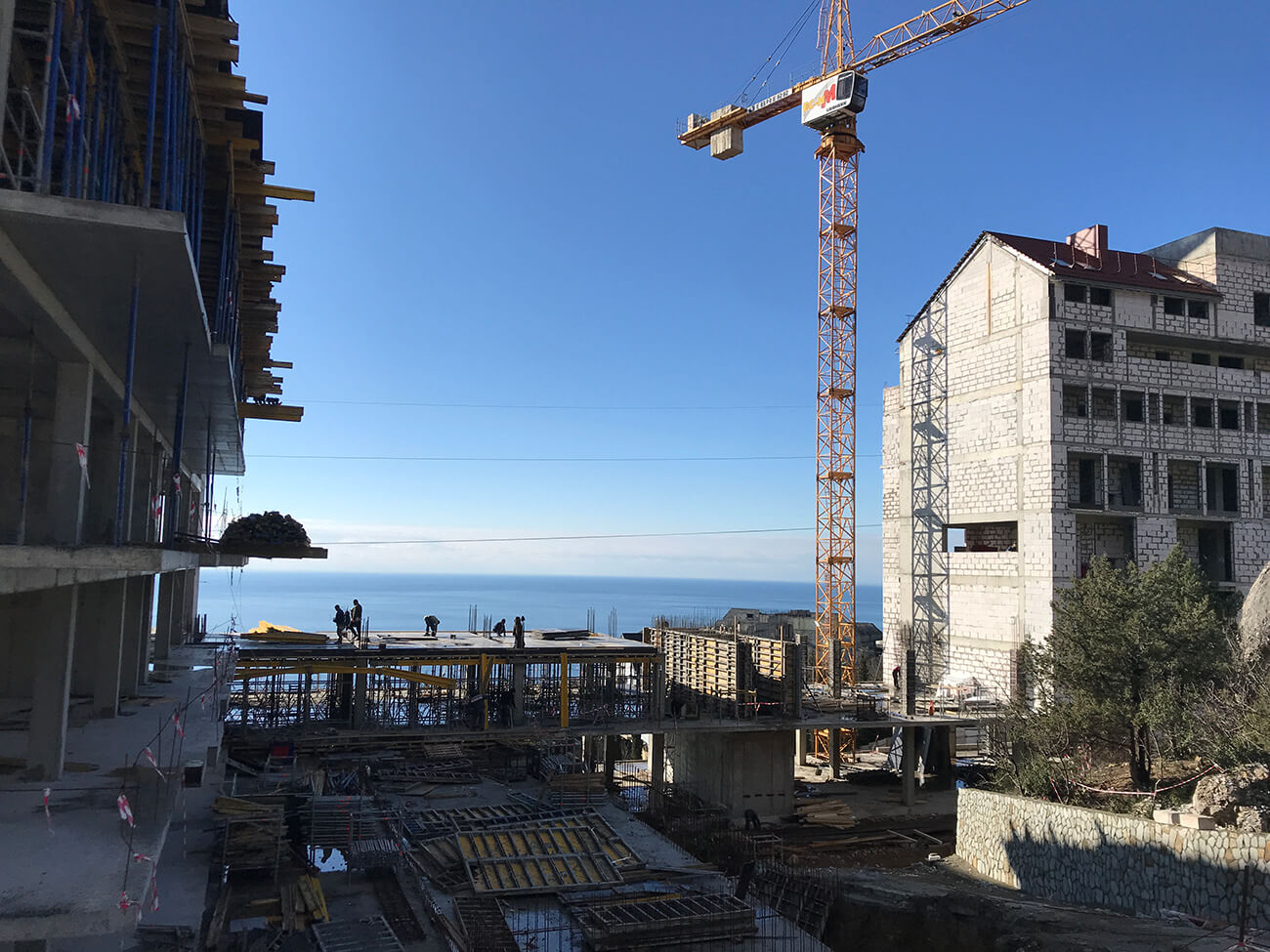

Динамика строительства за апрель 2022 г.:

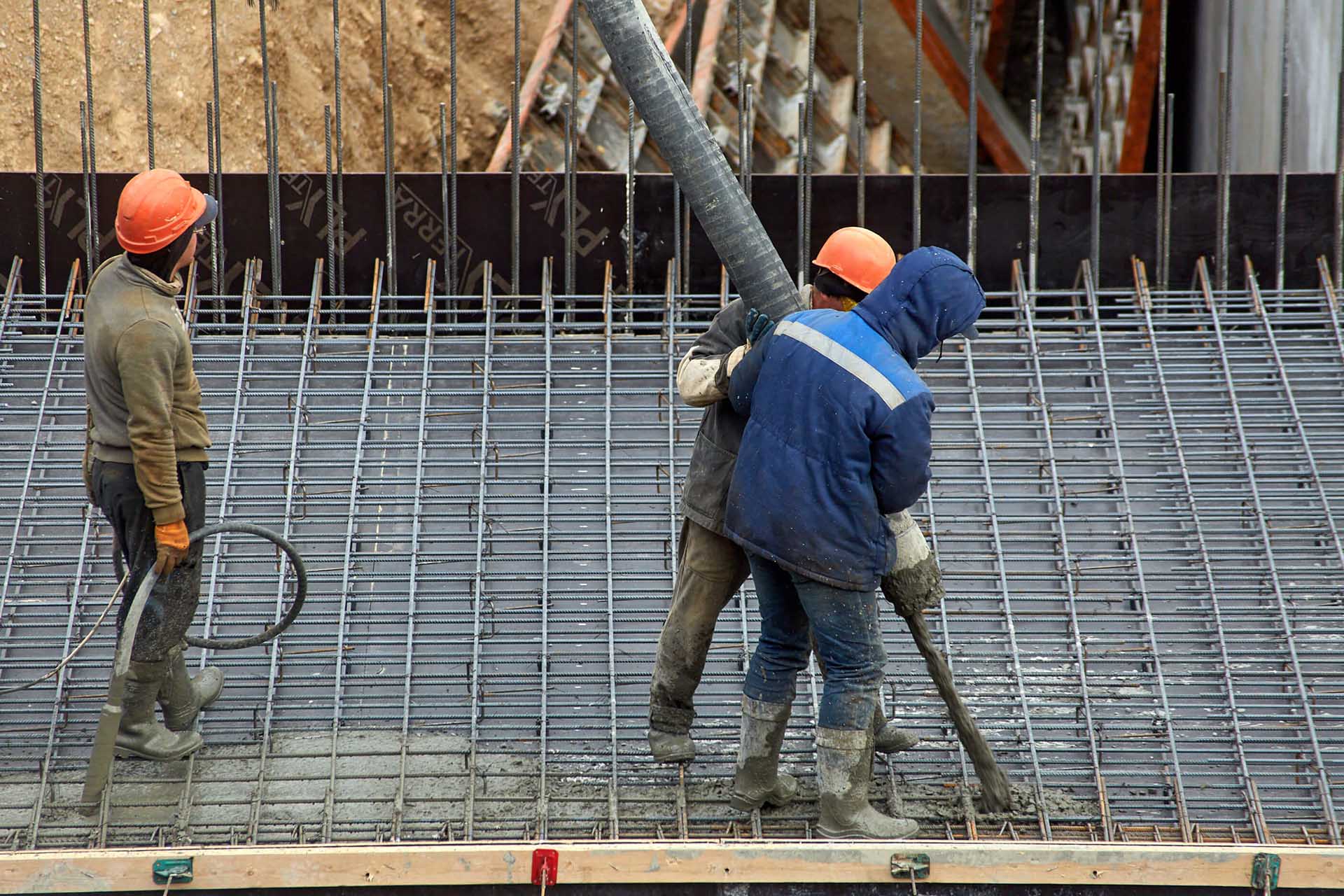

Выполнены:
- бетонирование подпорной стены ПС20 на въезде;
- покраска потолков лестничных маршей блоков №3 и №4;
- устройство внутренней хозяйственно-бытовой канализации на -1 и -2 этажах;
- устройство фасада на эксплуатируемой кровле Блок №3;
- монтаж системы видеонаблюдения;
- отделка в зоне лифтовых порталов блоков №1; №2; №3; №4;
- устройство перегородок из гипсокартона блоки №2 и №3;
- монтаж балясин по галереям.
В процессе:
- формирование земляного полотна под дорожное покрытие;
- монтаж системы автоматической пожарной сигнализации (АПС);
- монтаж металлических пожарных лестниц с -1 этажа;
- монтаж вводно-распределительного устройства в ИТП;
- монтаж водоотводных лотков по террасе на 1 этаже;
- устройство плинтусов(сапожков) по объекту;
- отделочные работы в зоне СПА;
- монтаж лежаков хозяйственно-бытового внутреннего водопровода;
- монтаж ограждений в лестничных шахтах блоков №3 и №4;
- укладка плитки по террасе 1 этажа;
- покраска МОПов (мест общего пользования)
Динамика строительства за март 2022 г.
Выполнены:
- бетонирование спортивных, детских площадок во дворе и зон общего пользования;
- устройство наружной ливневой канализации;
- устройство наружной хозяйственно-бытовой канализации;
- монтаж ограждений в лестничных шахтах блоков №2;
- укладка плитки в галереях блока №3 и №4;
- укладка плитки в лестничной шахте блока №4;
- покраска лестничных маршей блоки №1 и №2;
- штукатурные работы на -1этаже(паркинг);
- штукатурные работы на -2этаже(паркинг);
- устройство откосов по блокам №1; №2; №3; №4;
- монтаж противопожарного трубопровода В2 в паркинге -1 и -2 этажи.
В процессе:
- формирование земляного полотна под дорожное покрытие;
- монтаж системы автоматической пожарной сигнализации (АПС);
- монтаж системы видеонаблюдения;
- отделка в зоне лифтовых порталов блоков №1; №2; №3; №4;
- покраска потолков лестничных маршей блоков №3 и №4;
- устройство плинтусов(сапожков) по объекту;

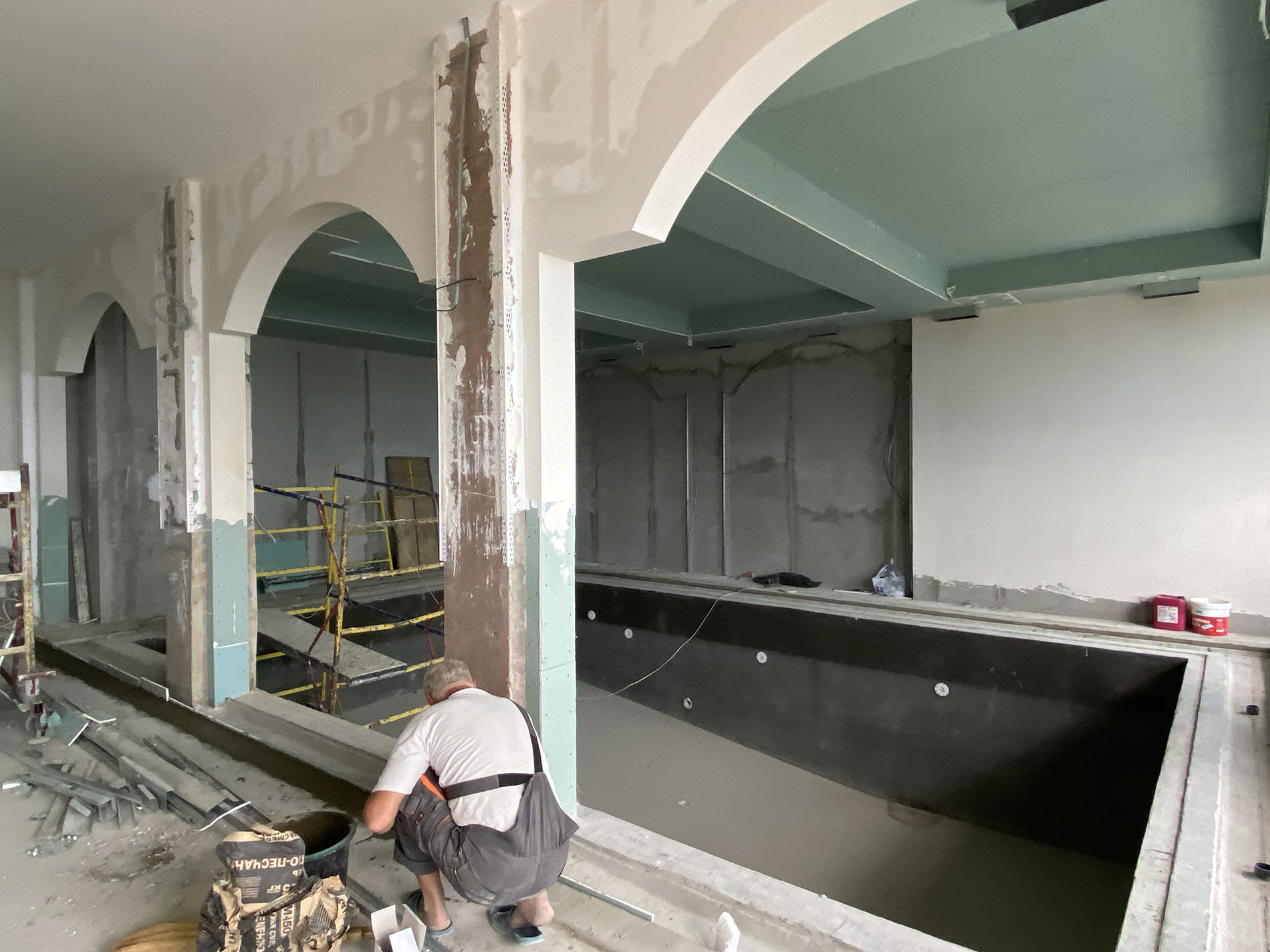

- отделочные работы в зоне СПА;
- монтаж лежаков хозяйственно-бытовой внутренней канализации;
- монтаж ограждений в лестничных шахтах блоков №1 и №3;
- устройство перегородок из гипсокартона блоки №2 и №3;
- покраска МОПов (мест общего пользования) лифтов;

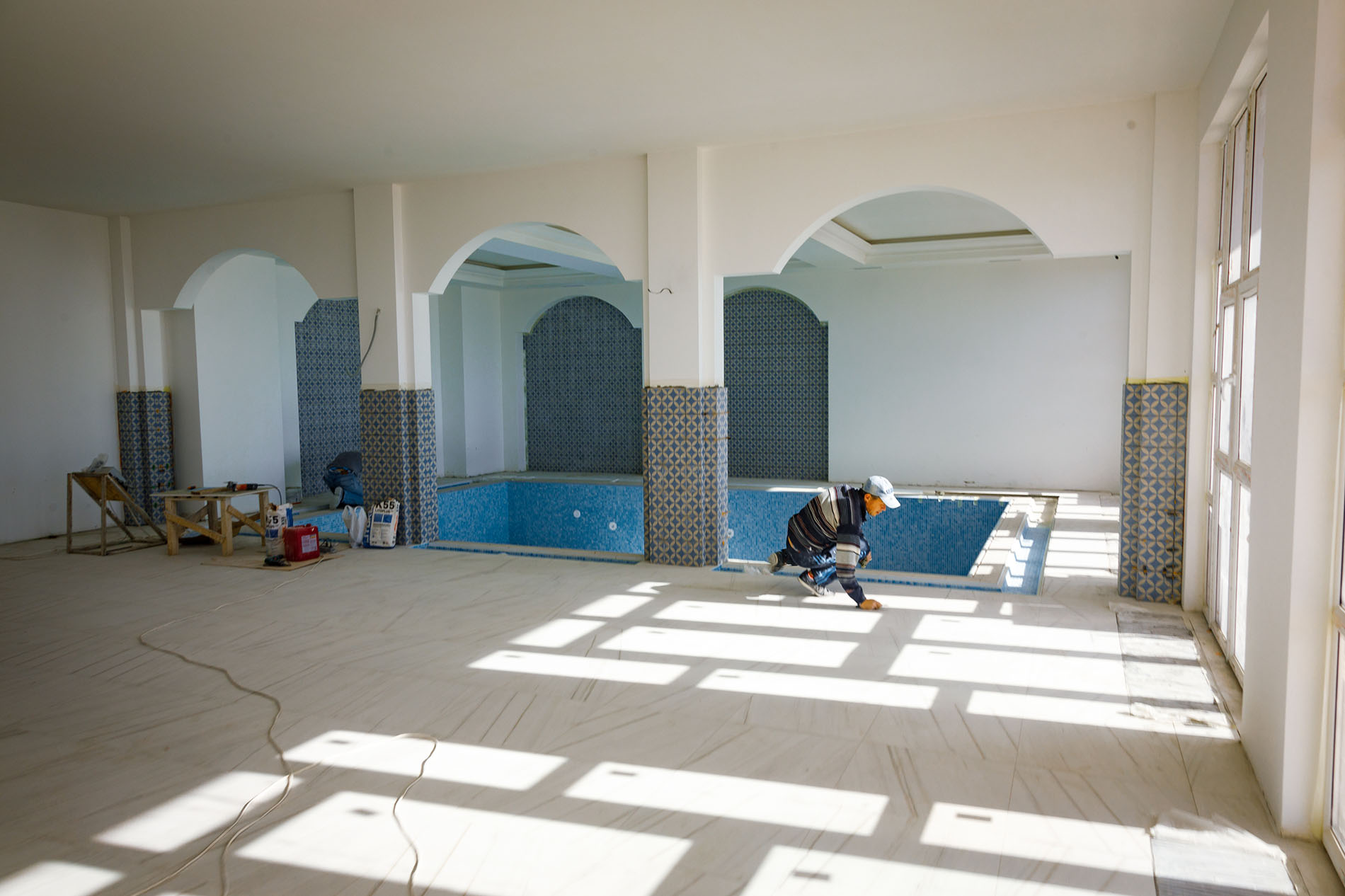

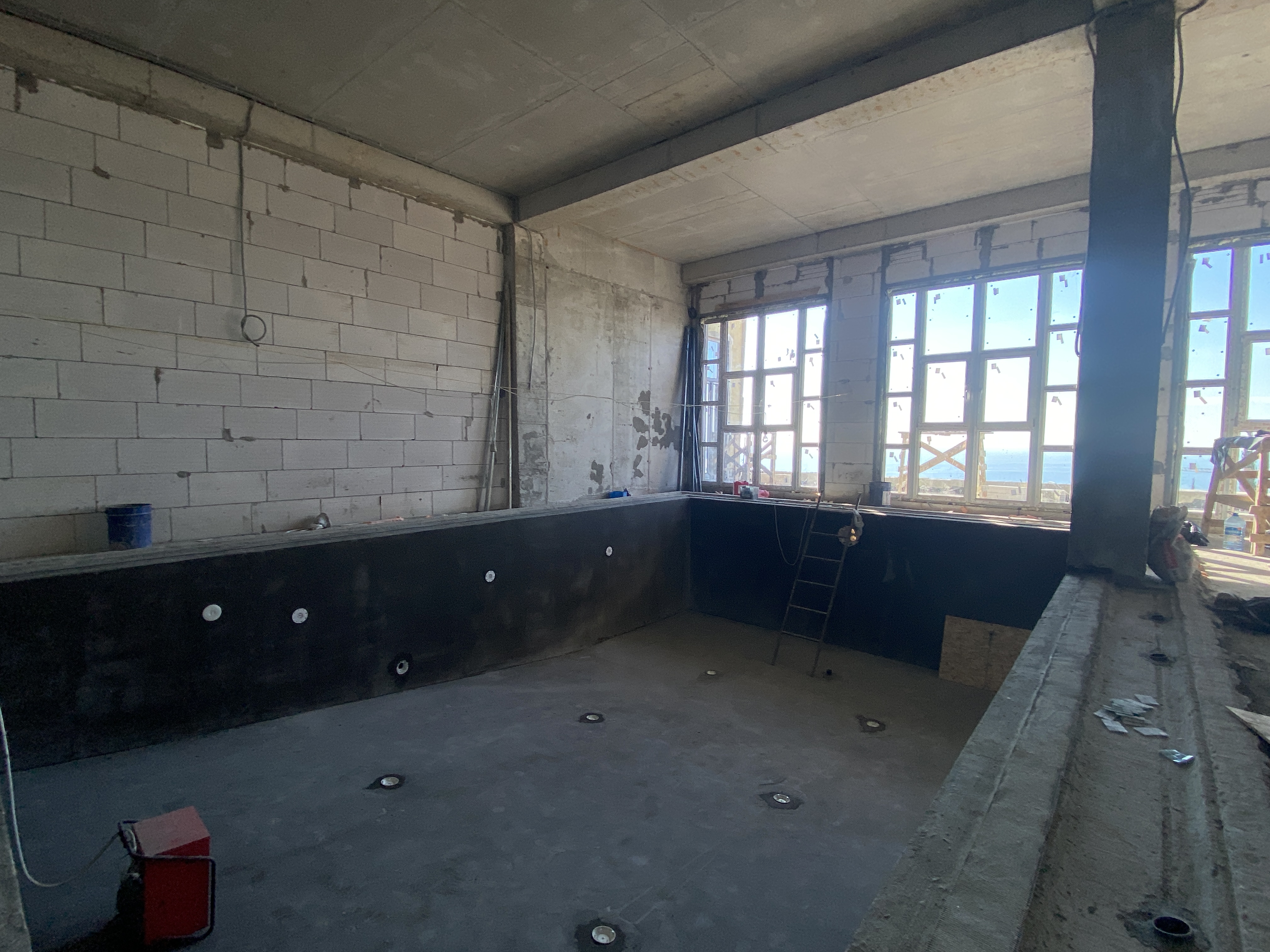

- отделочные работы в зоне бассейна;

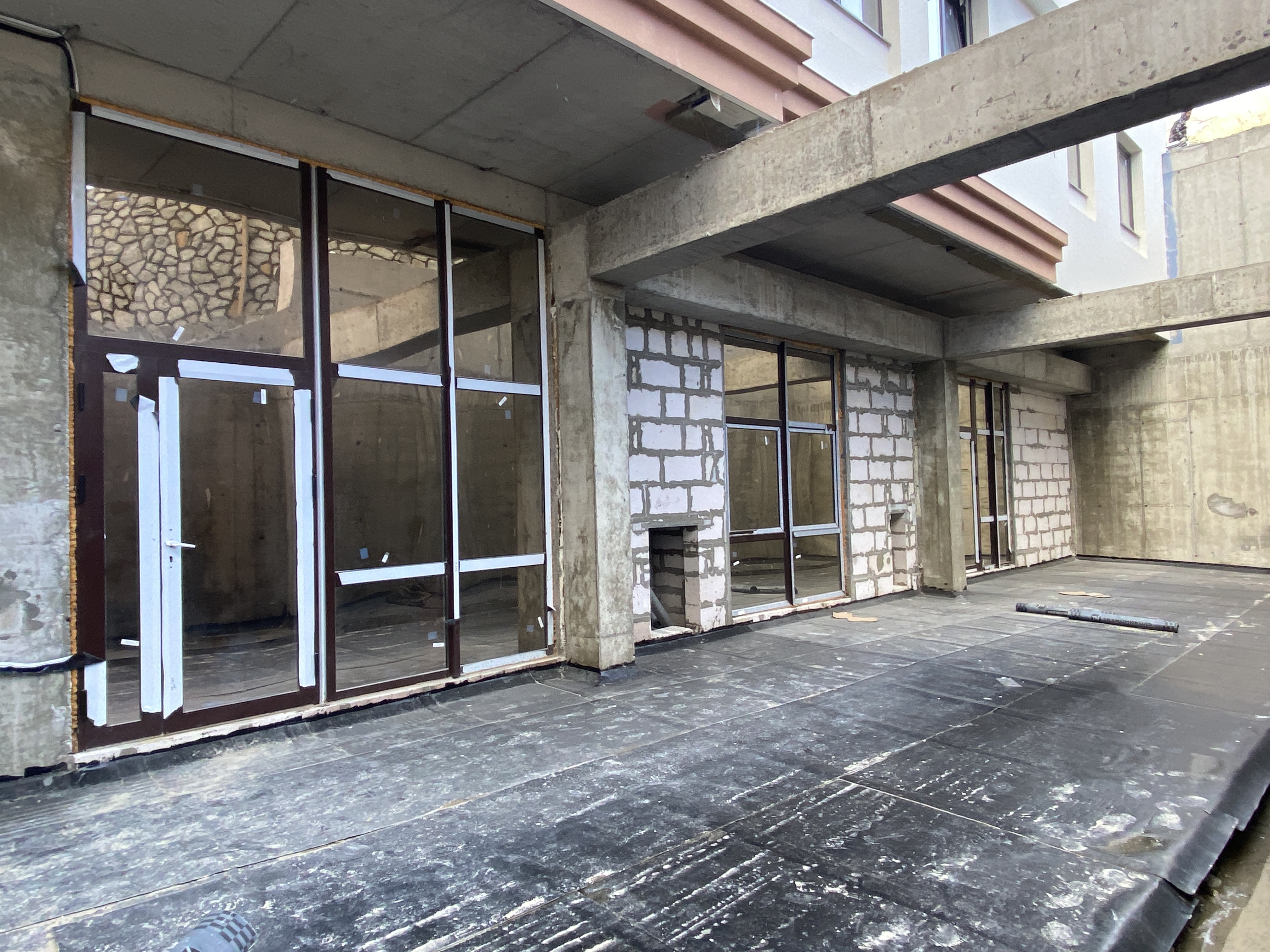

- устройство террасных лестниц во дворе;
- устройство фасадов первого этажа;
- кладка бутовых подпорных стен;
- укладка брусчатки во дворе;
- монтаж противопожарных дверей на -1 и -2 этажах.

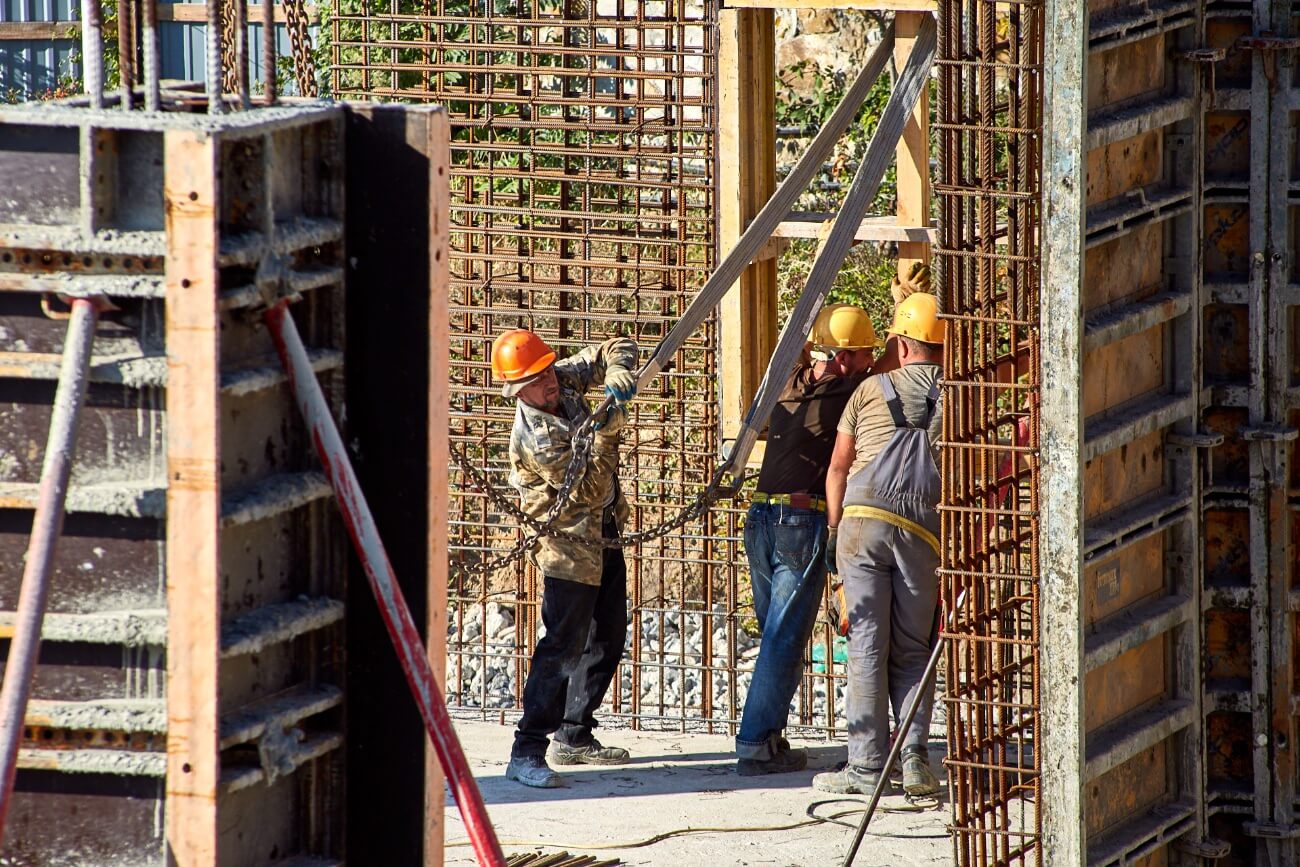

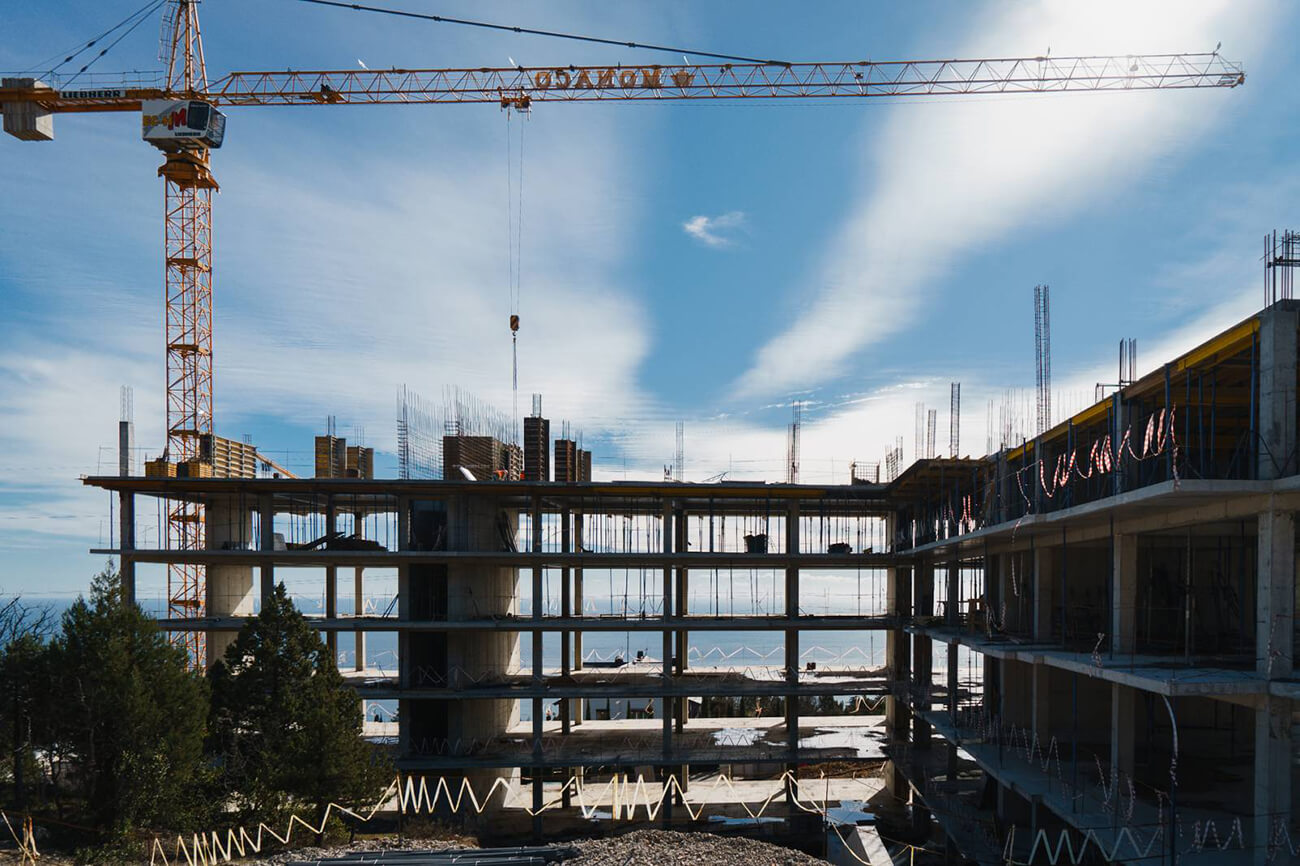

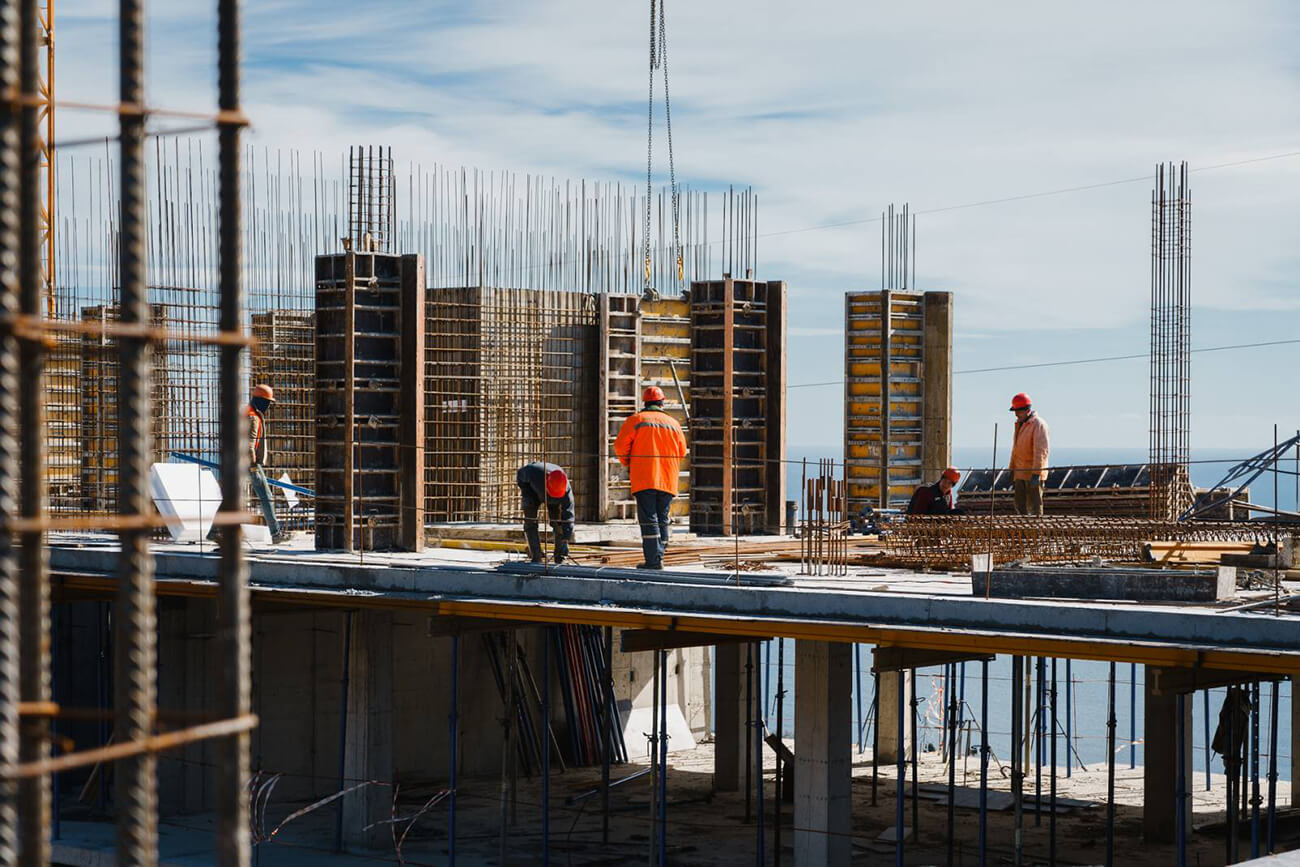

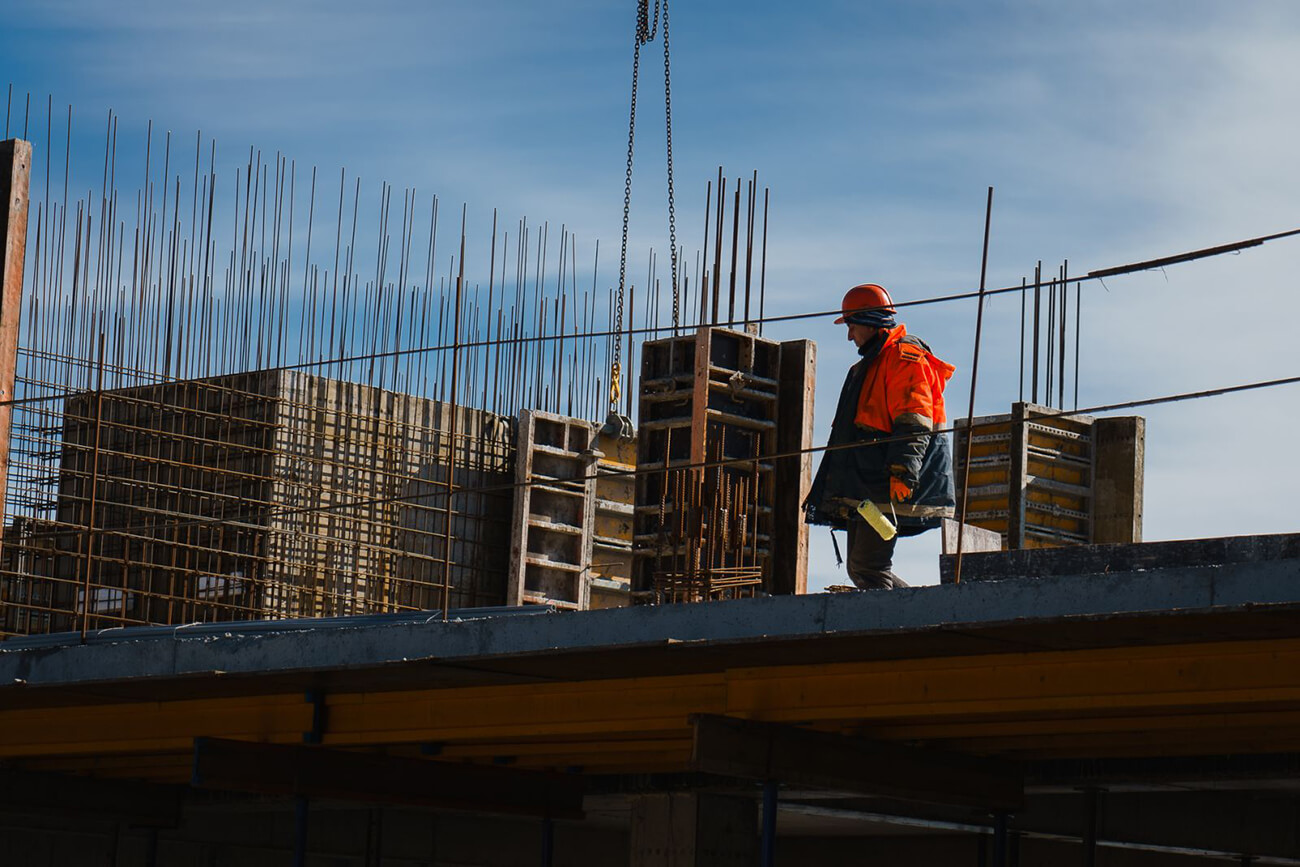

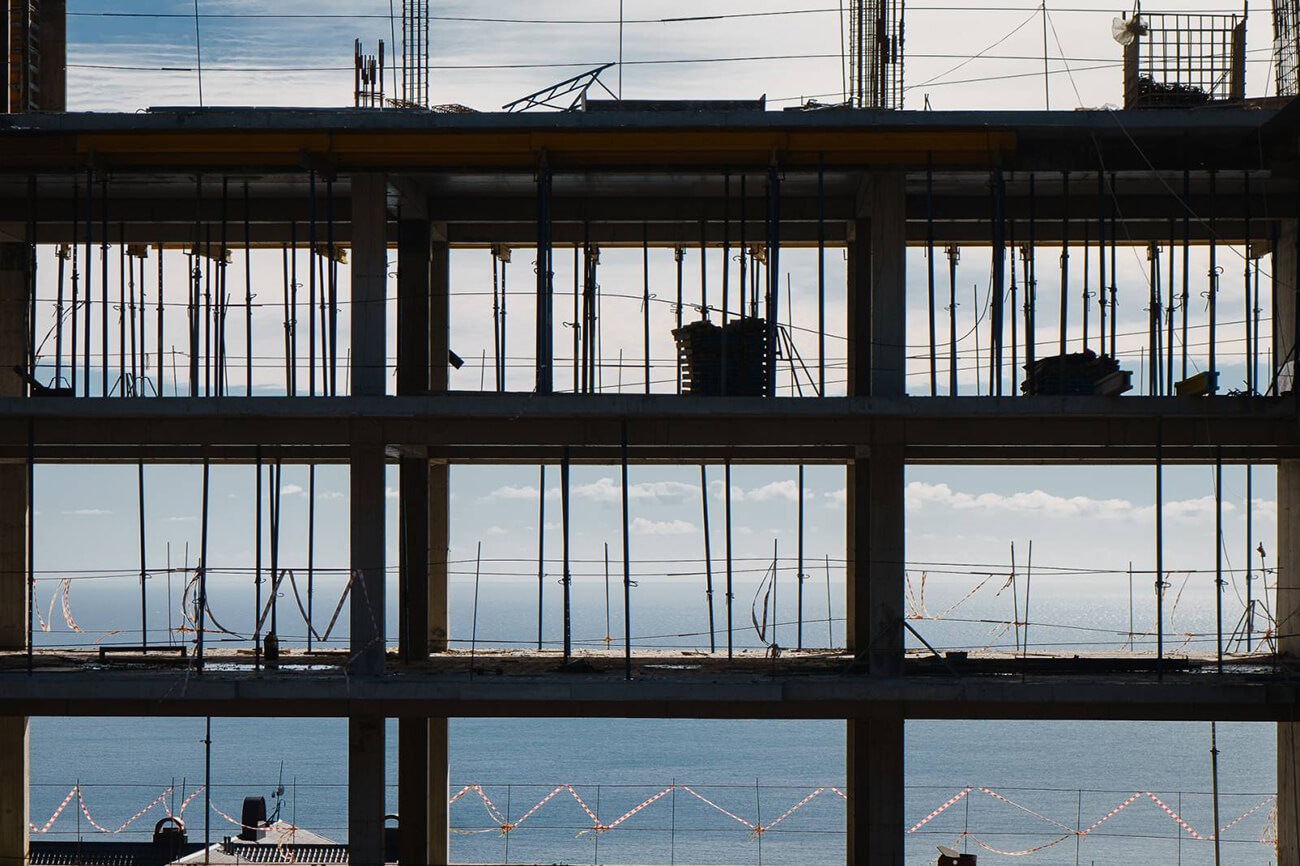

Динамика строительства за февраль 2022 г.
Выполнены работы:

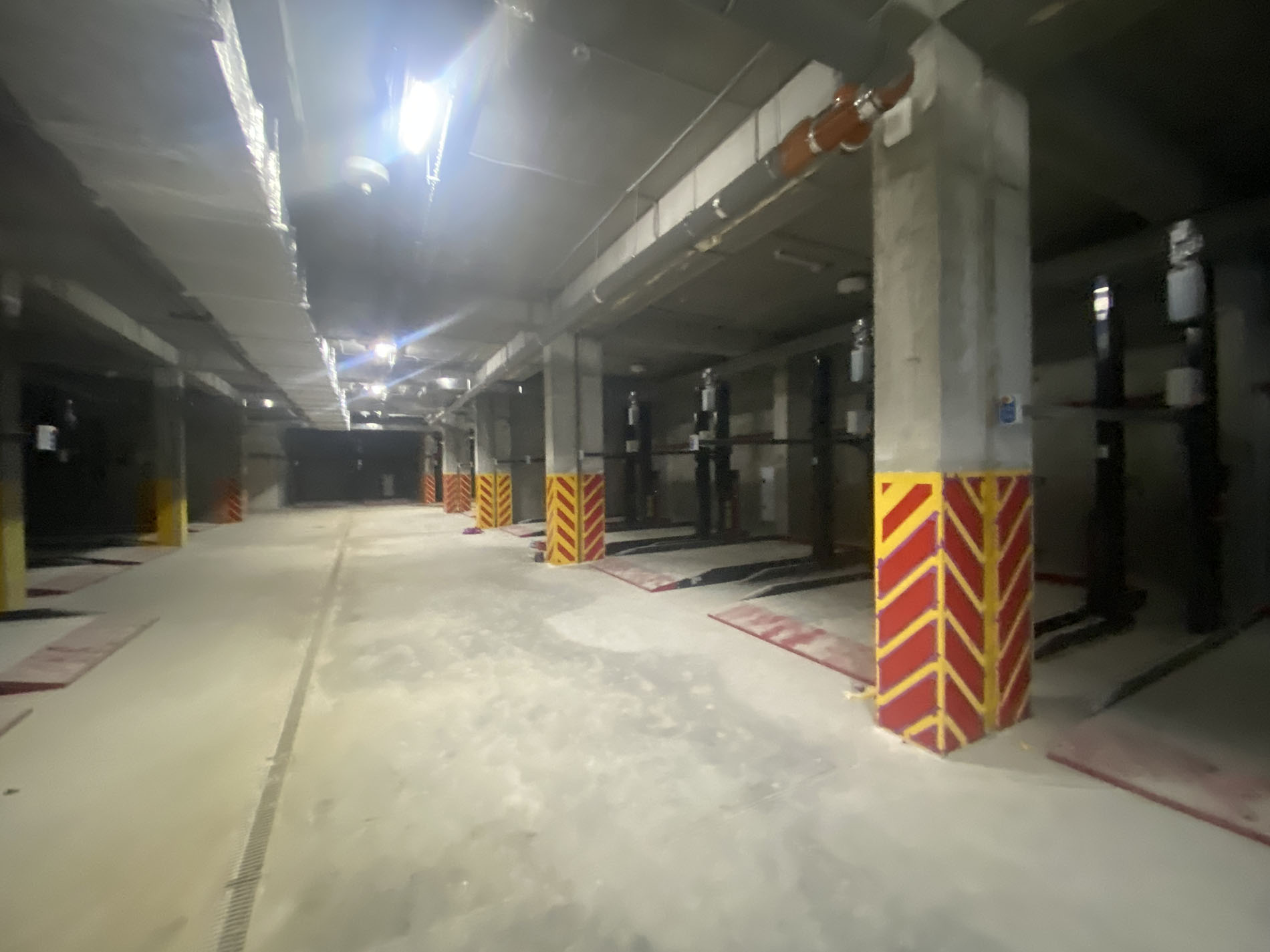

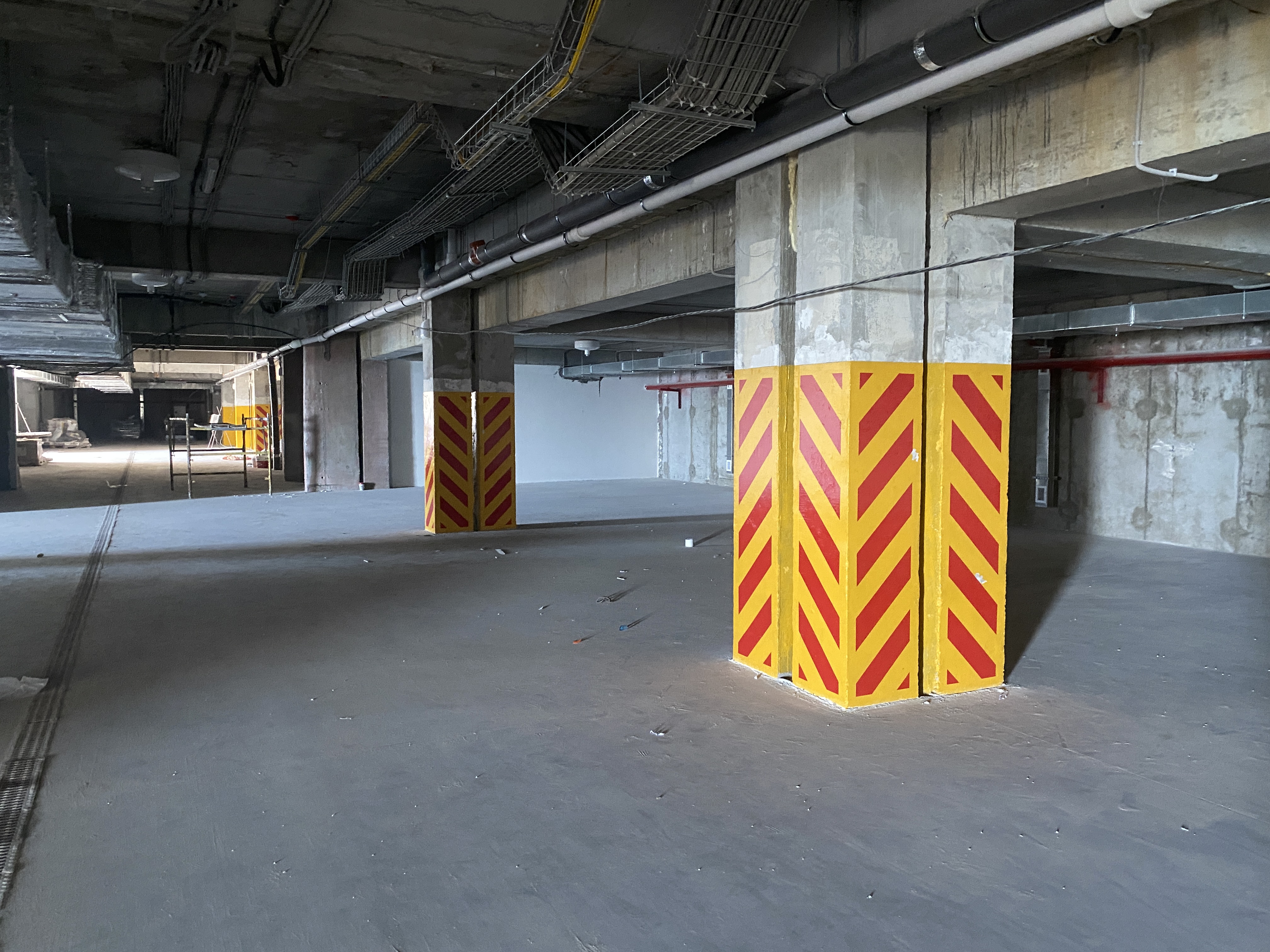

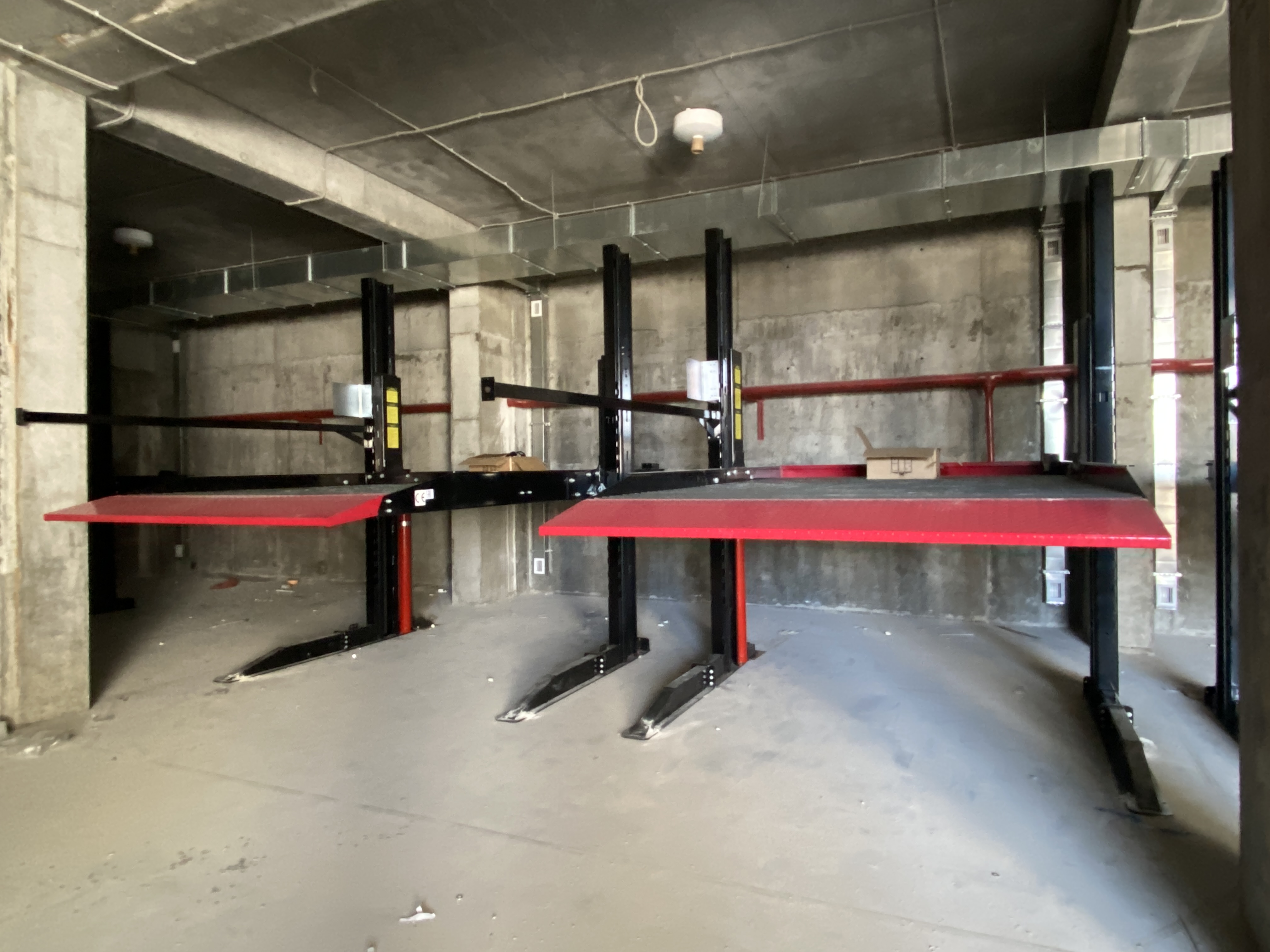

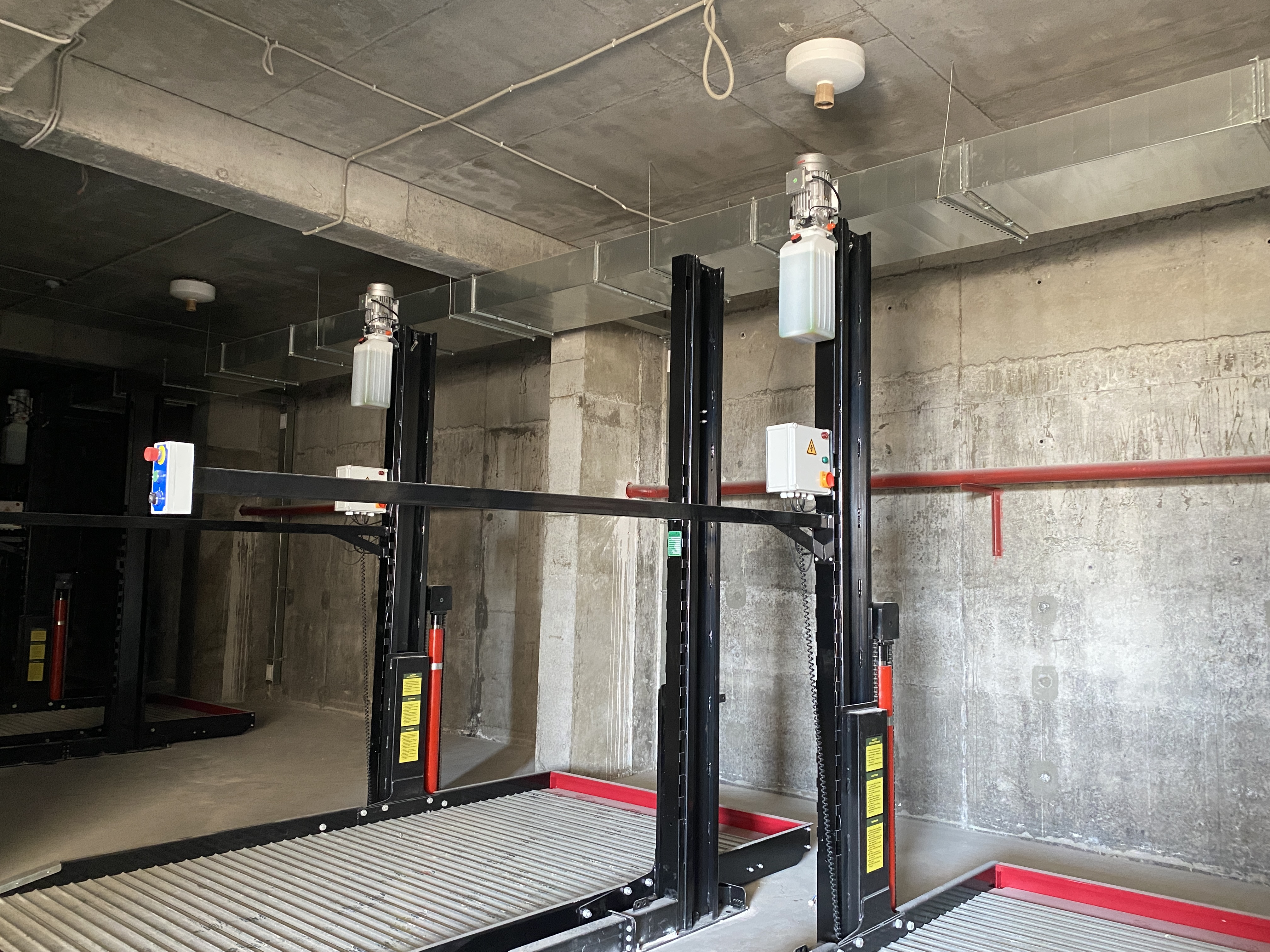

- монтаж и пусконаладка автомобильных подъемников в паркинге -2 этажа;
- устройство эксплуатируемой кровли на 6 этаже блока №4;
- монтаж оконных блоков на -1 этаже блока №4;
- укладка плитки в галереях блока №1 и №2;
- укладка плитки в лестничных шахтах блоков №1; №2; №3;
- подшивка потолков в лестничных шахтах блока №4;
- устройство освещения на -1 и -2 этажах(паркинги).
В процессе:
- формирование земляного полотна под дорожное покрытие;
- устройство наружной ливневой канализации;
- устройство наружной хозяйственно-бытовой канализации;
- укладка плитки в галереях блока №3 и №4;
- укладка плитки в лестничных шахтах блока №4;
- покраска лестничных маршей блоки №1 и №2;
- отделочные работы в зоне СПА;
- монтаж лежаков хозяйственно-бытовой внутренней канализации;
- монтаж ограждений в лестничных шахтах блоков №1 и №2;
- штукатурные работы на -1этаже(паркинг);
- устройство откосов по блокам №1; №2; №3;
- отделочные работы в зоне бассейна;
- устройство террасных лестниц во дворе;
- устройство фасадов первого этажа;
- кладка бутовых подпорных стен;
- укладка брусчатки во дворе.

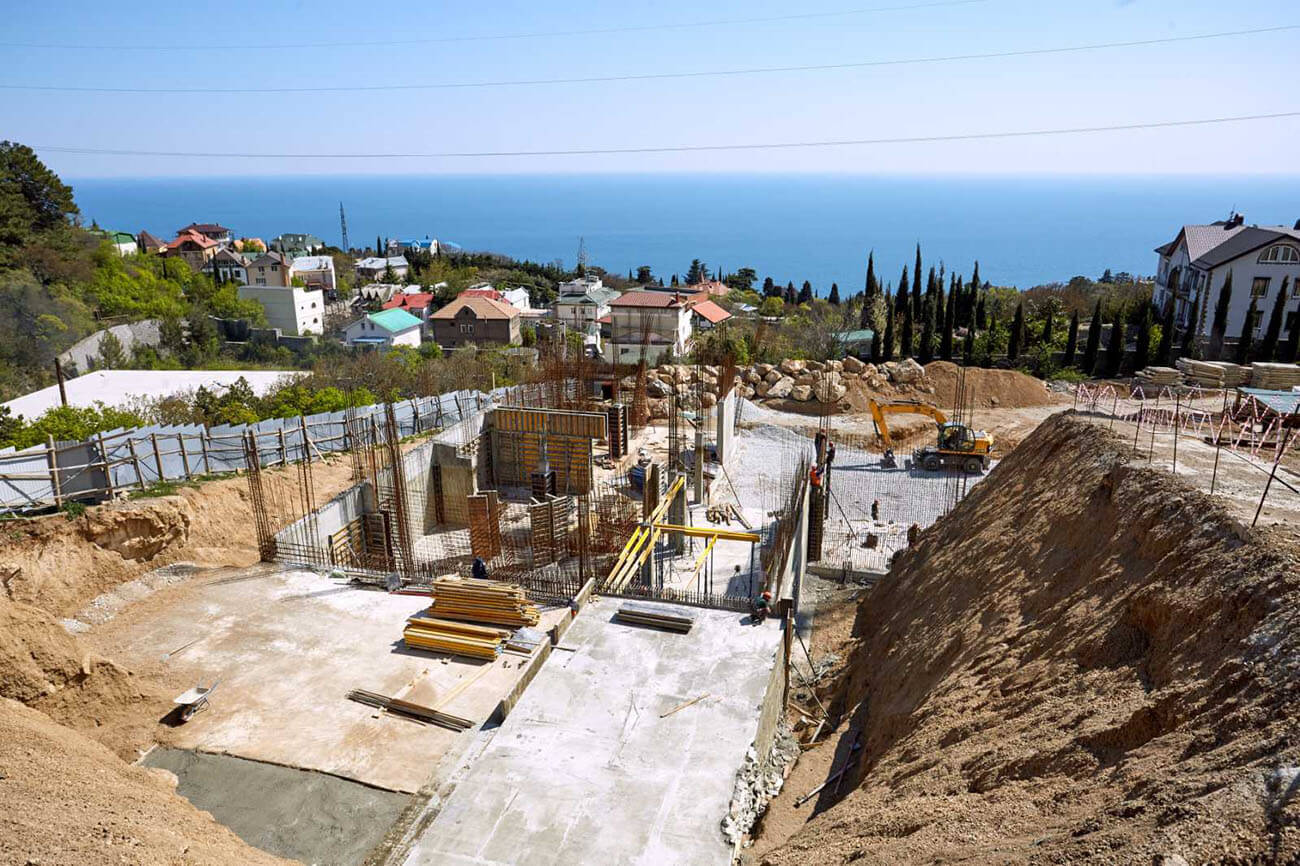

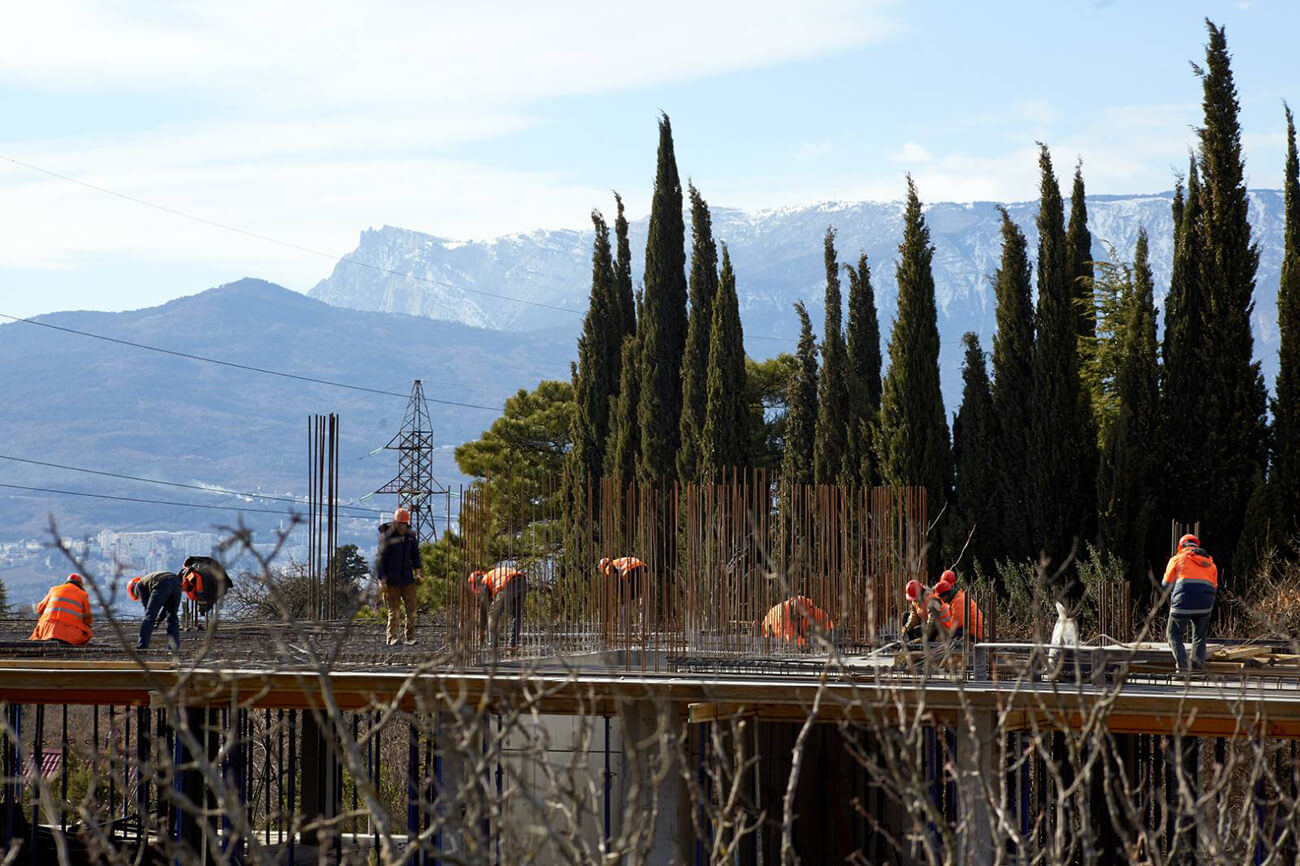

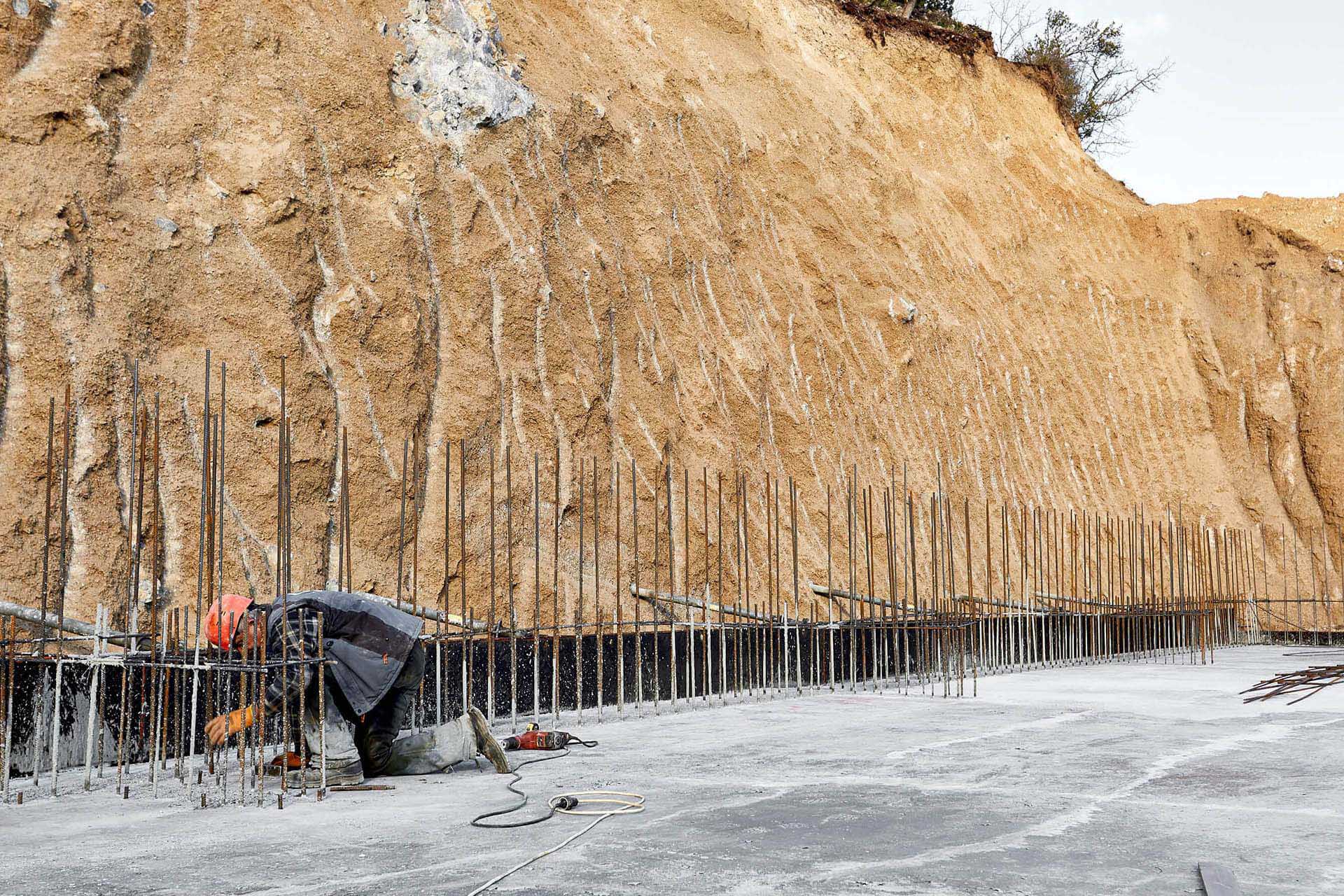

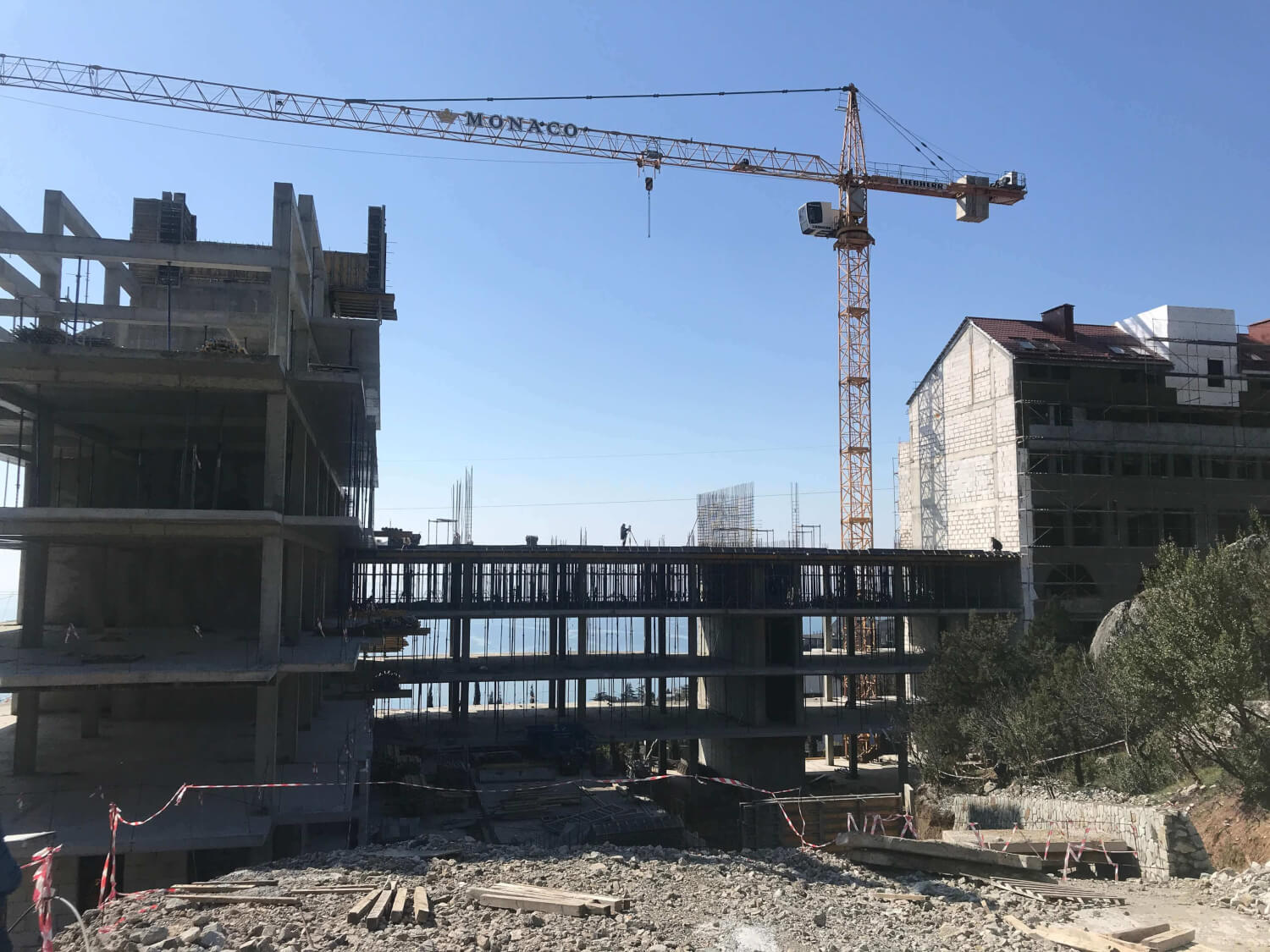

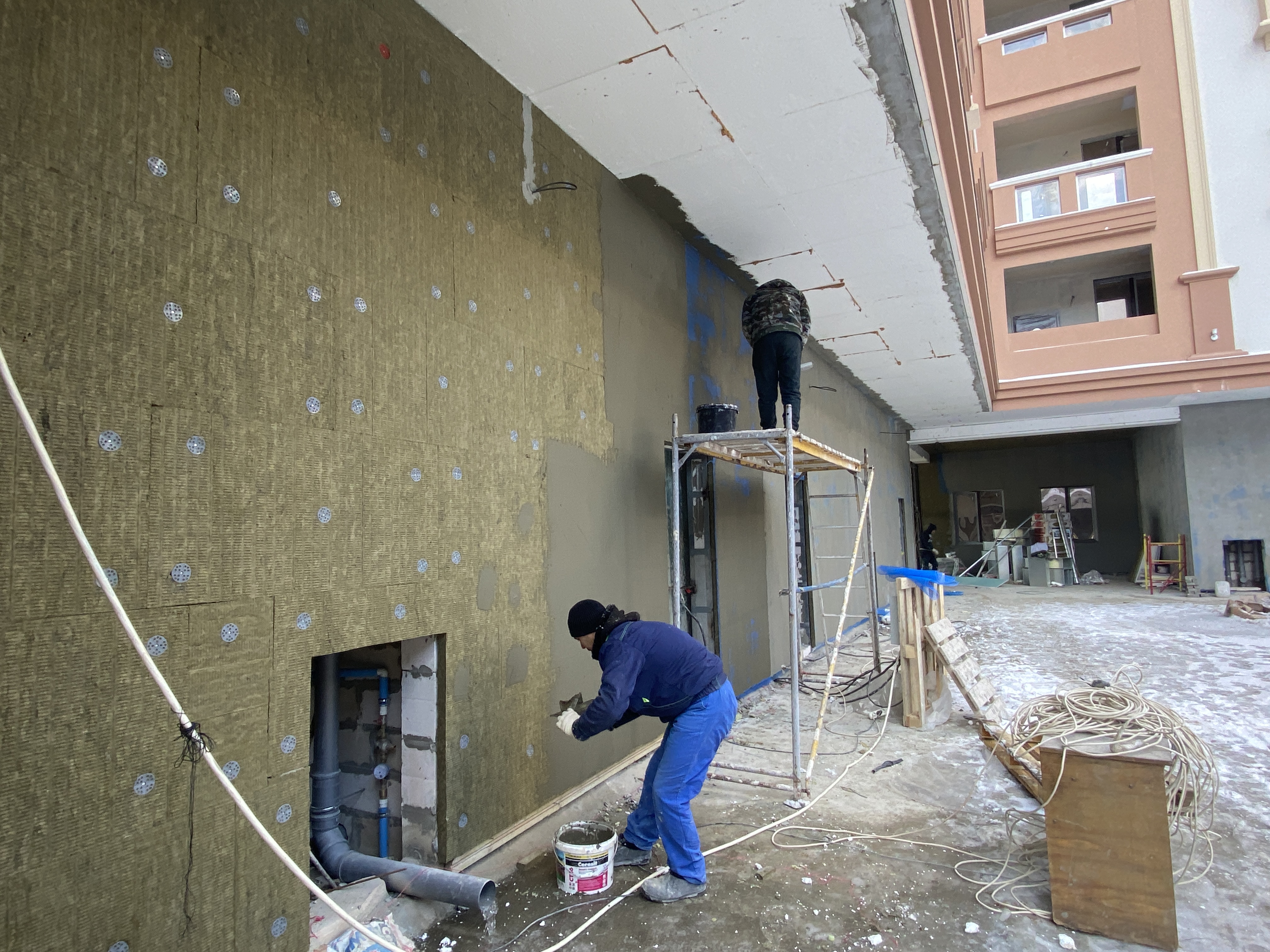

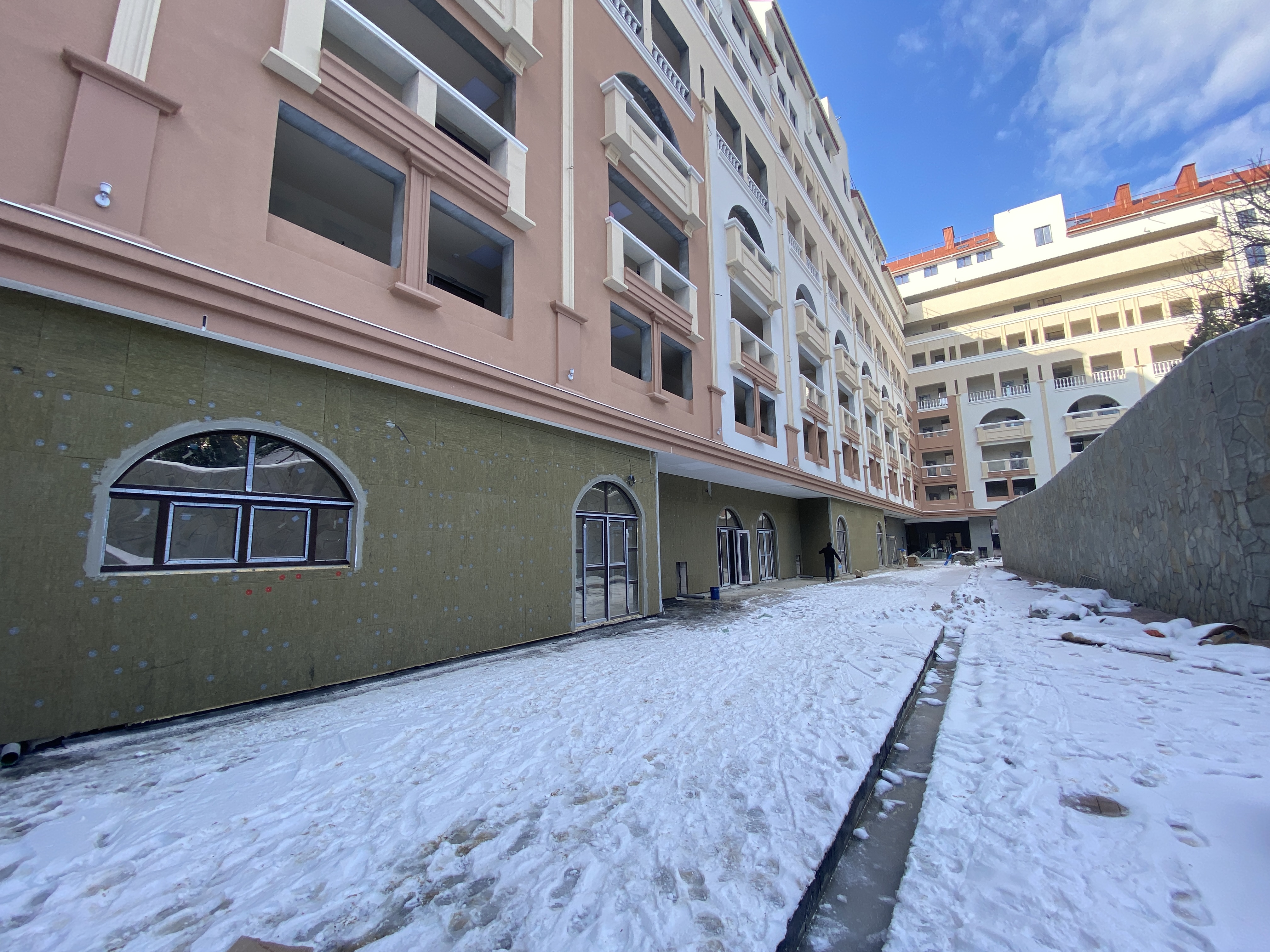

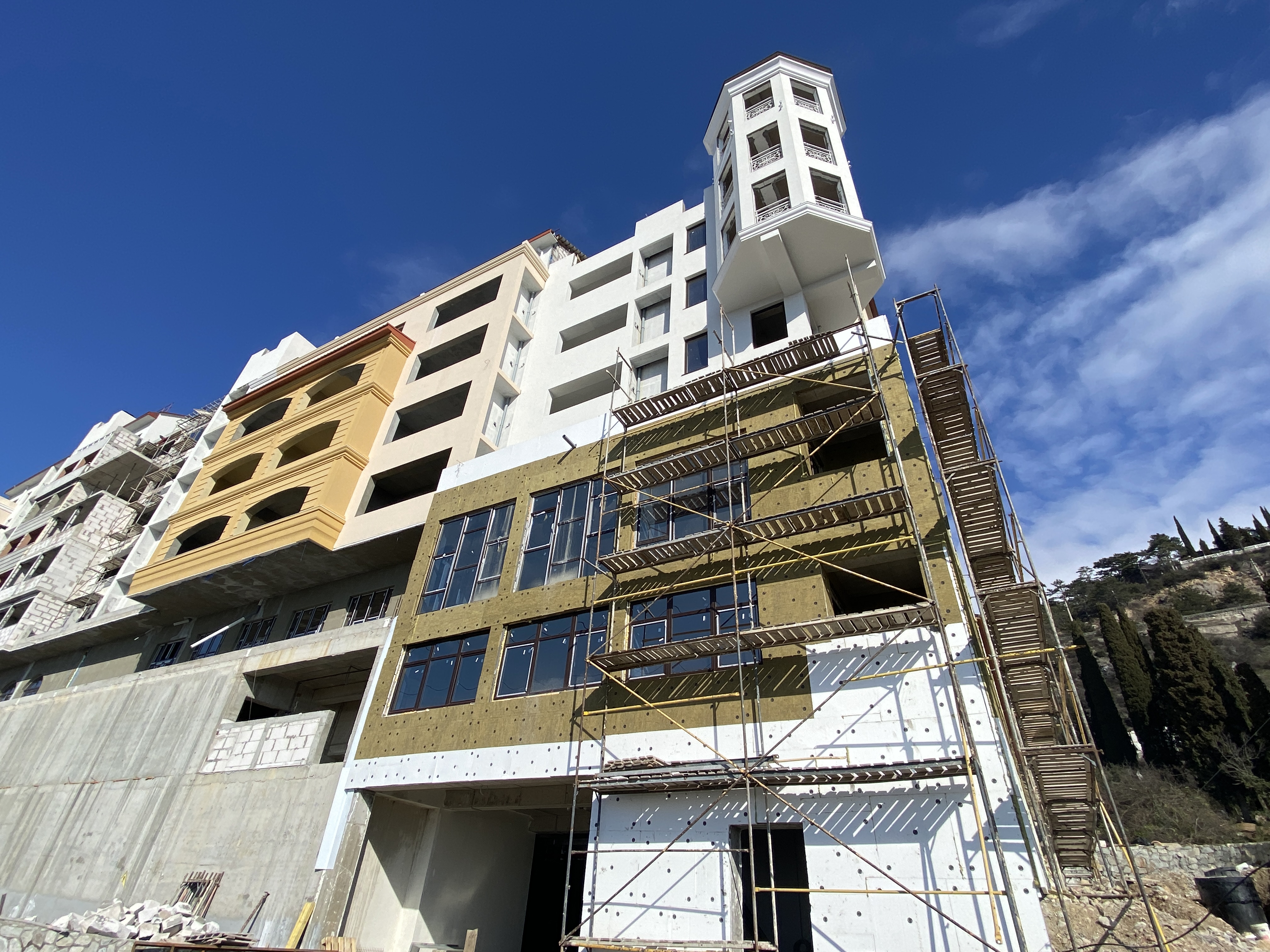

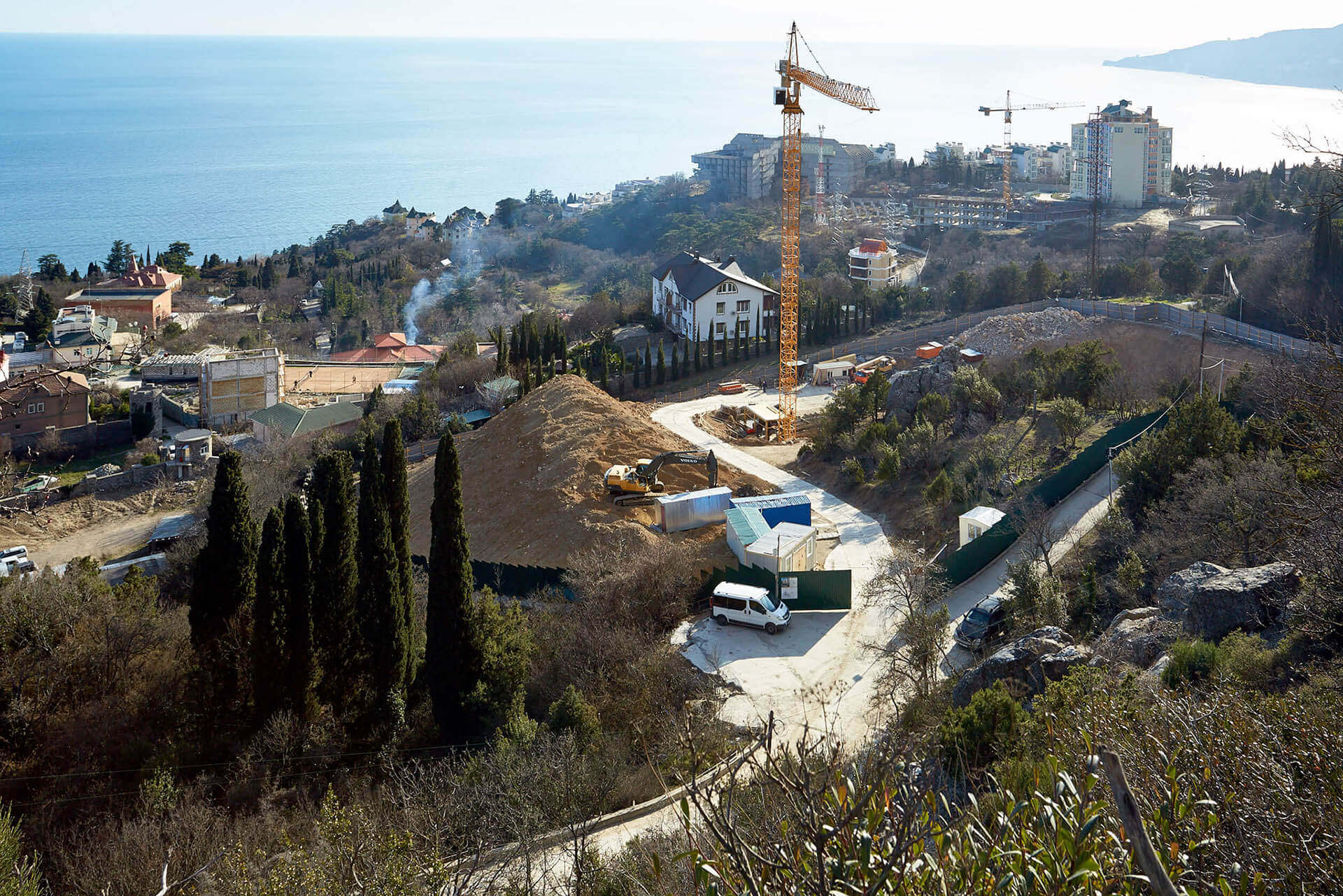

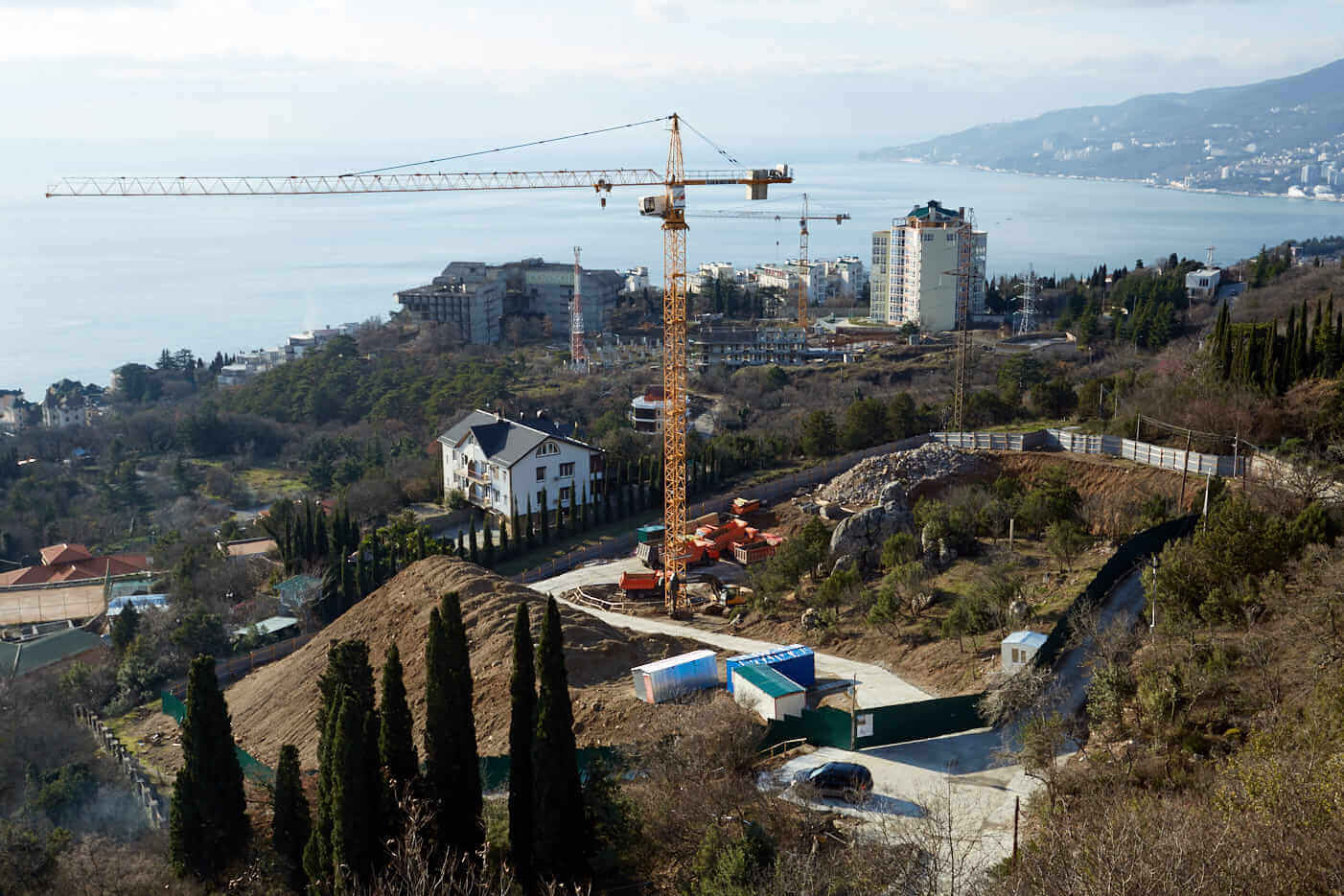

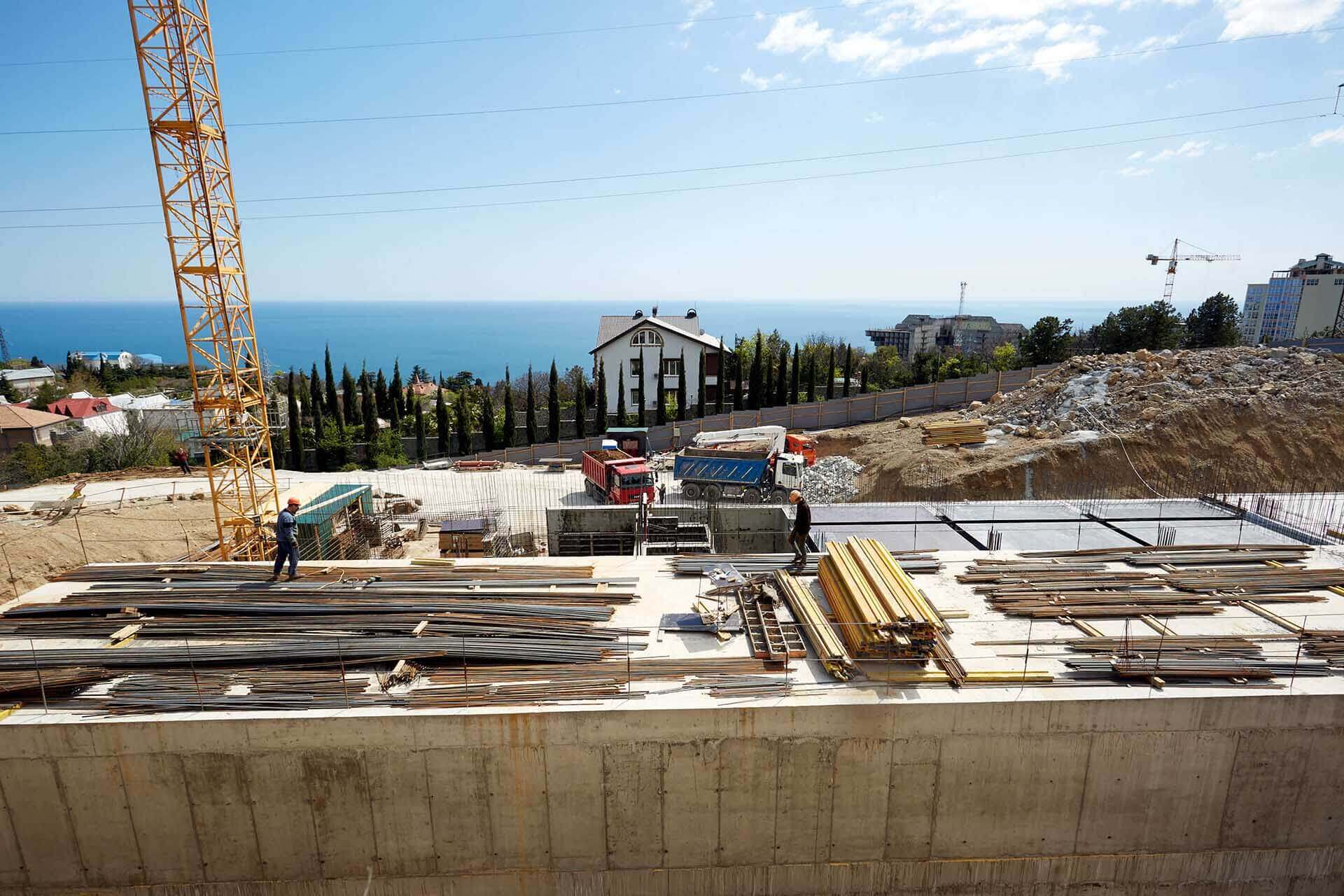

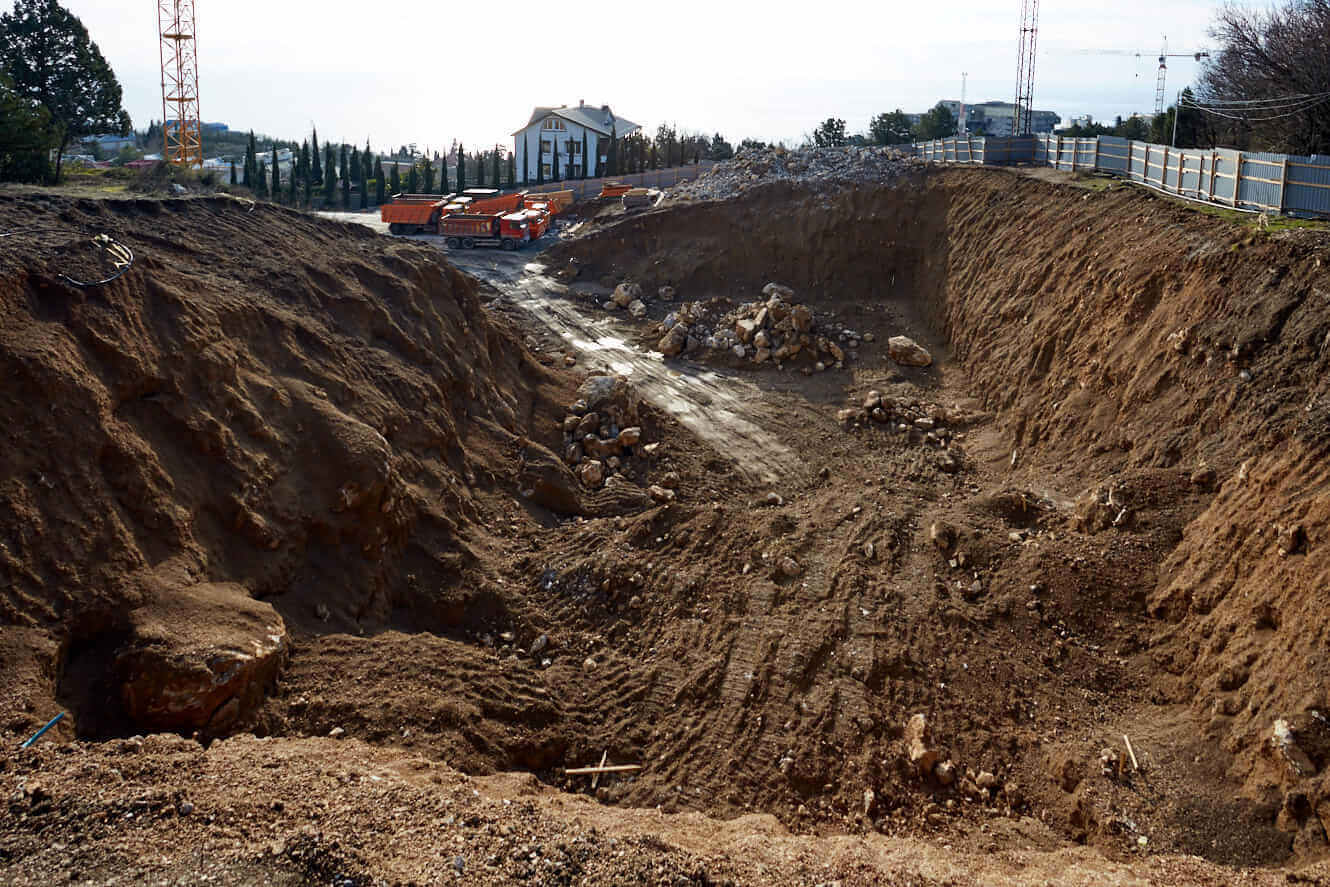

Динамика строительства ЖК MONACO от 25.02.2022 г.
Ход строительства:декабрь 2021-январь 2022г. Выполнено:
- стяжка пола в зоне ресепшен;
- стяжка полов во всех местах общего пользования и балконах;
- устройство бетонных полов в паркинге на -1 и -2 этажах;
- укладка плитки в лестничной шахте блока №2;
- подшивка потолков в лестничных шахтах и МОПах блоков №1, №2, №3;
- устройство террасы в районе блока №4;
- устройство утепления фасадов блоков №3 и №4;
- монтаж дверных блоков квартир в блоках №1 и №2.
В процессе:
- монтаж и пусконаладка автомобильных подъемников в паркинге -2 этажа;
- формирование земляного полотна под дорожное покрытие;
- устройство эксплуатируемой кровли на 6 этаже блока №4;
- устройство наружной ливневой канализации;
- устройство наружной хозяйственно-бытовой канализации;
- подшивка потолков в лестничных шахтах и МОПах блока №4;
- укладка плитки в лестничных шахтах блоков №1 и №3;
- укладка плитки в галереях блока №1 и №2;
- отделочные работы в зоне SPA;

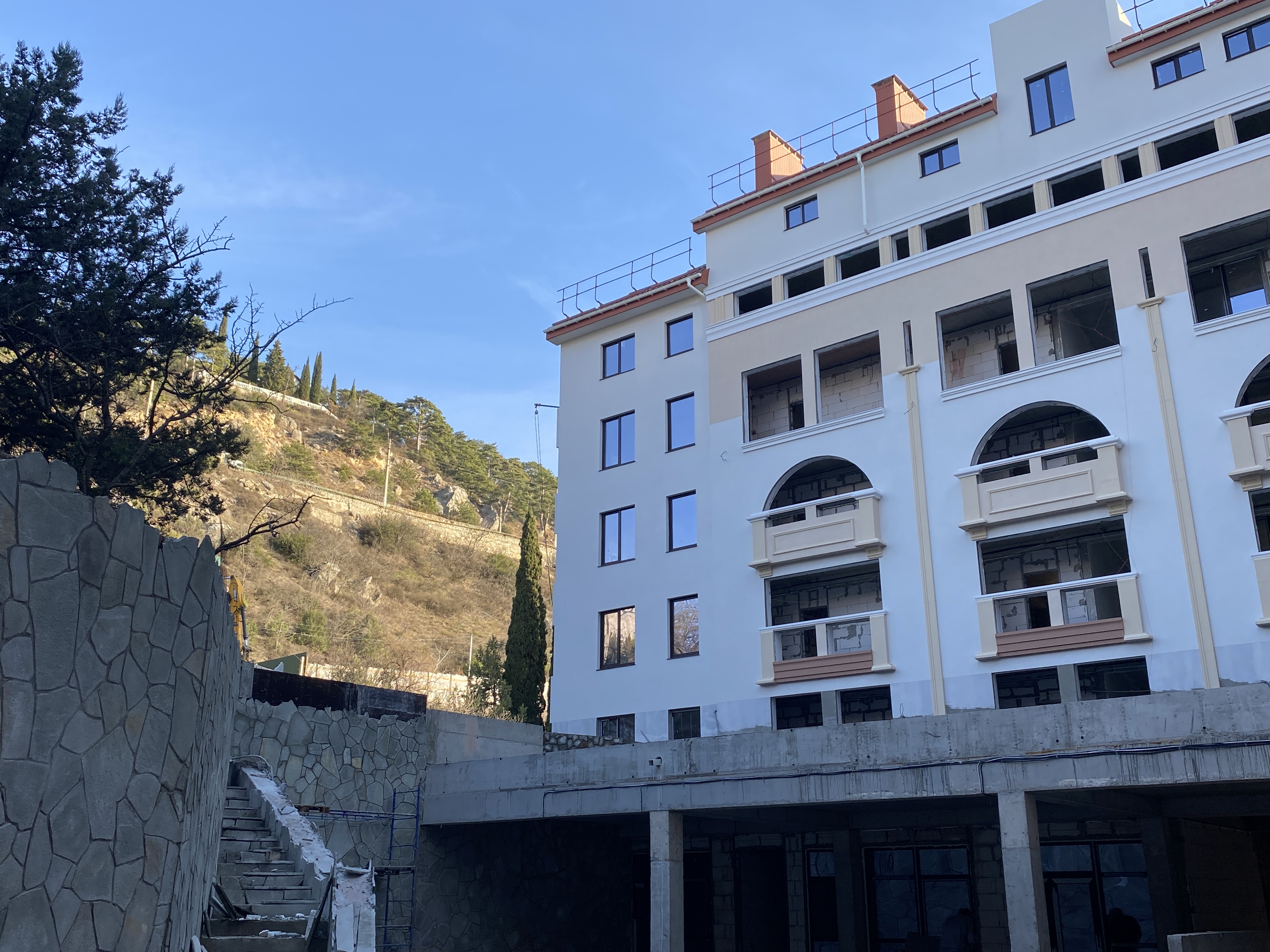

- монтаж оконных блоков на -1 этаже блока №4;
- монтаж дверных блоков квартир в блоках №3 и №4;
- монтаж лежаков хозяйственно-бытовой внутренней канализации;
- монтаж ограждений в лестничных шахтах блоков №1 и №2.

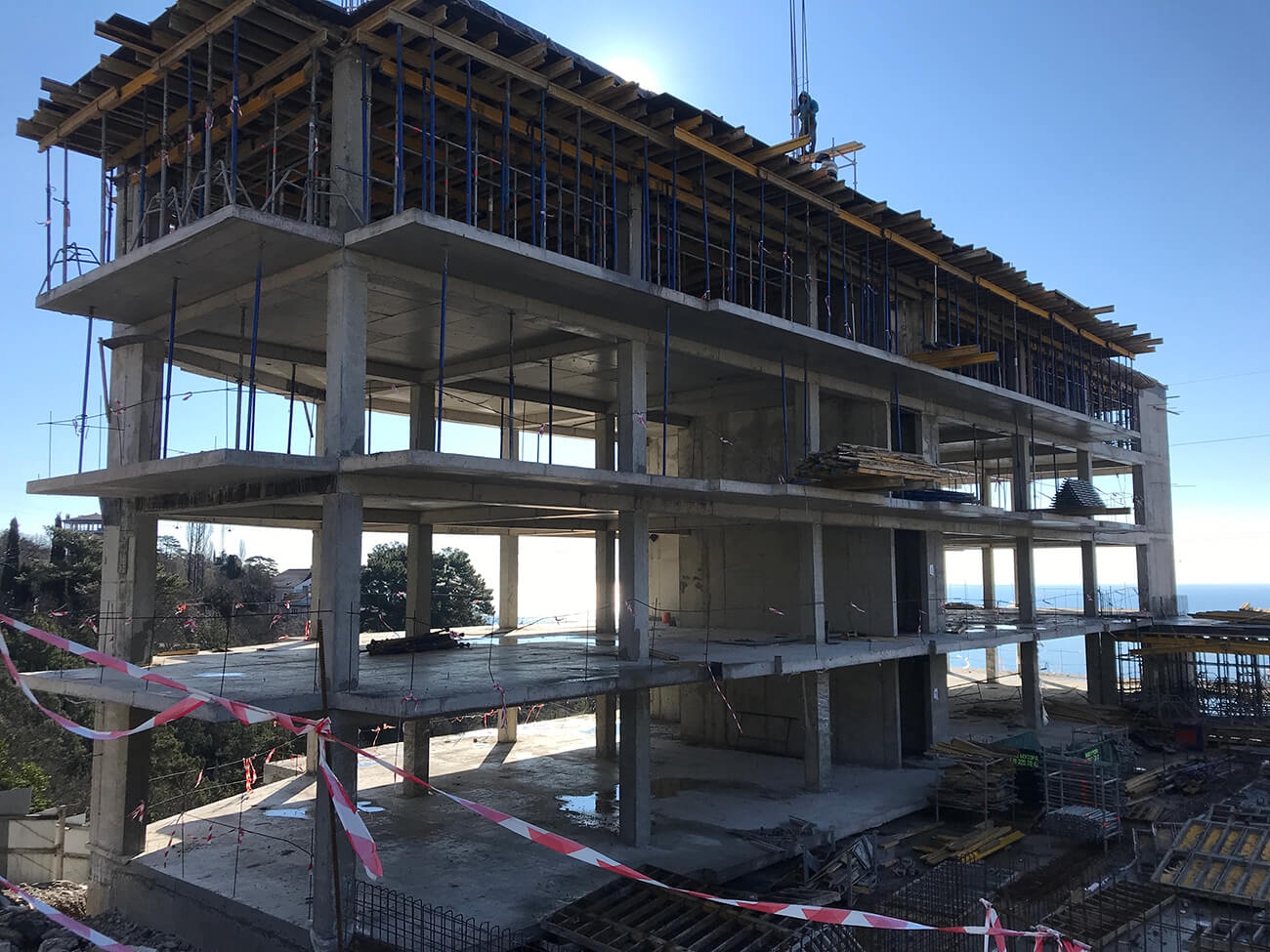

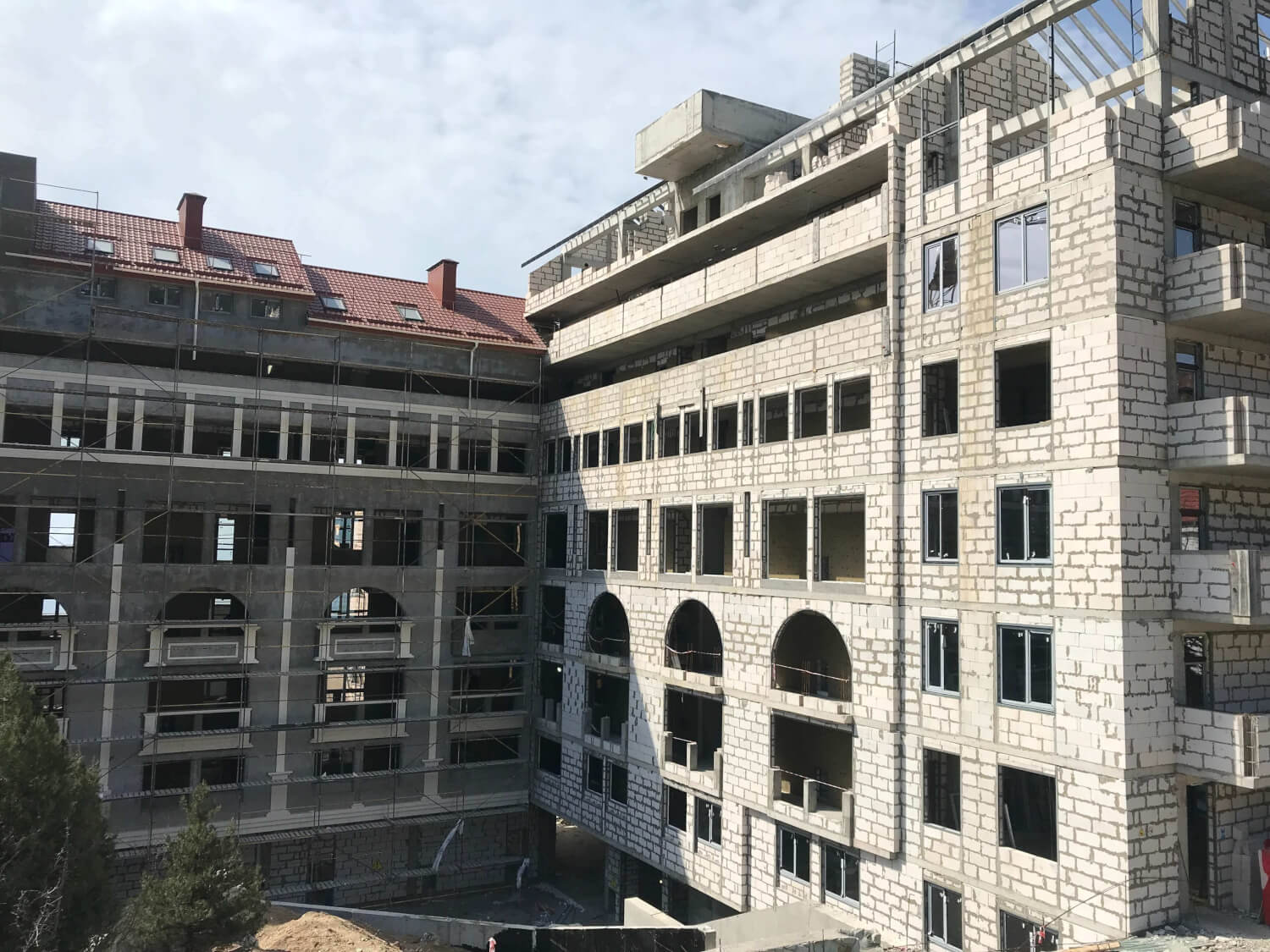

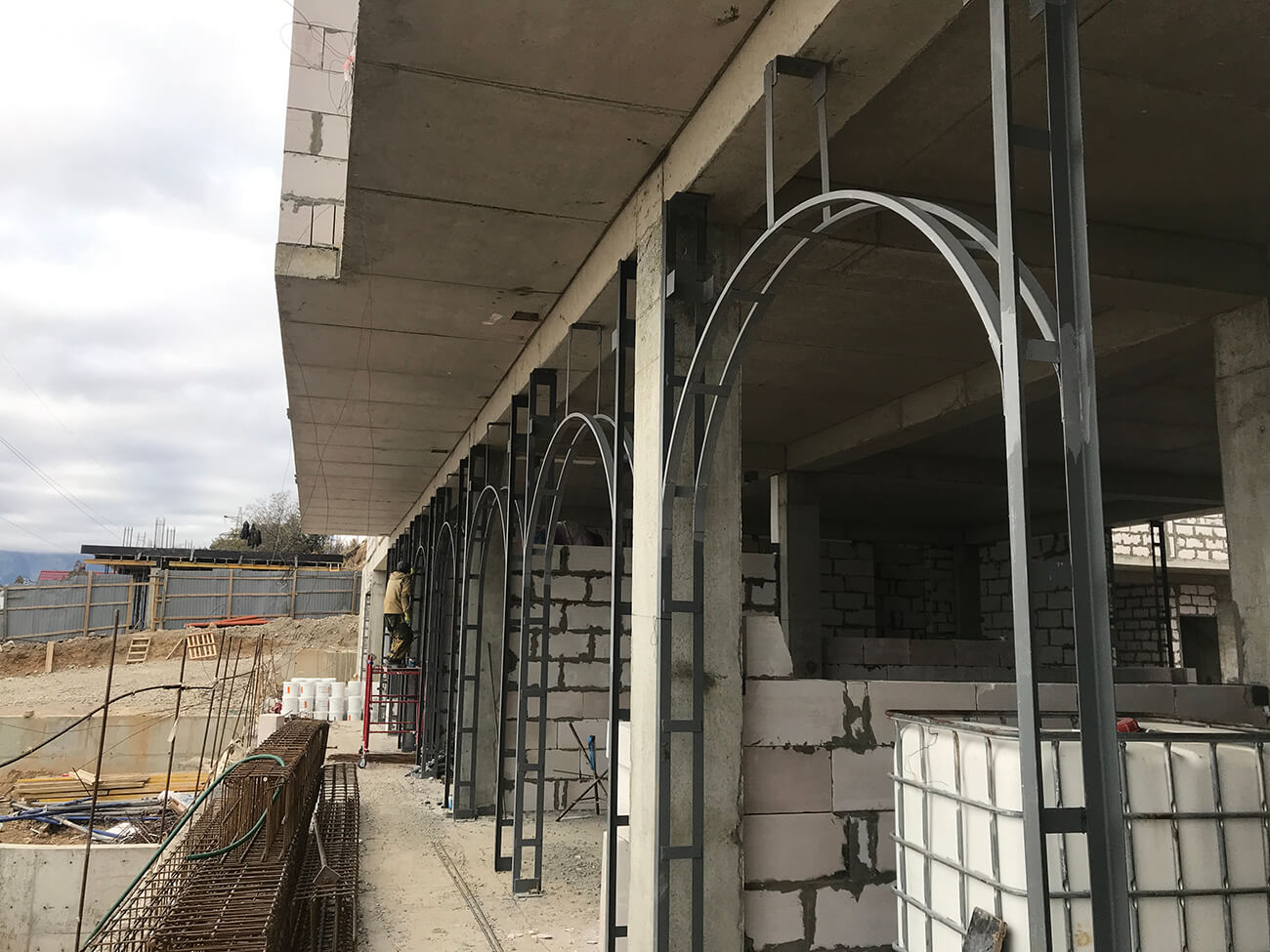

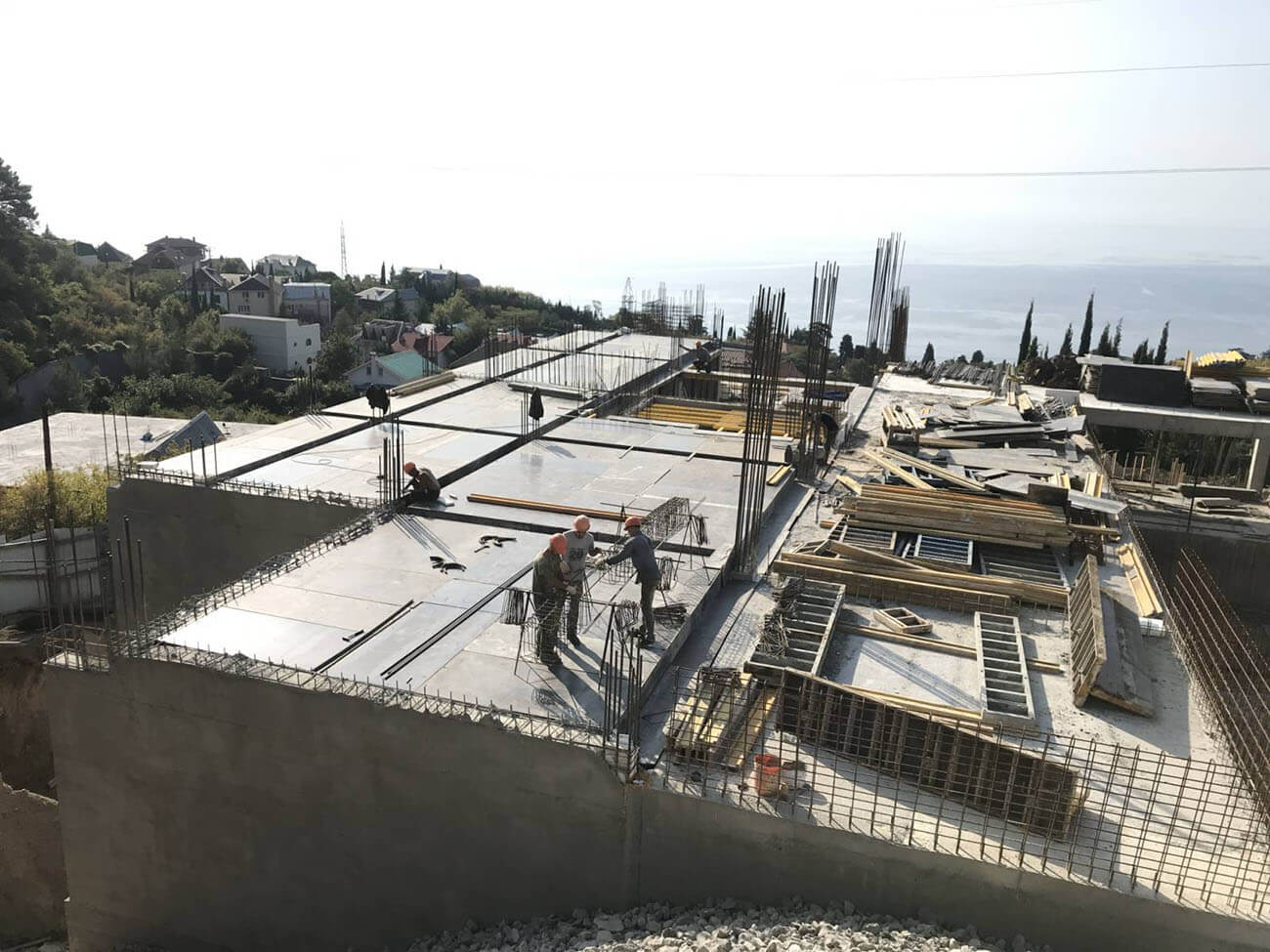

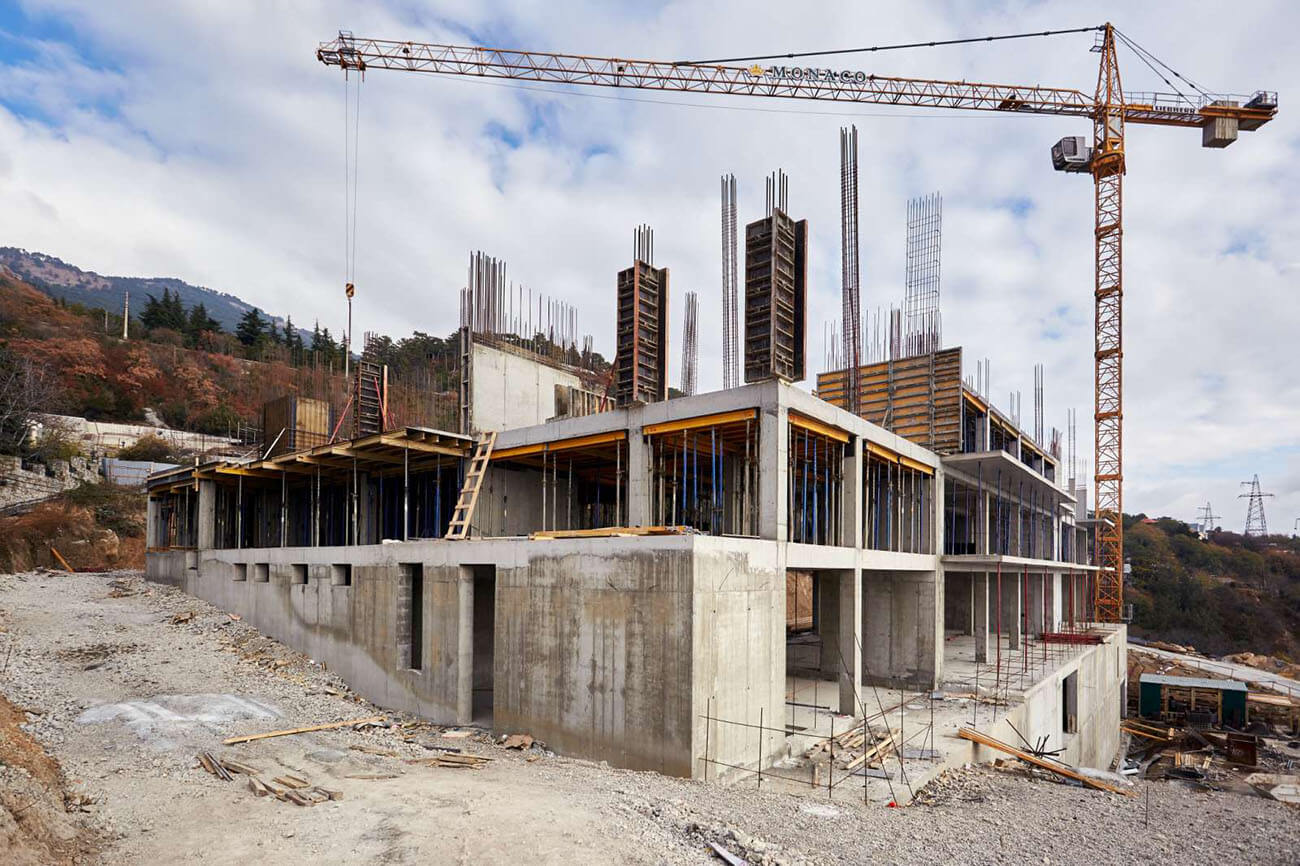

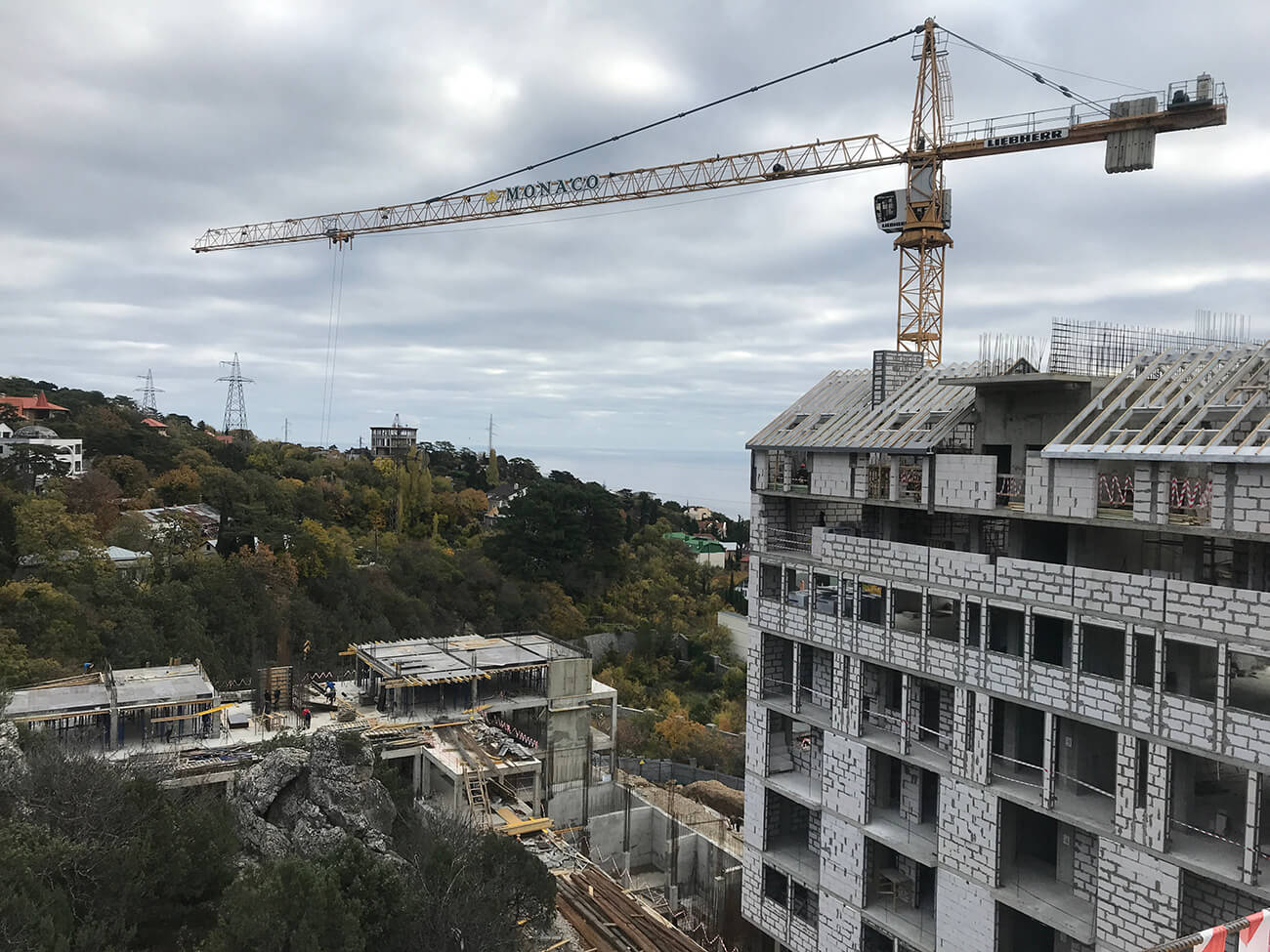

Динамика строительства за ноябрь 2021г.
Выполнено:
- блок 1 монтаж металлочерепицы кровли;

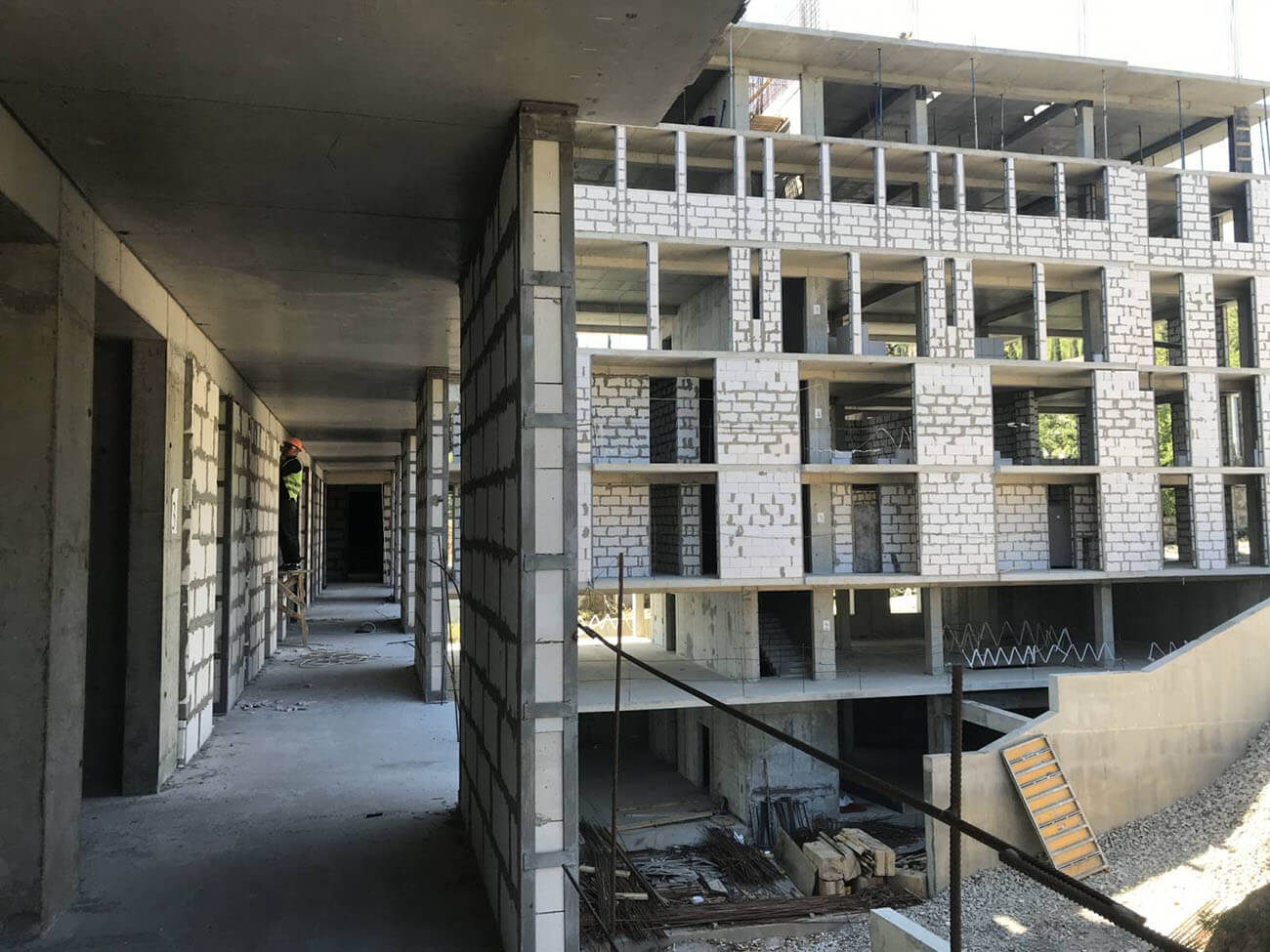

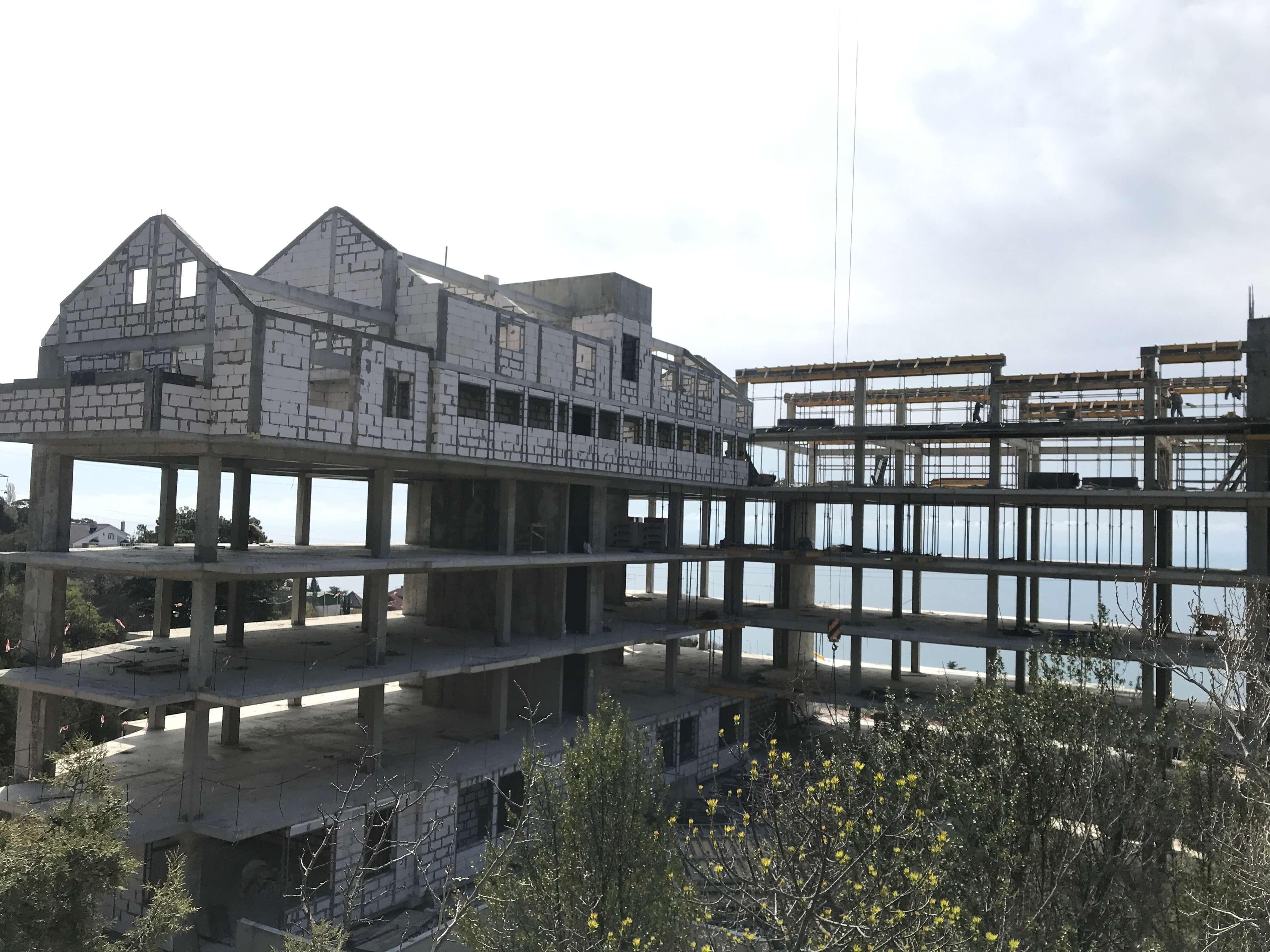

- блок 3,4 кладка стен 3-го этажа;
- блок 4 монтаж утепления кровли;
- блок 1,2,3,4 монтаж сетей противопожарной сигнализации.
В процессе:
- блок 1,2,3,4 кладка стен -1-го и -2-го этажей;
- устройство кровли эксплуатируемой террасы;
- блок 1 устройство кровли эксплуатируемой террасы;
- блок 4.1. - устройство фасада;
- блок 1 и 2 гидроизоляция МОПов, балконов;
- блок 1 и 2 - блок 3,4 кладка стен 1-го этажа;
- блок 4 монтаж металлочерепицы кровли;
- блок 3 монтаж обрешетки кровли.

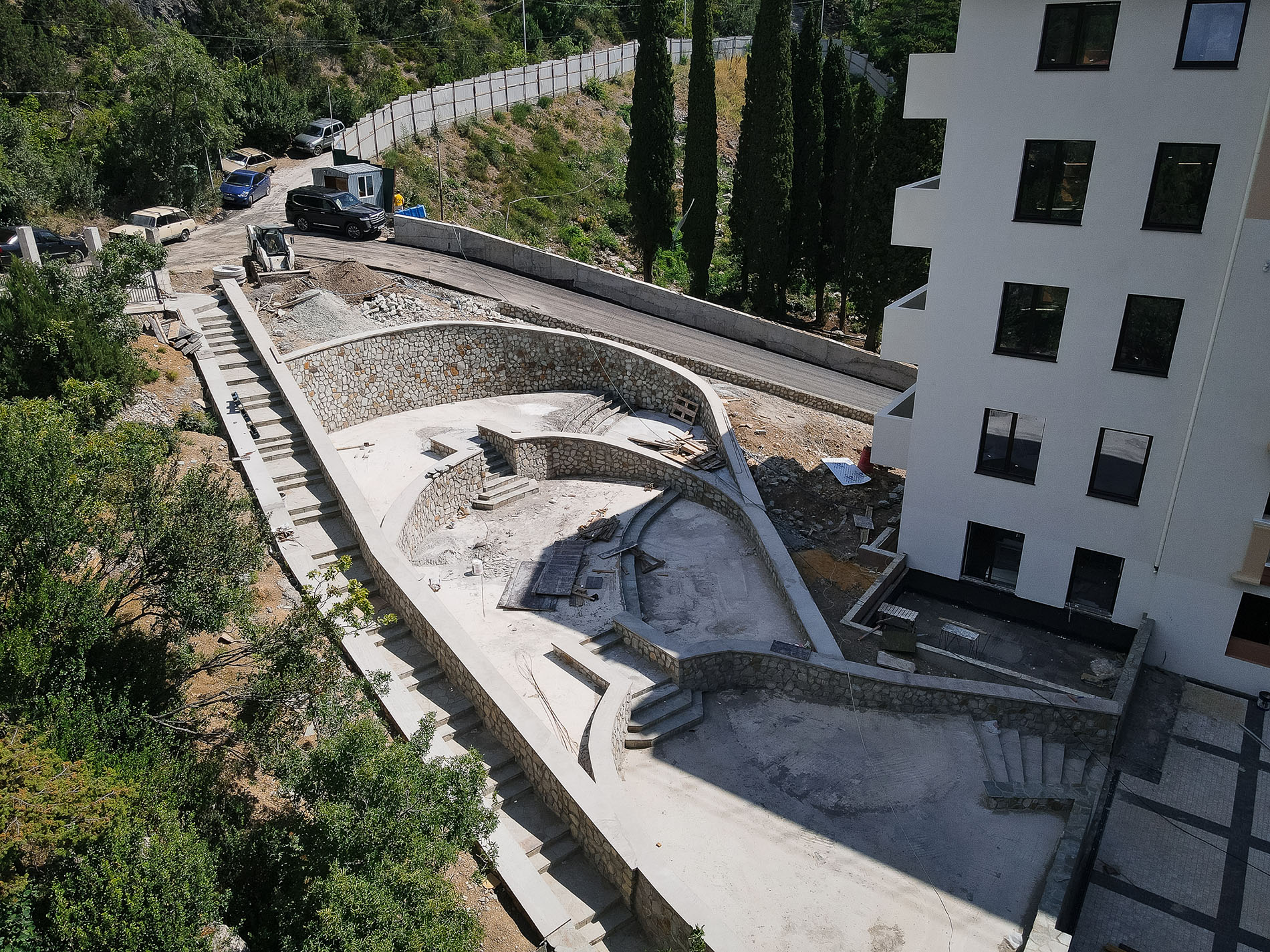

Благоустройство:

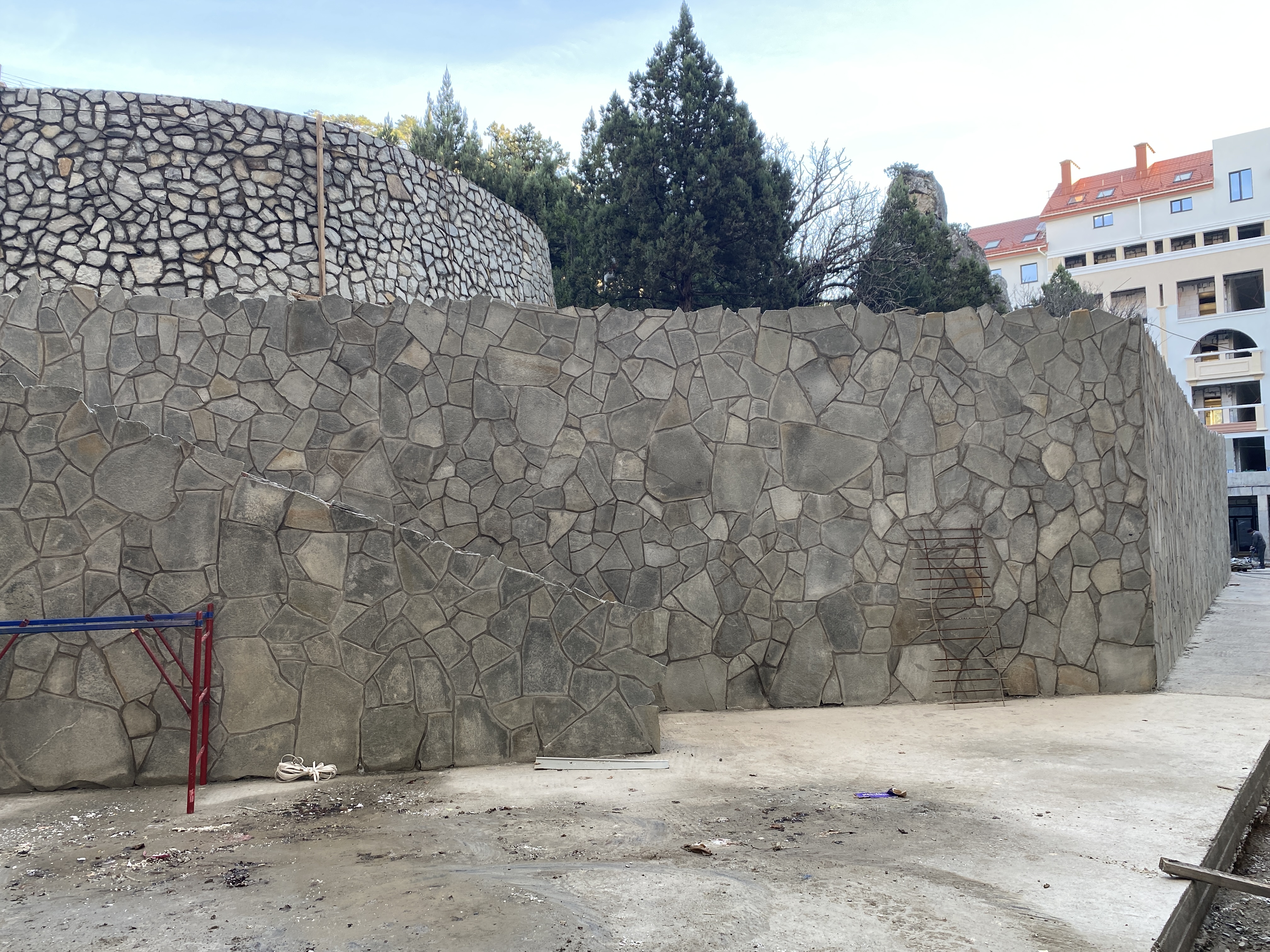

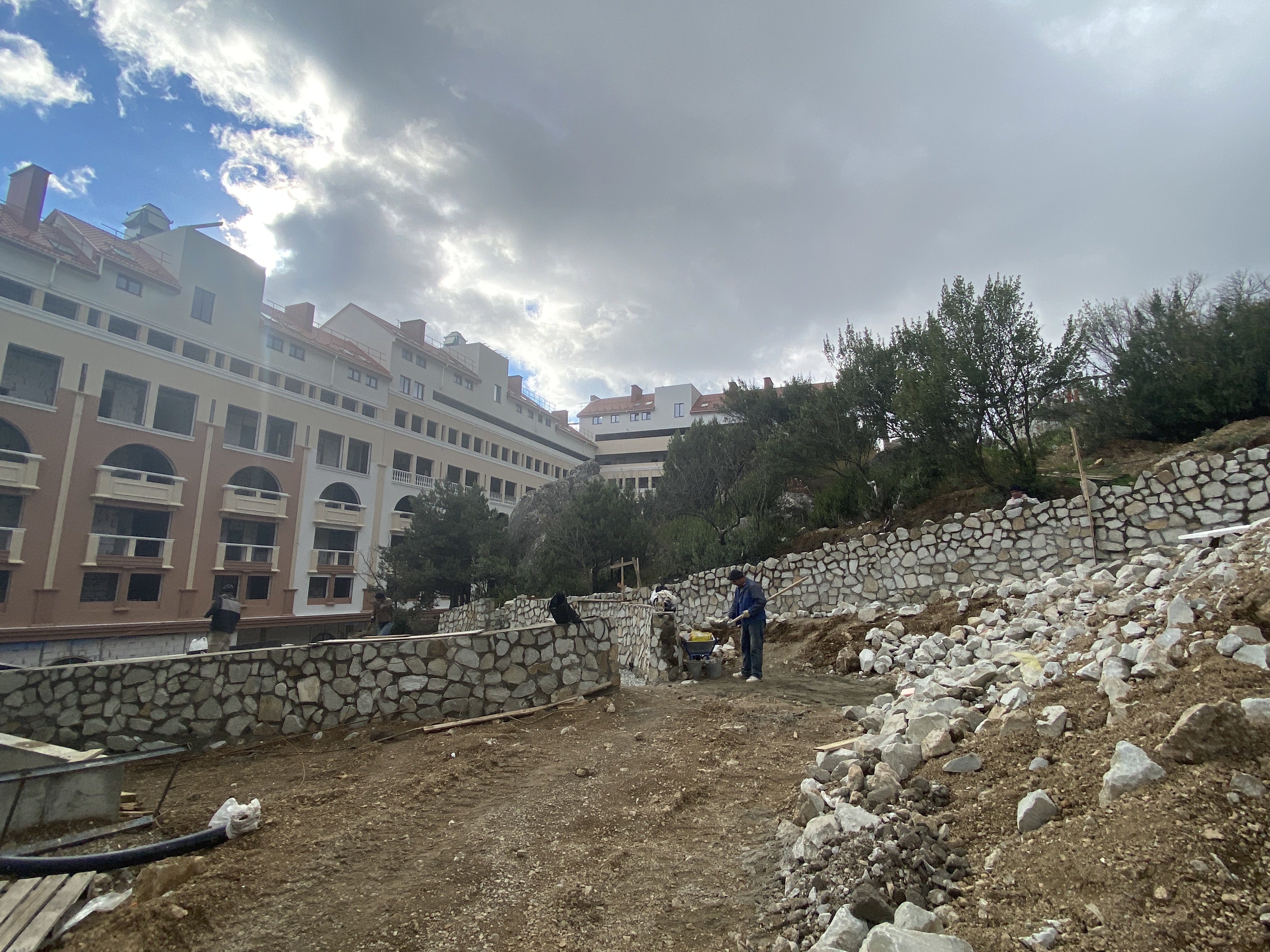

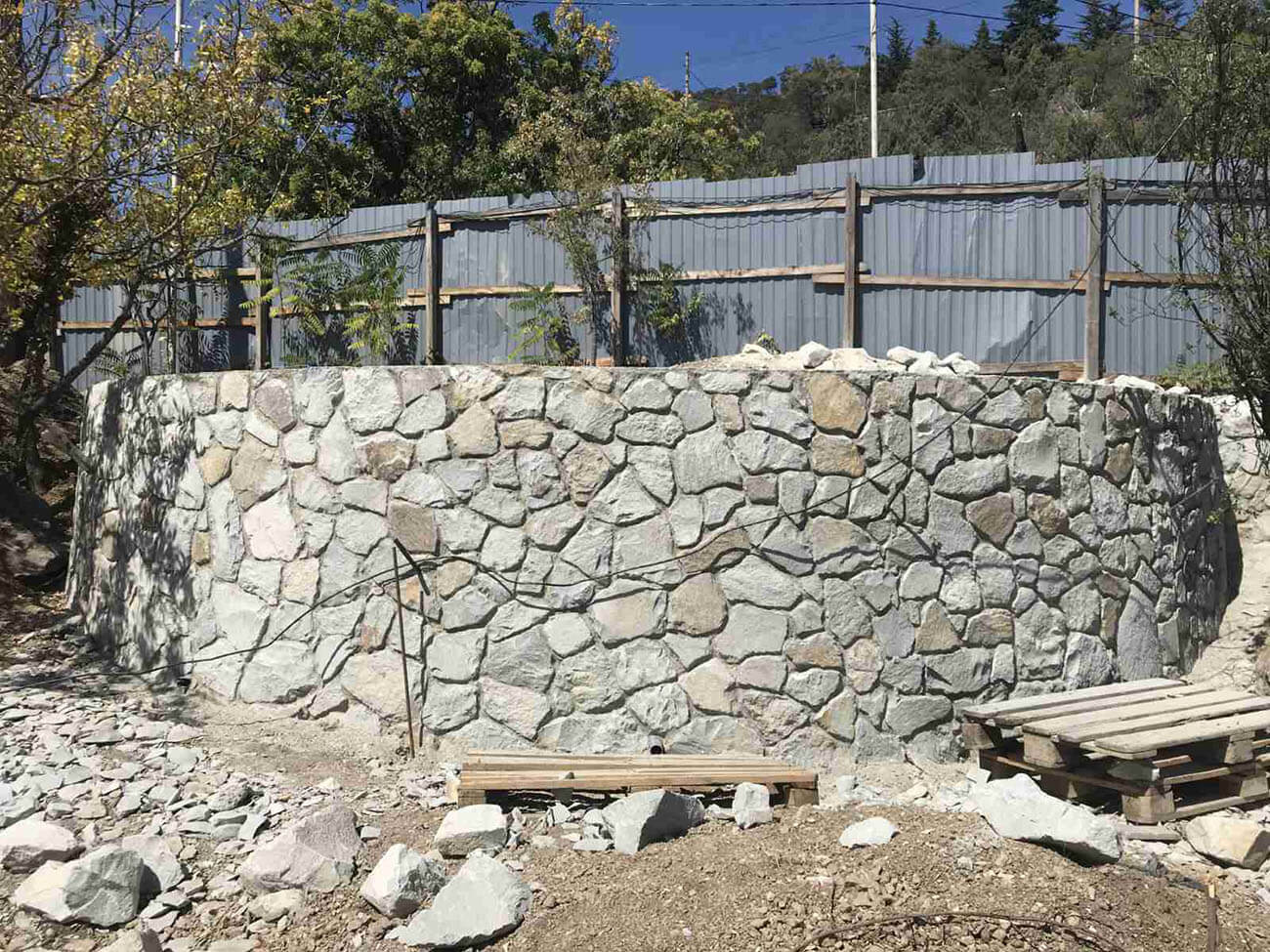

- устройство стен подпорных бутовых внутреннего двора;
- бетонирование проезда внутреннего двора;
- устройство стен подпорных монолитных вдоль блока №4;
- прокладка внутриплощадочных сетей, устройство гидроизоляции МОПов и балконов;
- блок 3,4 устройство стяжки МОПов и балконов;
- блок 1,2,3,4 устройство не эксплуатированной кровли;
- блок 1,2,3,4 Устройство потолков ГК;
- блок 1,2,3,4 Устройство полов паркинга -1эт., -2эт.
Выполнено:
- Блок 1 монтаж металлочерепицы кровли;
- Блок 1,2,3,4 монтаж сетей противопожарной сигнализации;
- Блок 3,4 кладка стен 3-го этажа;
- Блок 4 монтаж утепления кровли.
В процессе:
- Блок 1,2,3,4 кладка стен -1-го и -2-го этажей;
- Блок 1 устройство кровли эксплуатируемой террасы;
- Блок 4.1 устройство кровли эксплуатируемой террасы;
- Блок 1 и 2 устройство фасада;
- Блок 1 и 2 гидроизоляция МОПов, балконов;
- Блок 3,4 кладка стен 1-го этажа;
- Блок 4 монтаж металлочерепицы кровли;
- Блок 3 монтаж обрешетки кровли.
Благоустройство:
-Устройство стен подпорных бутовых внутреннего двора;
- Бетонирование проезда внутреннего двора;
- Устройство стен подпорных монолитных вдоль блока №4;
- Прокладка внутриплощадочных сетей;
- Устройство гидроизоляции МОПов и балконов. Блок 3,4;
- Устройство стяжки МОПов и балконов. Блок 1,2,3,4;
- Устройство неэксплуатированной кровли .Блок 1,2,3,4;
- Устройство потолков ГК .Блок 1,2,3,4.

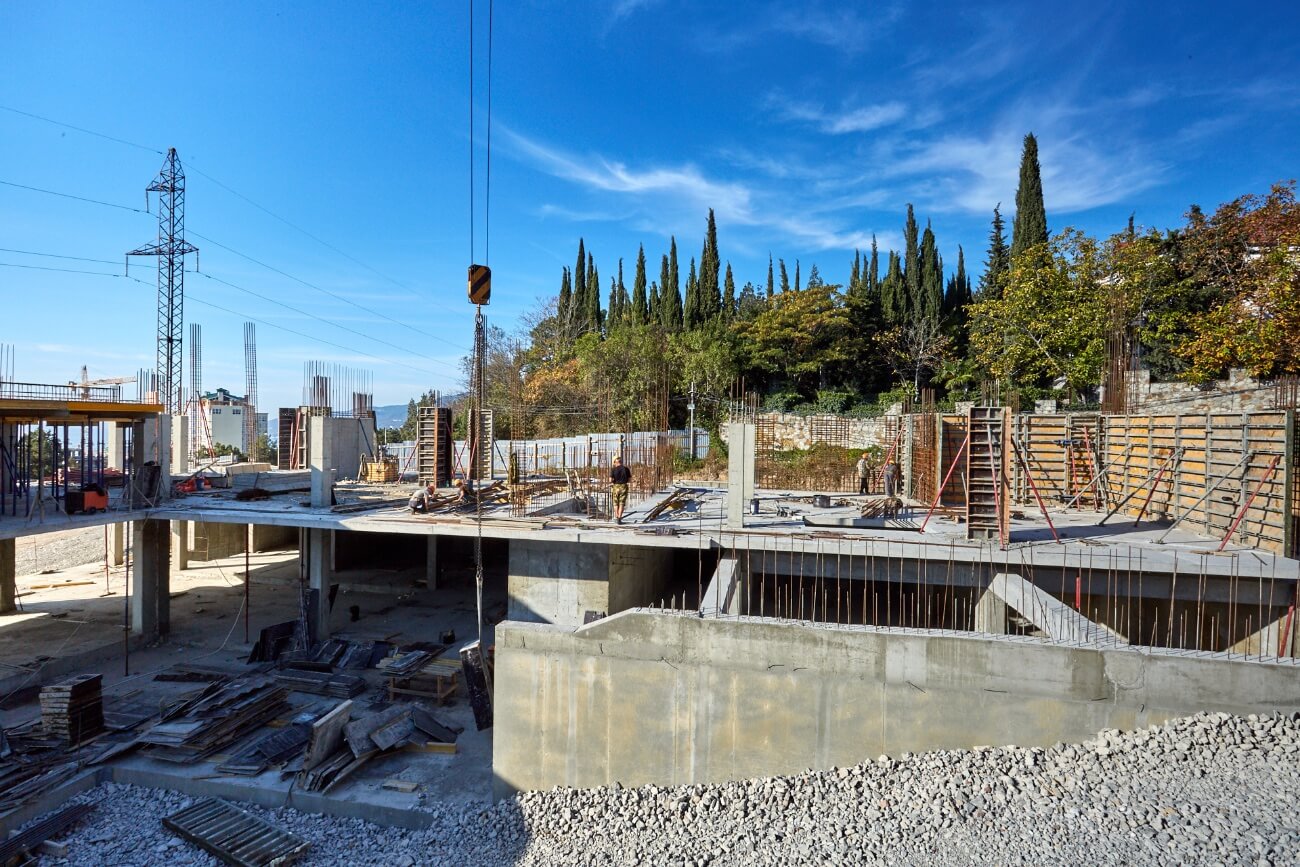

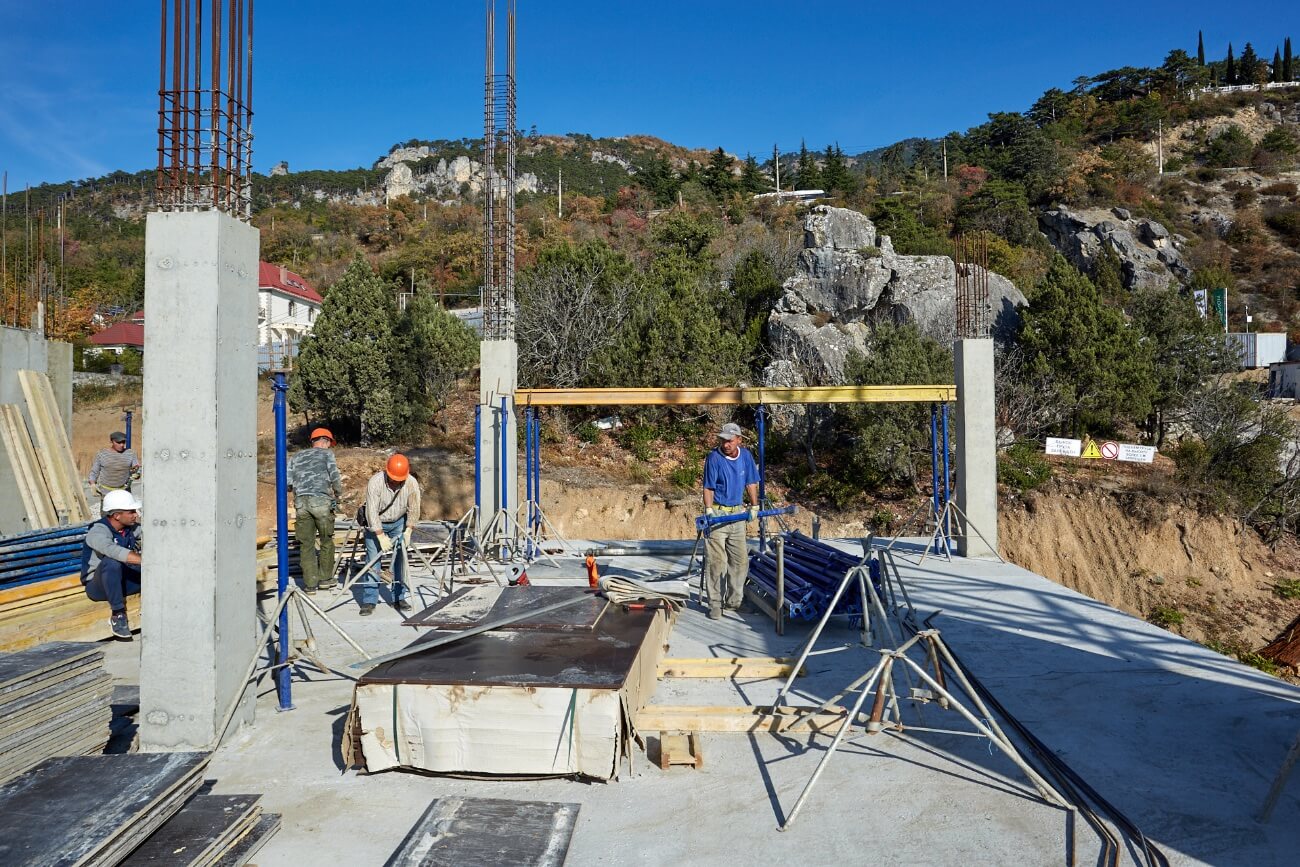

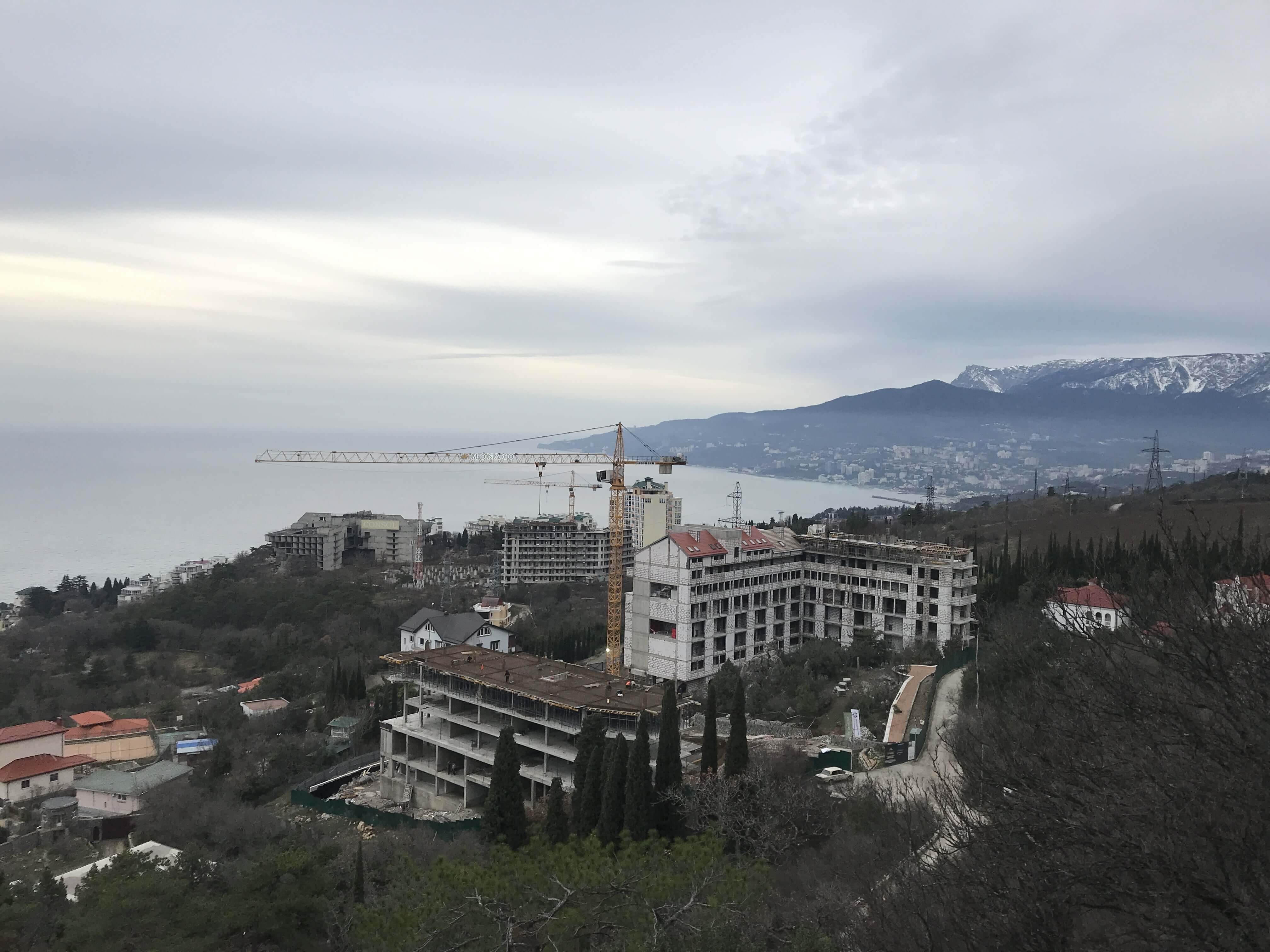

Ход строительства 11.10.21 - 18.10.21

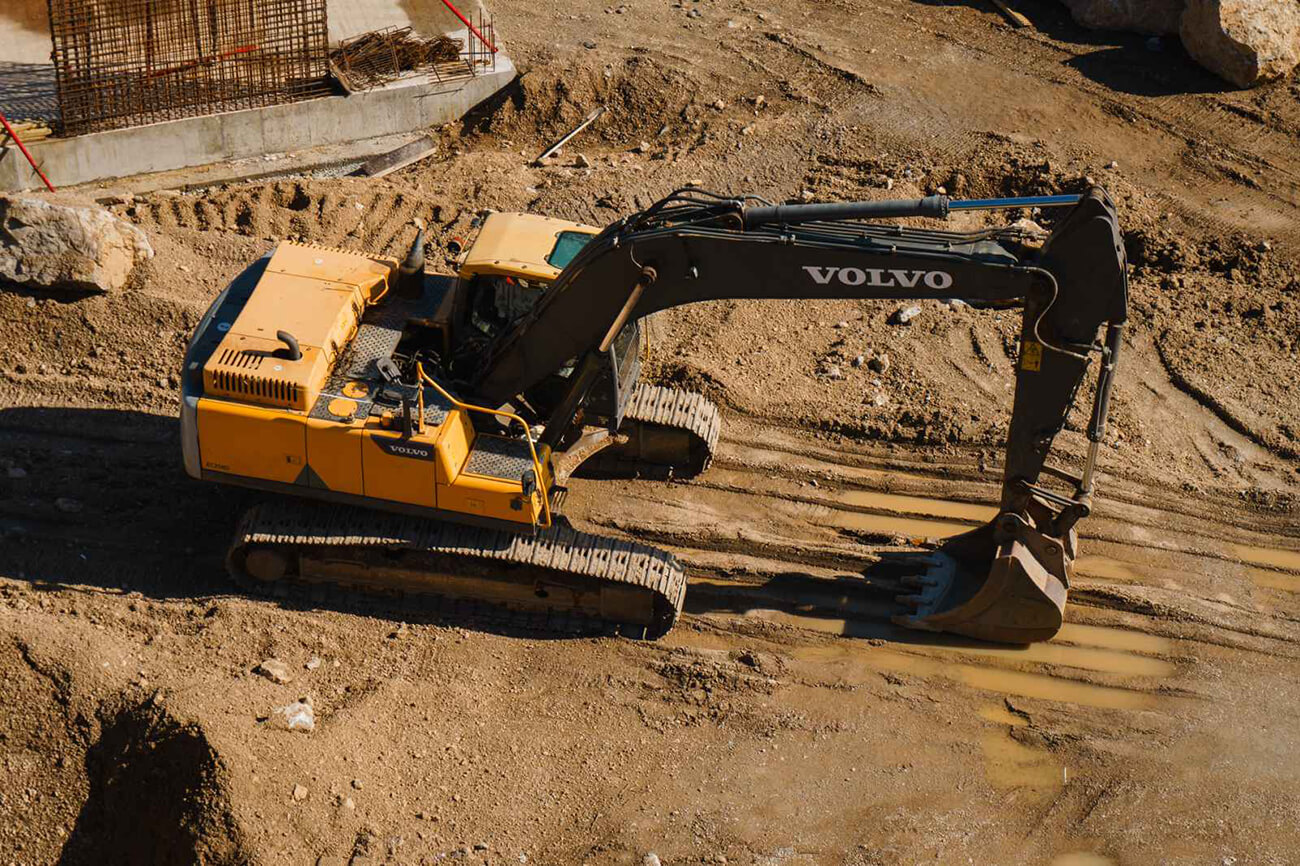

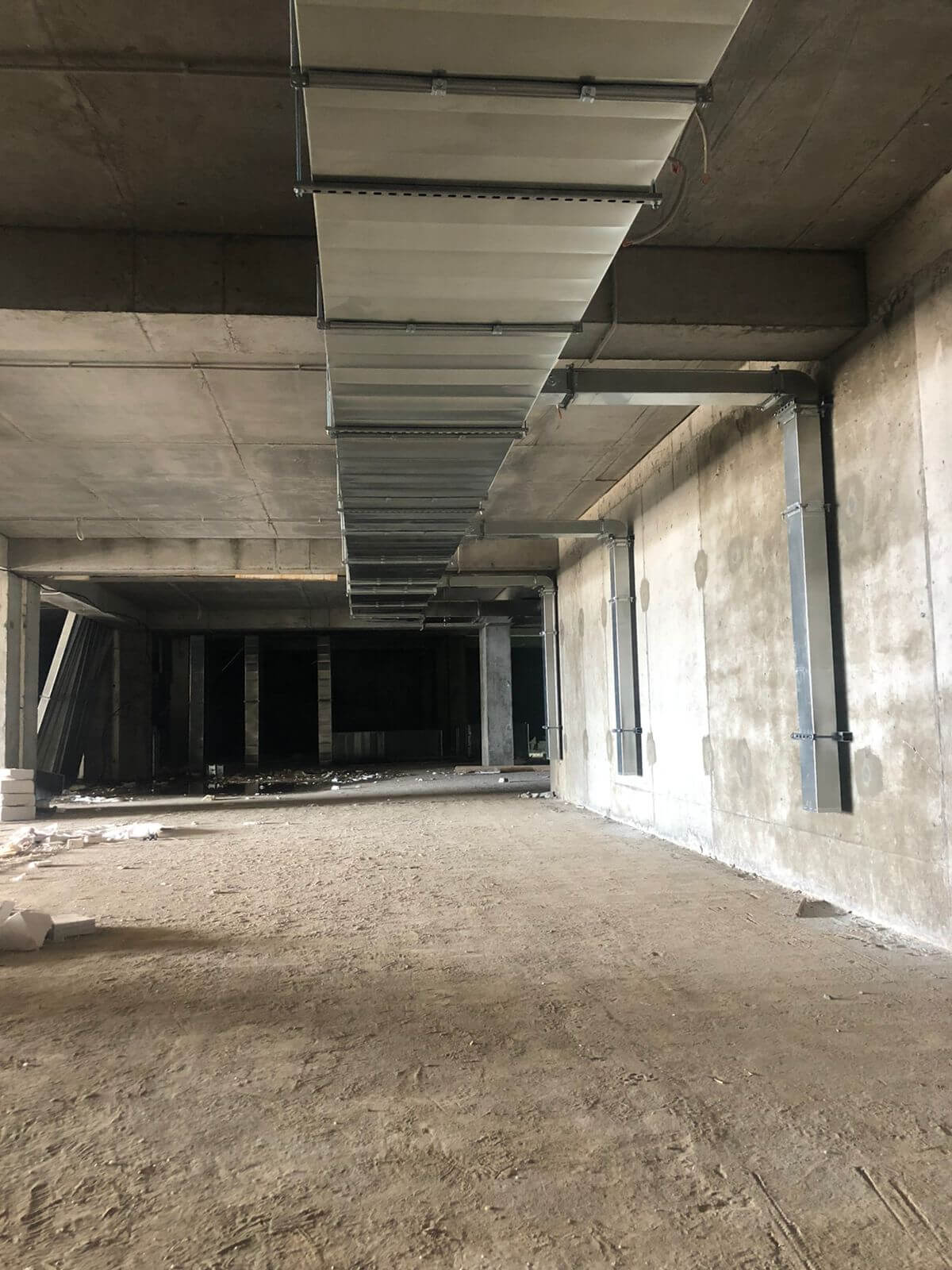

Ход строительства за сентябрь 2021 г.
Выполнено:
- Блок 1 - монтаж металлочерепицы кровли;
- Блок 1,2,3,4 монтаж сетей противопожарной сигнализации.

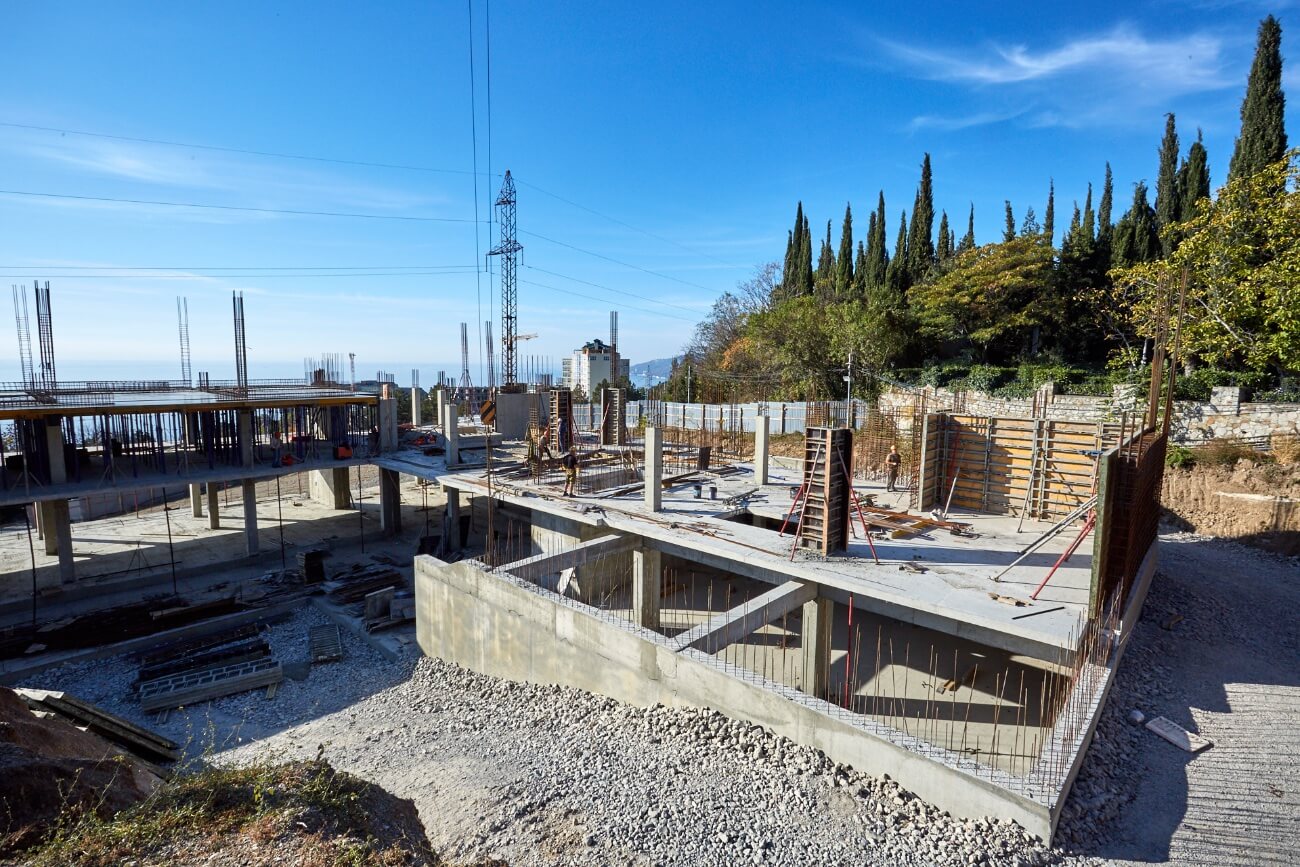

- Блок 3,4 - кладка стен 3-го этажа;
- Блок 4 - монтаж утепления кровли;
В процессе:
- Блок 1,2,3,4 - кладка стен -1-го и -2-го этажей;
- Блок 1 и 2 -устройство фасада;
- Блок 1 - устройство кровли эксплуатируемой террасы;
- Блок 4.1 - устройство кровли эксплуатируемой террасы;
- Блок 1 и 2 - гидроизоляция МОПов, балконов;
- Блок 3,4 - кладка стен 1-го этажа;
- Блок 4 - монтаж металлочерепицы кровли;
- Блок 3 - монтаж обрешетки кровли;
Благоустройство:
- Устройство стен подпорных бутовых внутреннего двора;
-Бетонирование проезда внутреннего двора;
- Устройство стен подпорных монолитных вдоль Блока 4;
- Прокладка внутриплощадочных сетей;
-Устройство гидроизоляции МОПов и балконов Блоков 3,4;
- Устройство стяжки МОПов и балконов Блоков 1,2,3,4;
- Устройство не эксплуатированной кровли в Блоках 1,2,3,4;
- Устройство потолков ГК Блок 1,2,3,4.

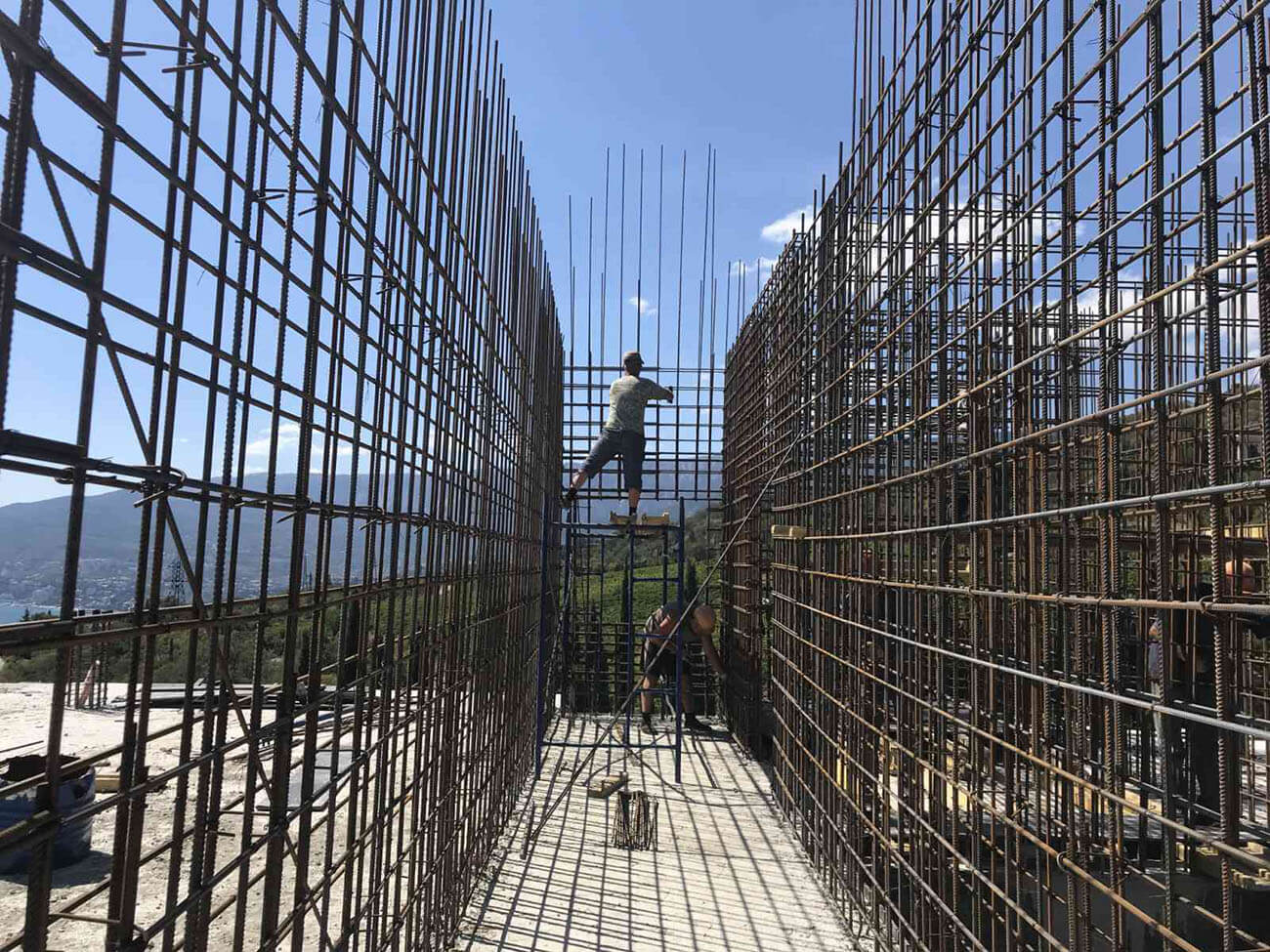

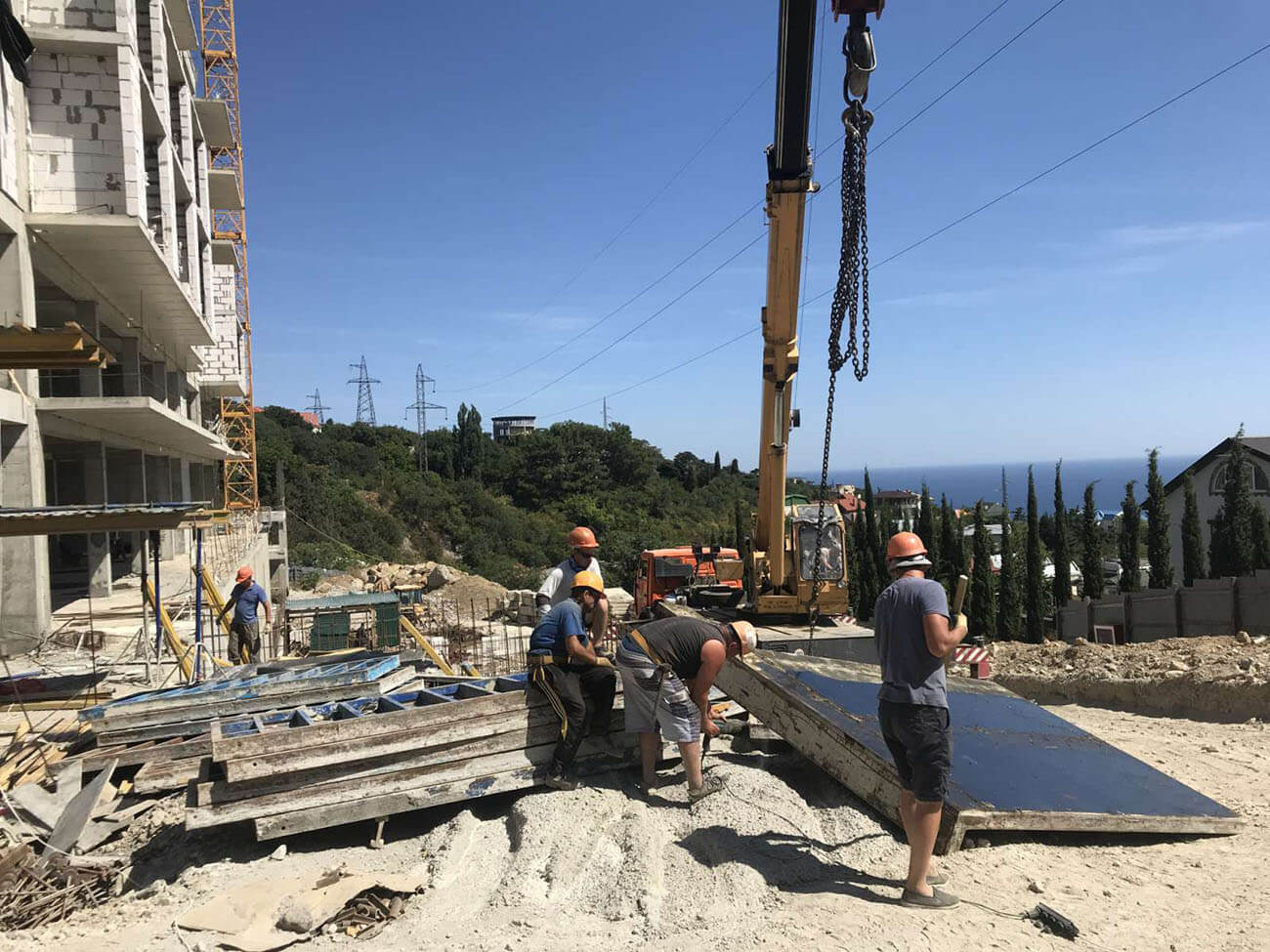

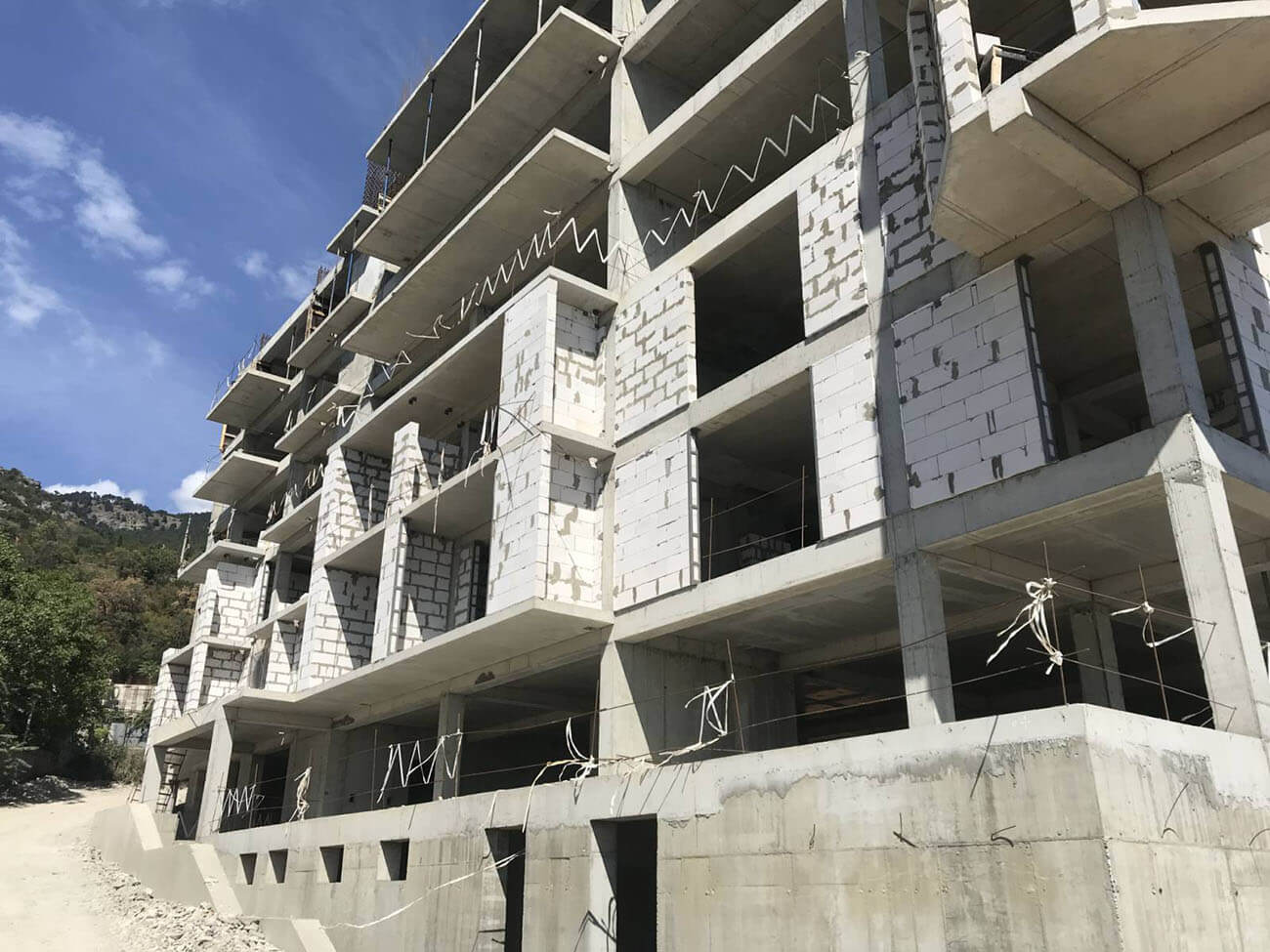

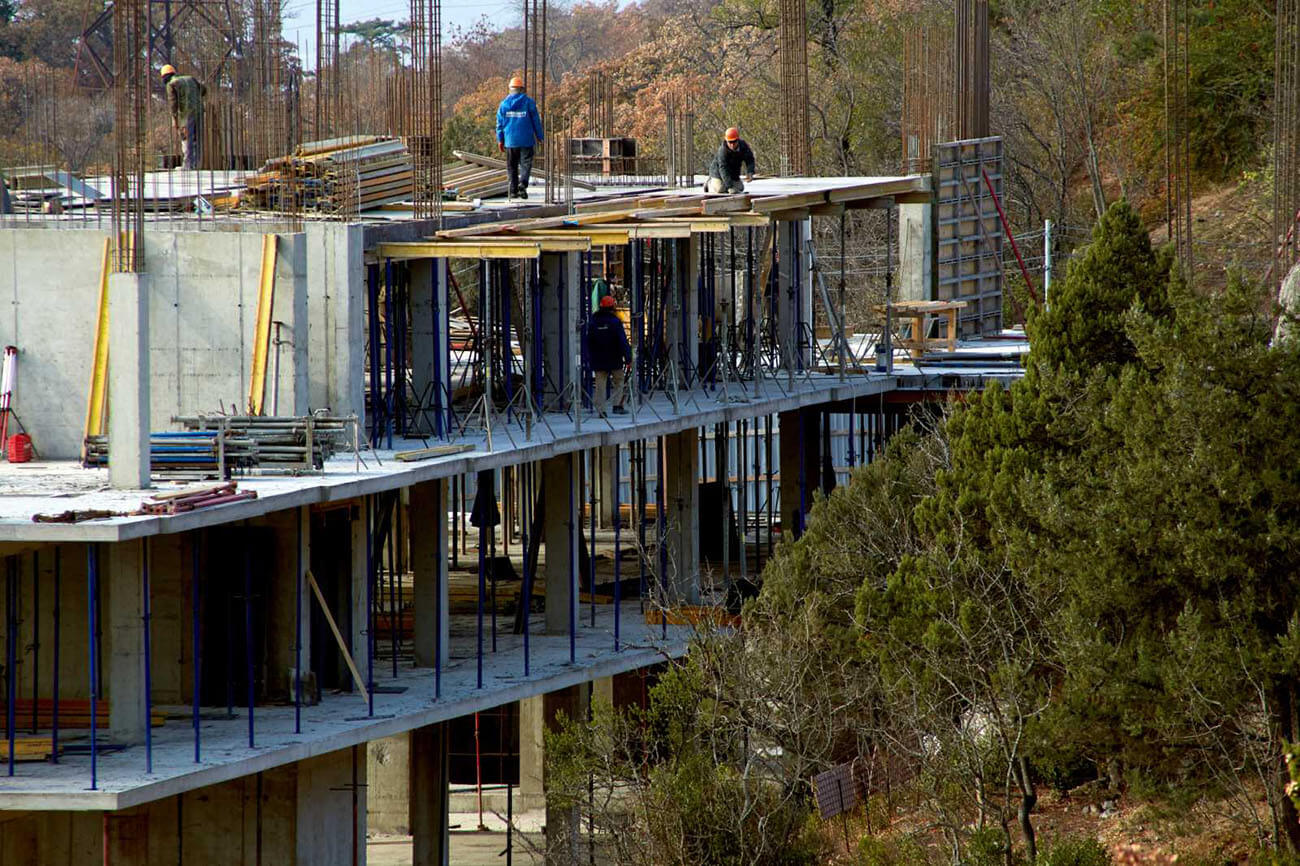

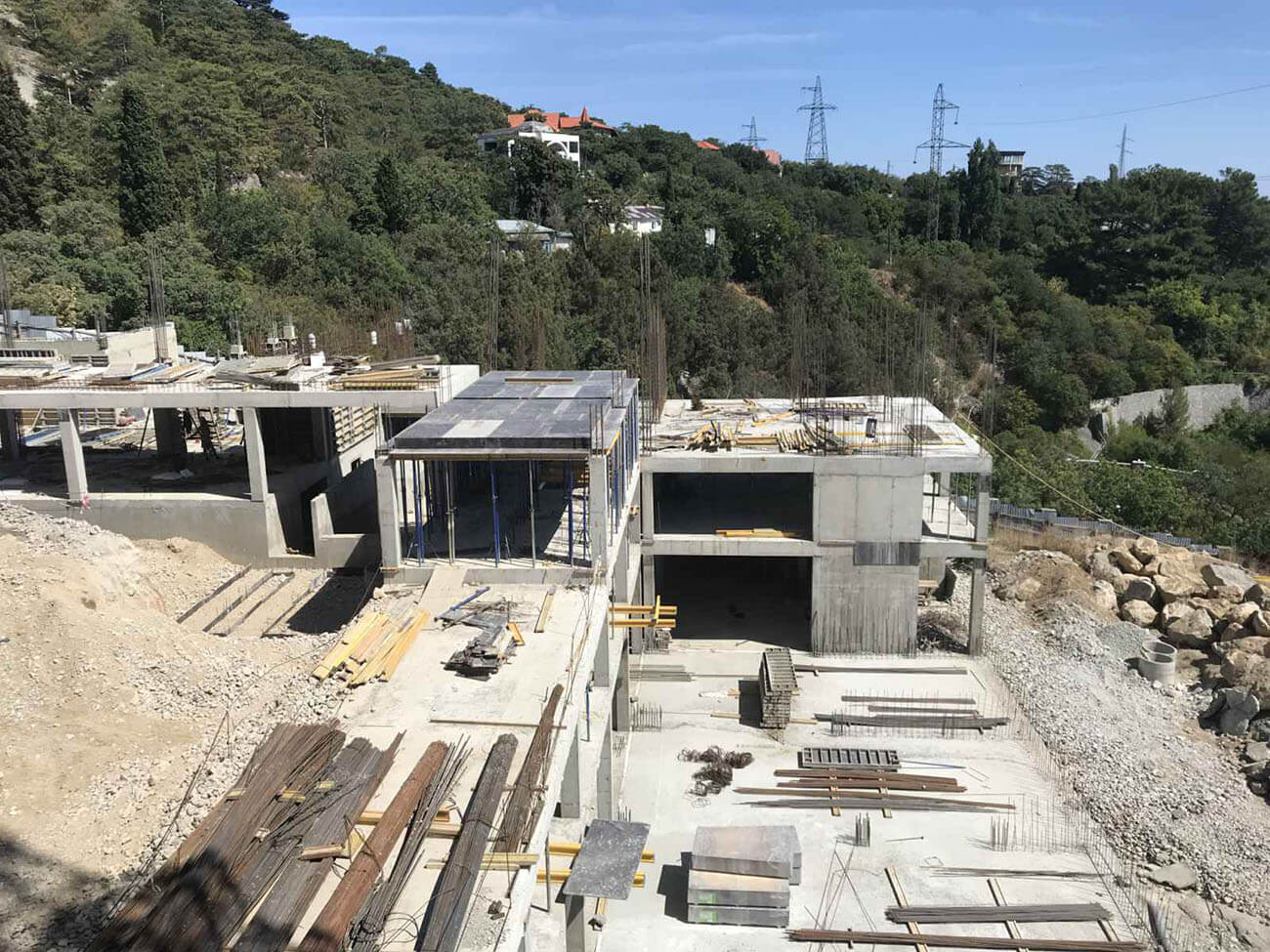

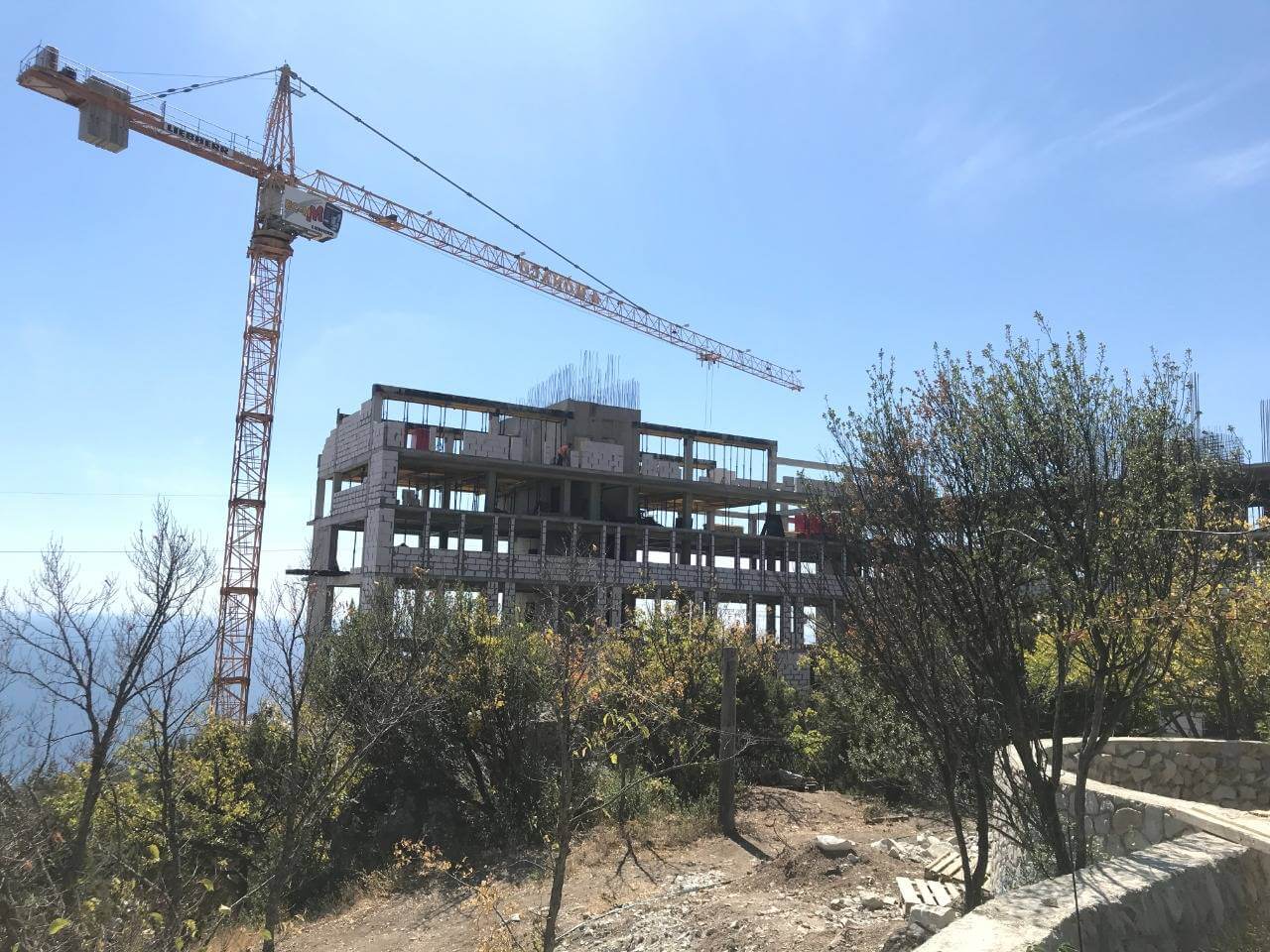

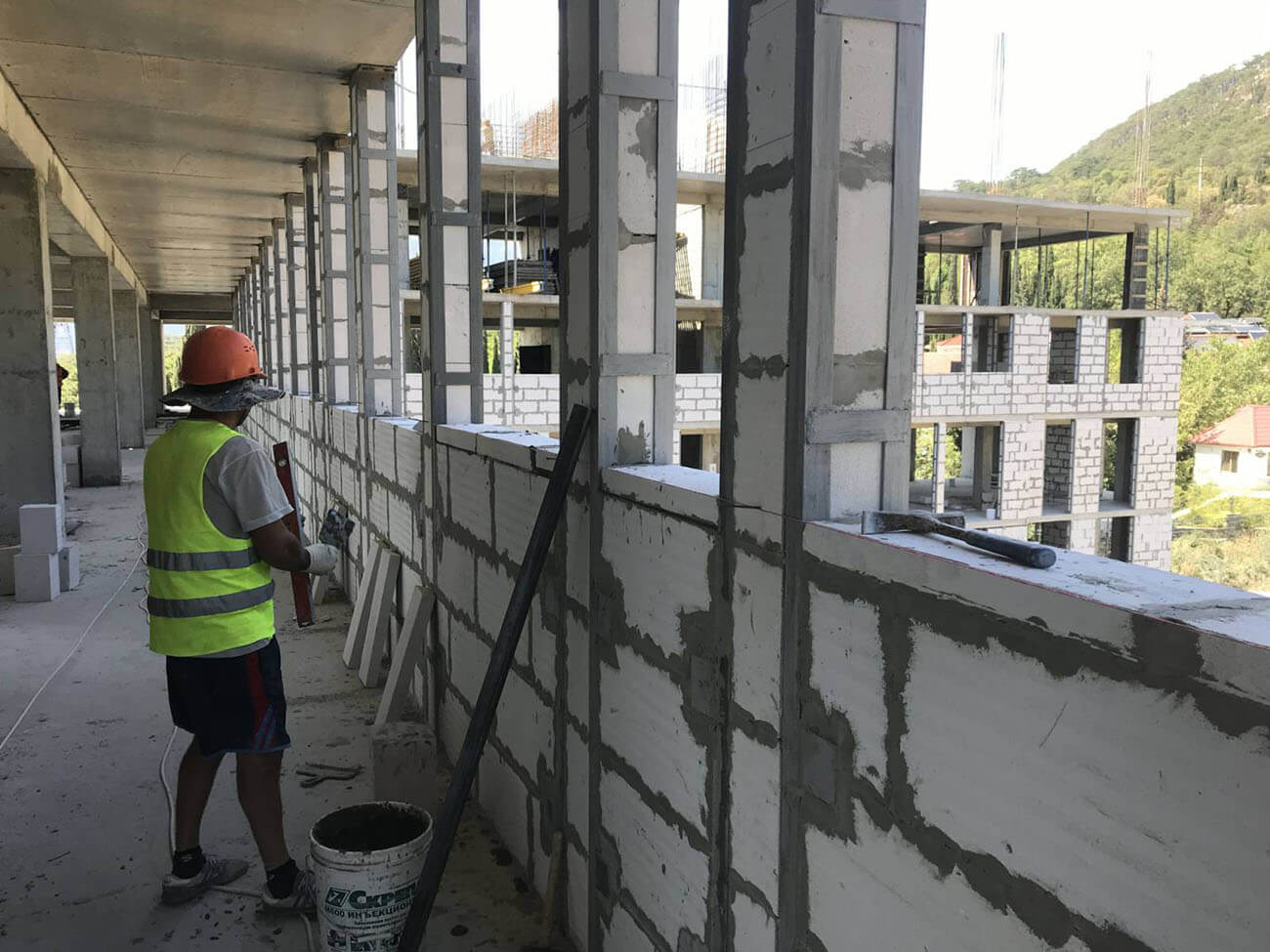

Ход строительства комплекса за август 2021:
Выполнено:
-Блок 1 монтаж металлочерепицы кровли;
-Блок 3,4 кладка стен 3-го этажа;
-Блок 4 монтаж утепления кровли;
-Блок 1,2,3,4 монтаж сетей противопожарной сигнализации.
В процессе:
-Блок 1,2,3,4 кладка стен -1-го и -2-го этажей»
-Блок 1 устройство кровли эксплуатируемой террасы;
-Блок 4.1. устройство кровли эксплуатируемой террасы;
-Блок 1 и 2 устройство фасада;
-Блок 1 и 2 гидроизоляция балконов;
-Блок 3,4 кладка стен 1-го этажа;
-Блок 4 монтаж металлочерепицы кровли;
-Блок 3 монтаж обрешетки кровли;
-устройство стен подпорных бутовых внутреннего двора;
-бетонирование проезда внутреннего двора;
-устройство стен подпорных монолитных вдоль блока №4;
-прокладка внутриплощадочных сетей.

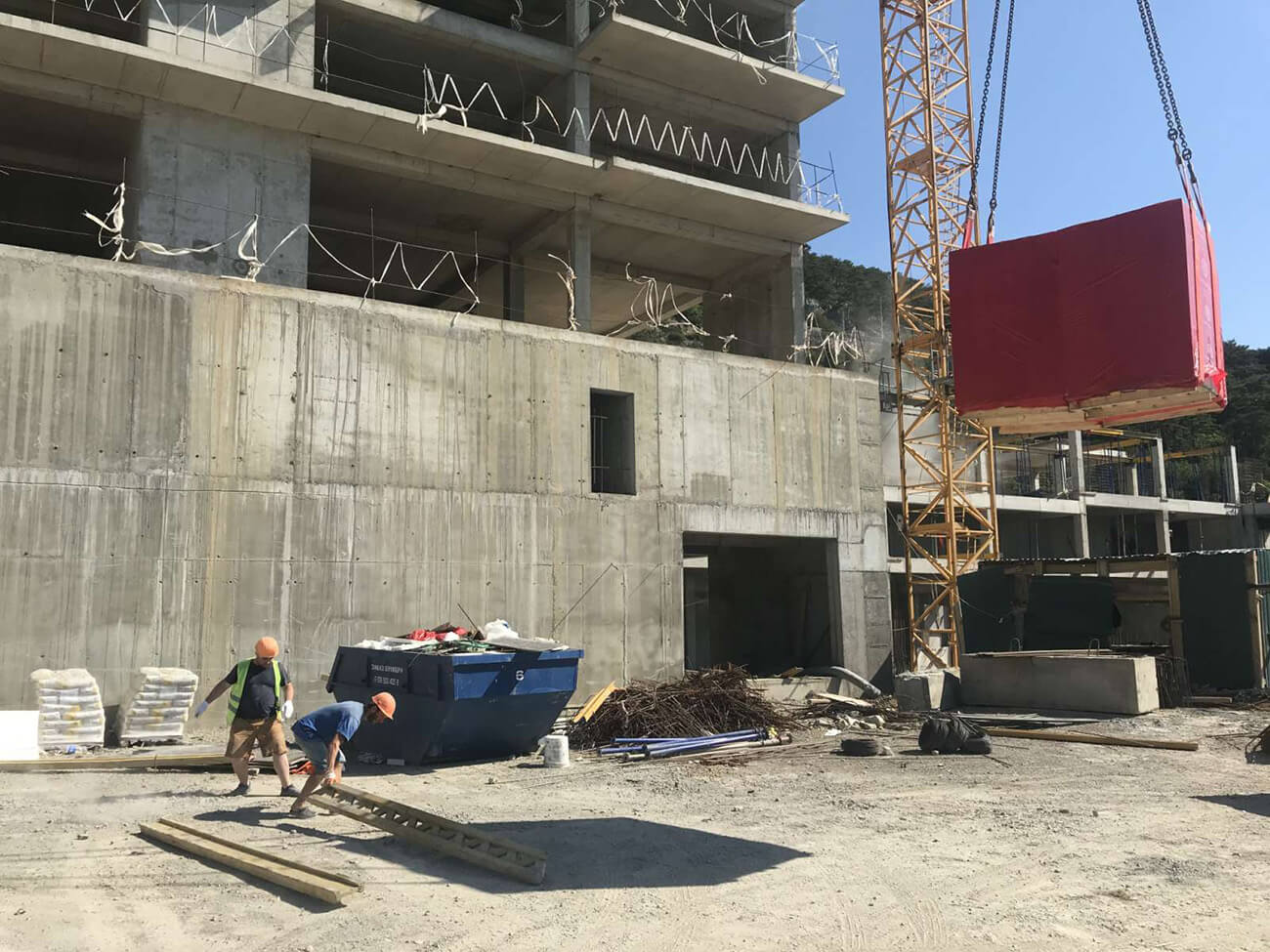

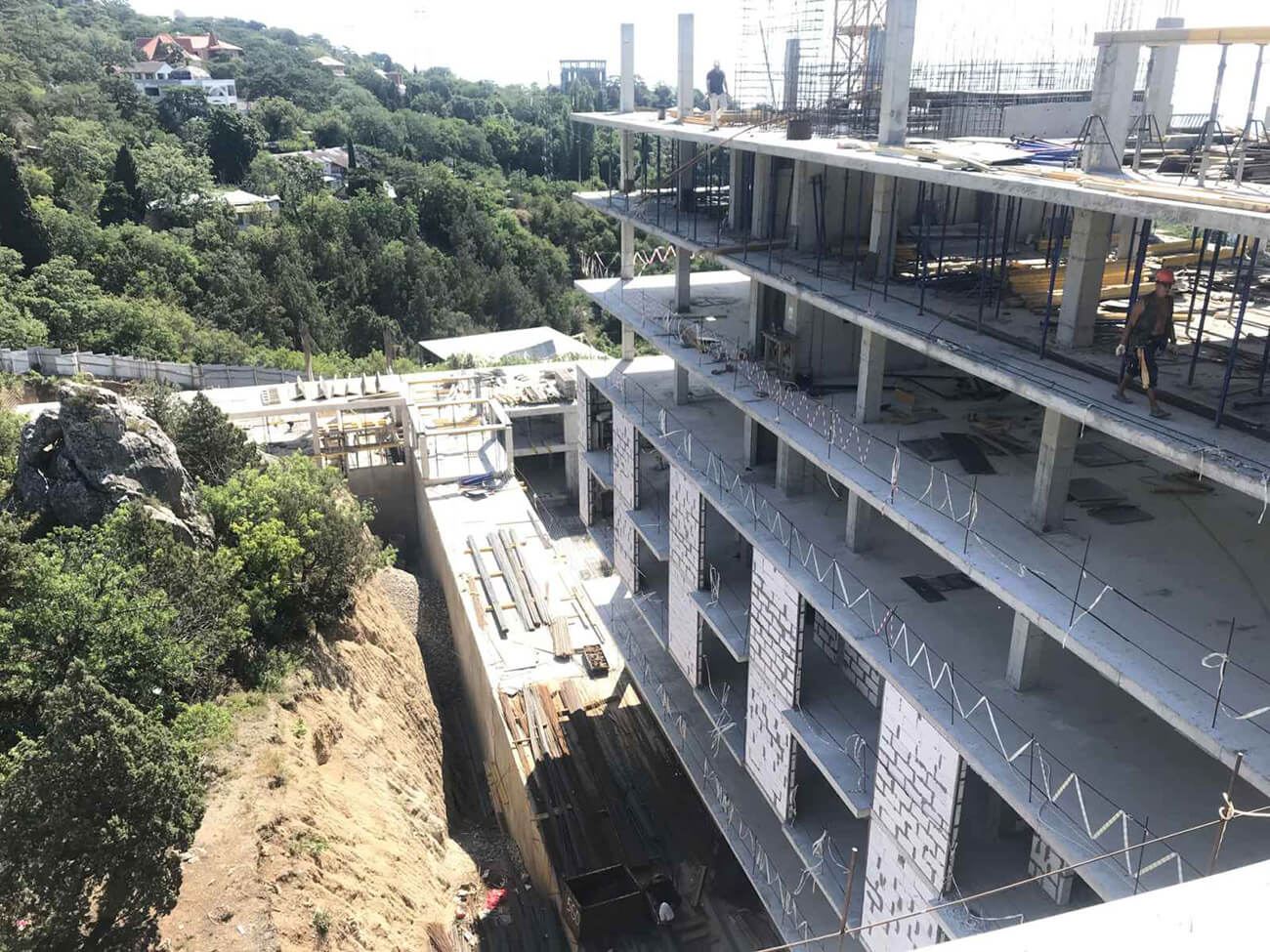

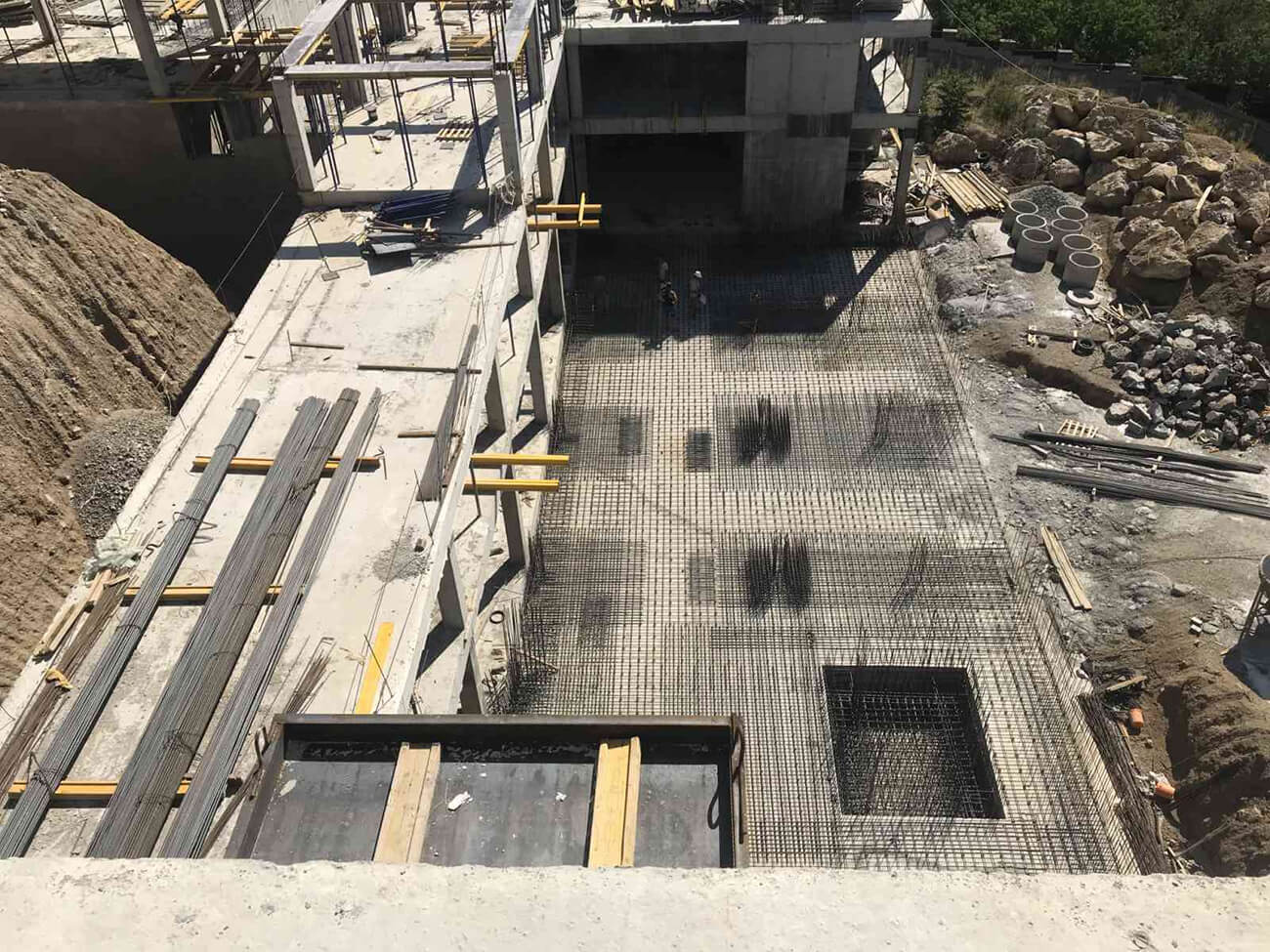

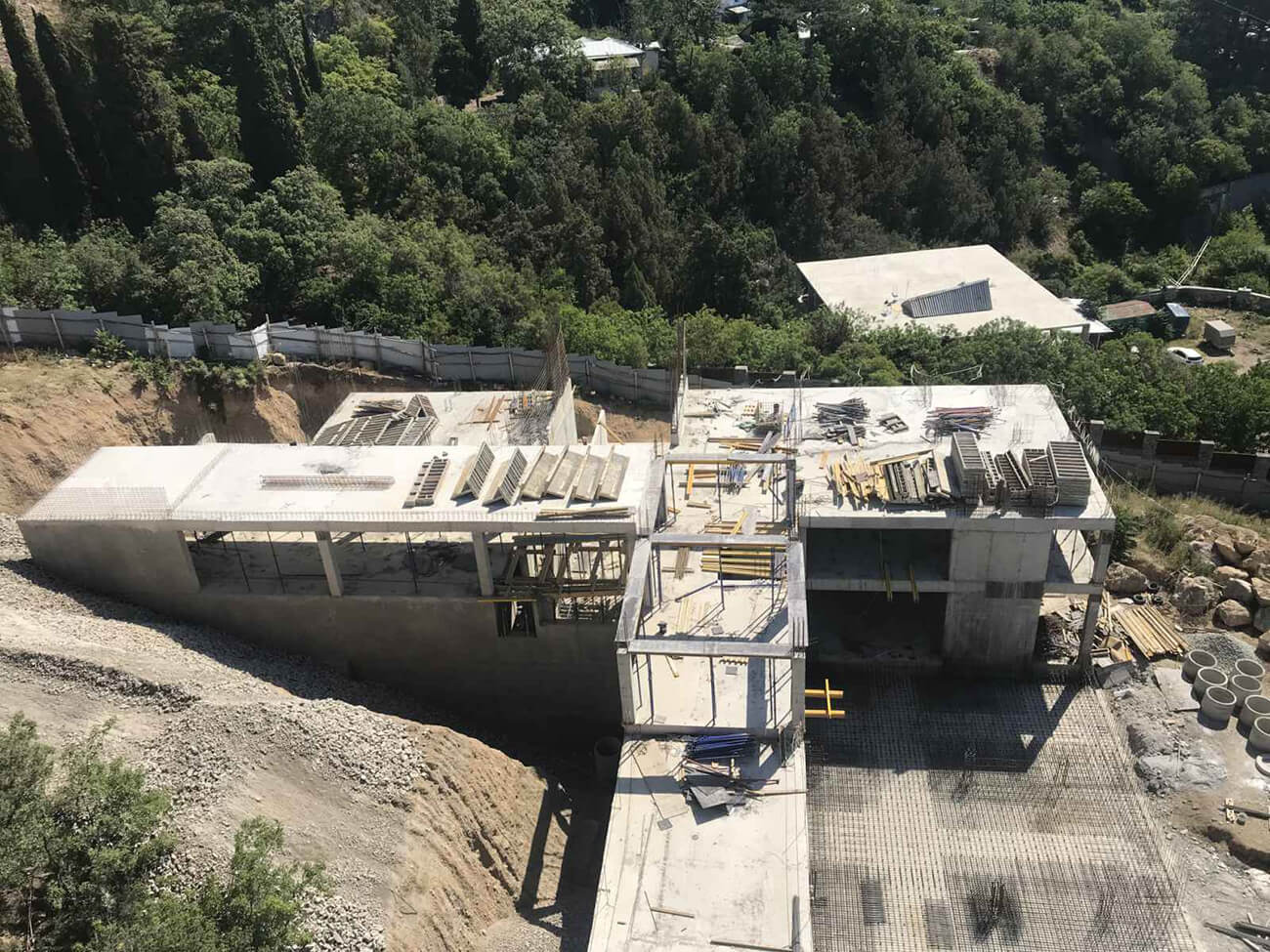

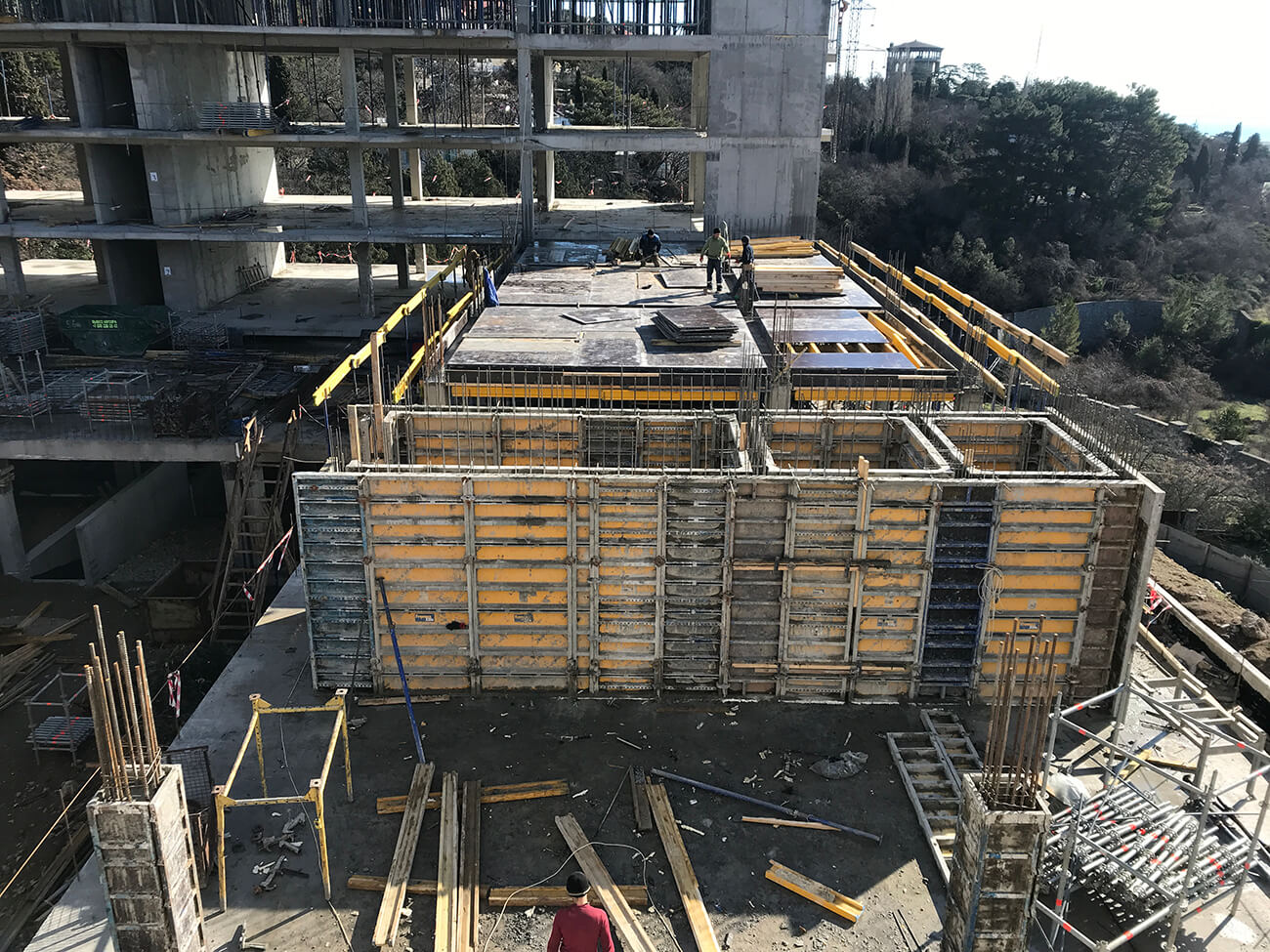

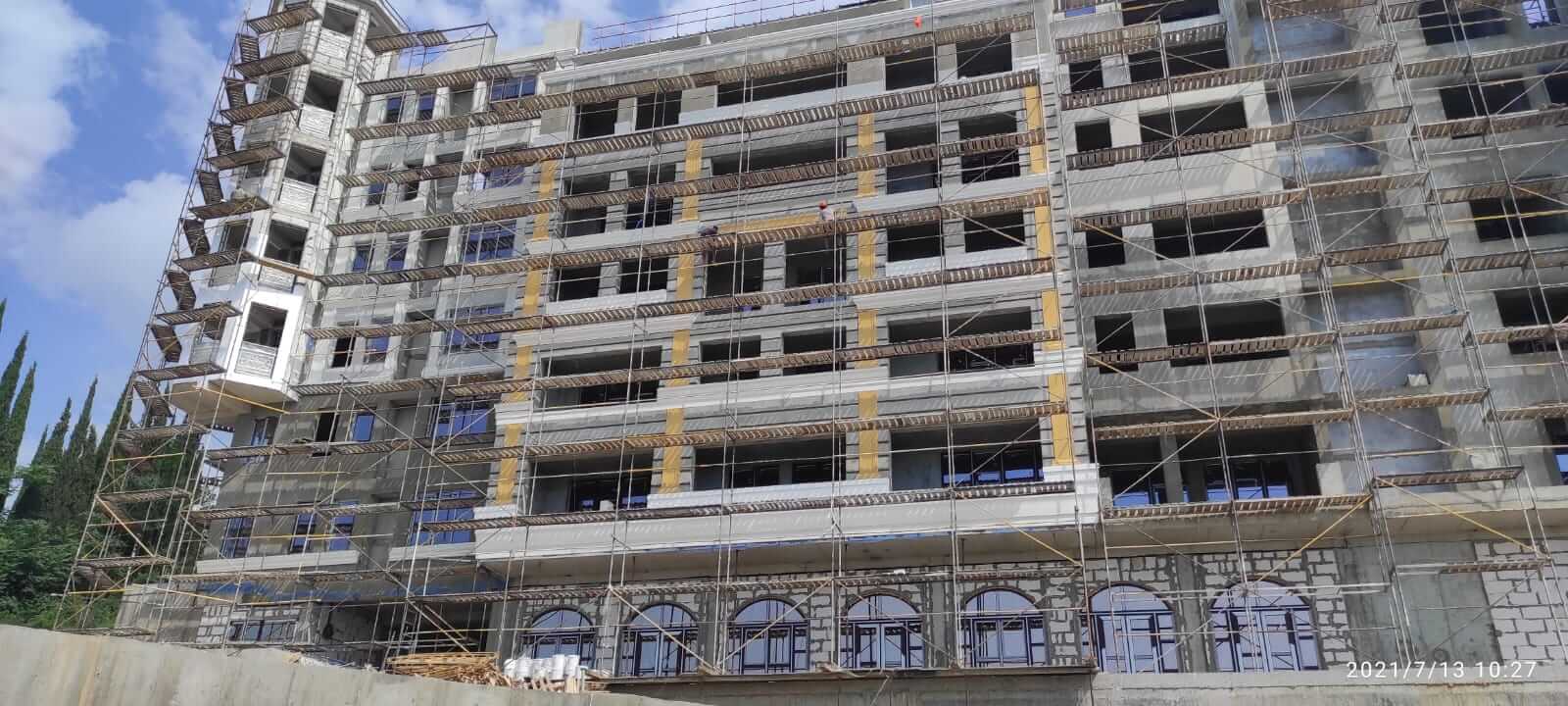

Динамика строительства за июль 2021г.
Выполнено:

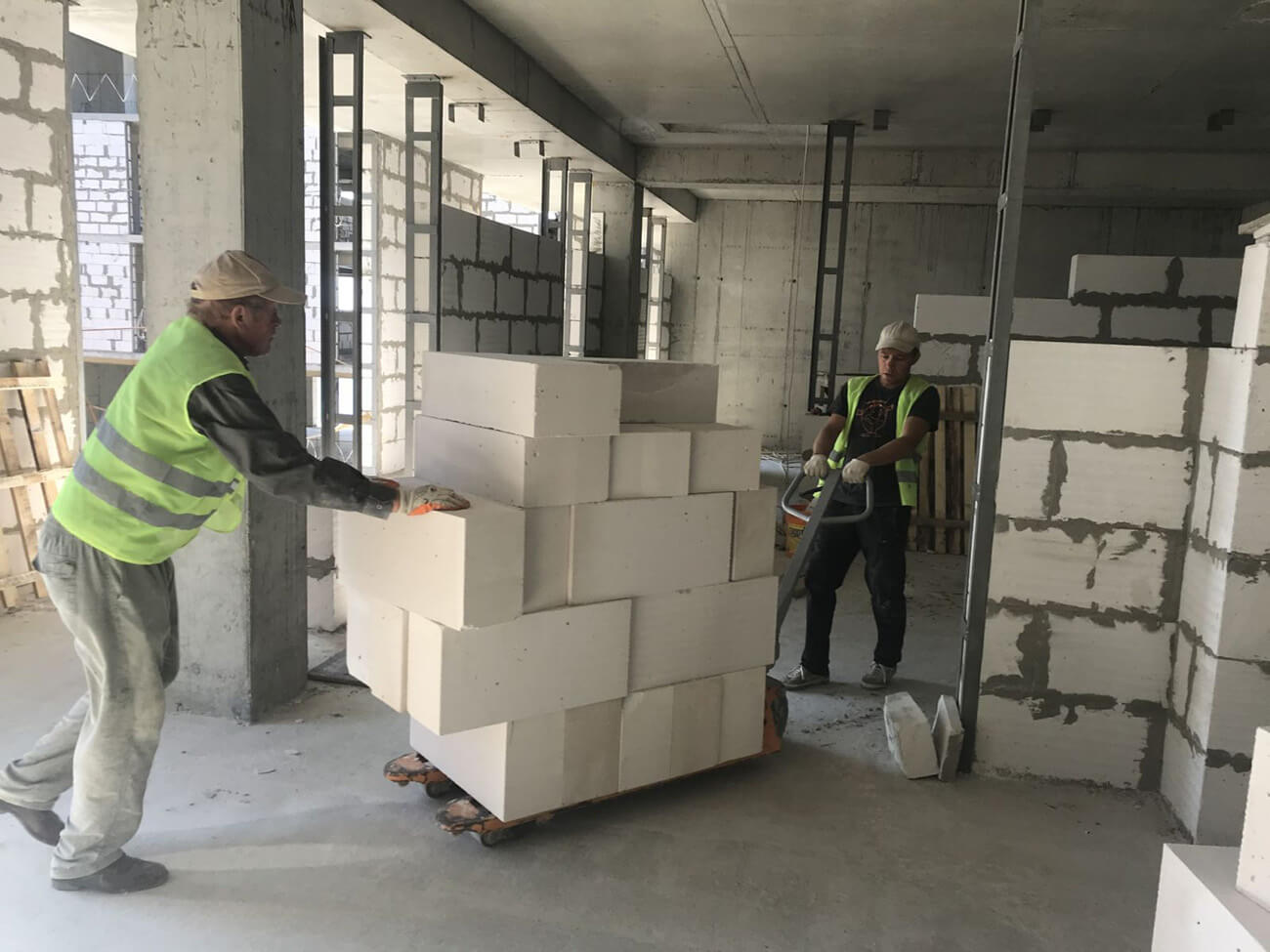

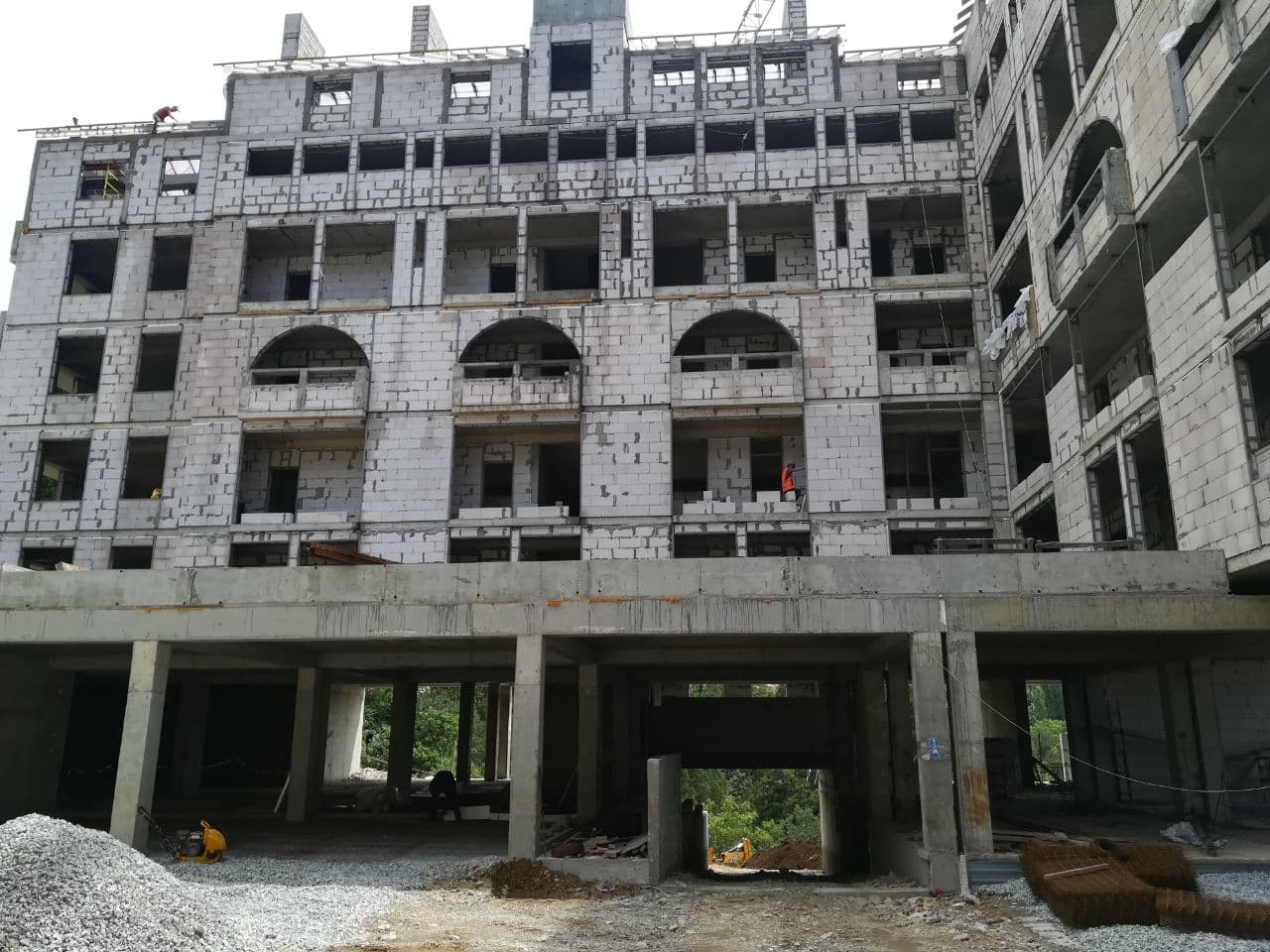

блок 1 - монтаж металлочерепицы кровли
блок 3,4 - кладка стен 3-го этажа
блок 4 - монтаж утепления кровли
блок 1,2,3,4 - монтаж сетей противопожарной сигнализации.
В процессе:
блок 1,2,3,4 - кладка стен -1-го и -2-го этажей
блок 1 - устройство кровли эксплуатируемой террасы.
блок 4.1 - устройство кровли эксплуатируемой террасы.
блок 1 и 2 - устройство фасада.
блок 1 и 2 - гидроизоляция балконов.
блок 3,4 - кладка стен 1-го этажа
блок 4 - монтаж металлочерепицы кровли
блок 3 - монтаж обрешетки кровли.
Благоустройство:
устройство стен подпорных бутовых внутреннего двора
бетонирование проезда внутреннего двора
устройство стен подпорных монолитных вдоль блока №4
прокладка внутриплощадочных сетей

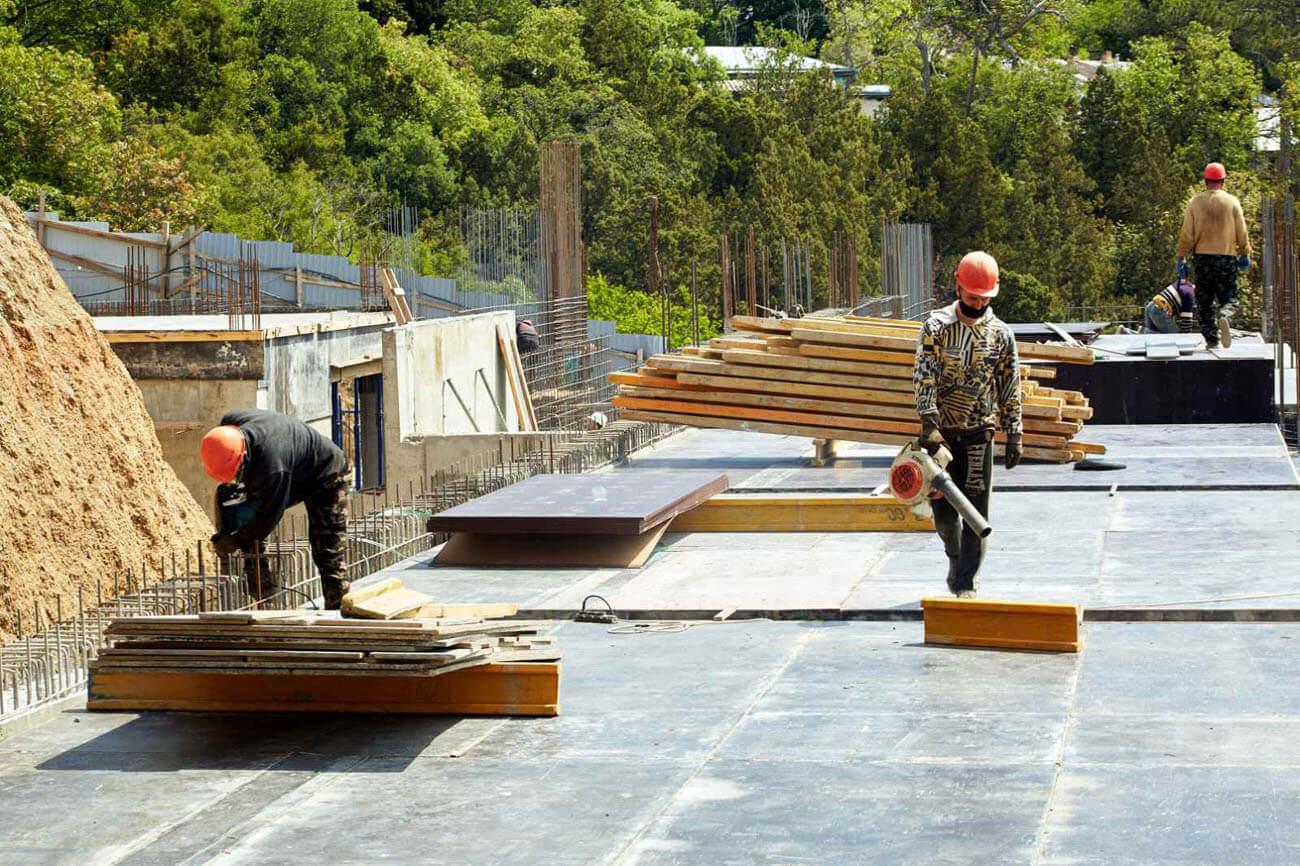

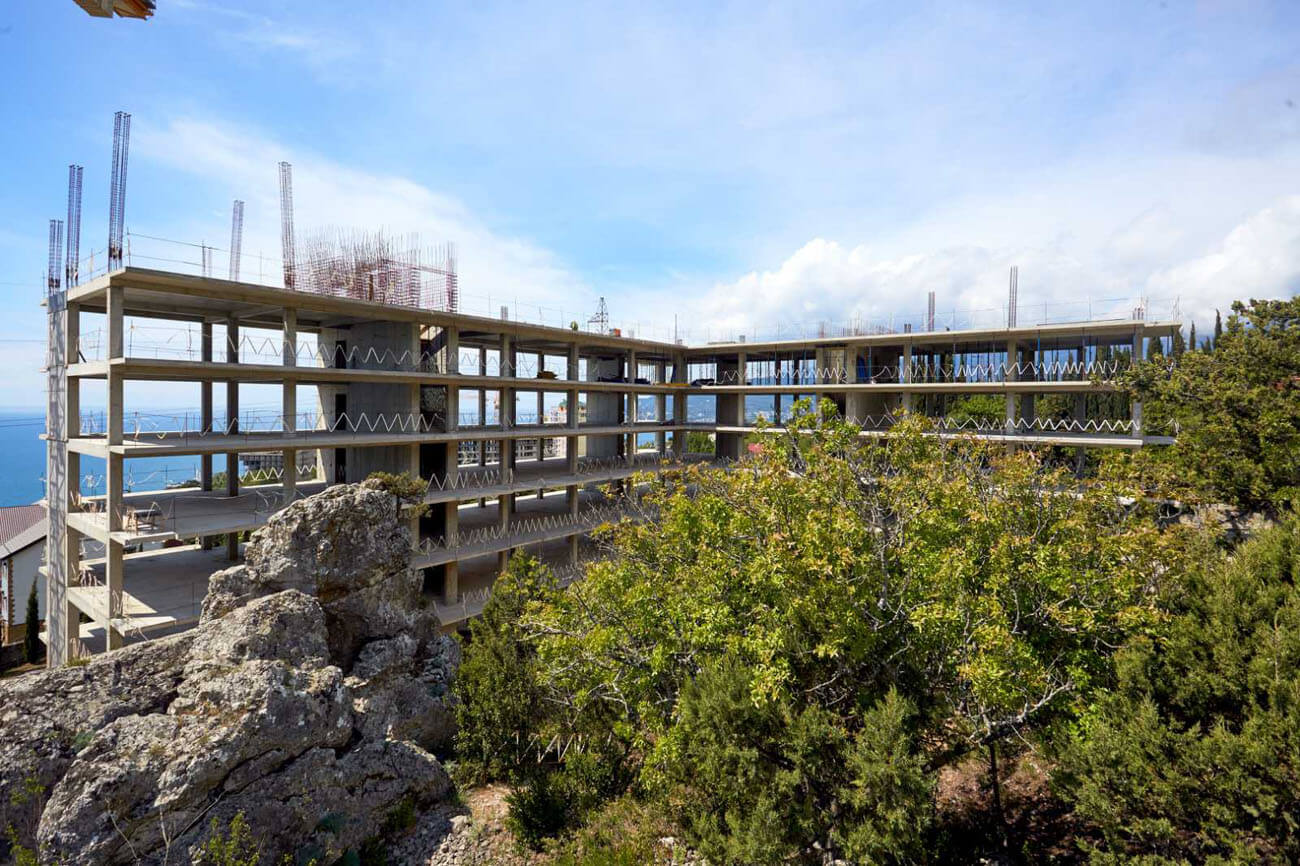

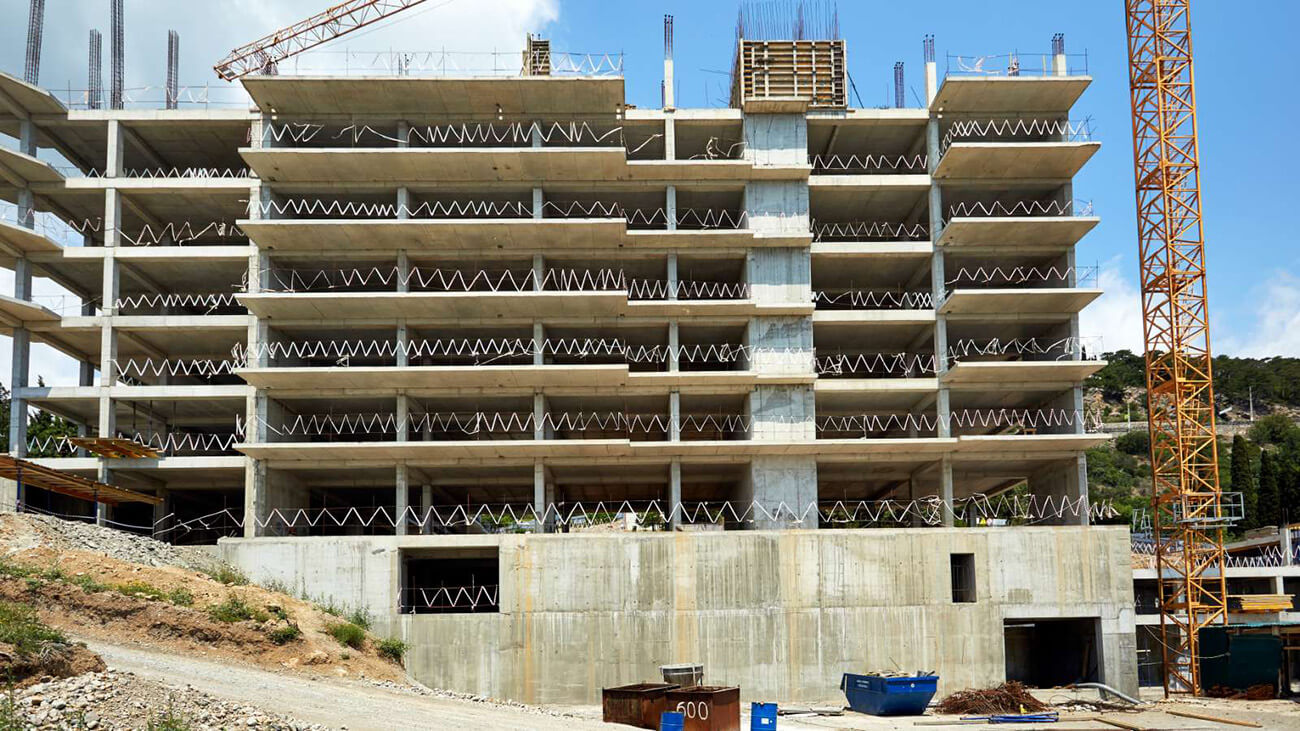

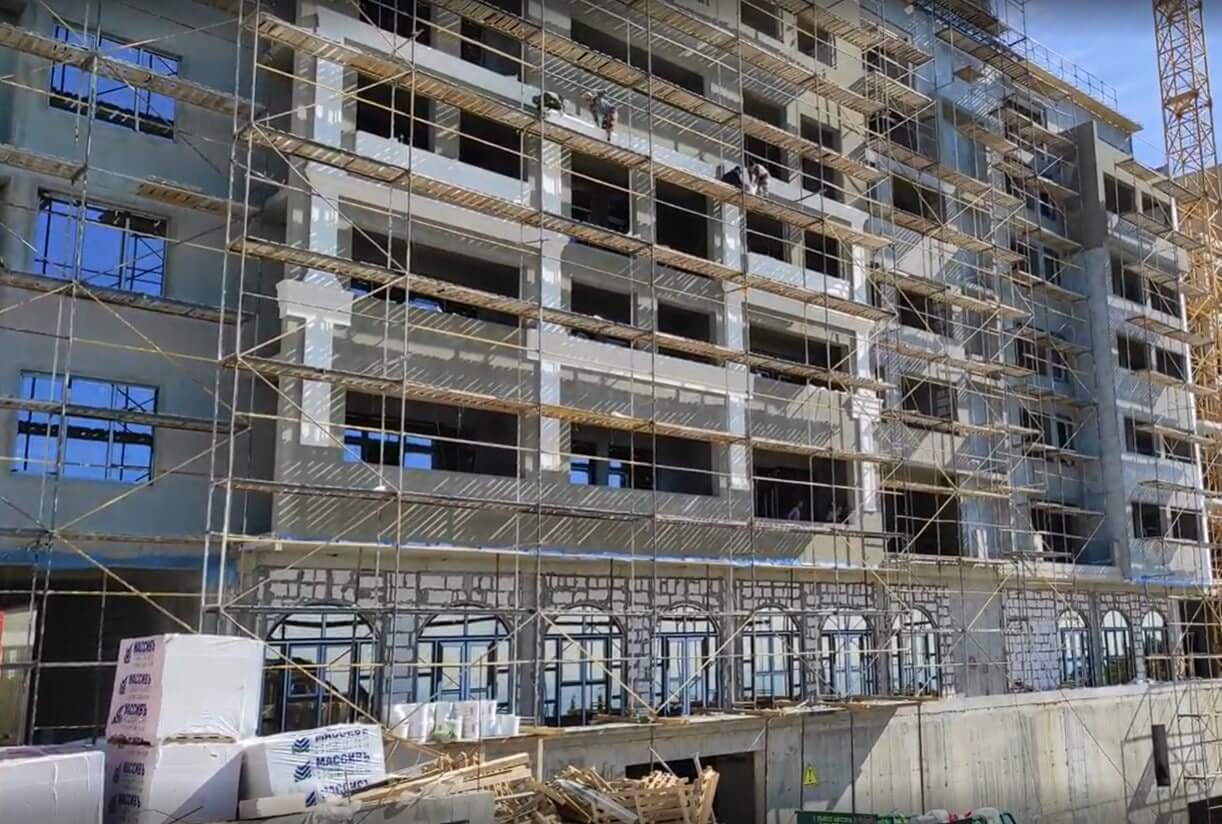

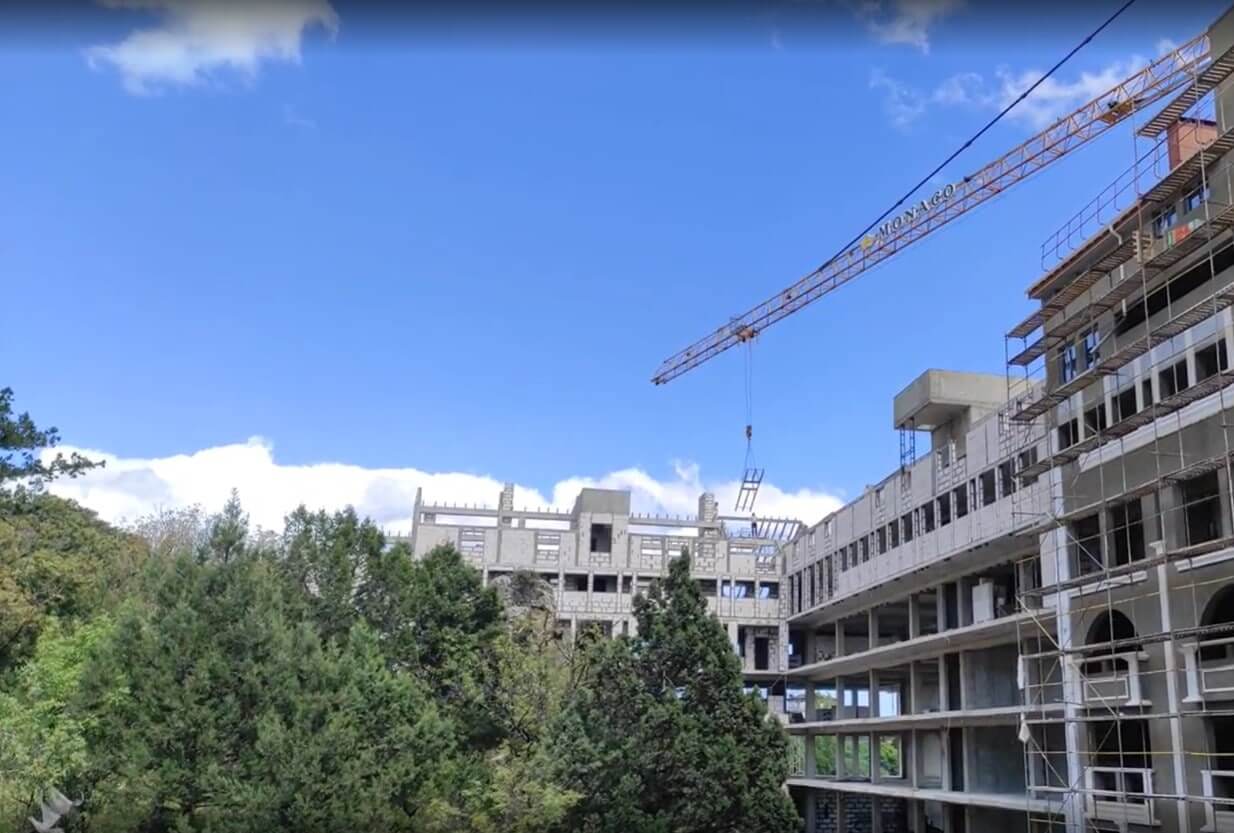

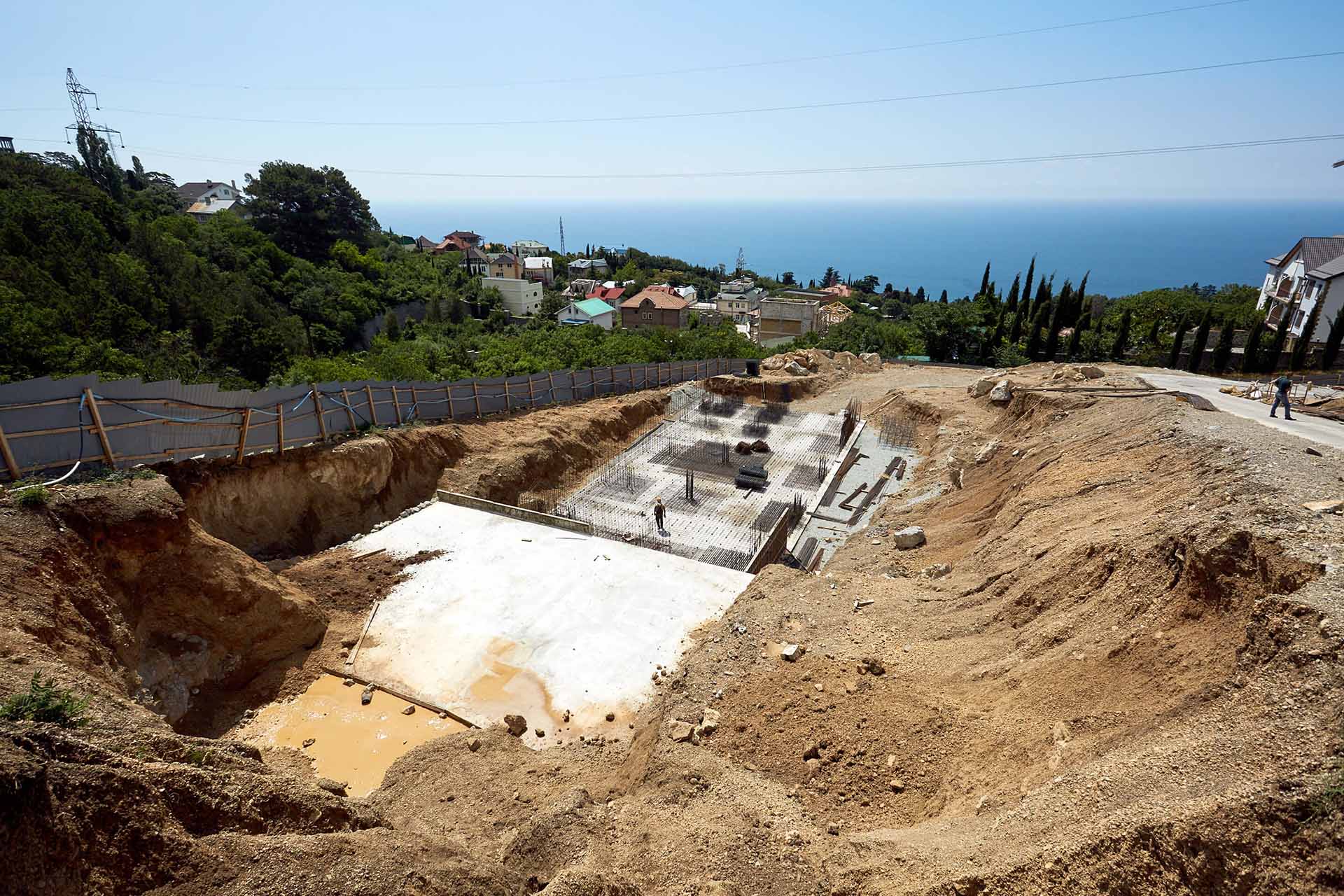

Динамика строительства жилого комплекса бизнес-класса MONACO за июнь 2021г.

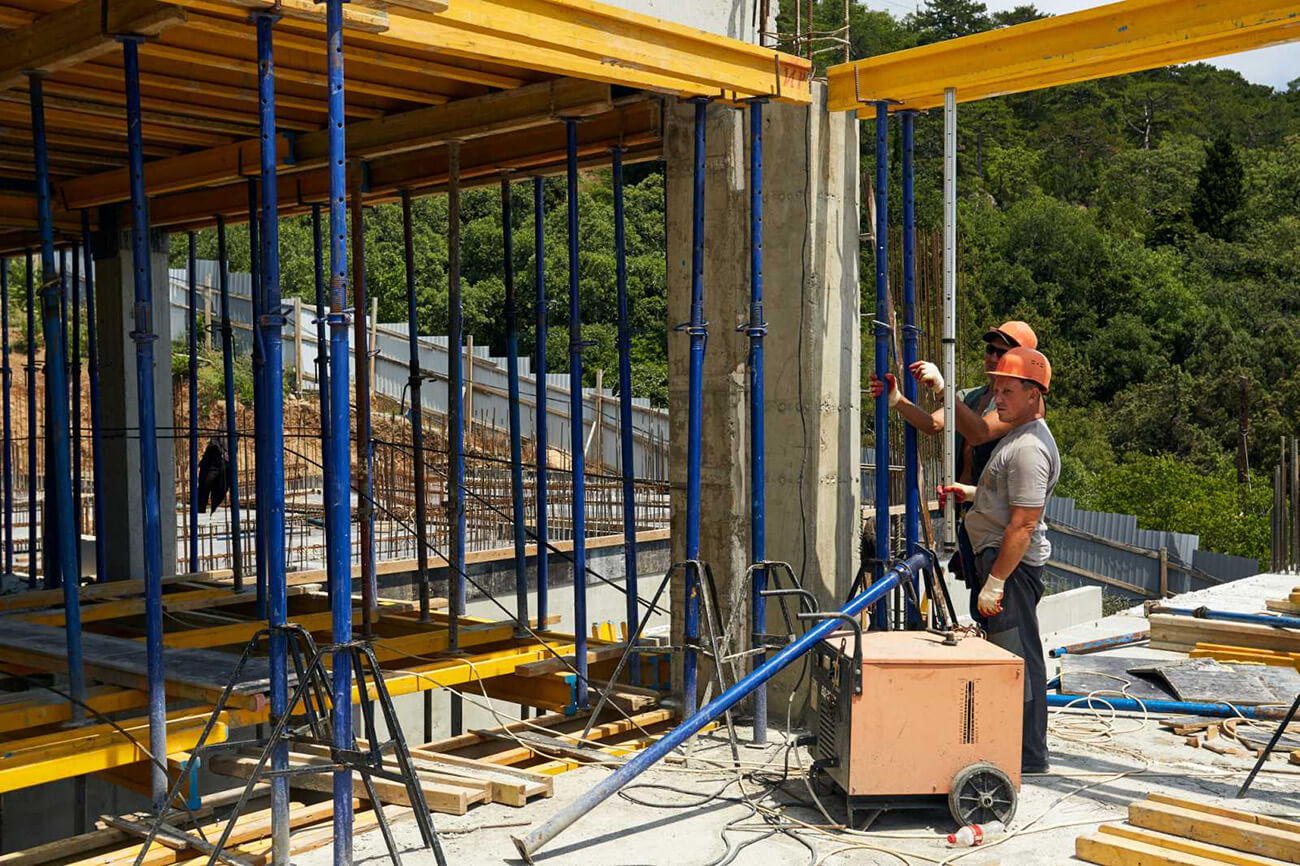

Выполнено:
- блок 1 монтаж утепления кровли

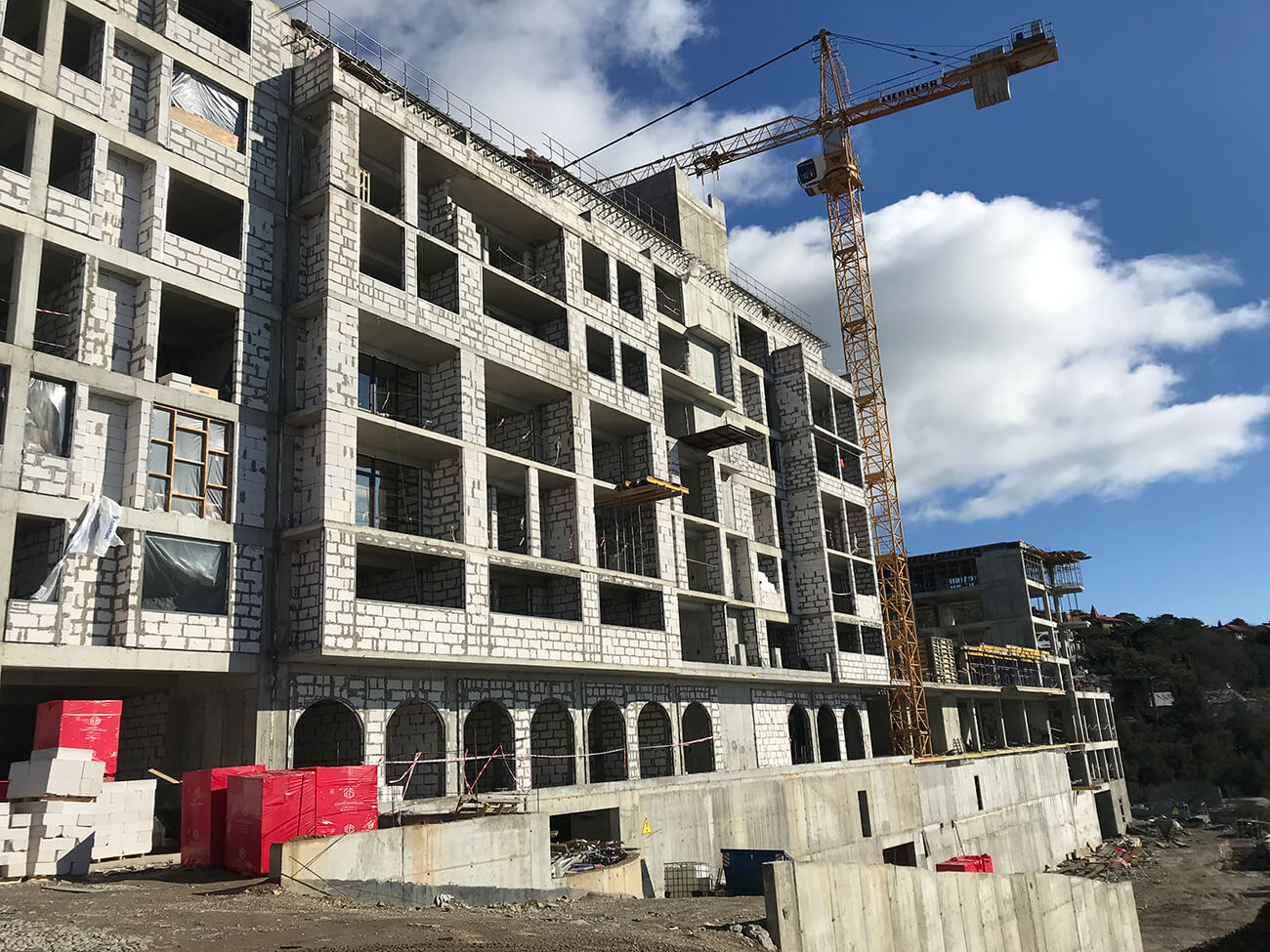

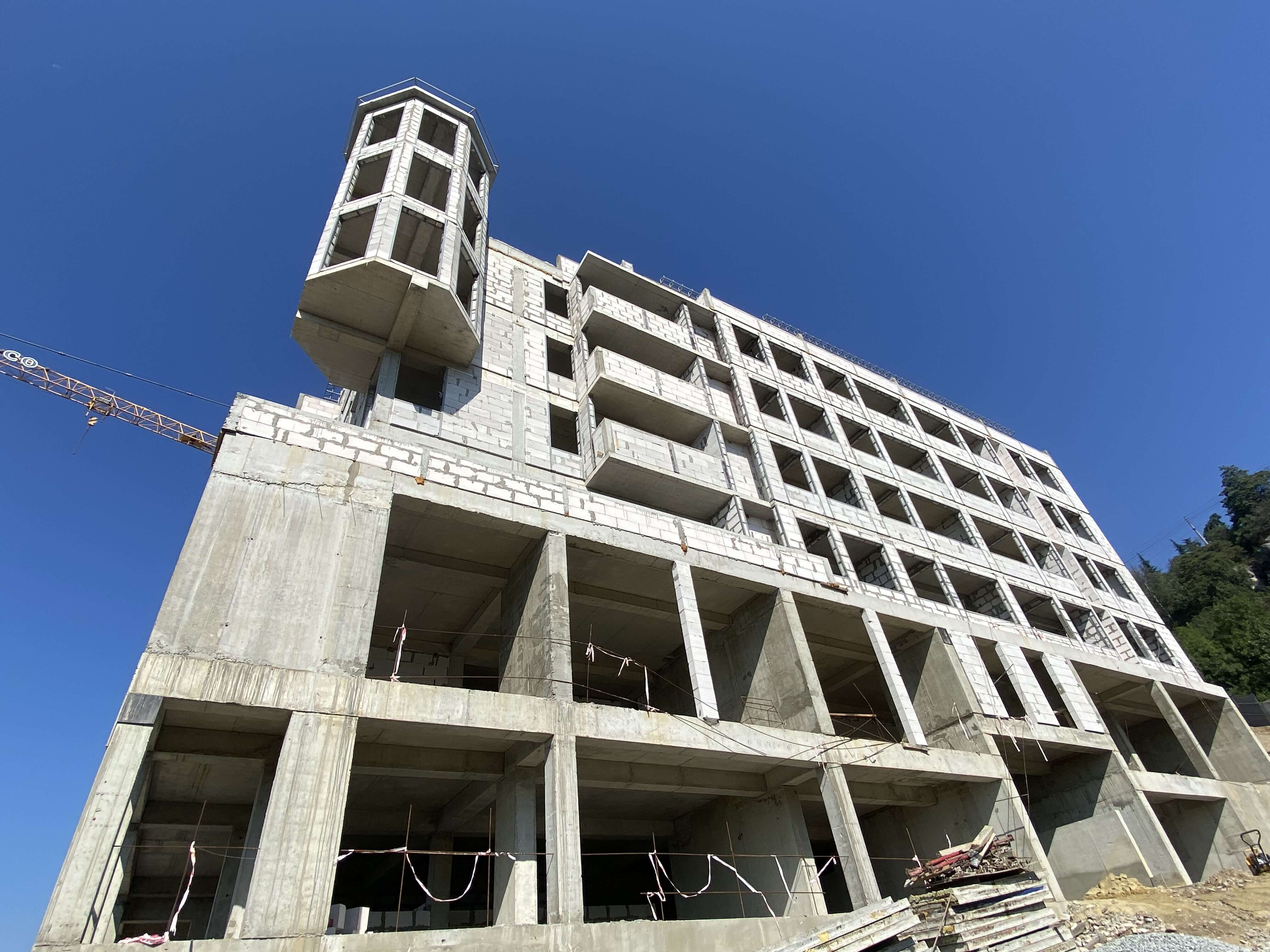

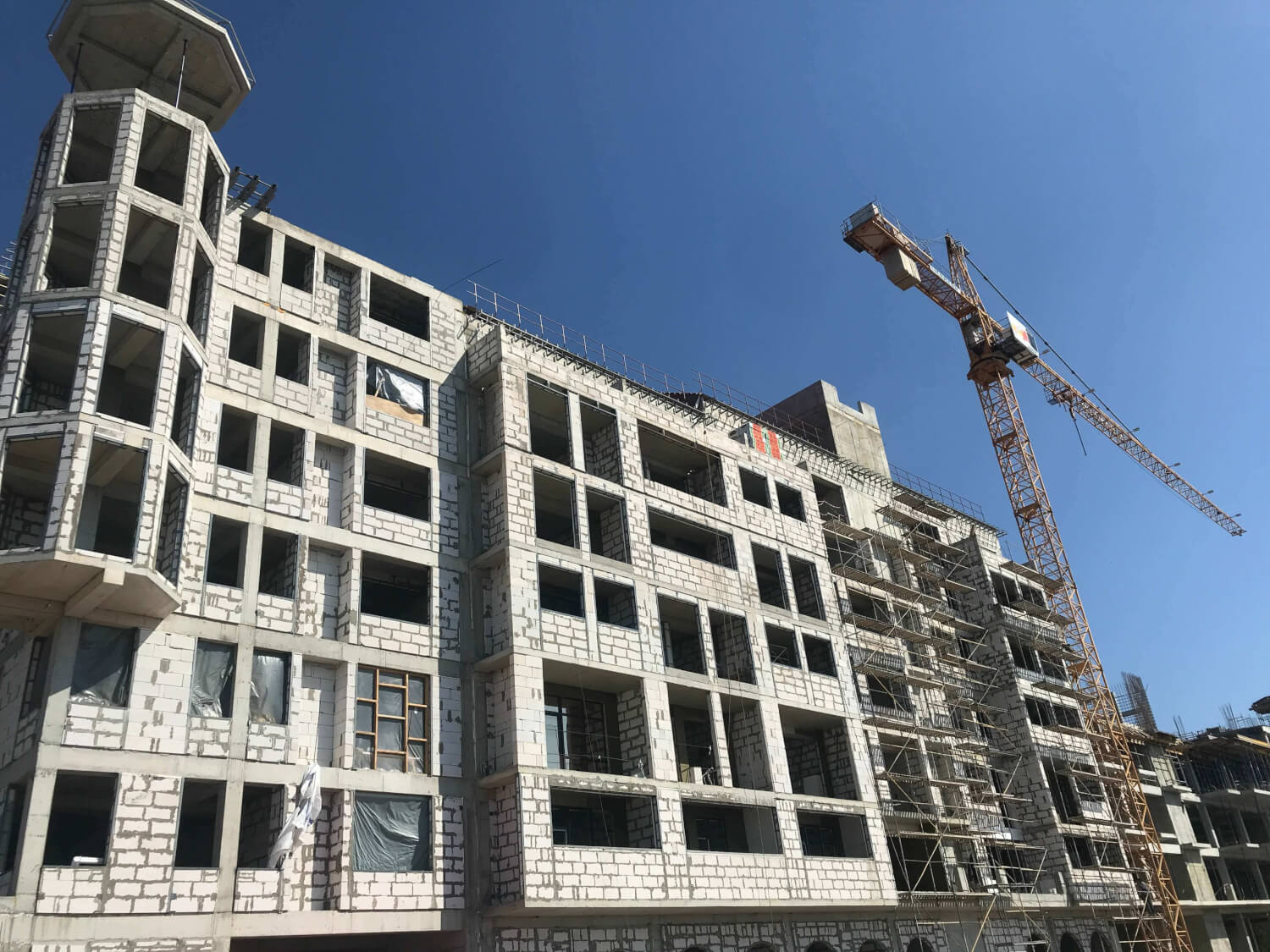

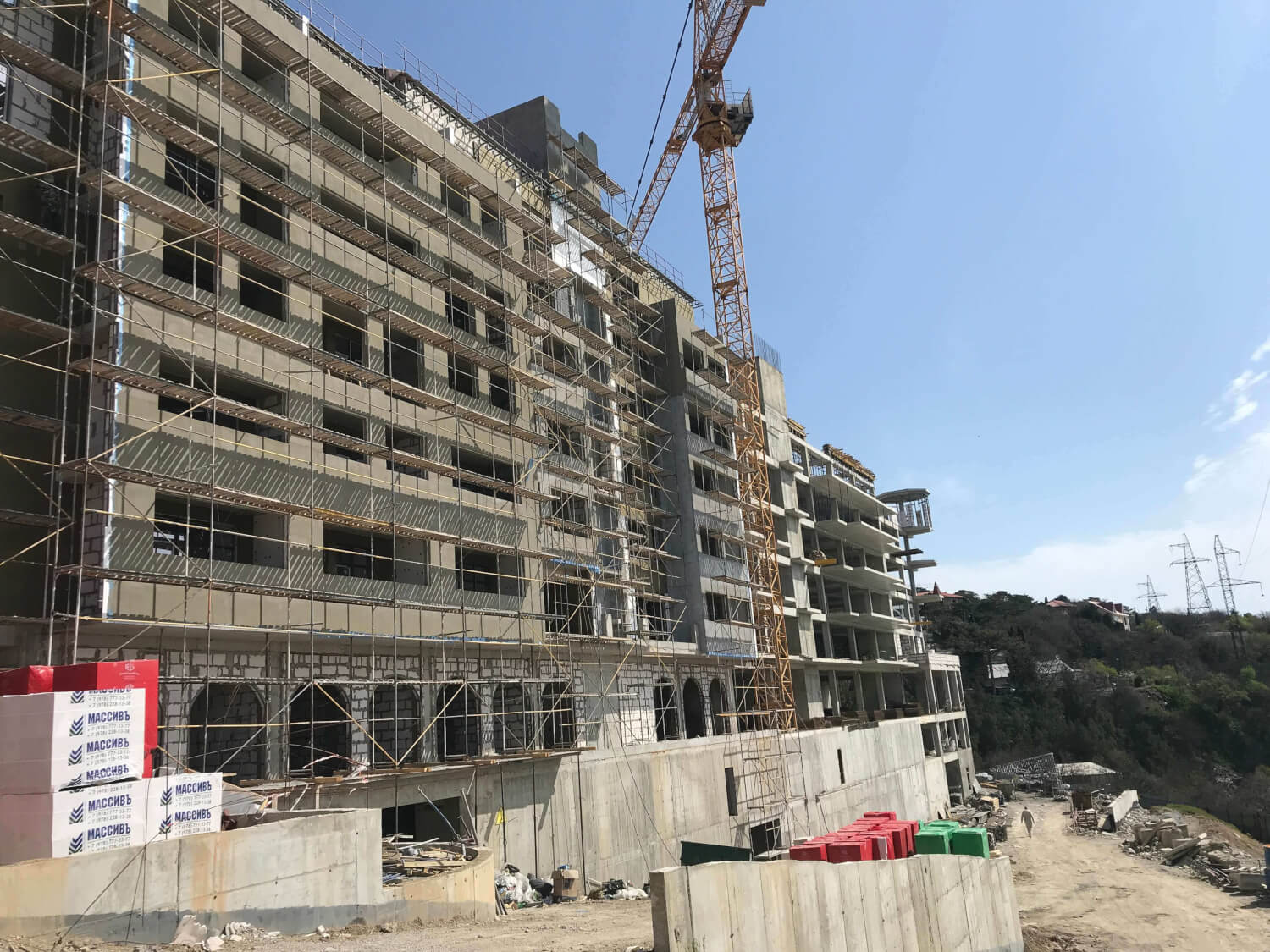

- блок 1,2 кладка стен

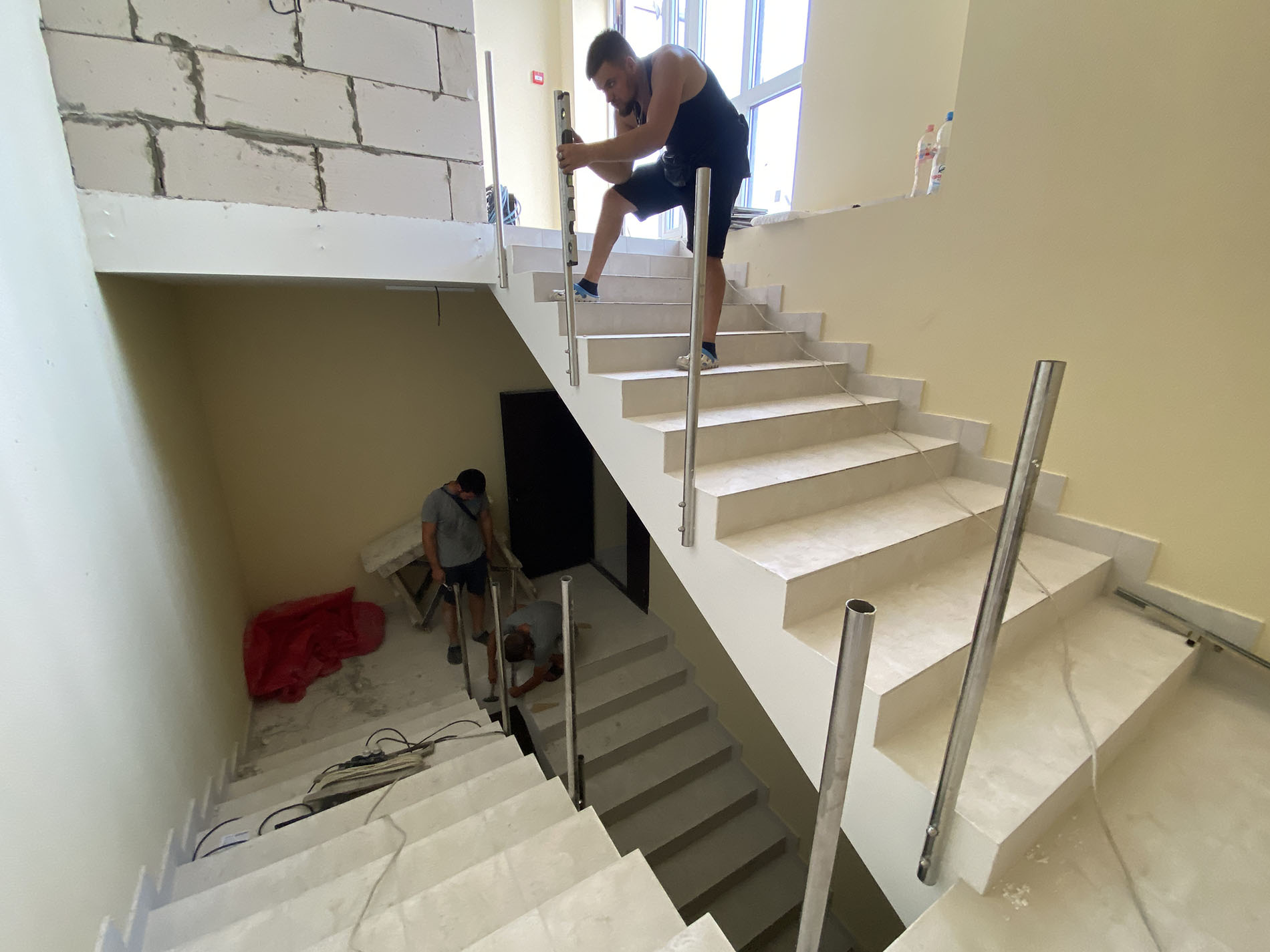

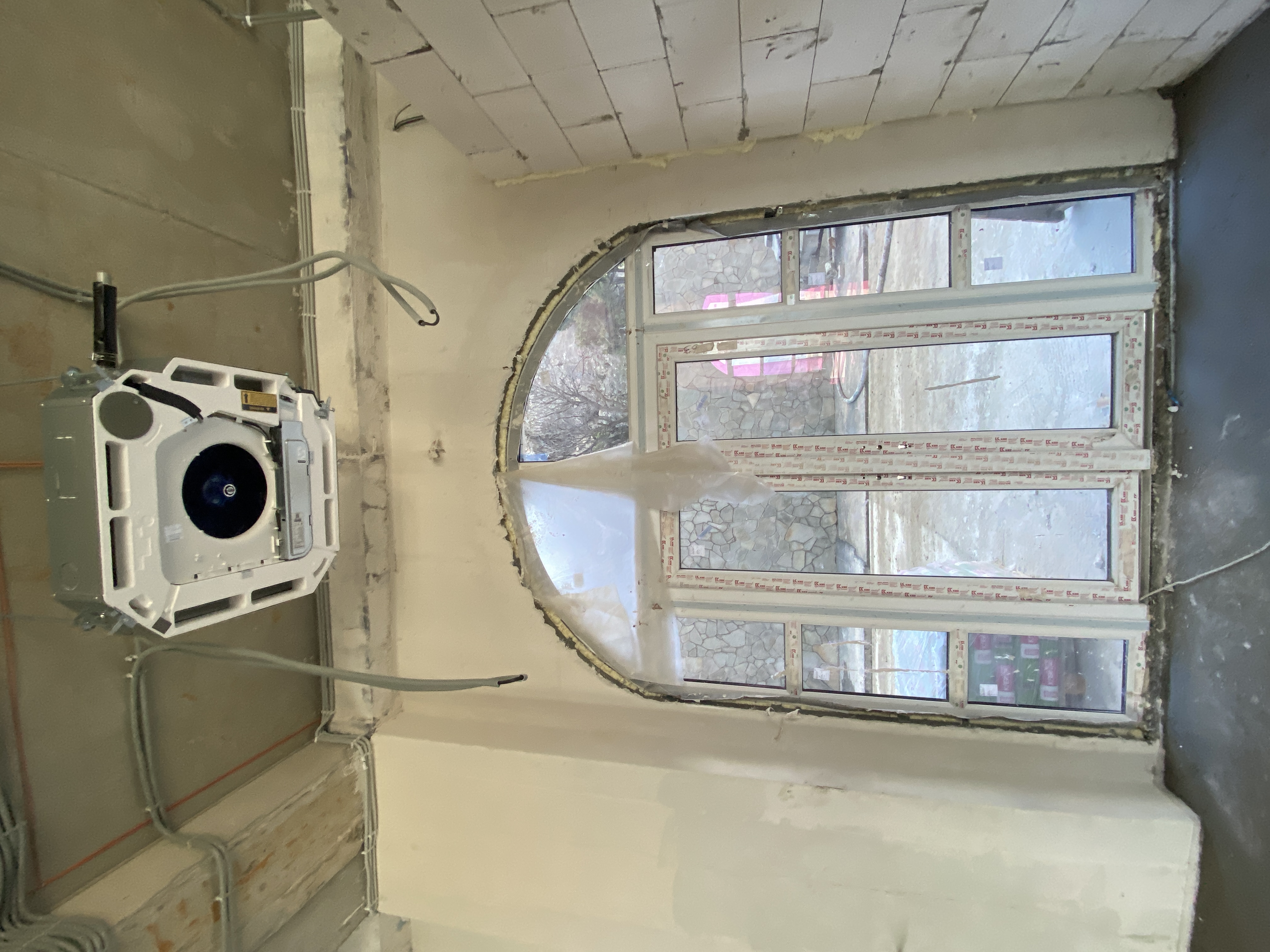

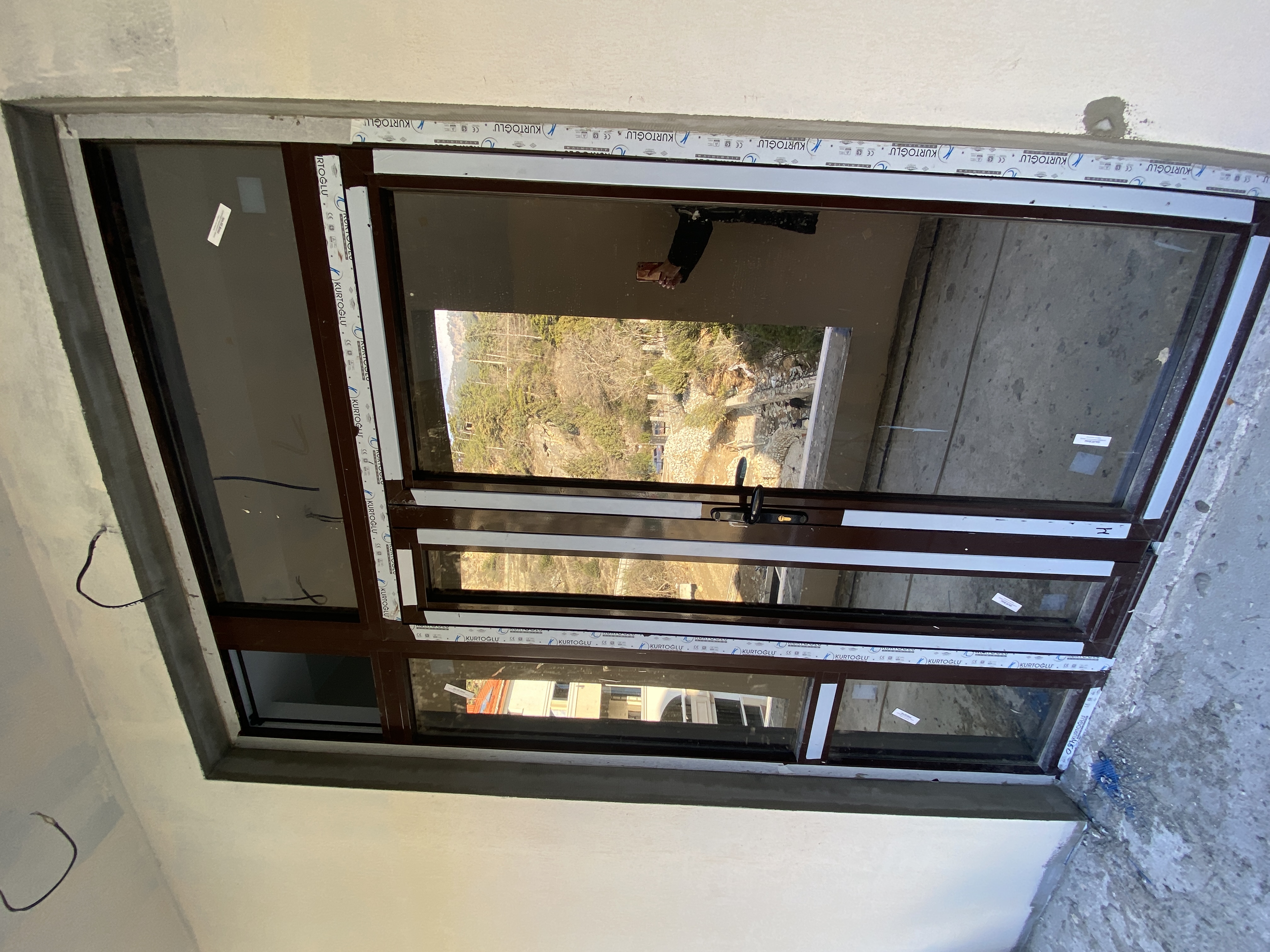

- блок 1,2 монтаж окон

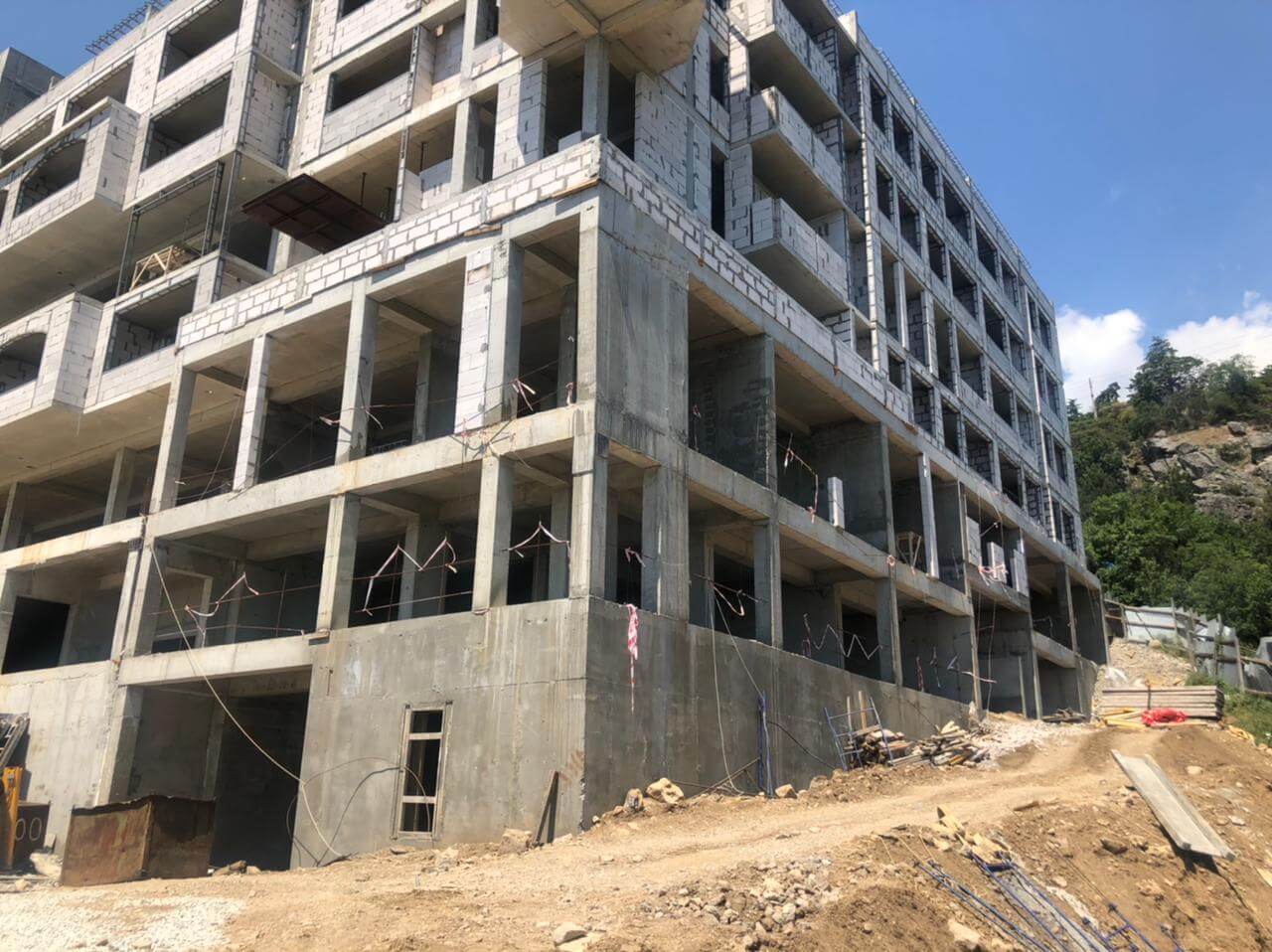

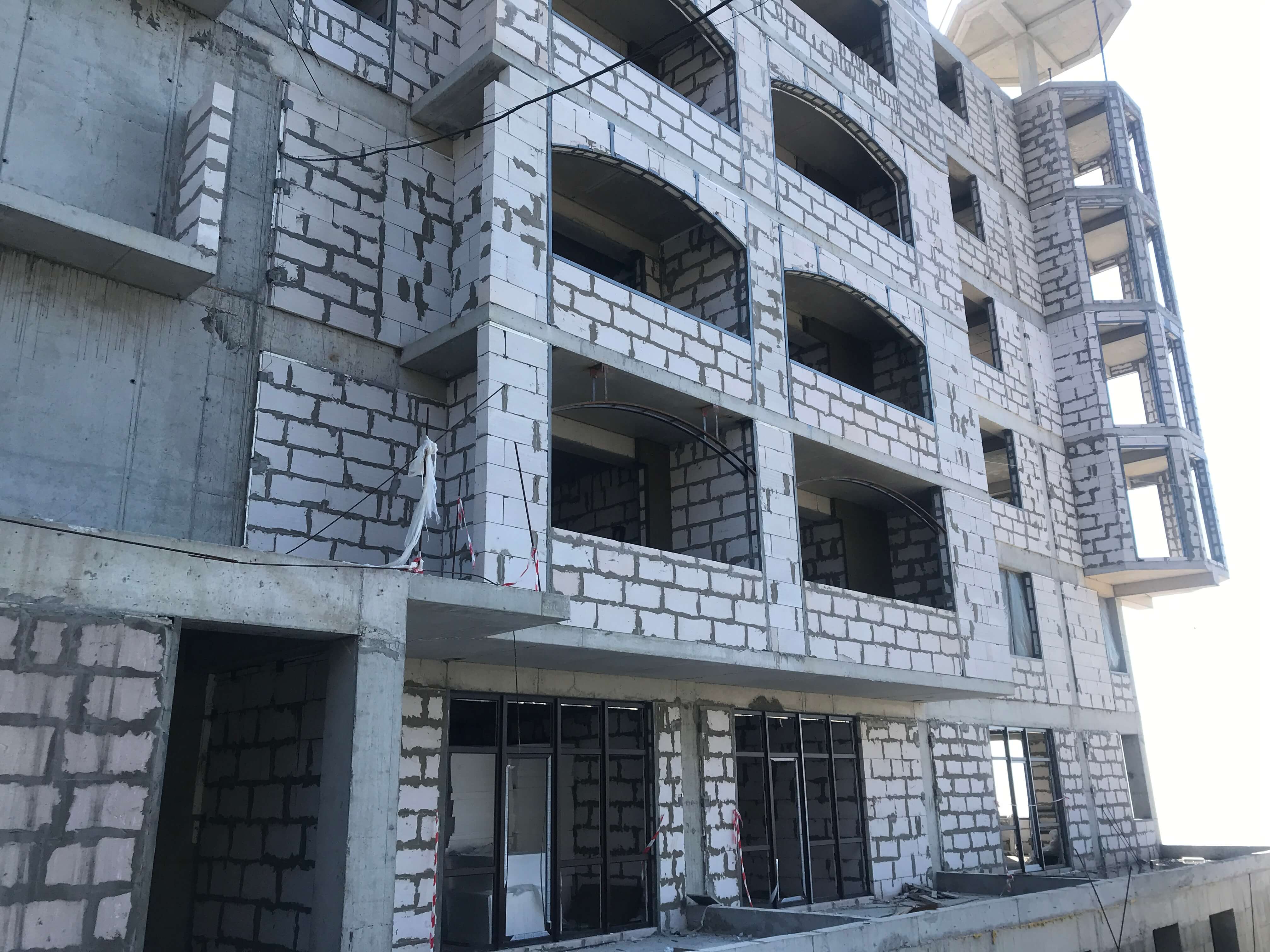

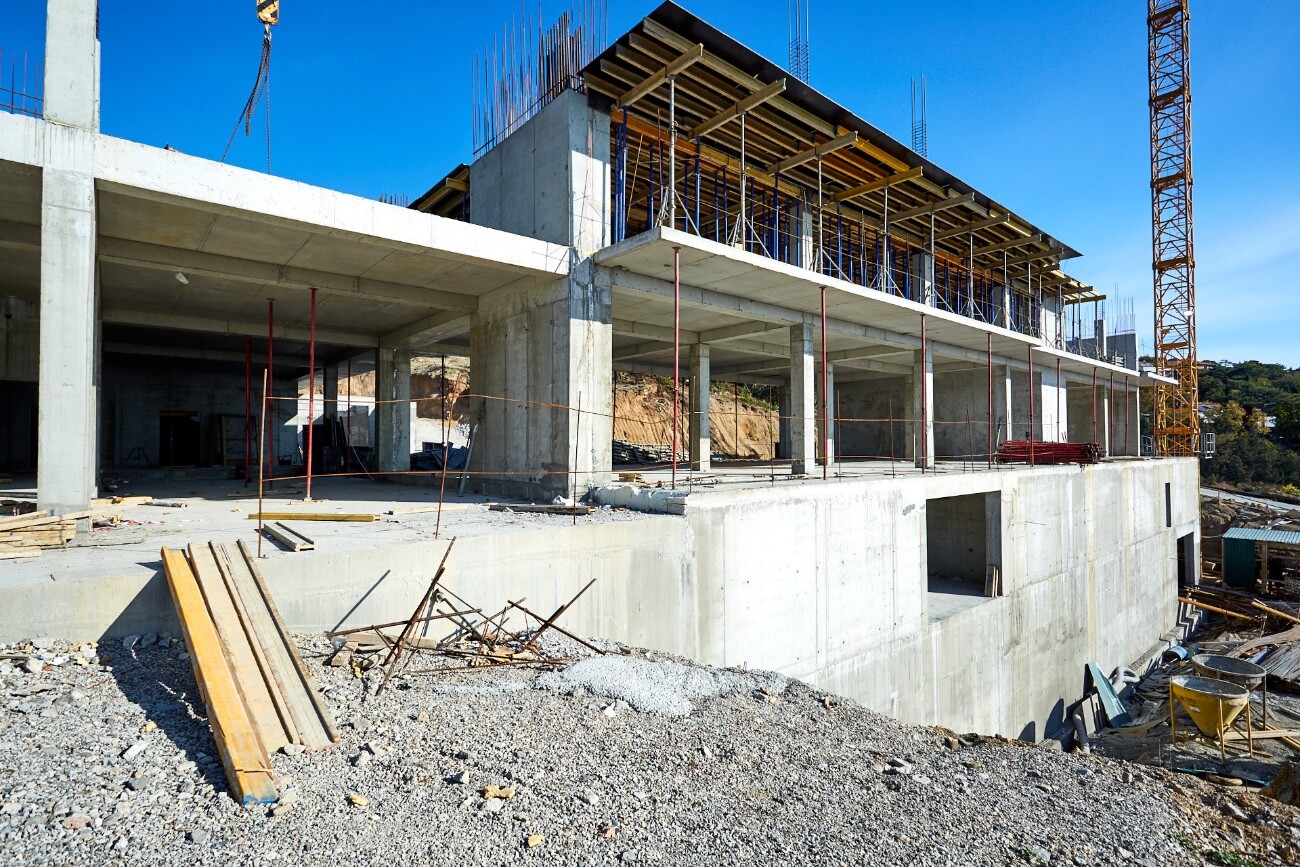

- блок 3,4 кладка стен с 2-го по 6-й этажи
- блок 3,4 металлический каркас кровли

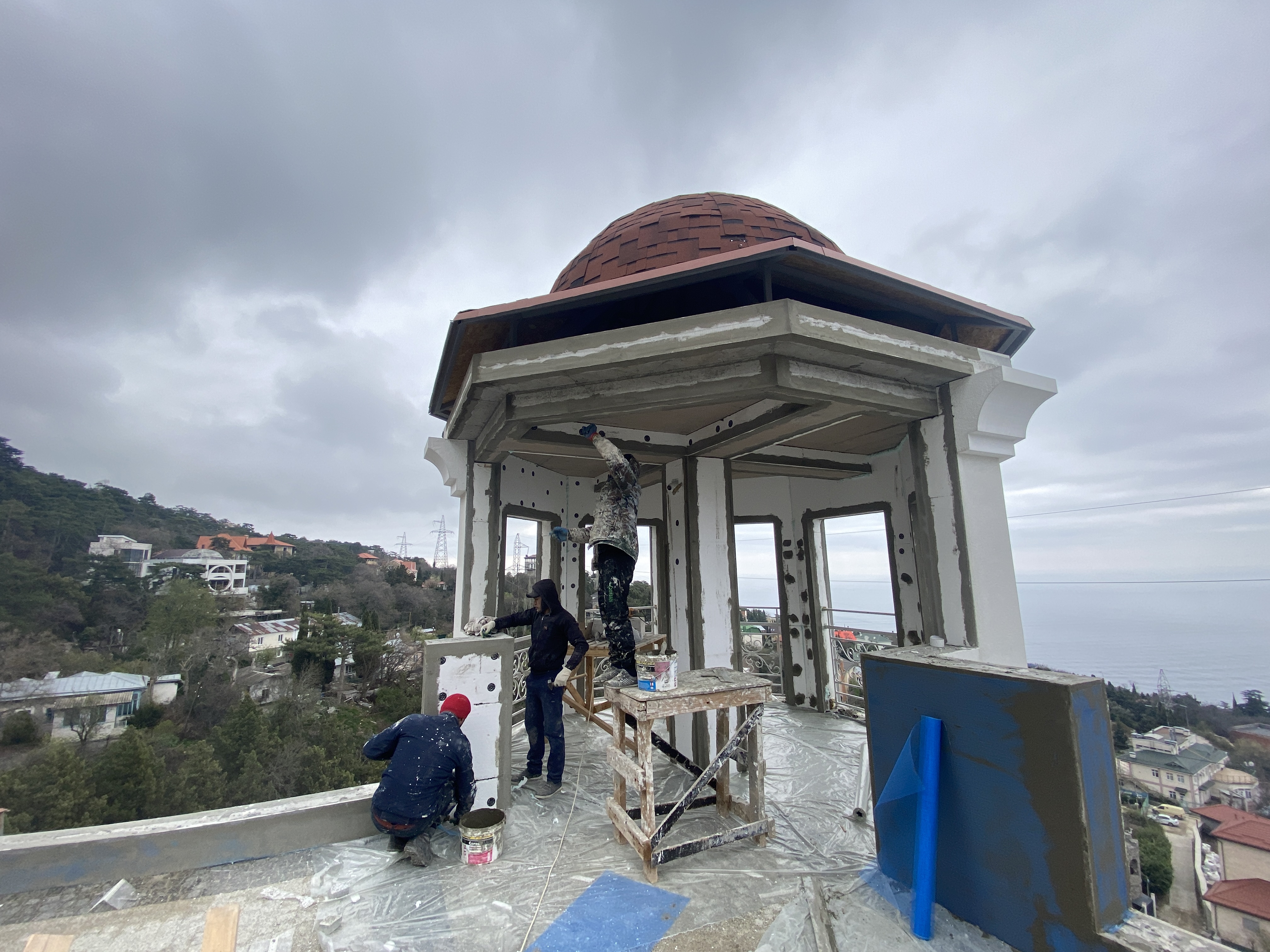

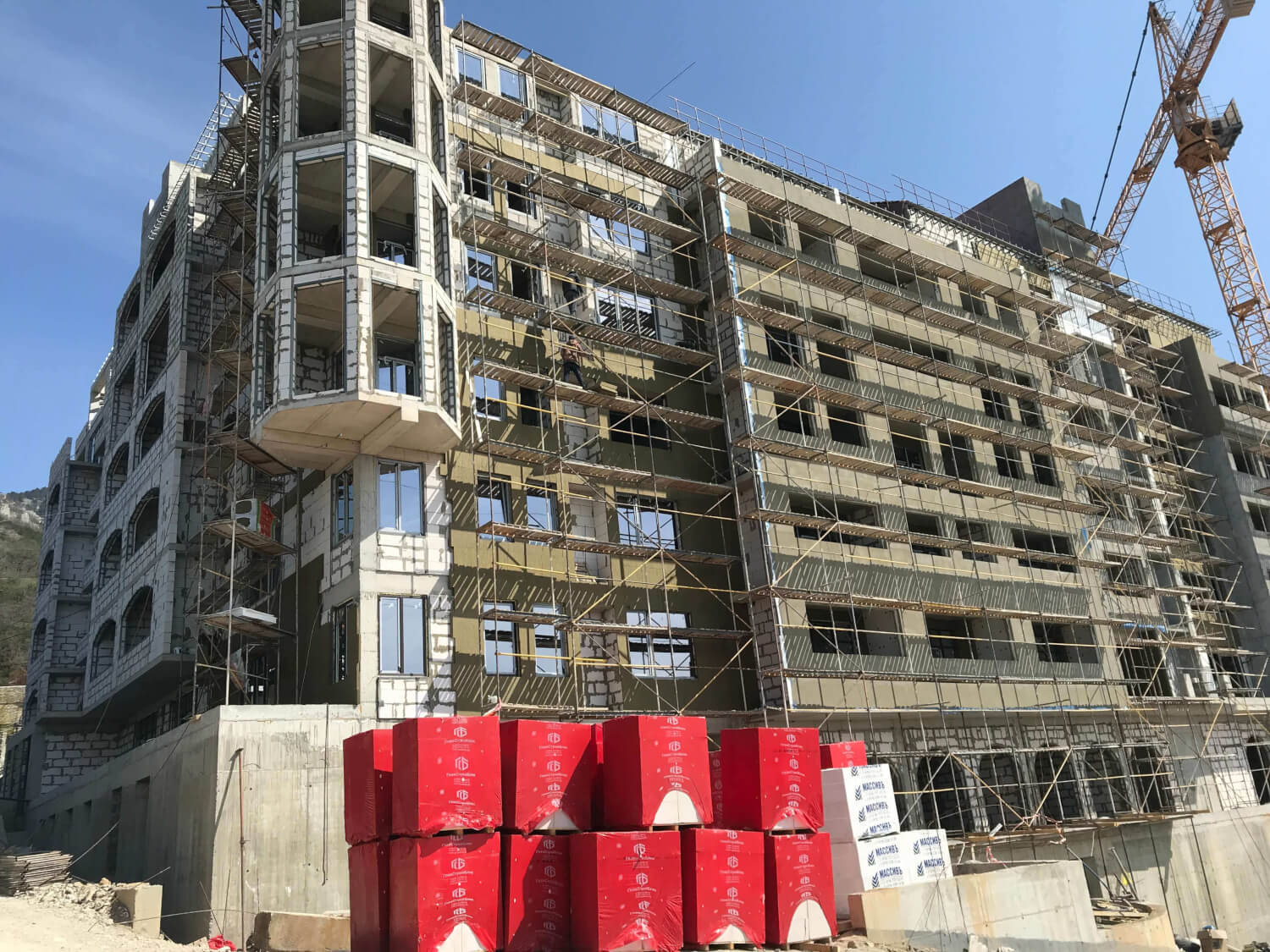

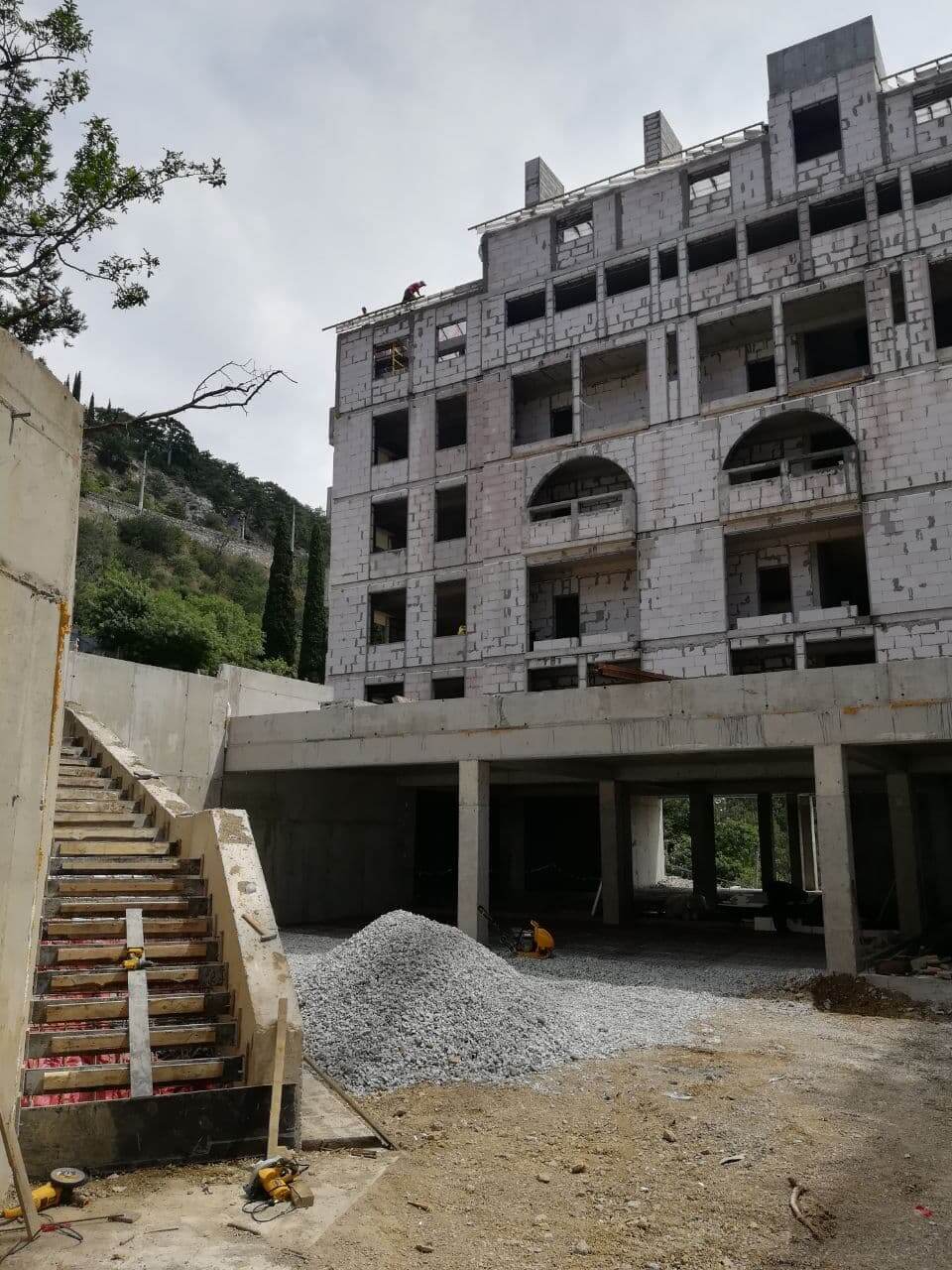

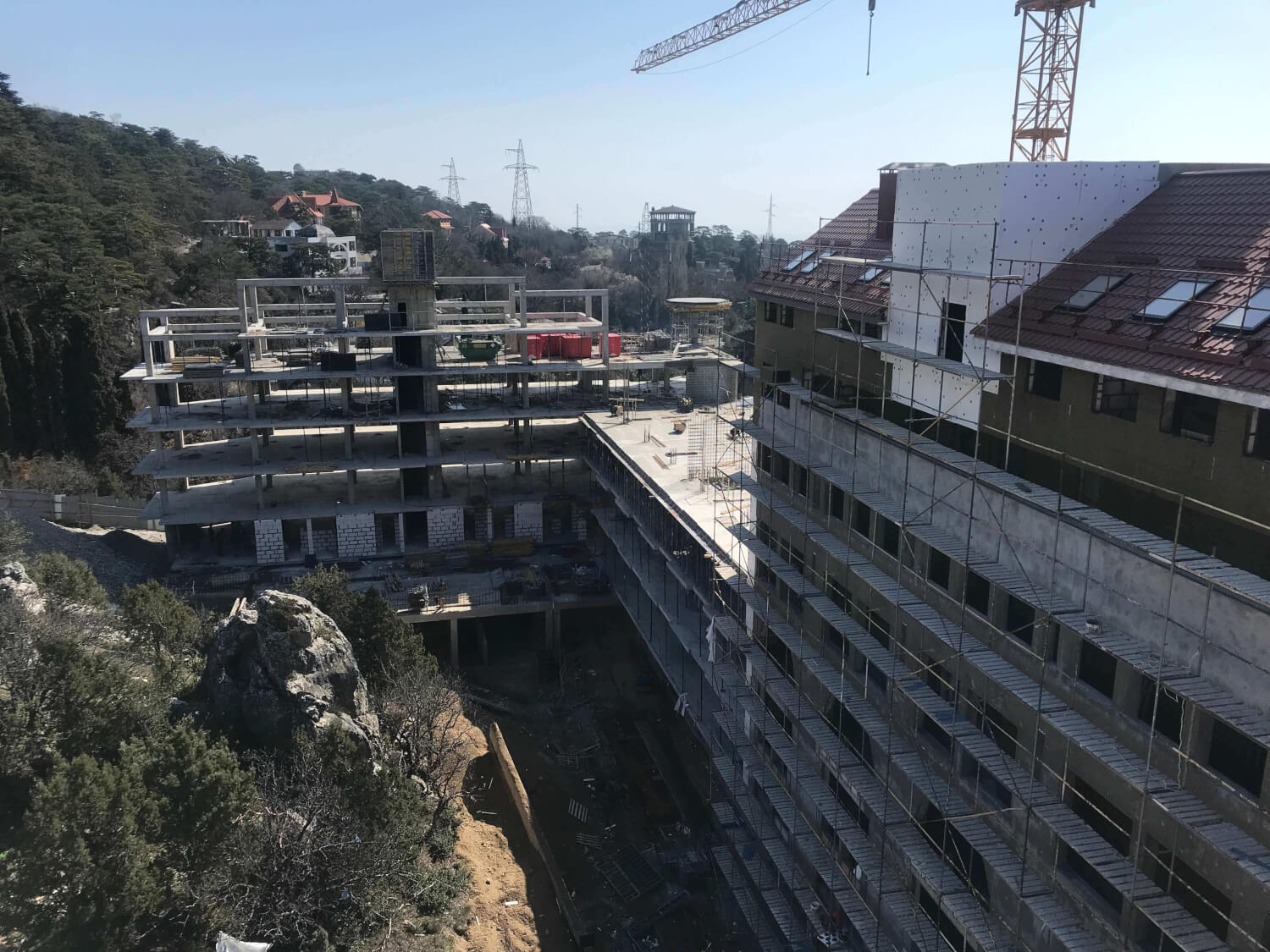

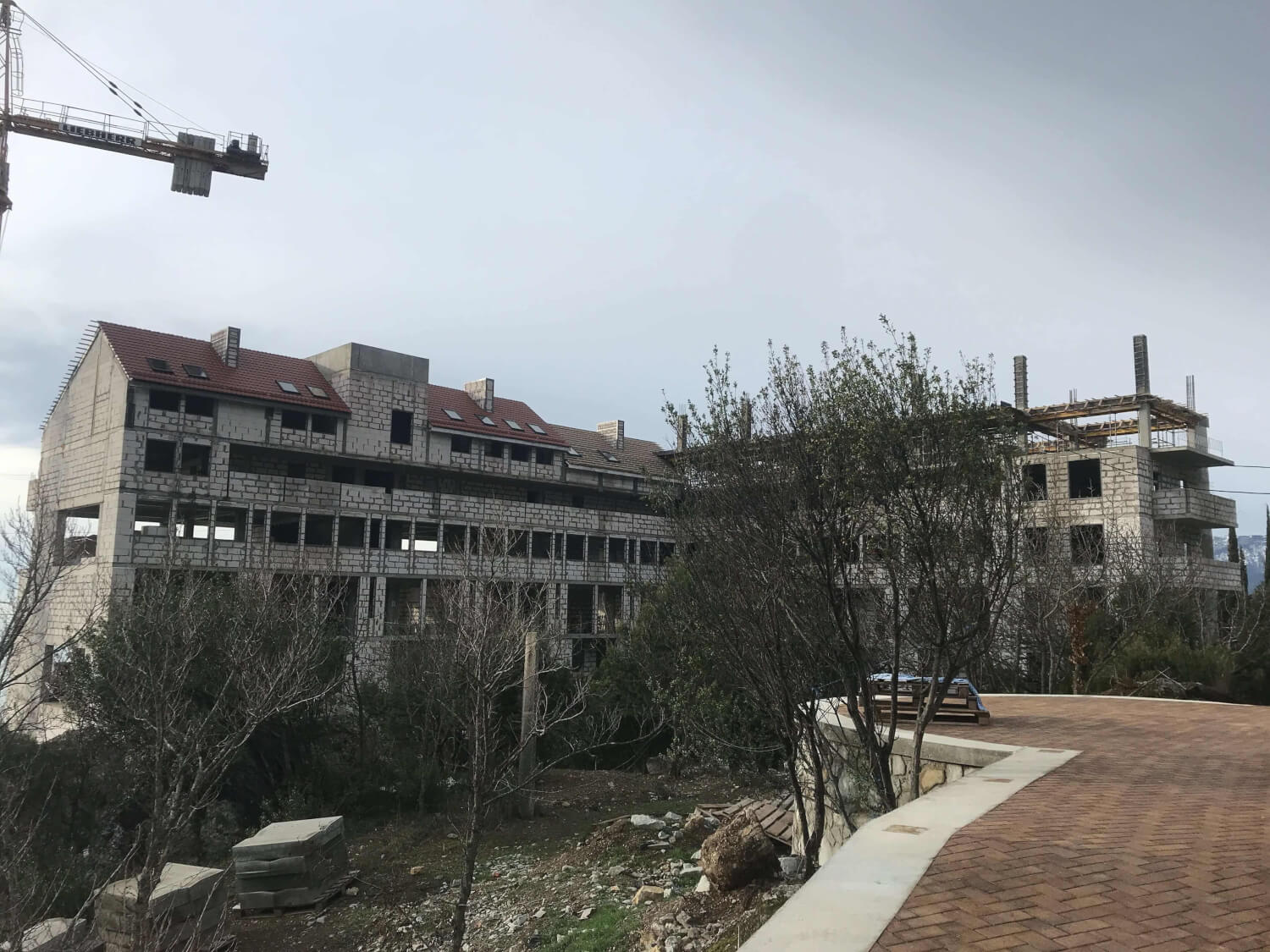

В процессе:

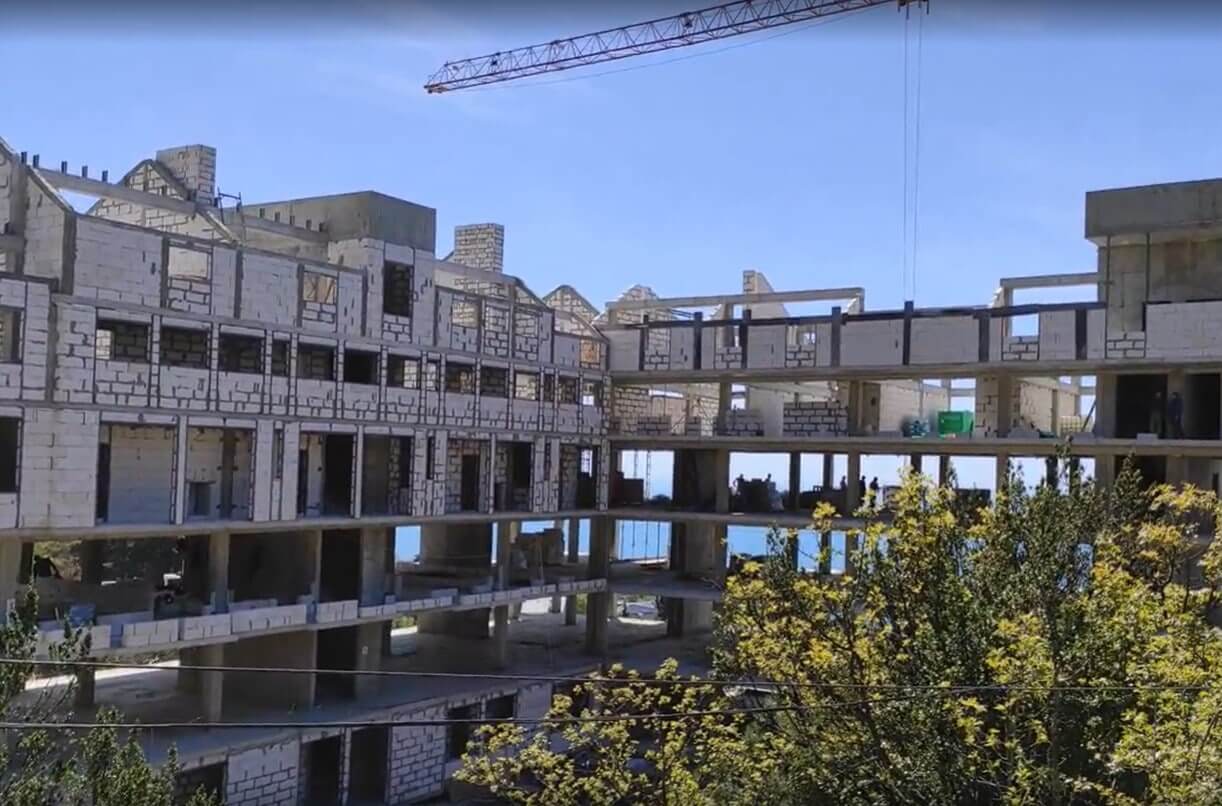

- монтаж металлочерепицы кровли Блок 1

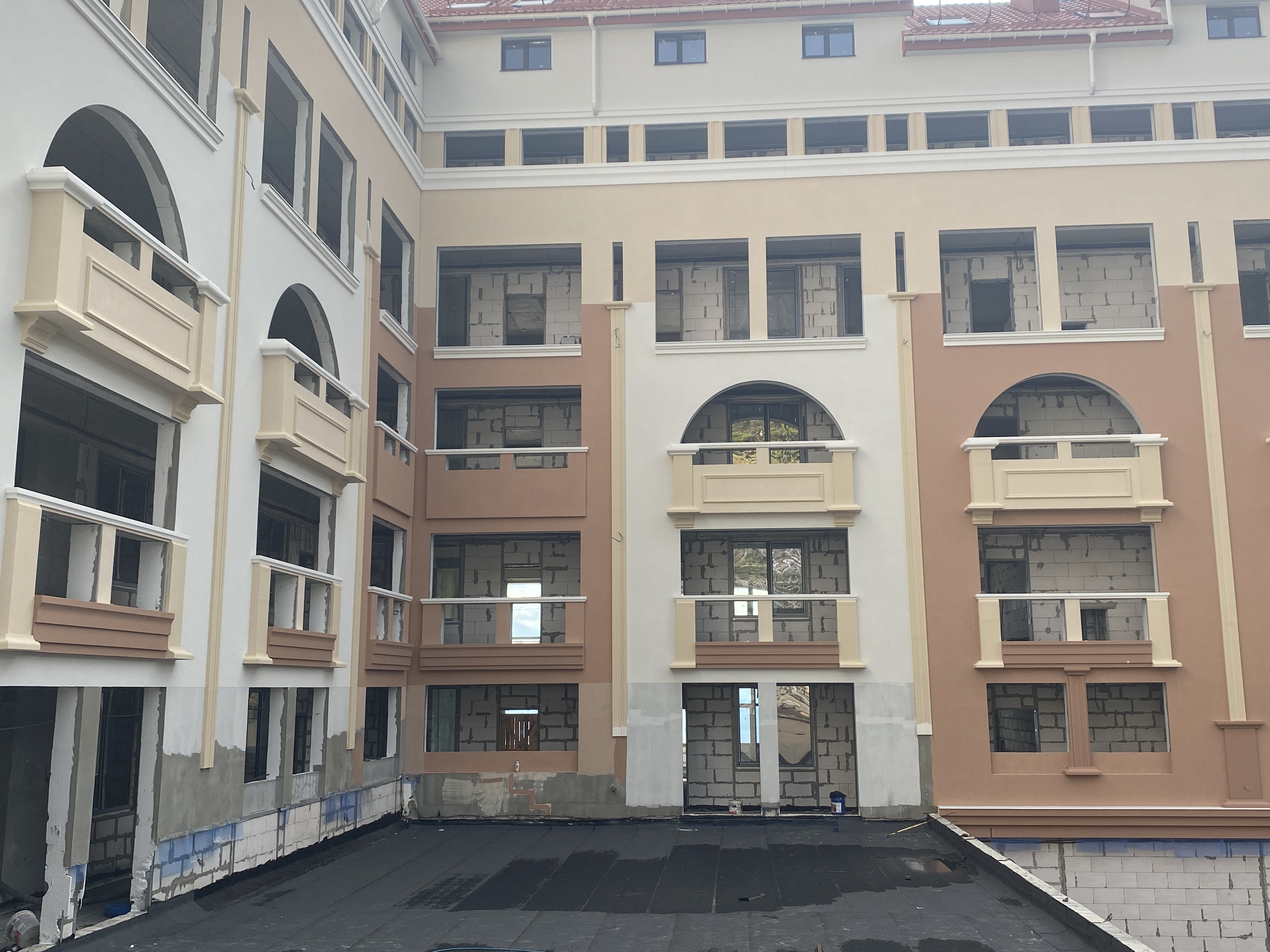

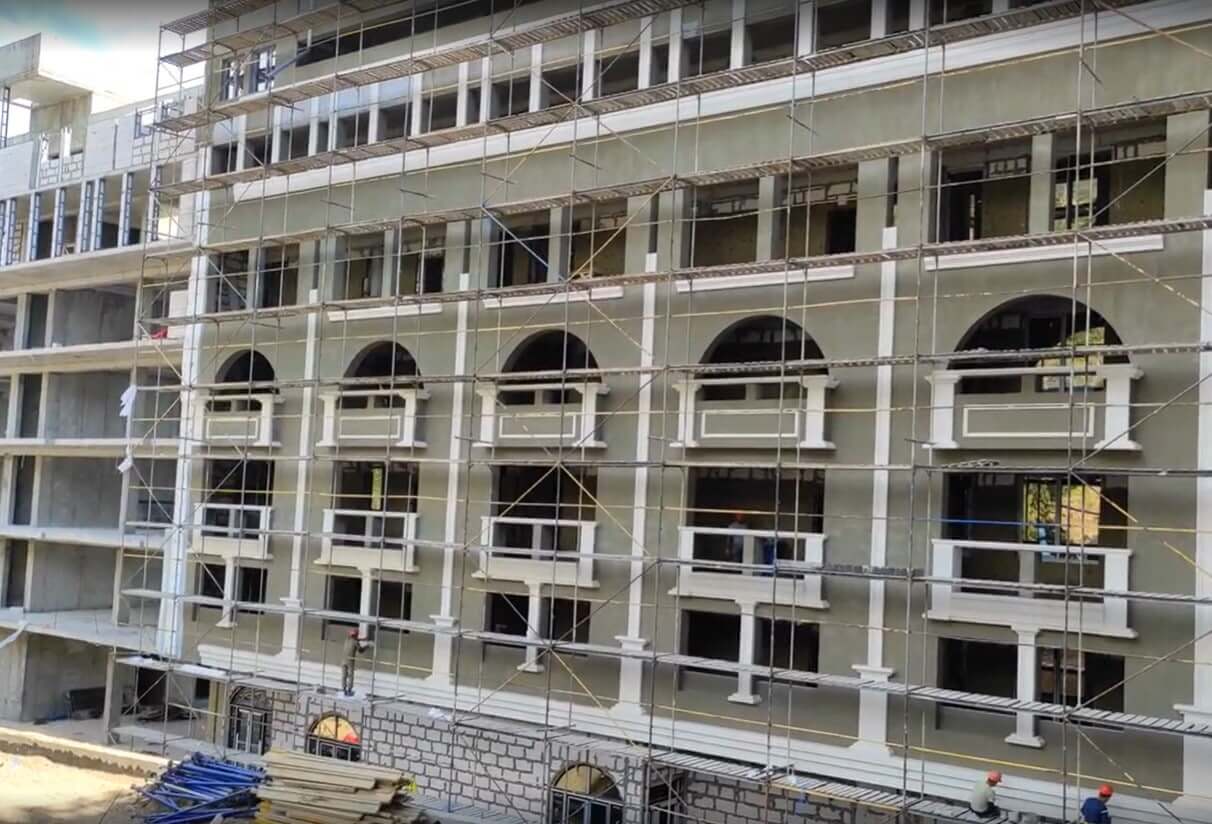

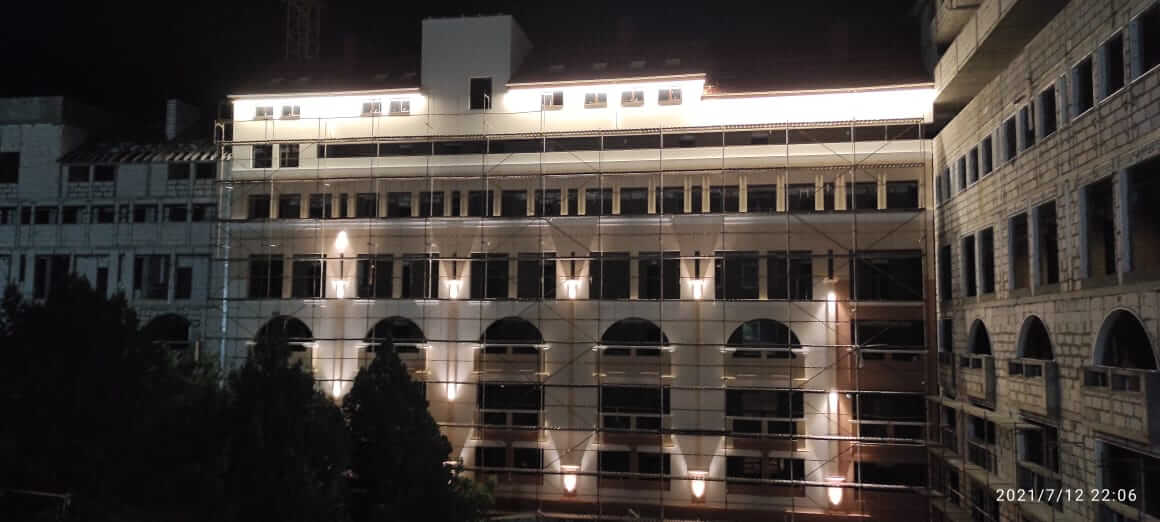

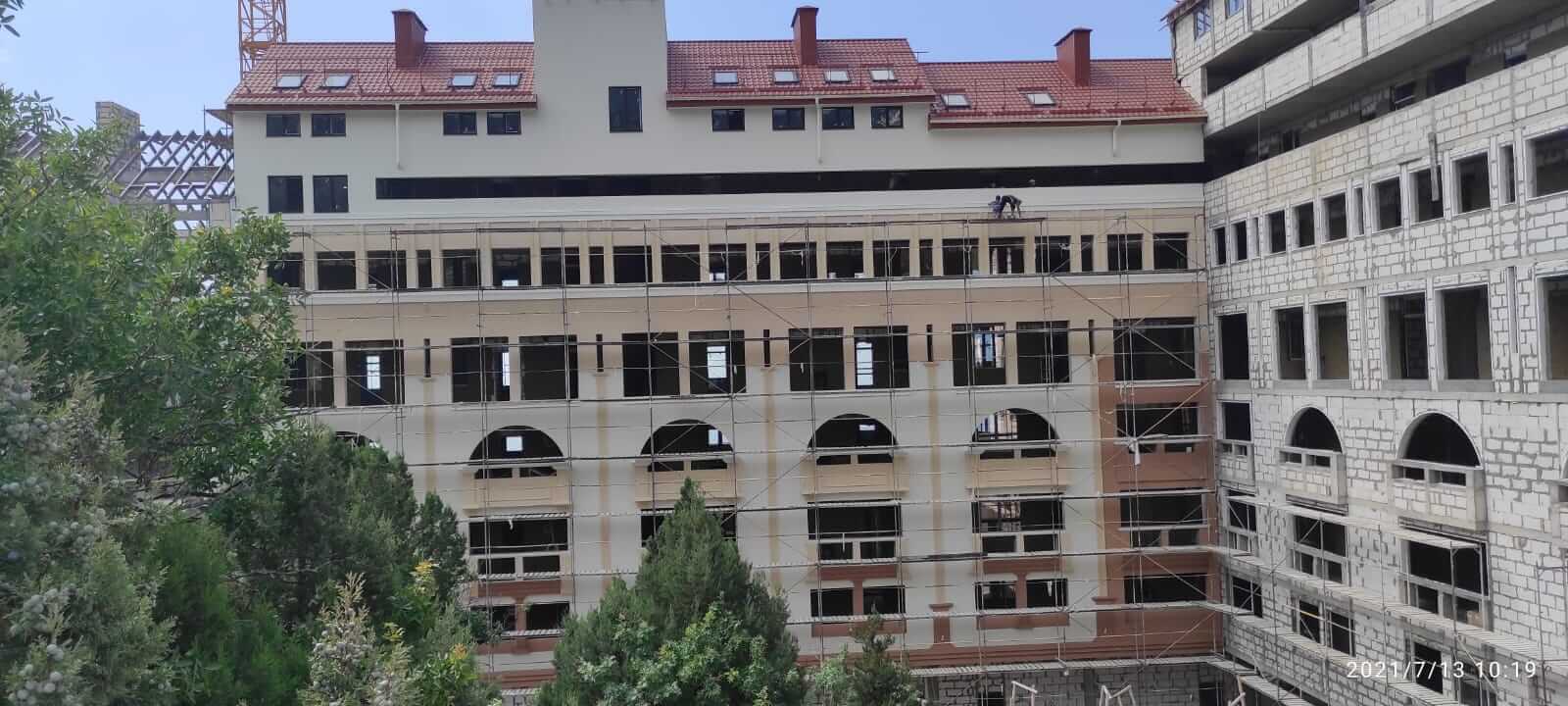

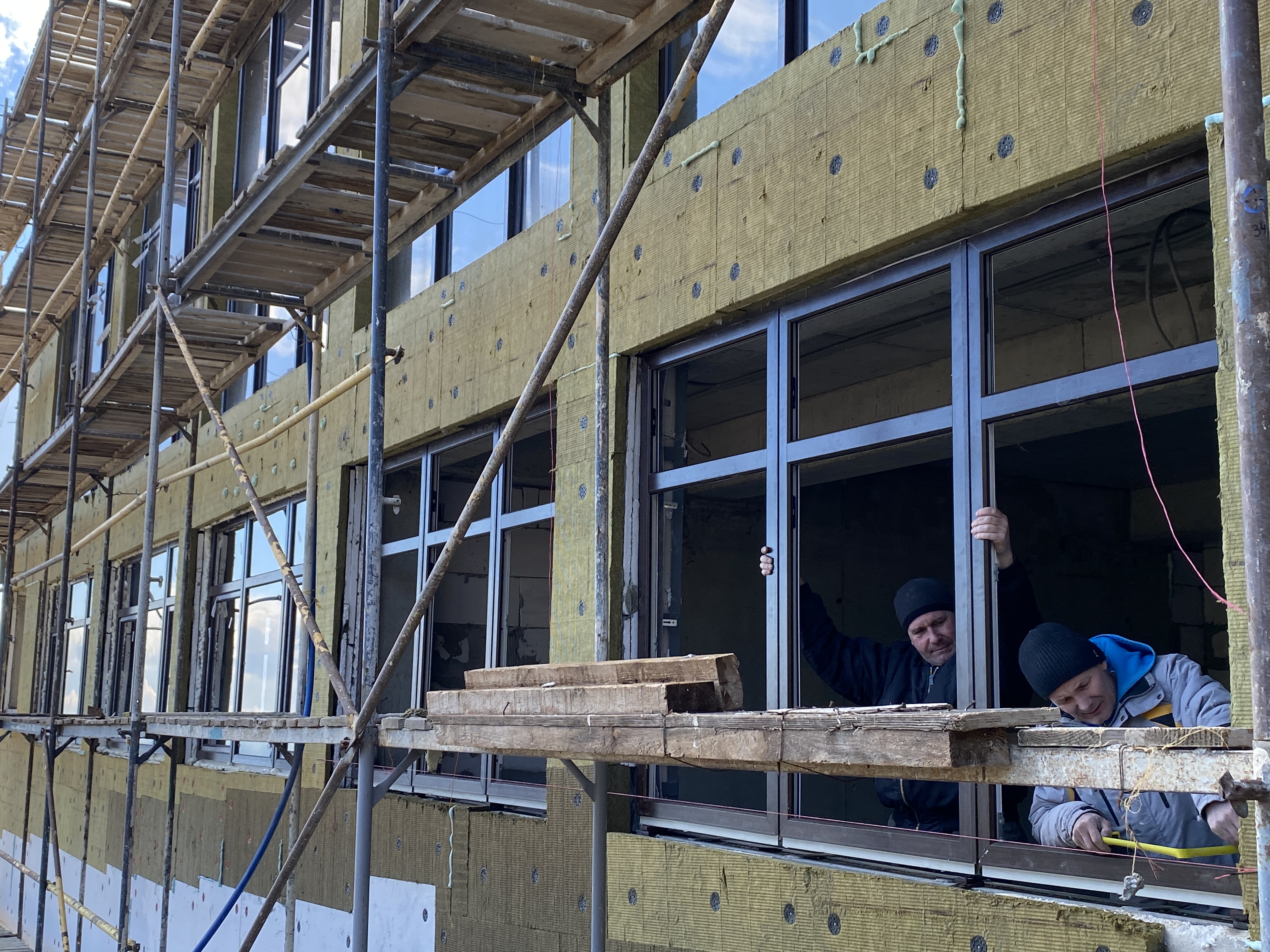

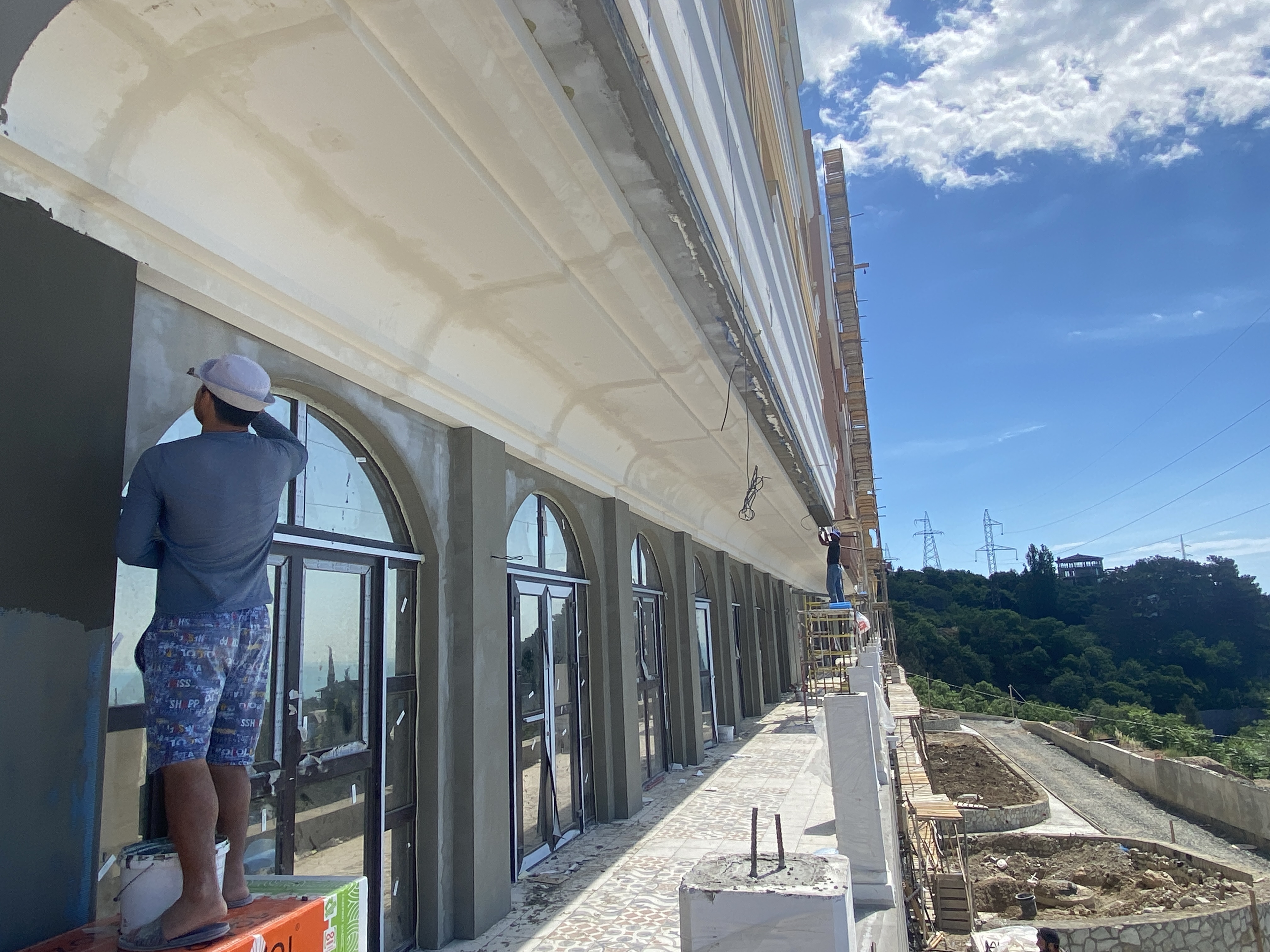

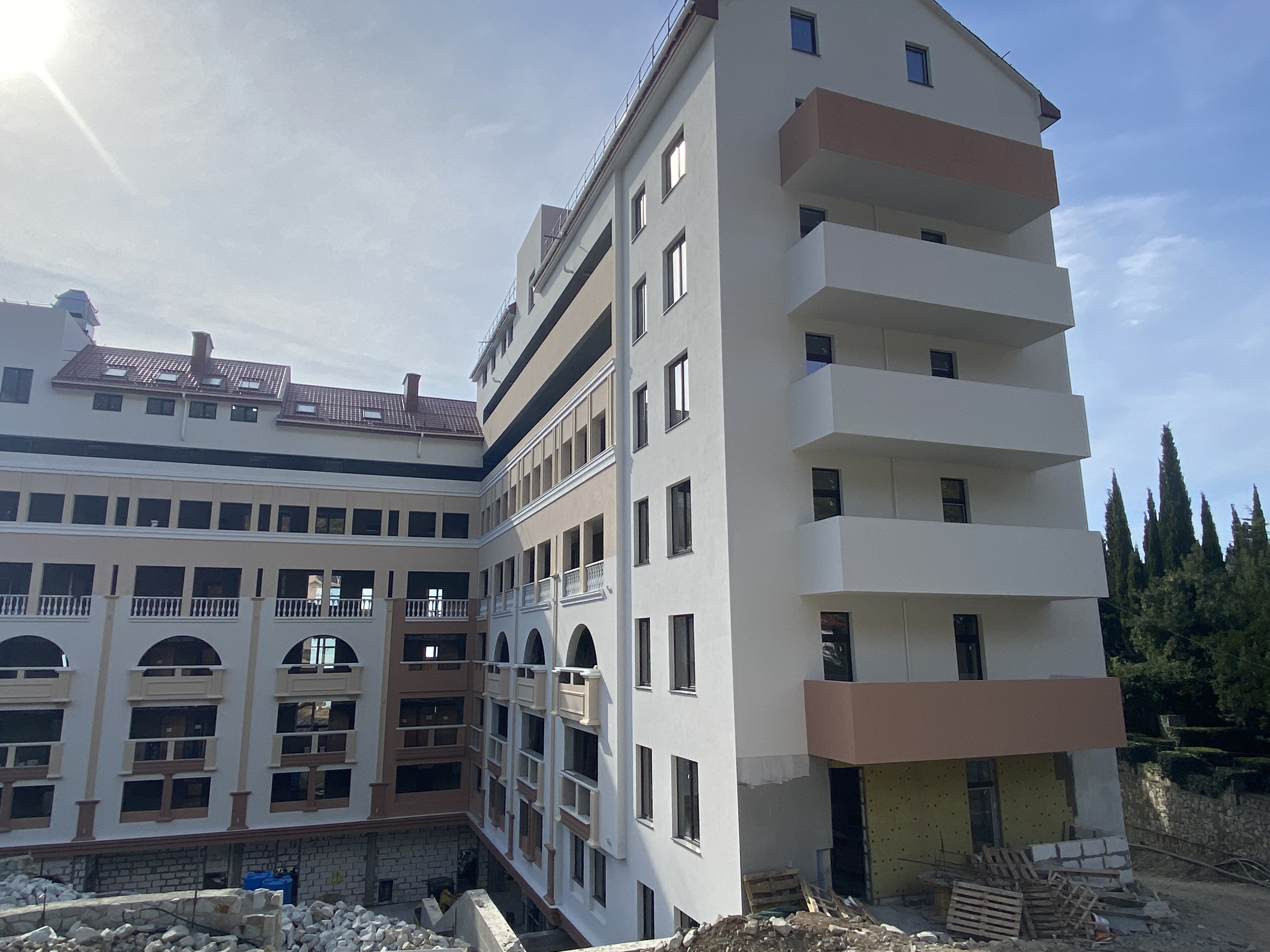

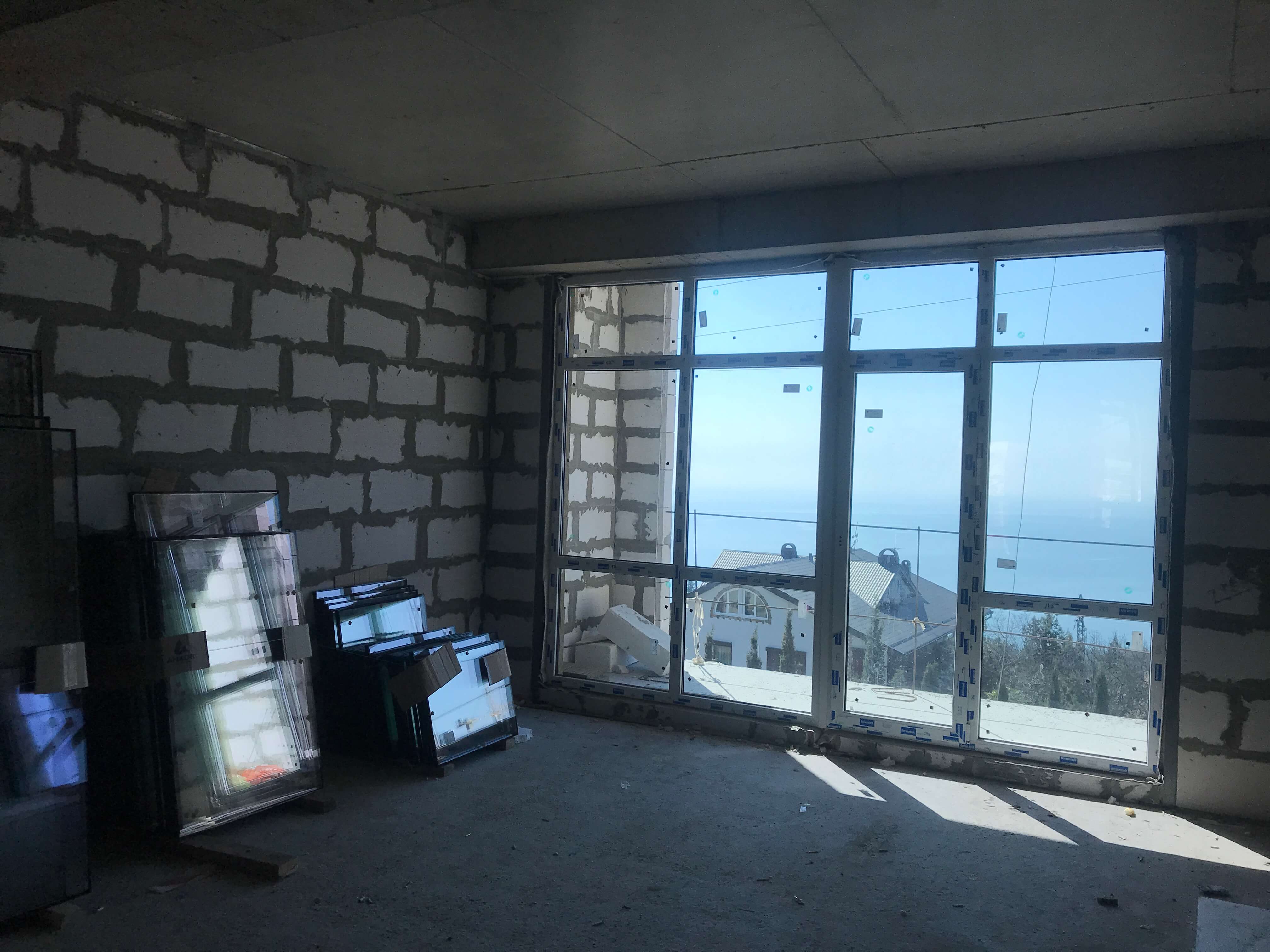

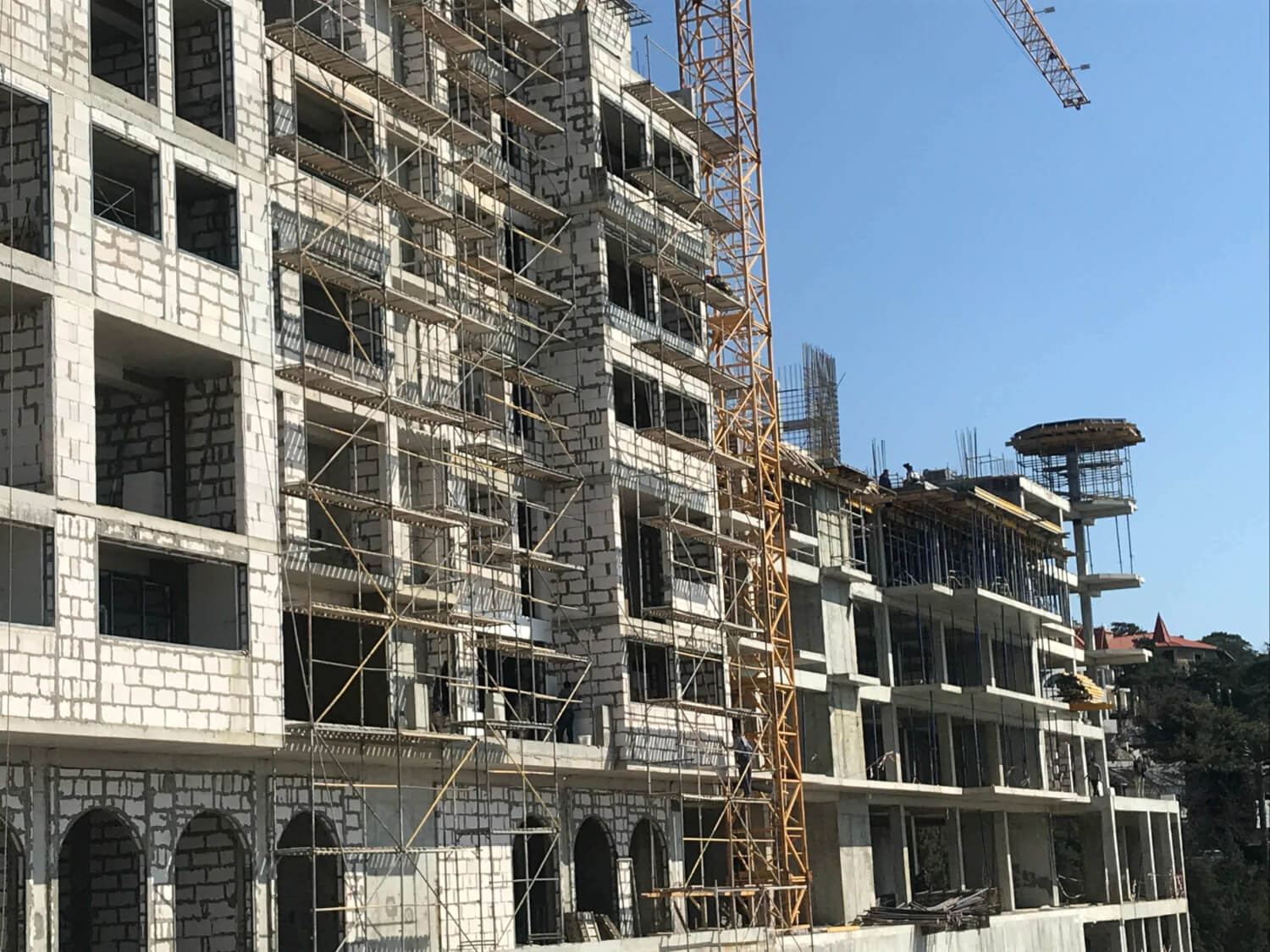

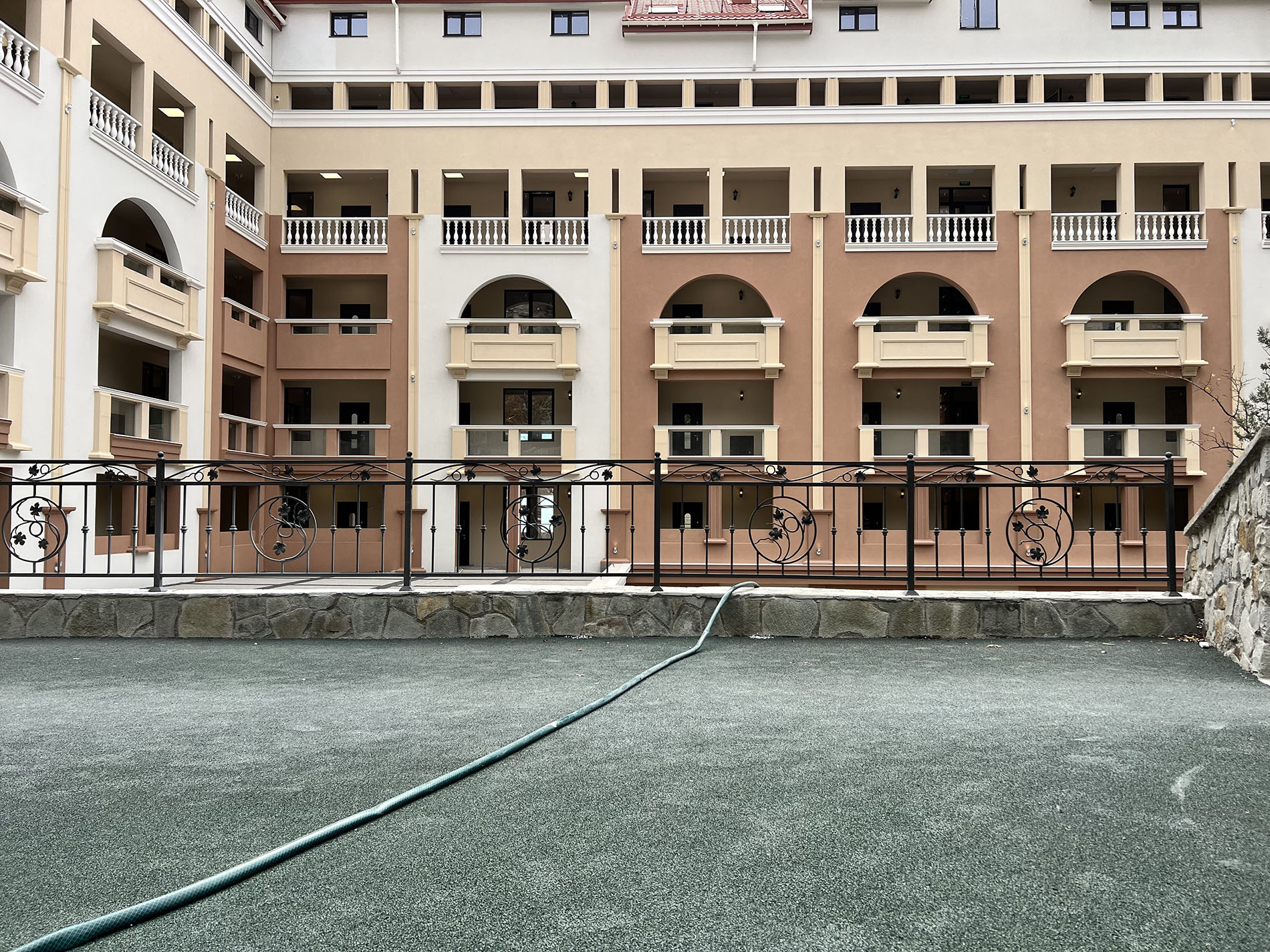

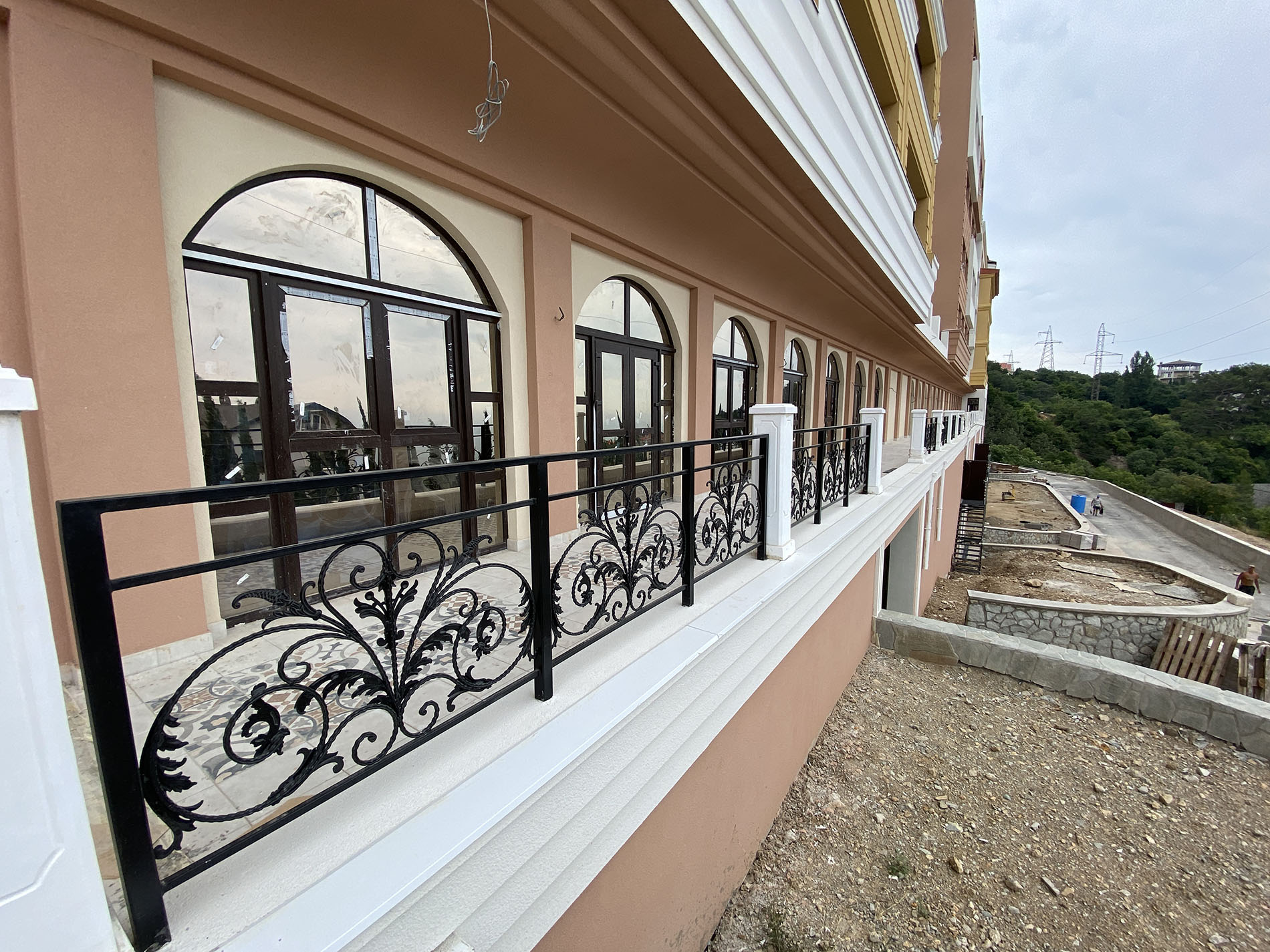

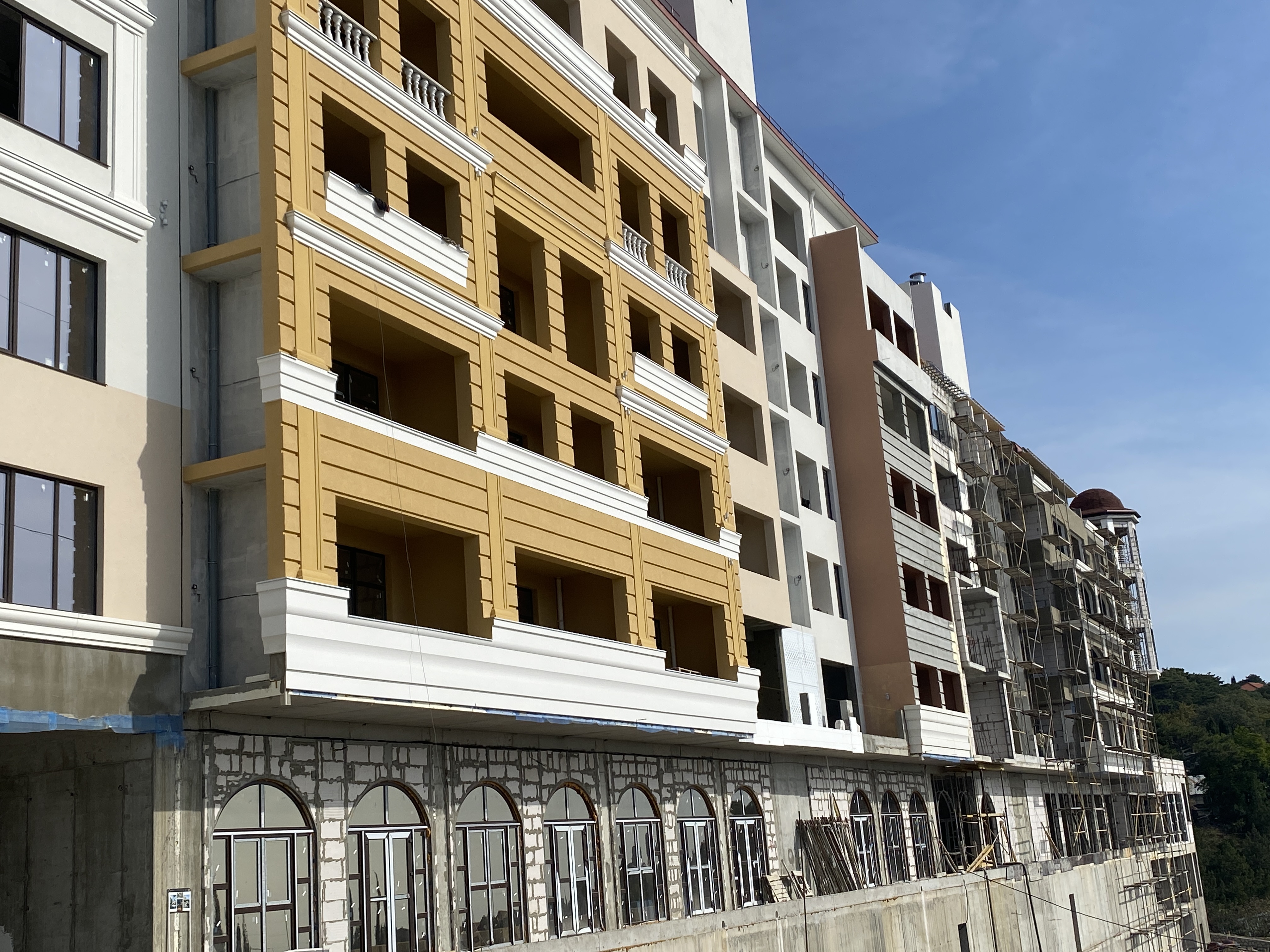

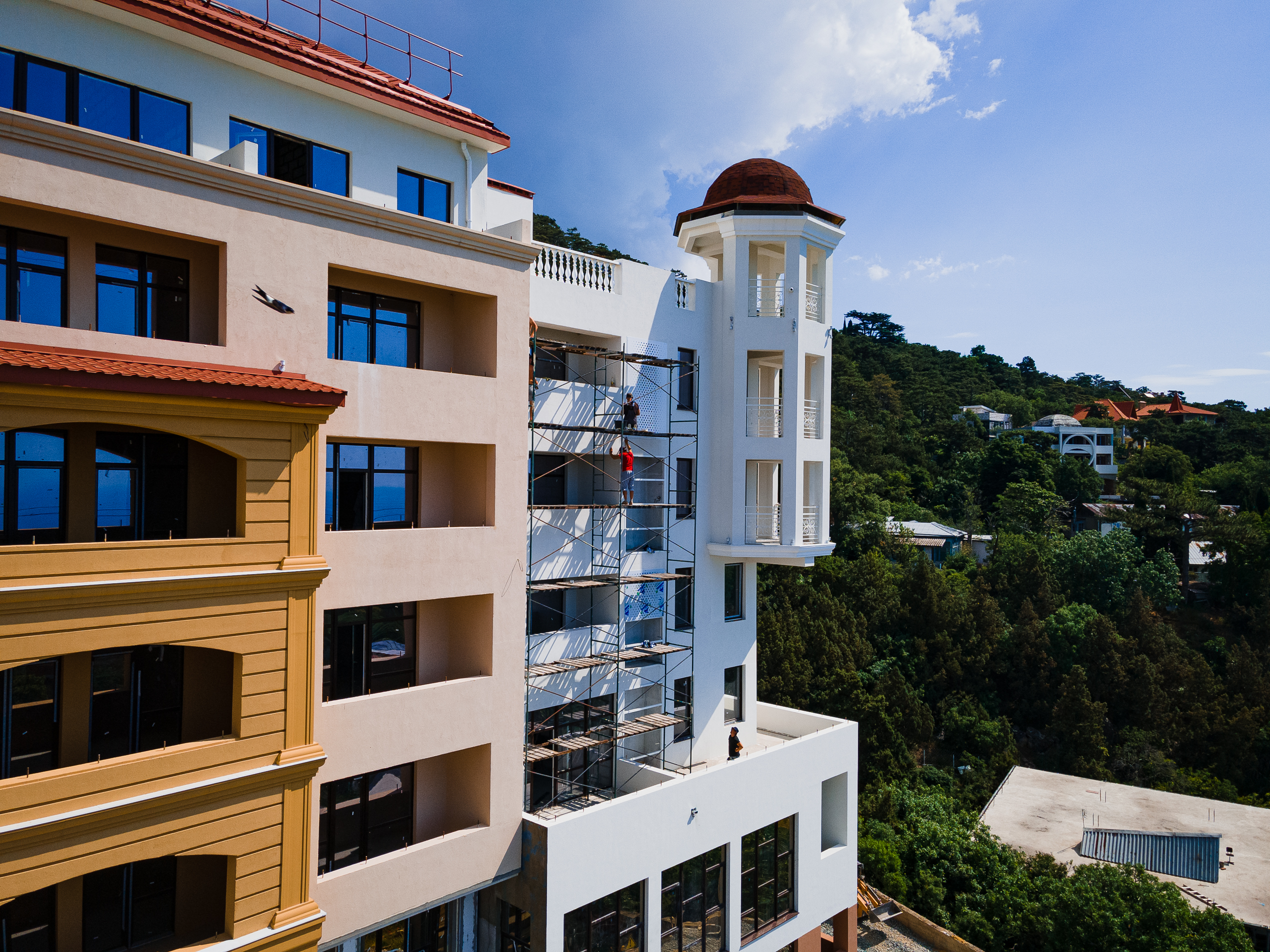

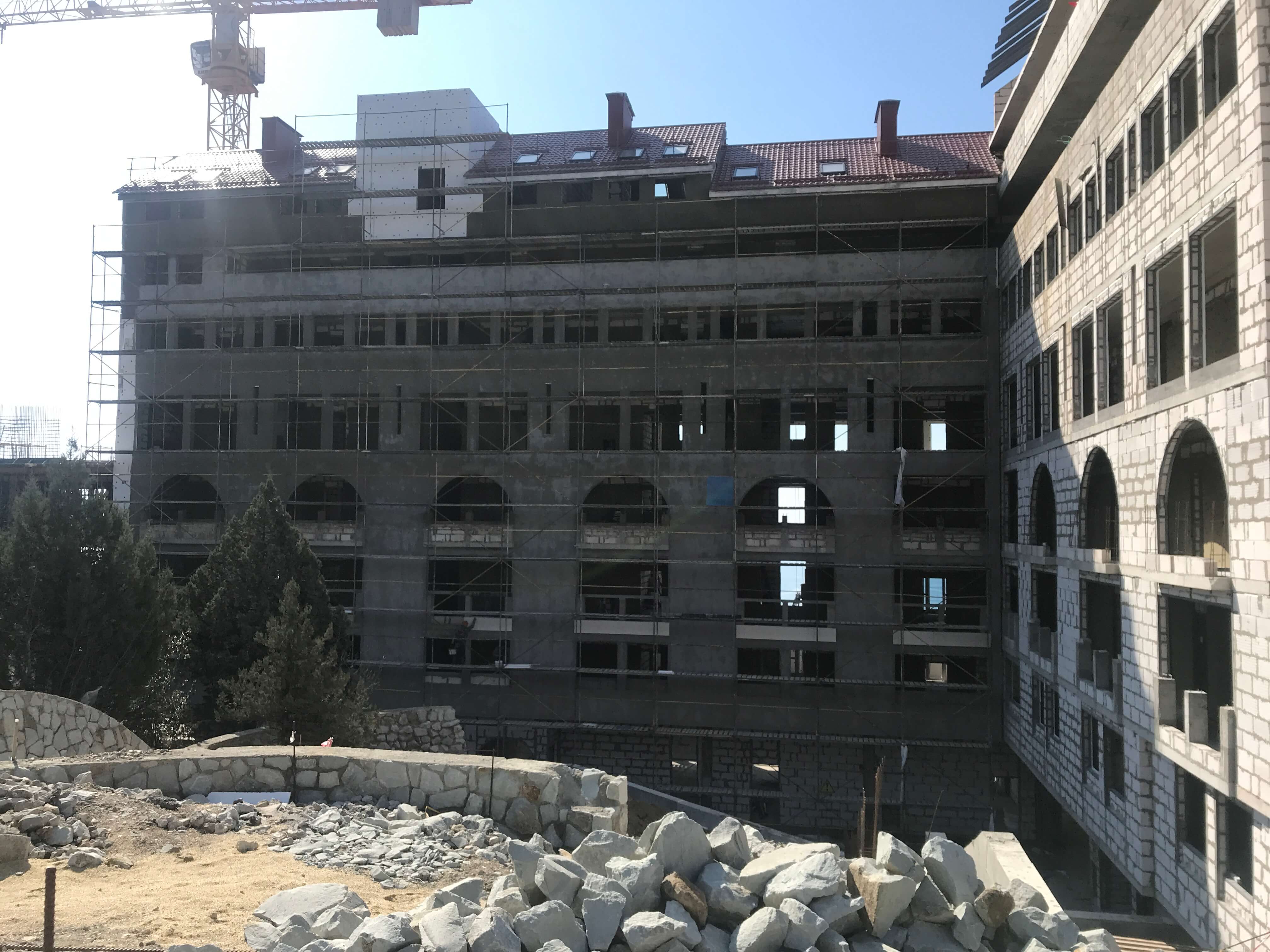

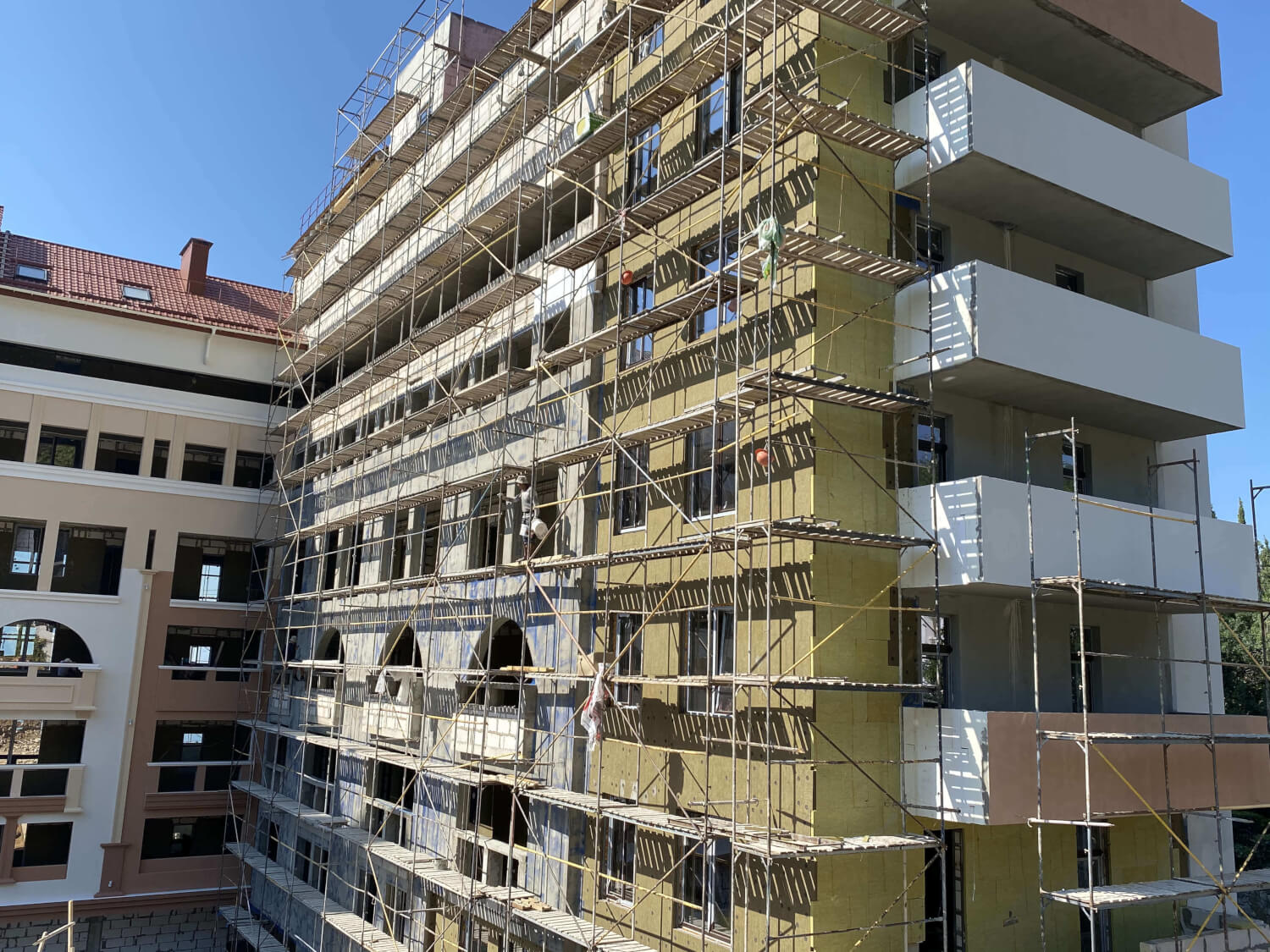

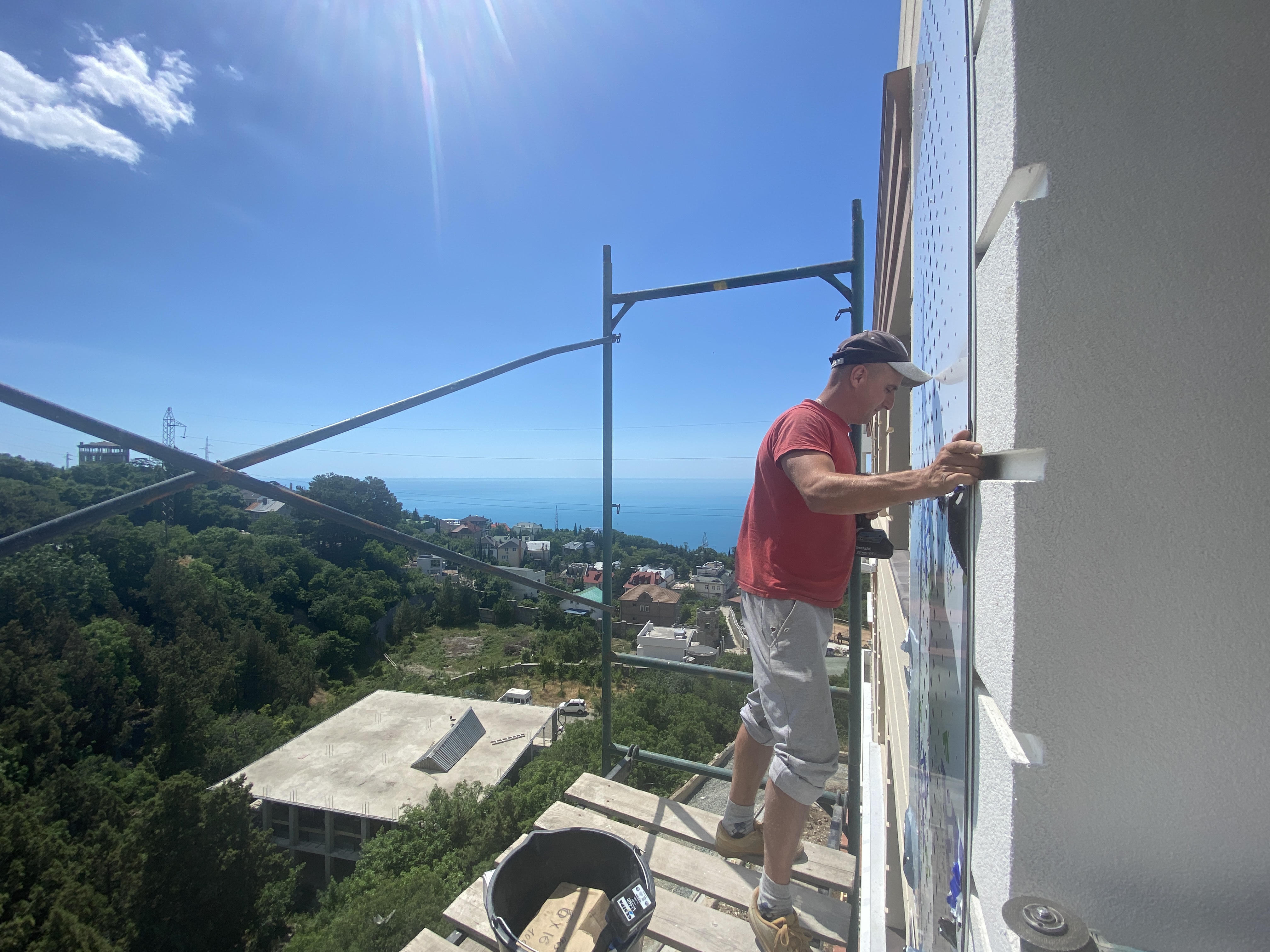

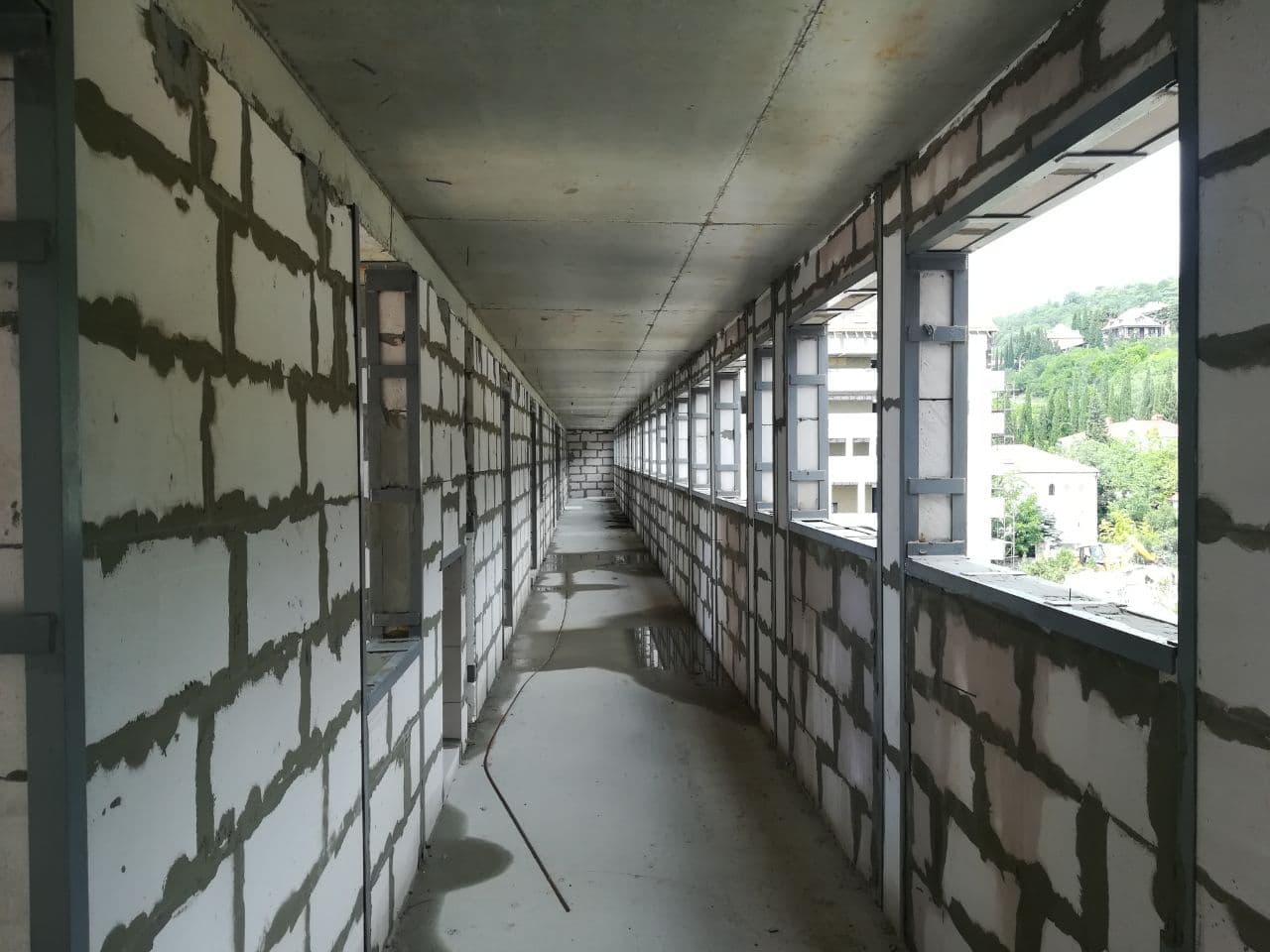

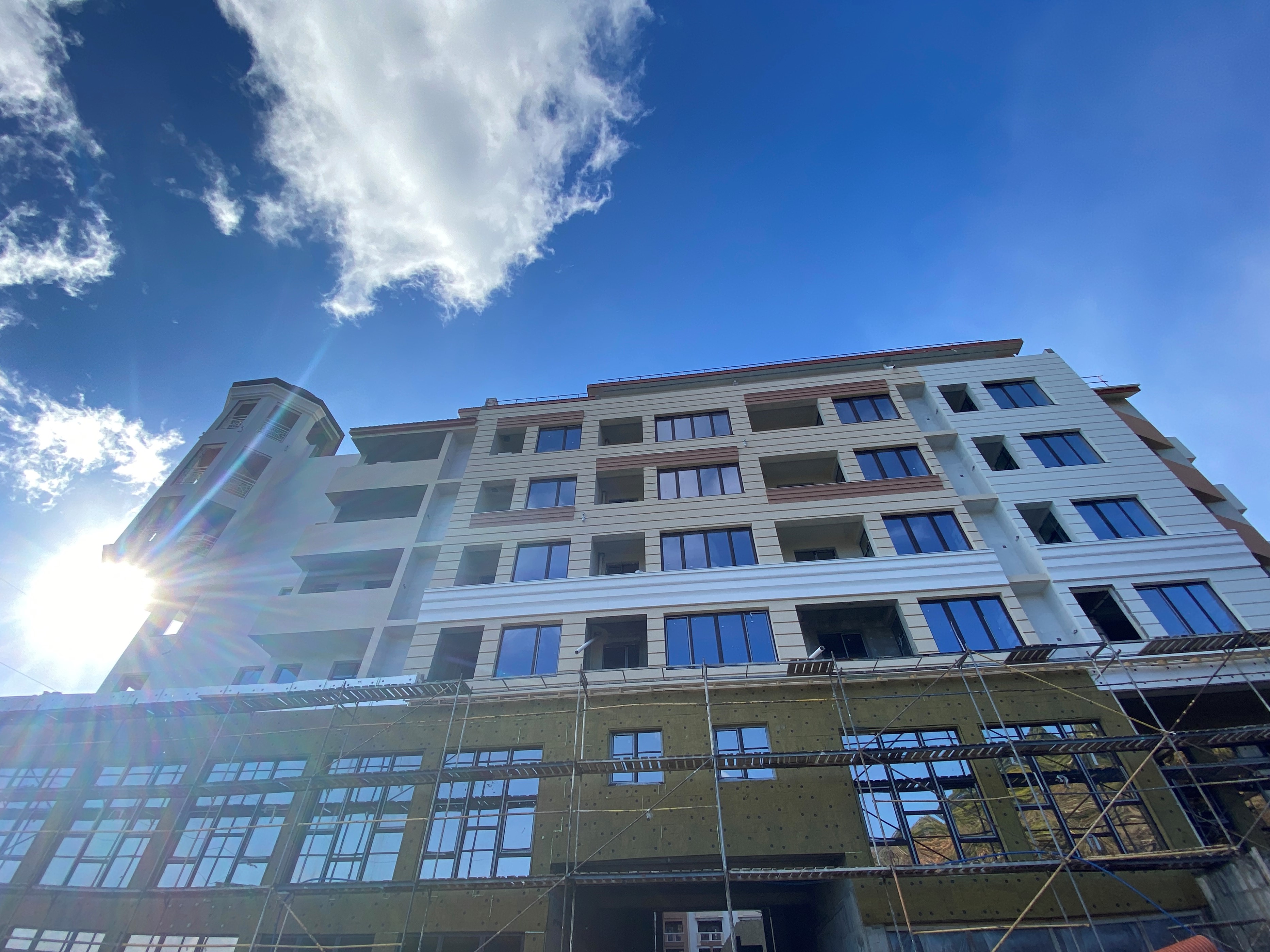

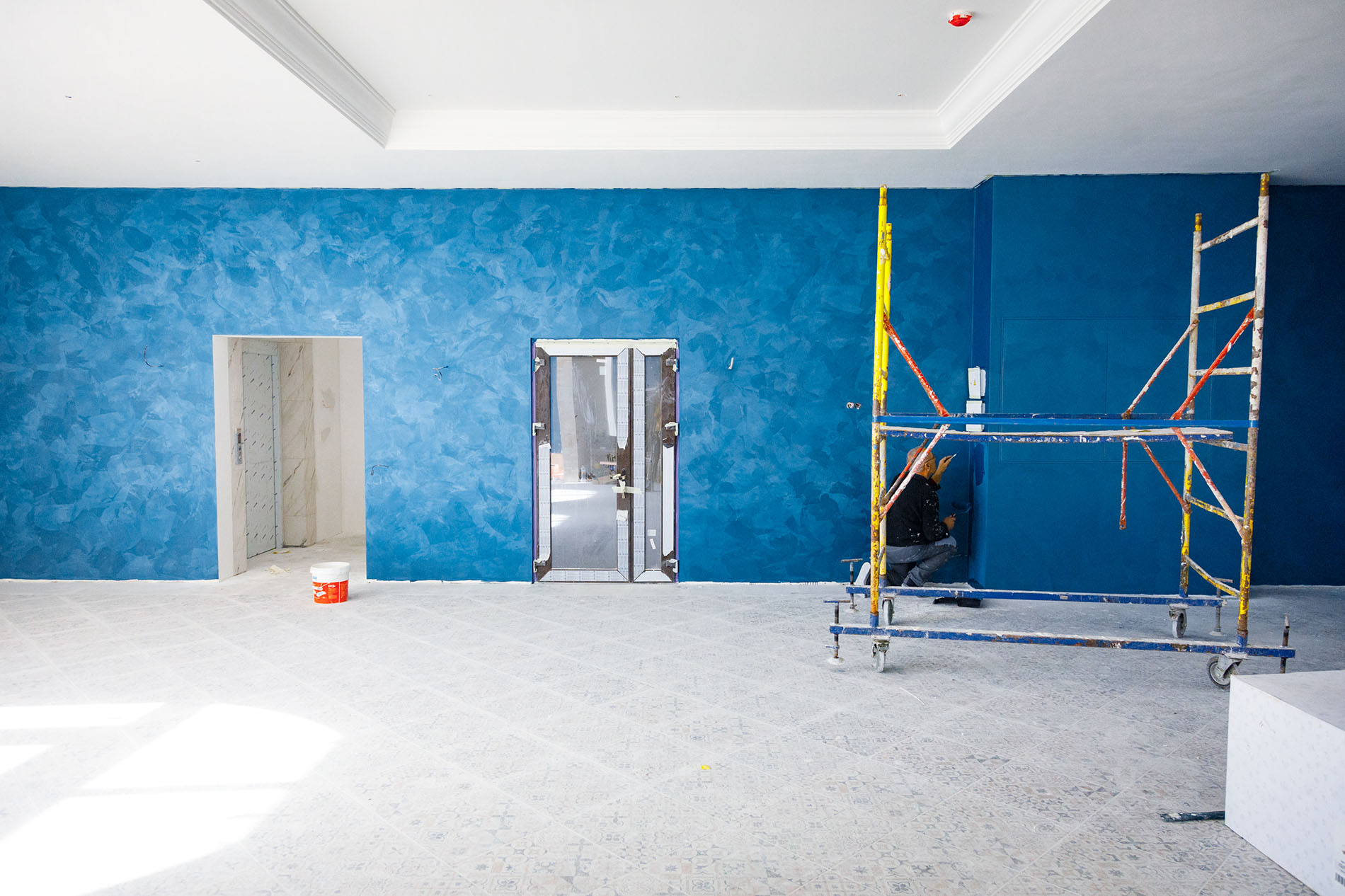

- устройство фасада, монтаж остекления. Блок 1 и 2.
- блок 3,4 кладка стен 1-го этажа

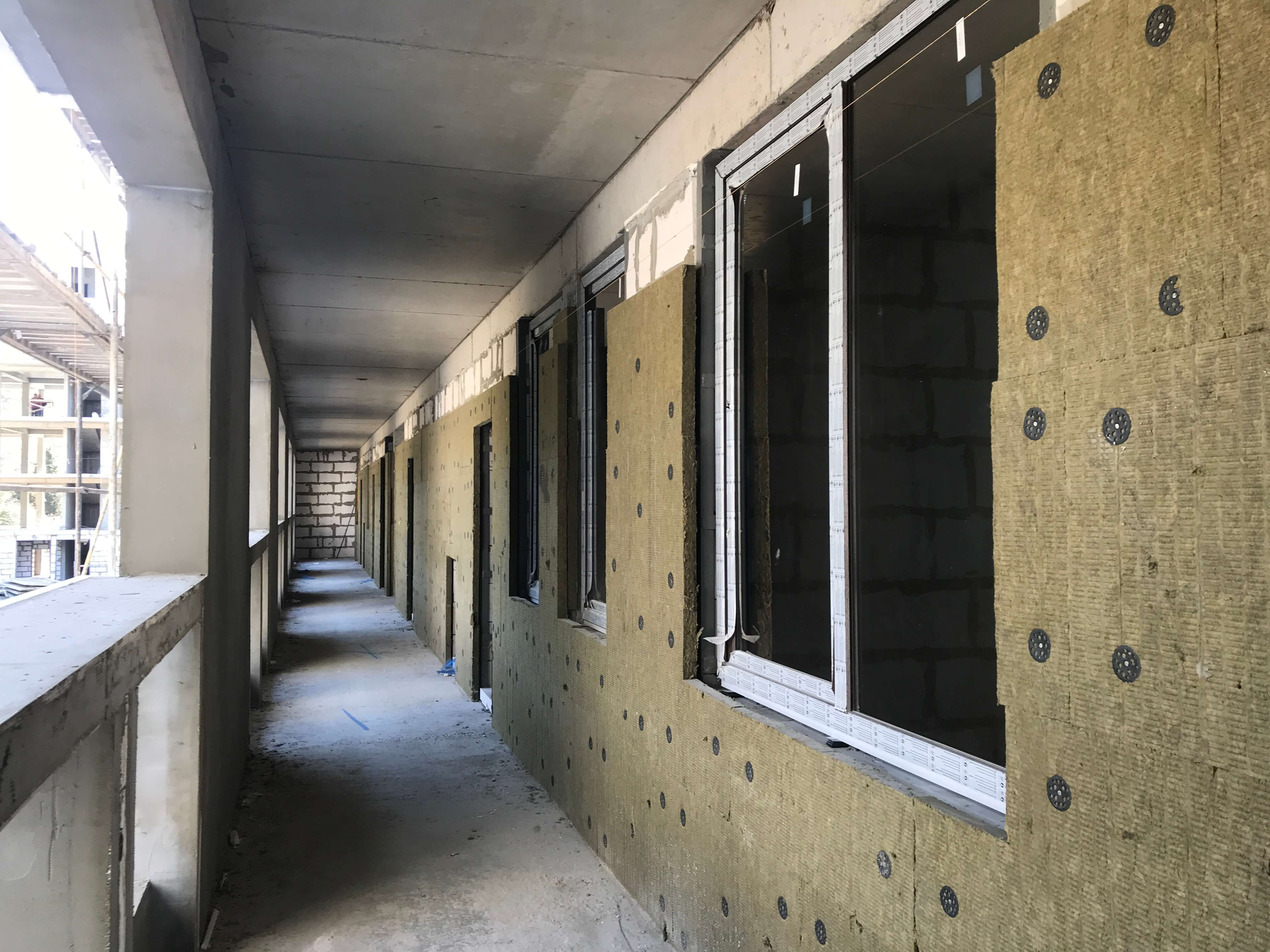

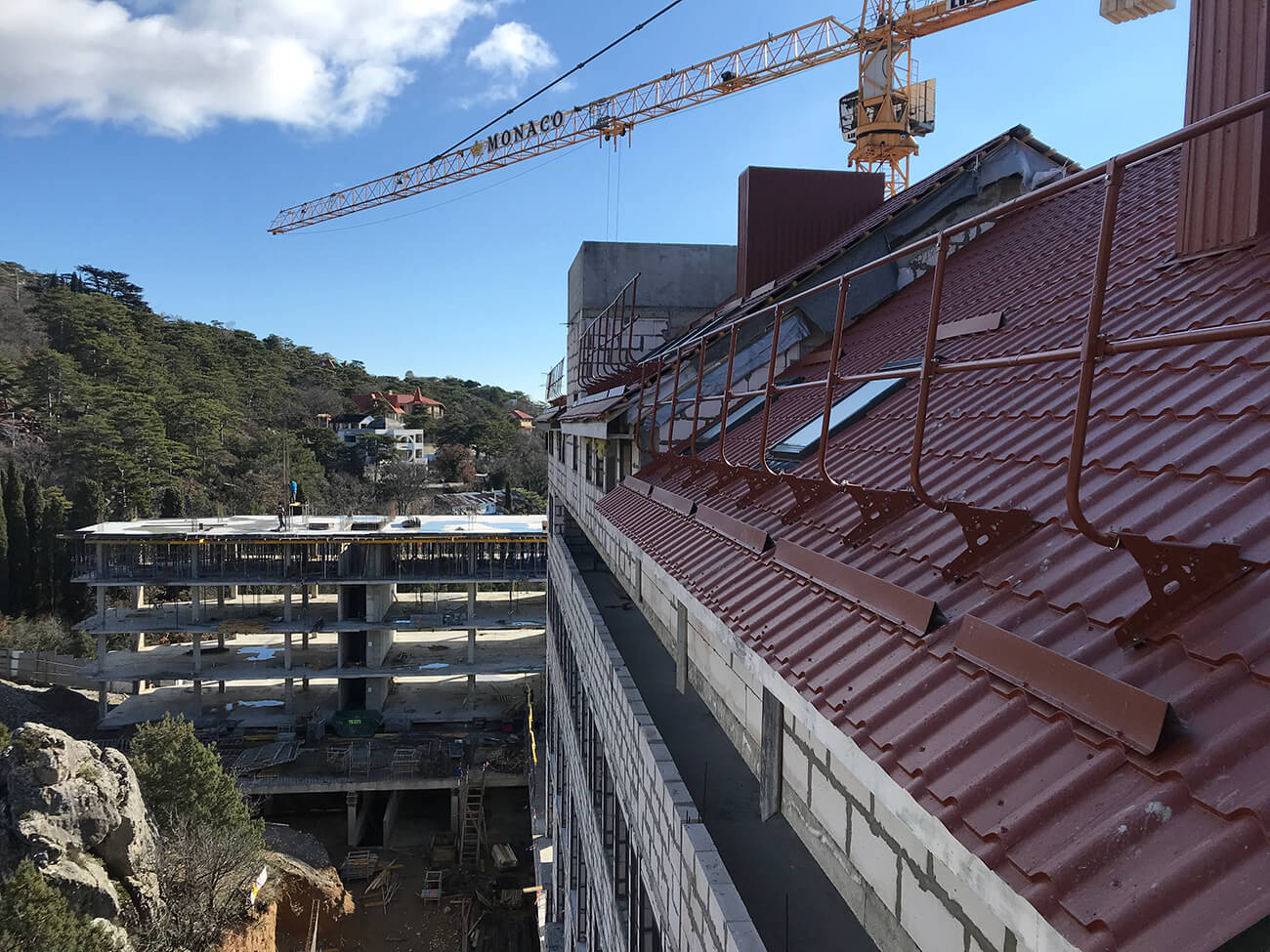

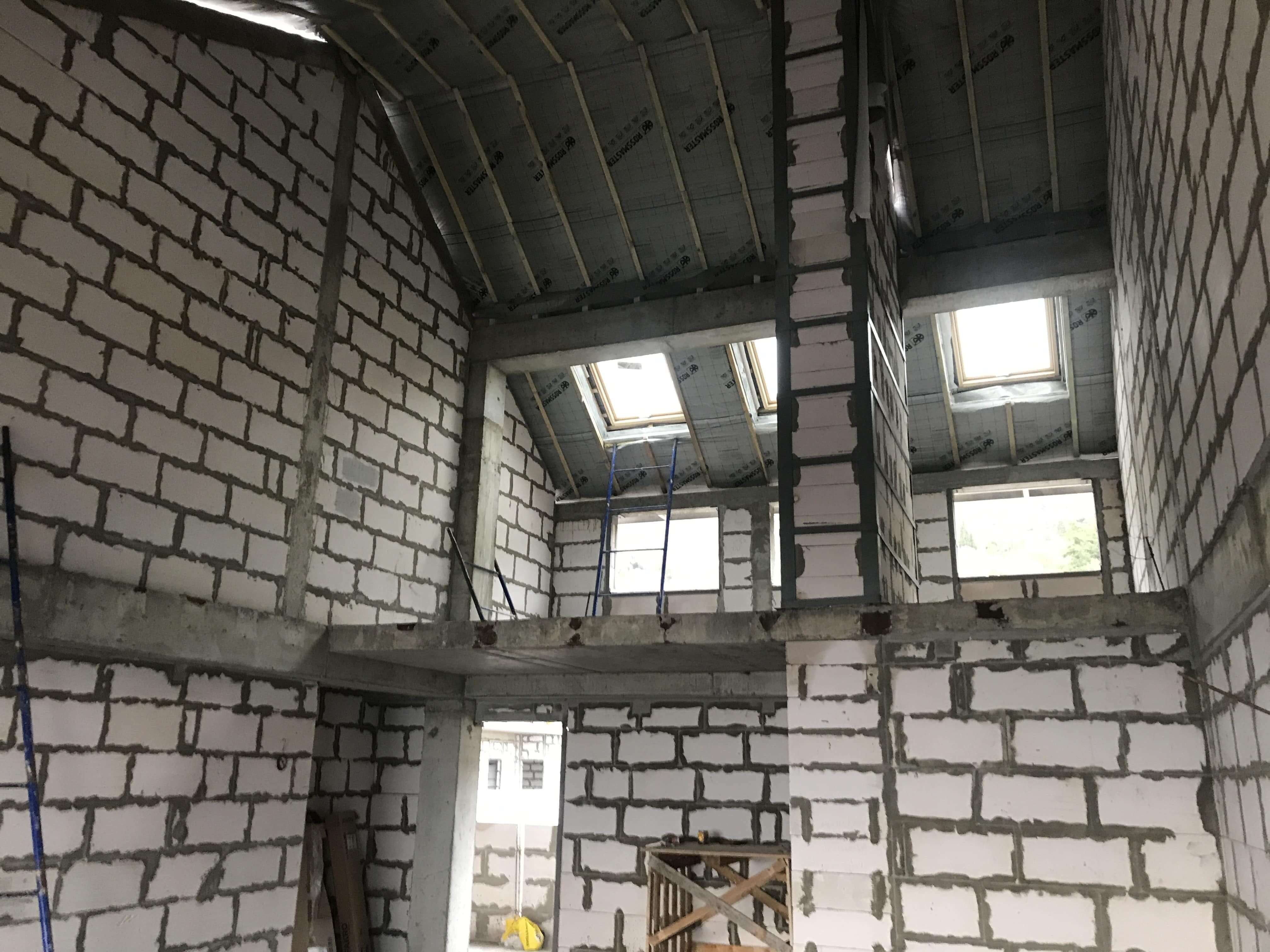

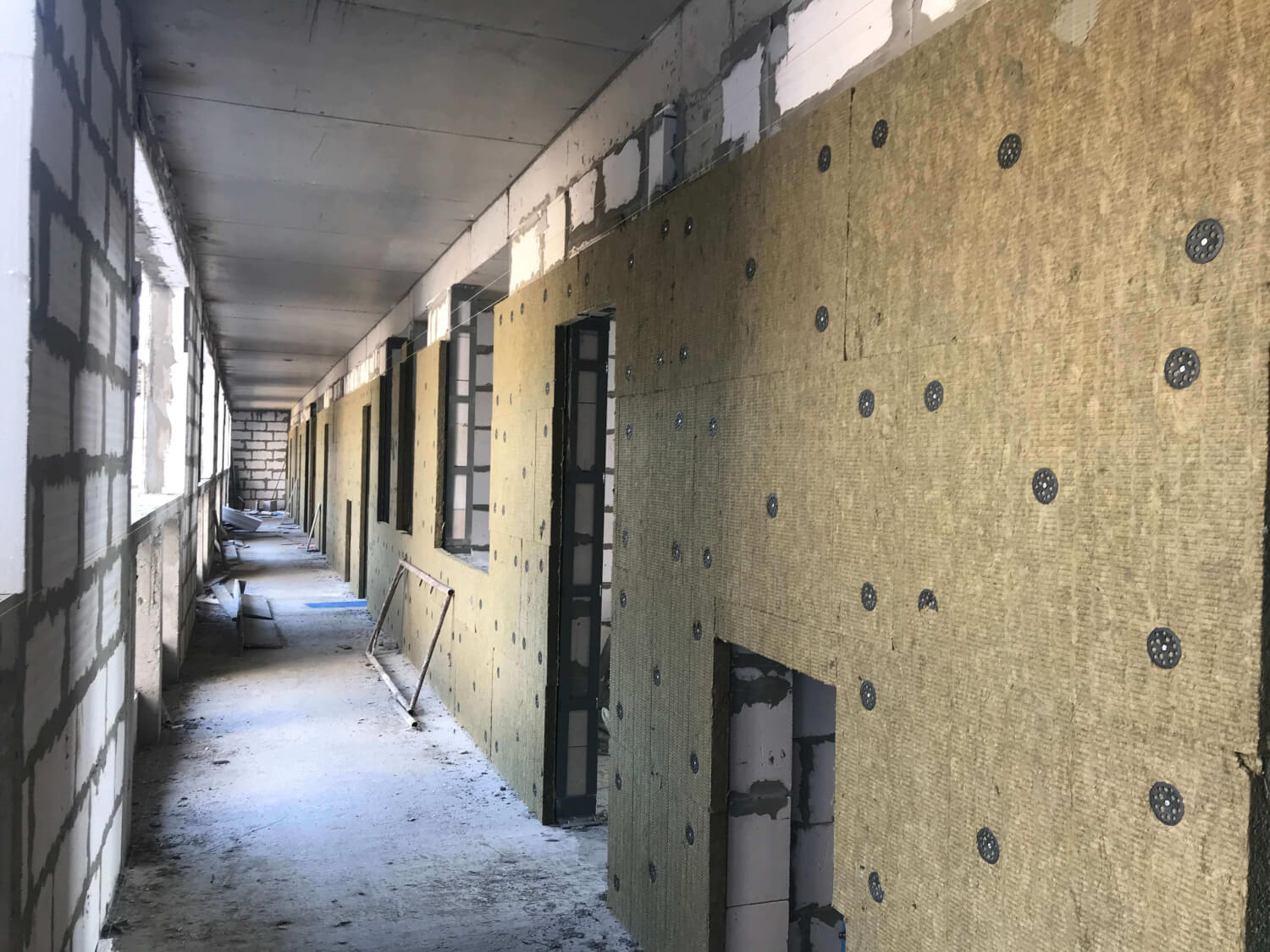

- блок 4 монтаж утепления кровли

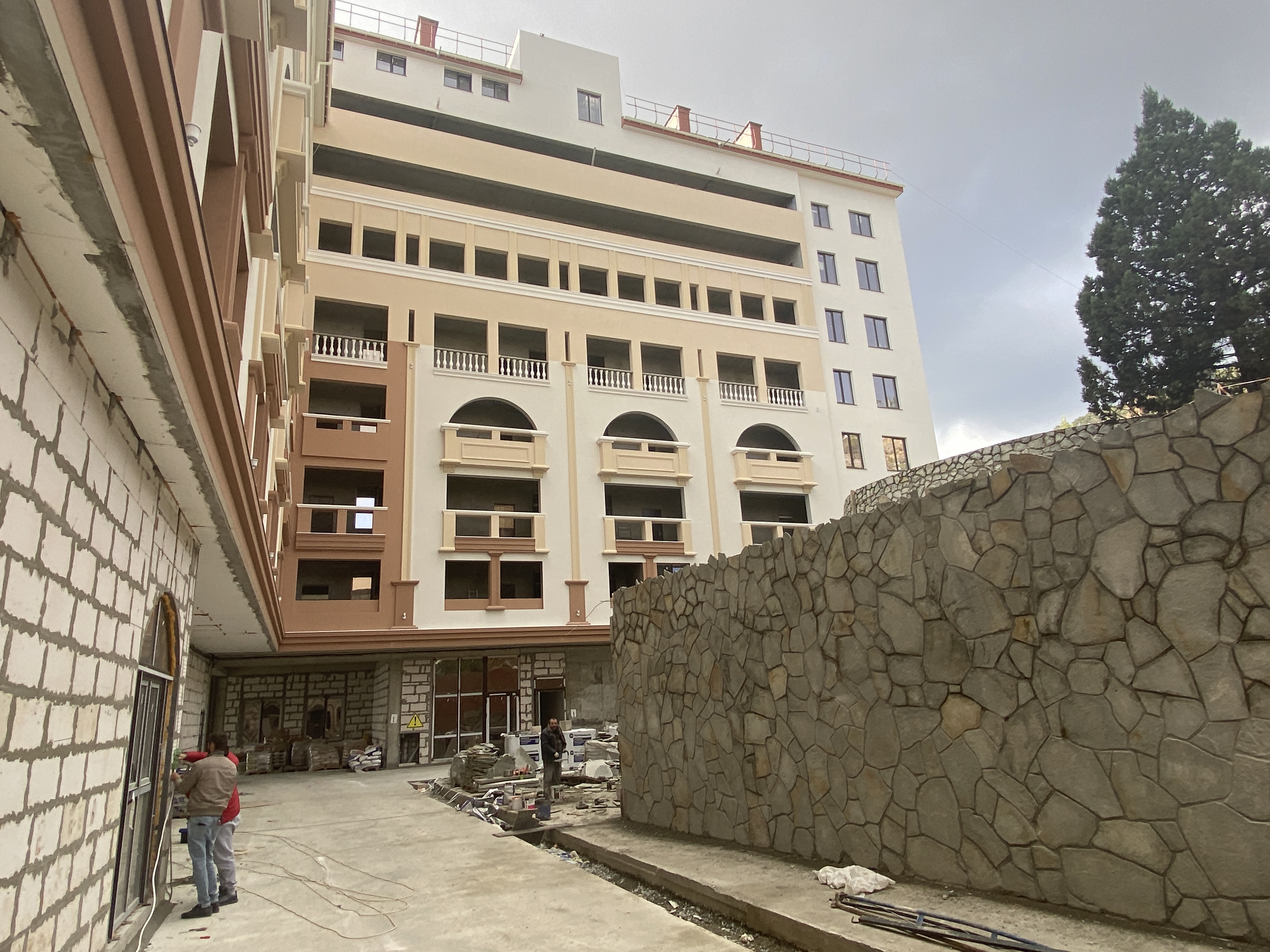

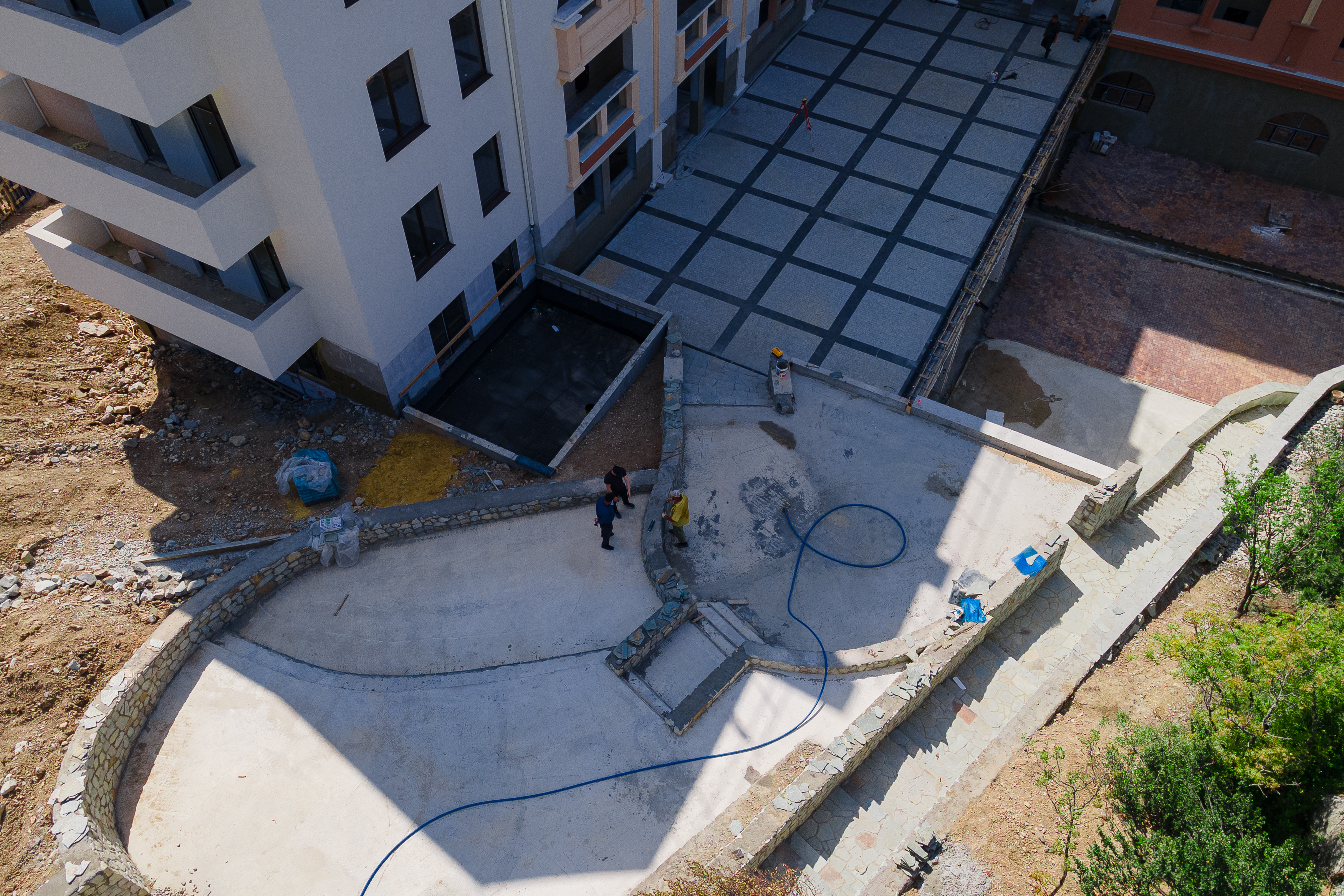

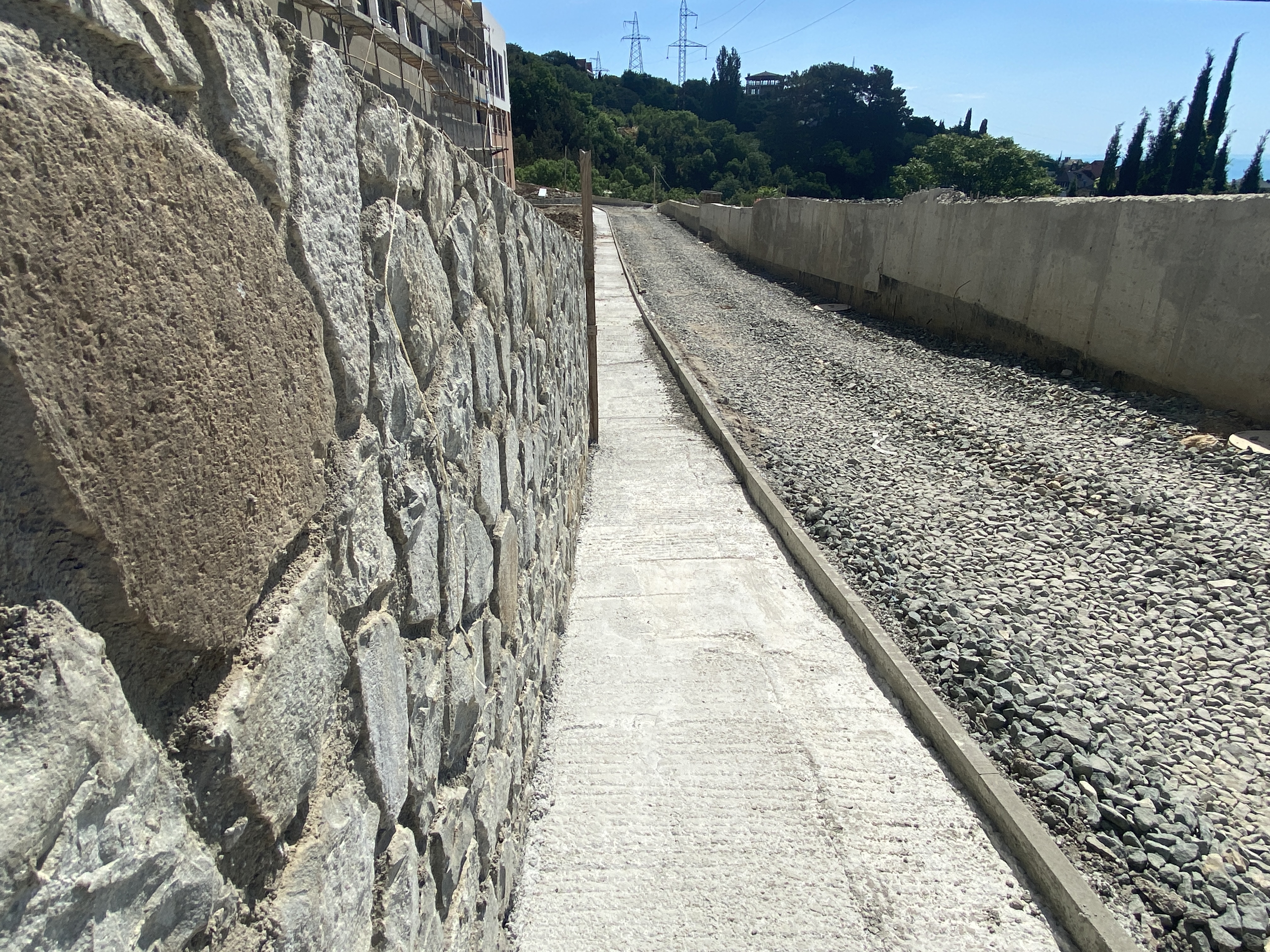

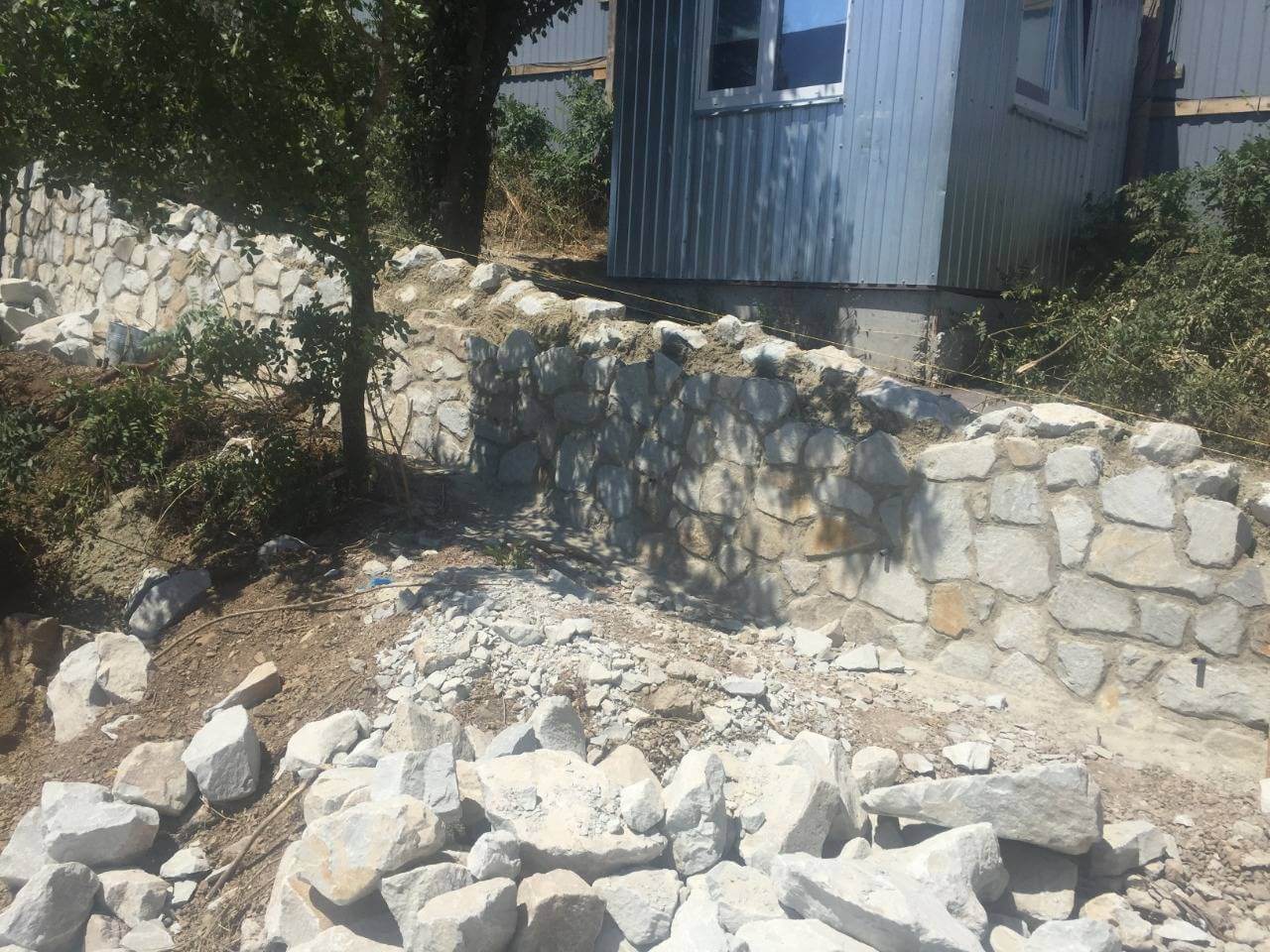

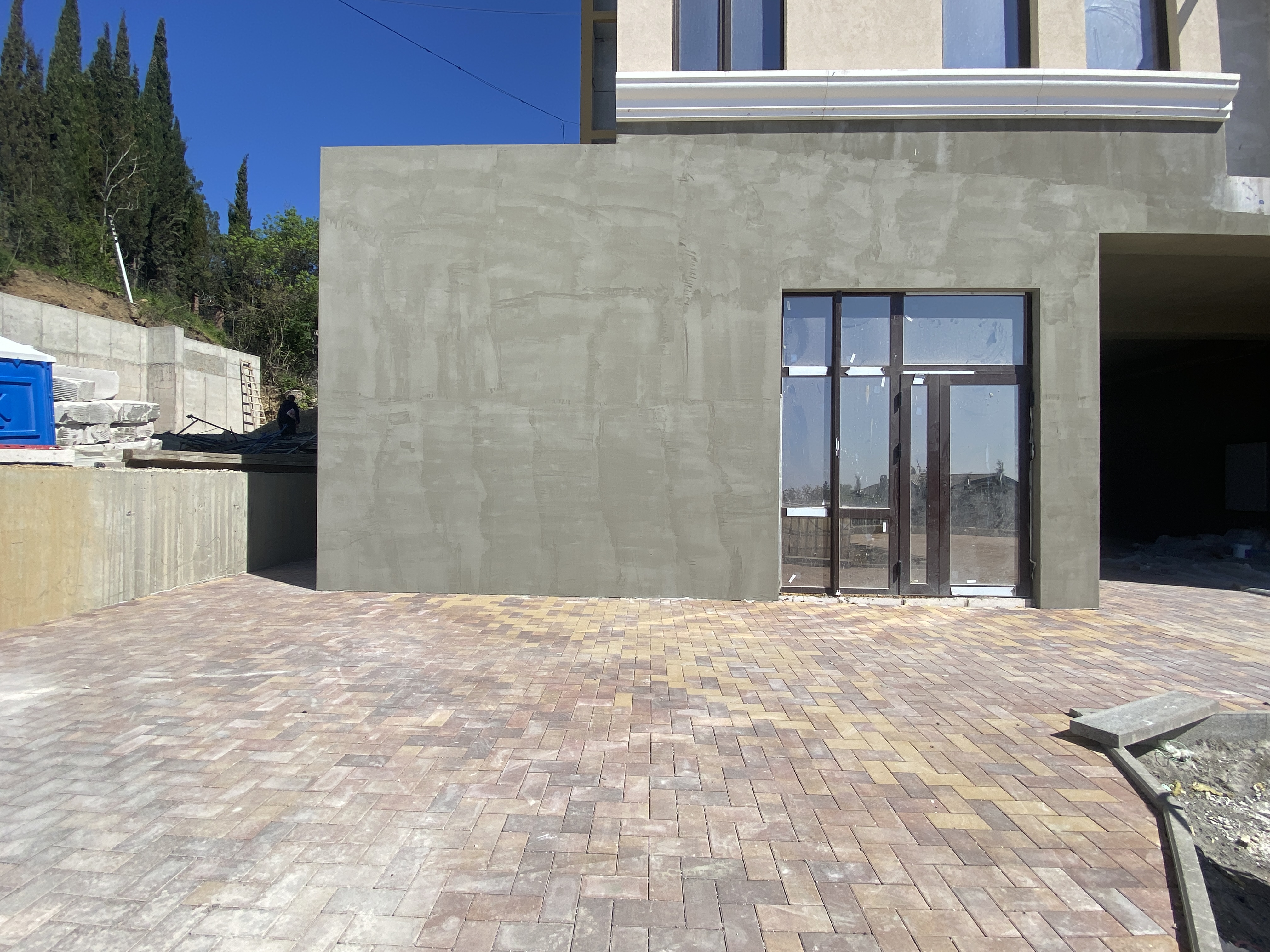

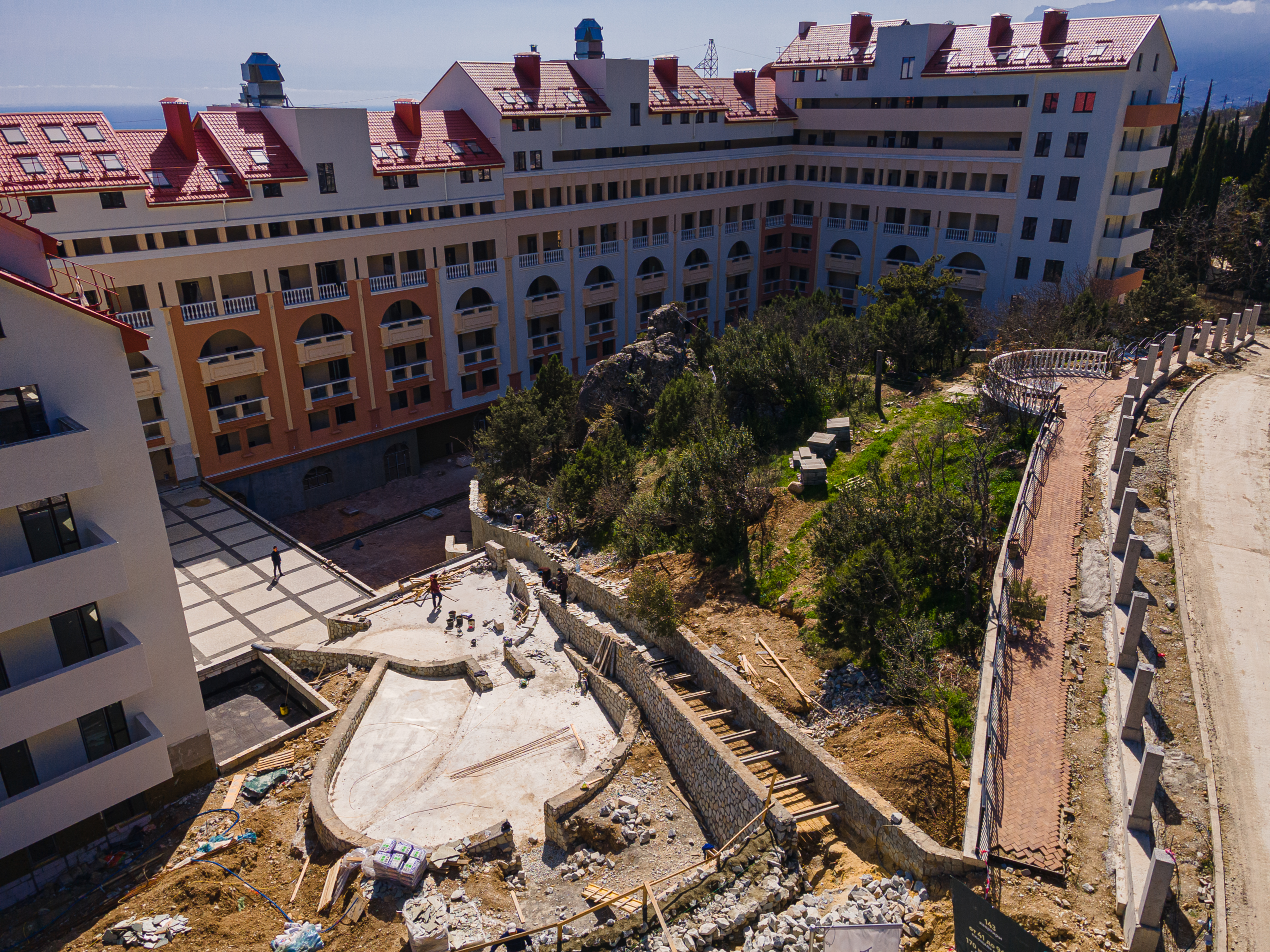

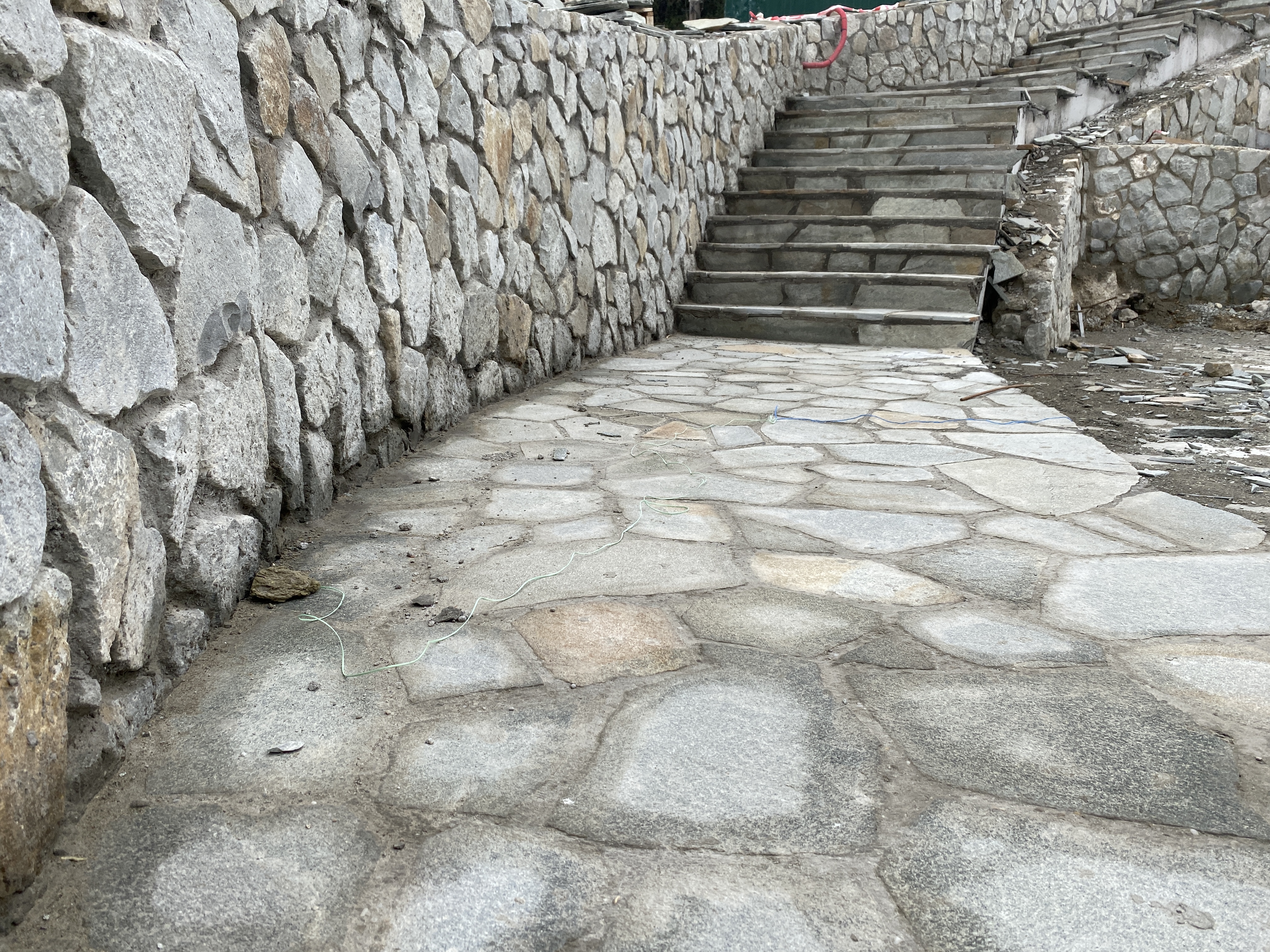

-устройство стен подпорных бутовых внутреннего двора (благоустройство)
-устройство стен подпорных монолитных вдоль блока №4

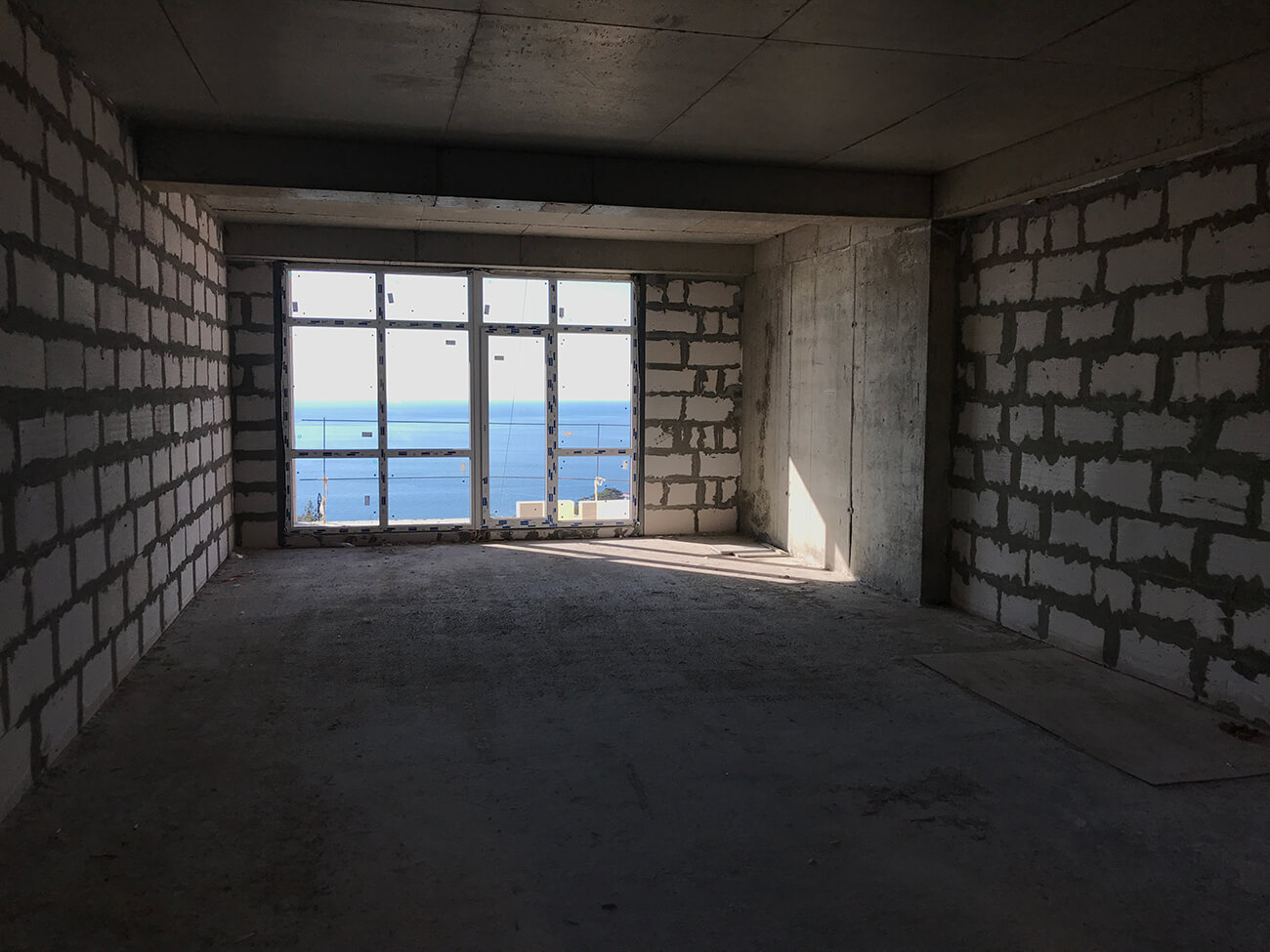

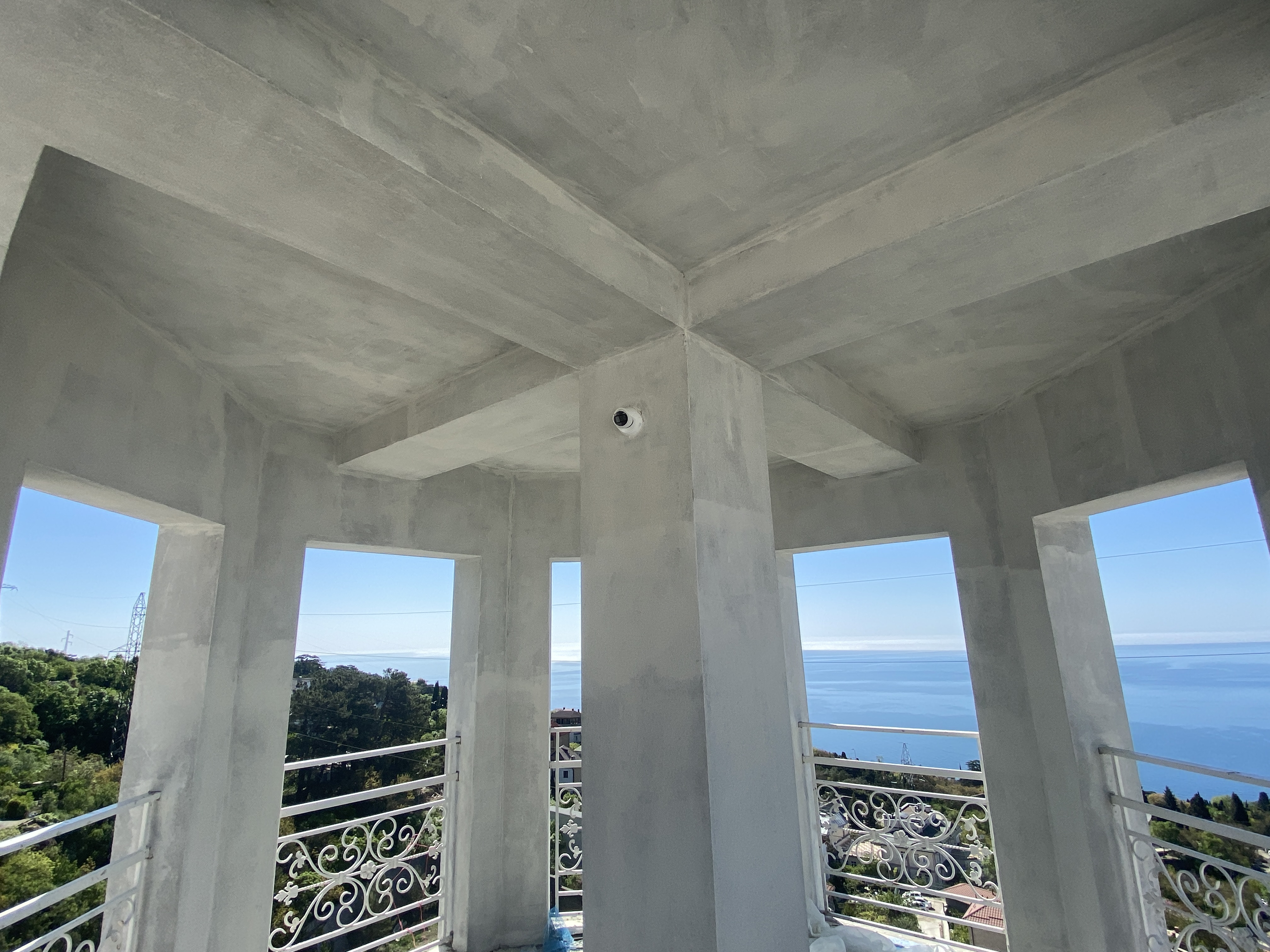

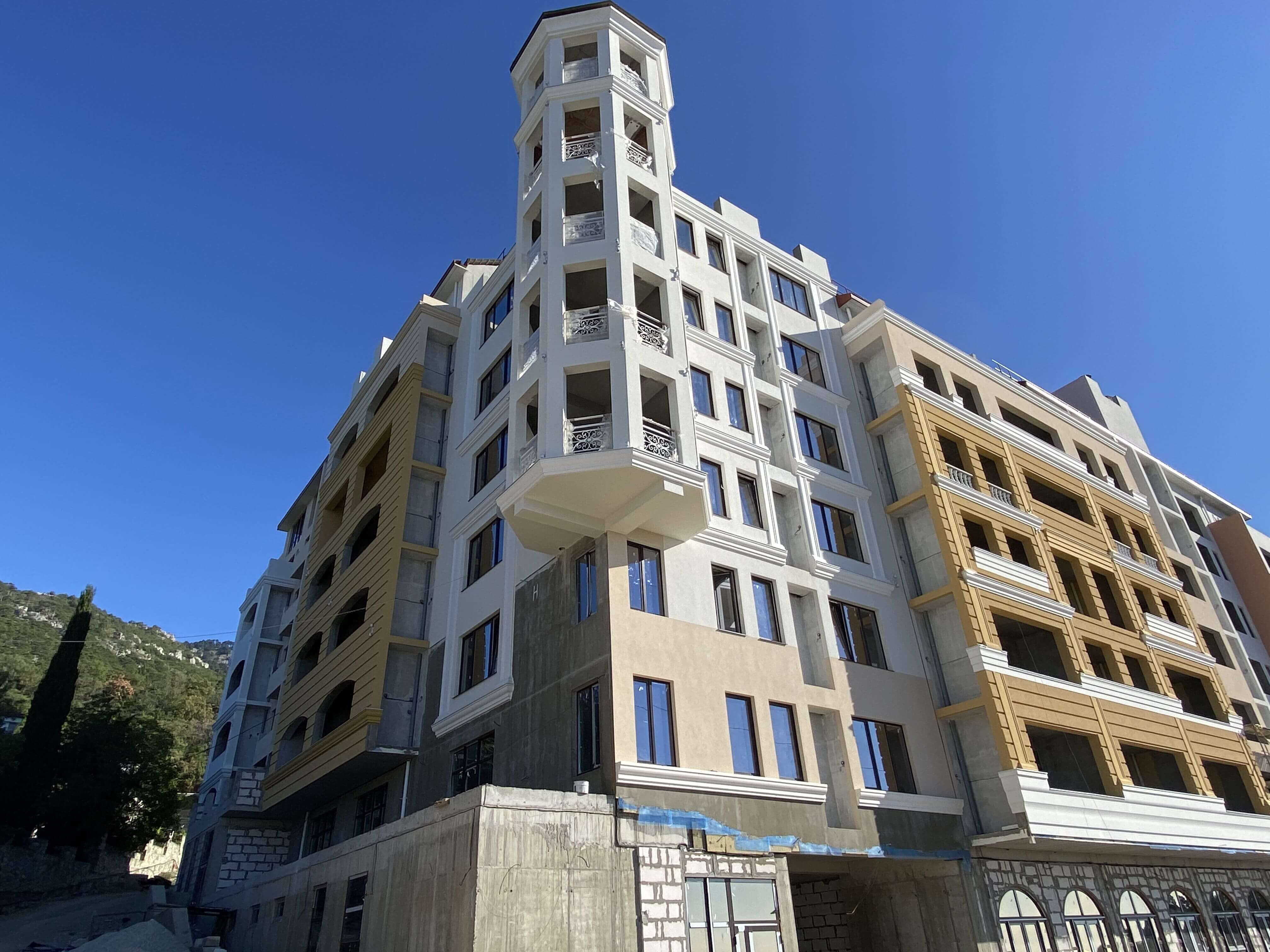

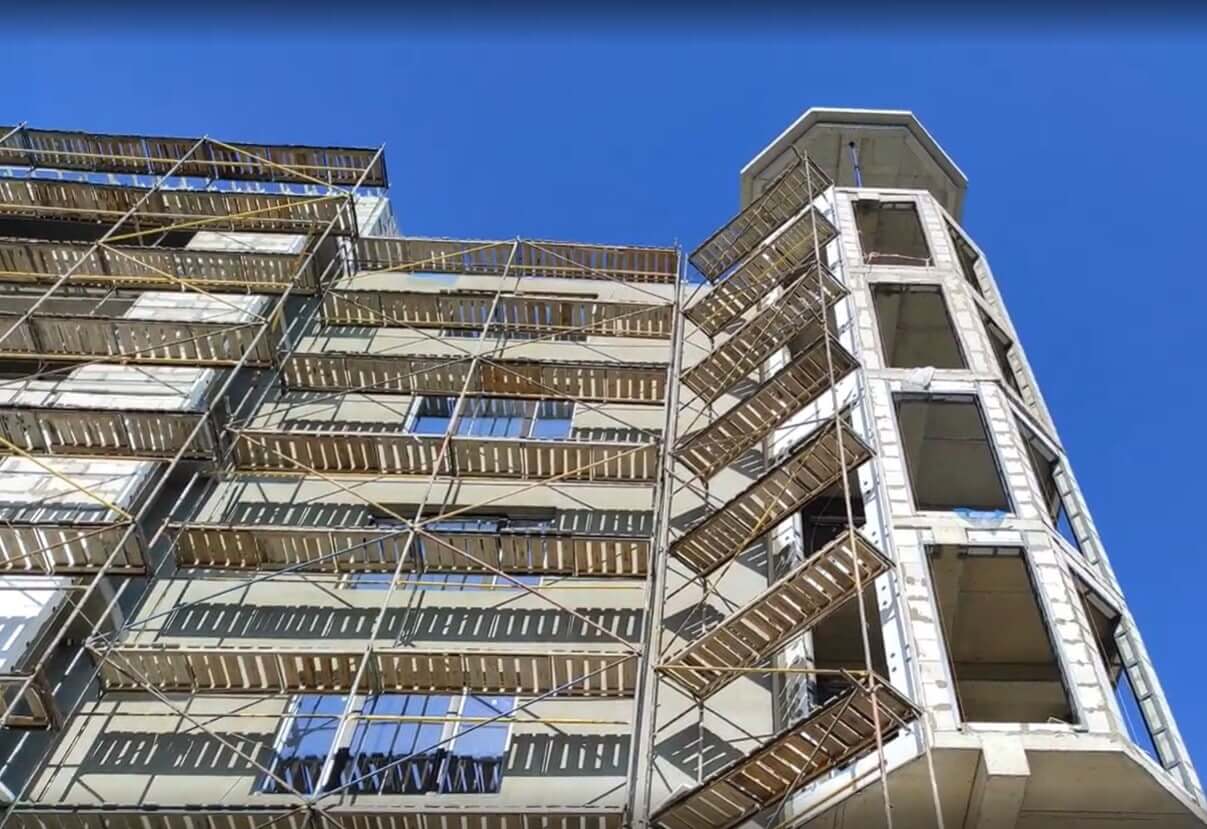

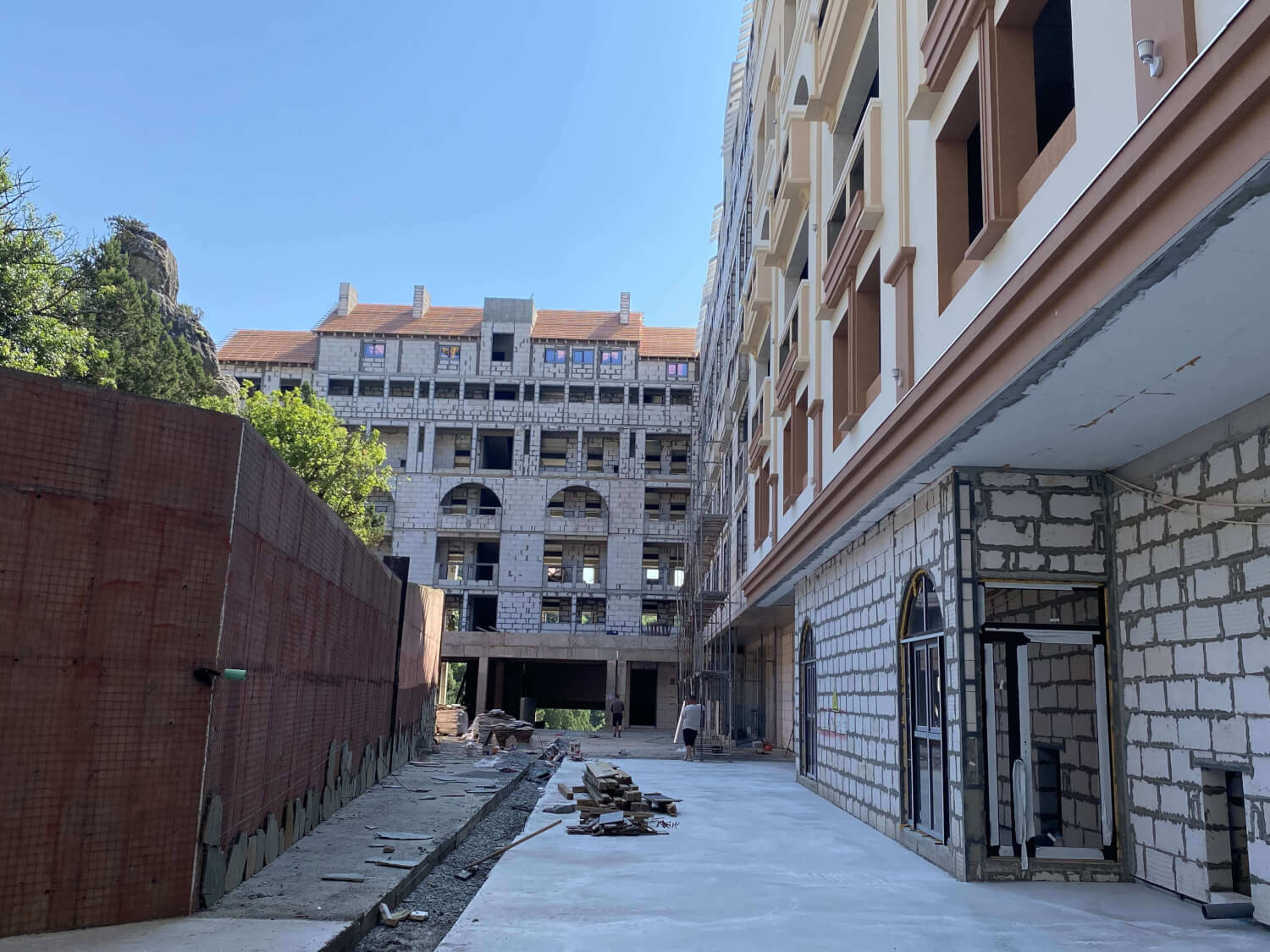

Ежемесячная фотодинамика. Май 2021.
Ход строительства 31.05-07.06.2021

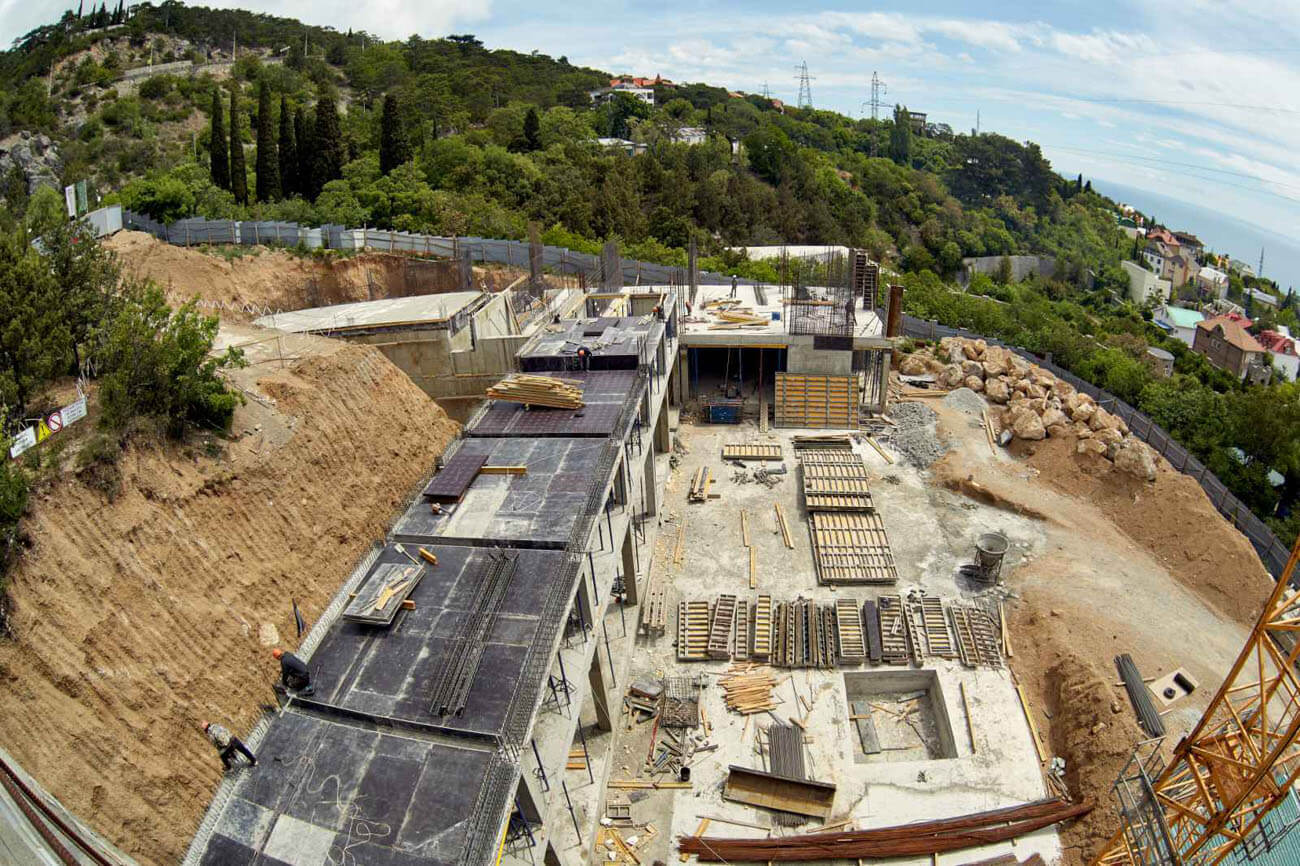

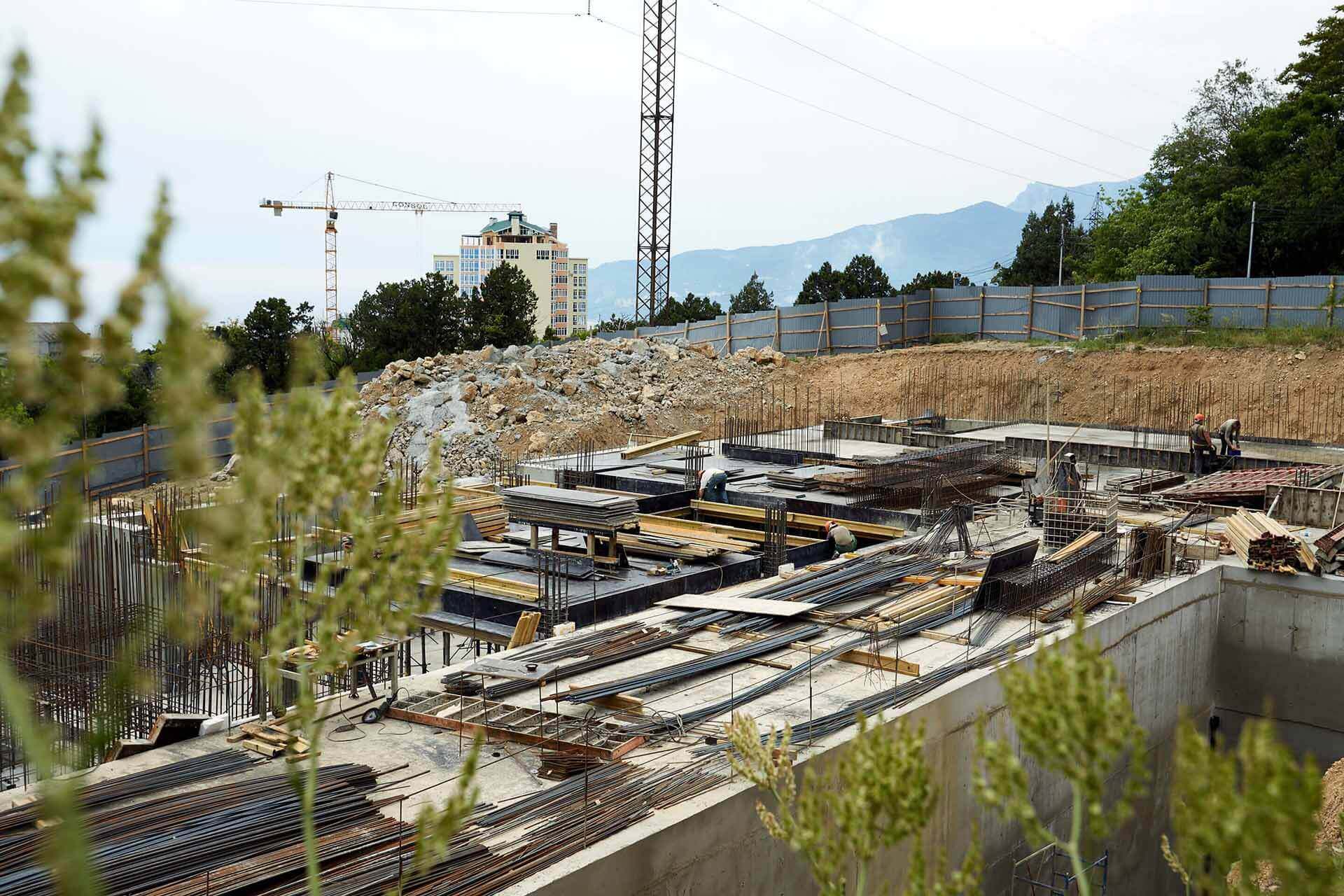

Ход строительства 06.05- 13.05.2021
Ход строительства комплекса за апрель:
Выполнено:

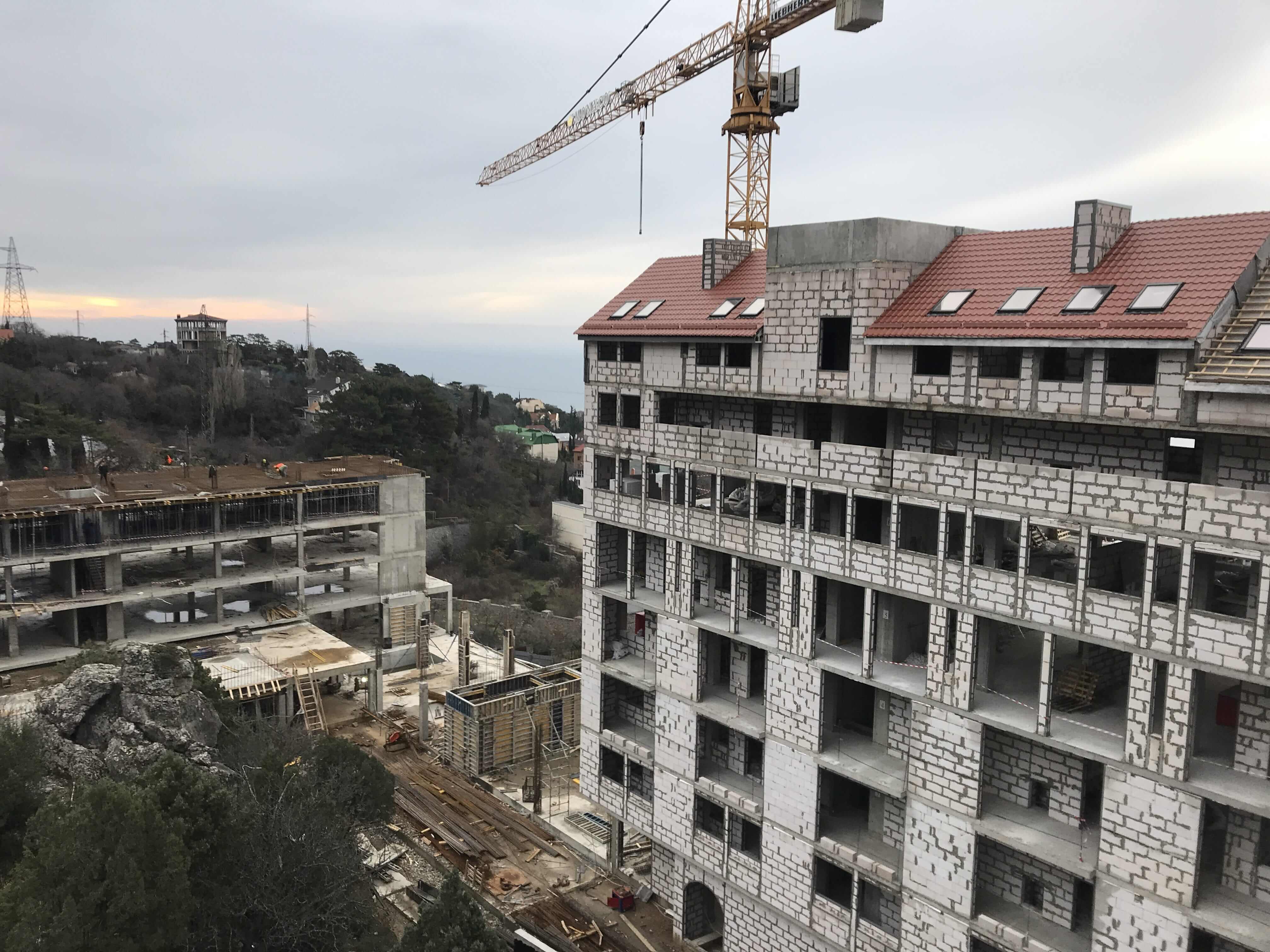

- Блок 1 закончили металлический каркас кровли;
- бетонирование перекрытия 6-го этажа (первый уровень) в Блоке 3;

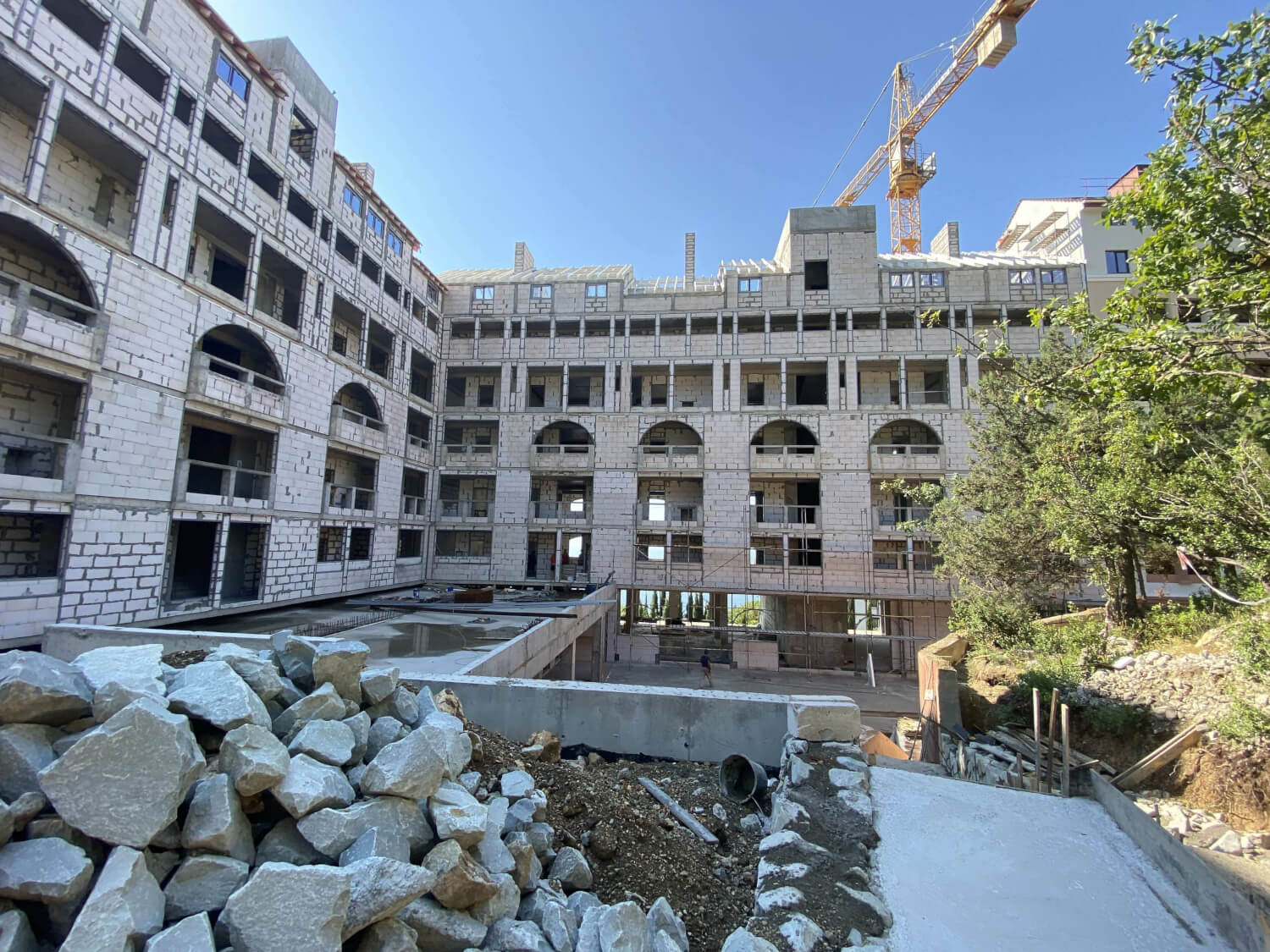

- В 4 блоке завершены работы по кладке стен 2-ги и 6-го этажей.
В процессе:
- Блок 1 и 2 устройство фасада, монтаж остекления;

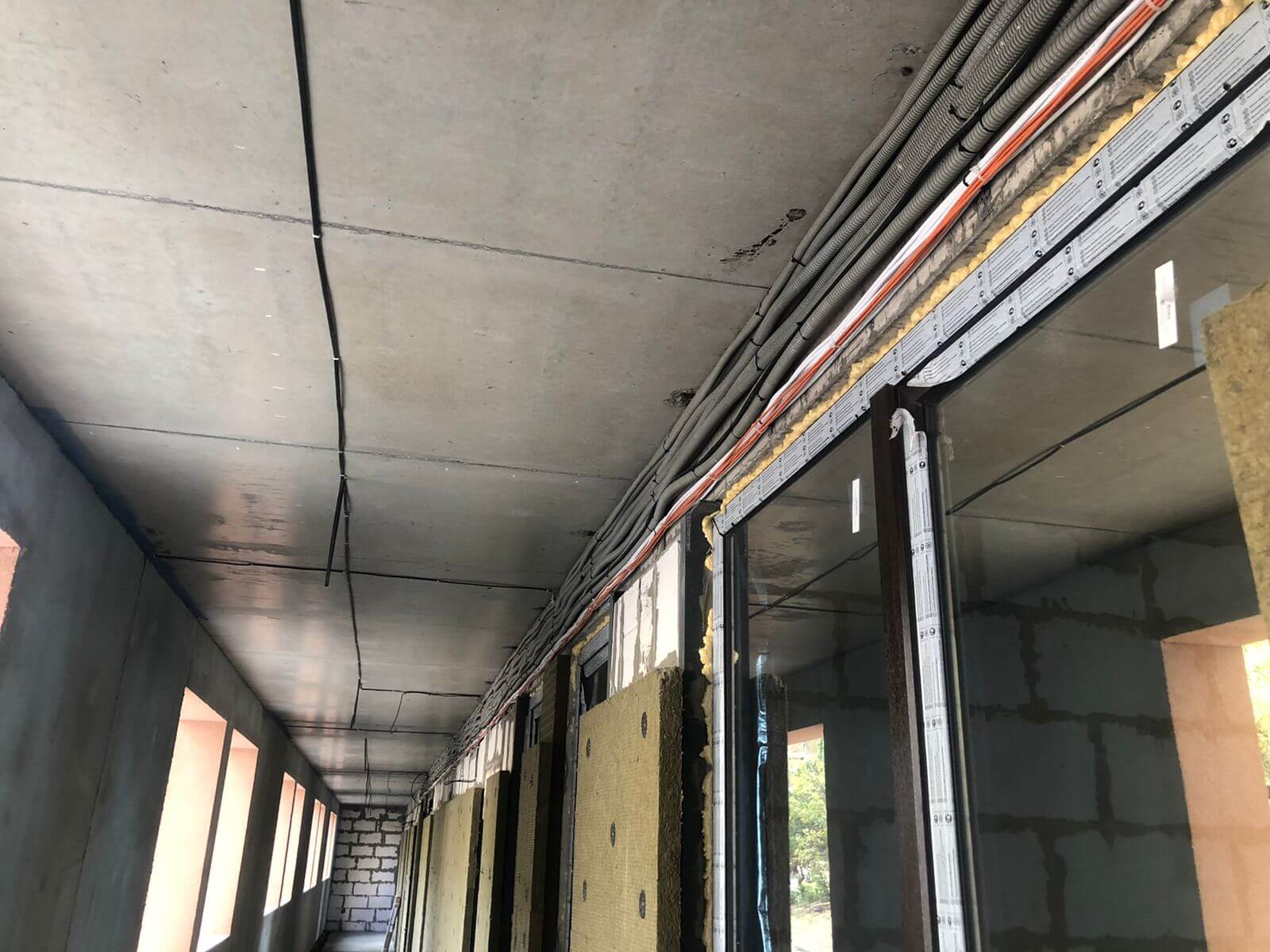

- кладка стен и монтаж сетей внутреннего водопровода и канализации в Блоках 1 и 2;
- бетонирование конструкций 6-го этажа (второй уровень) Блока 3;
- кладка стен 5-го этажа в Блоке 4;
- Блок 4 монтаж металлического каркаса кровли;

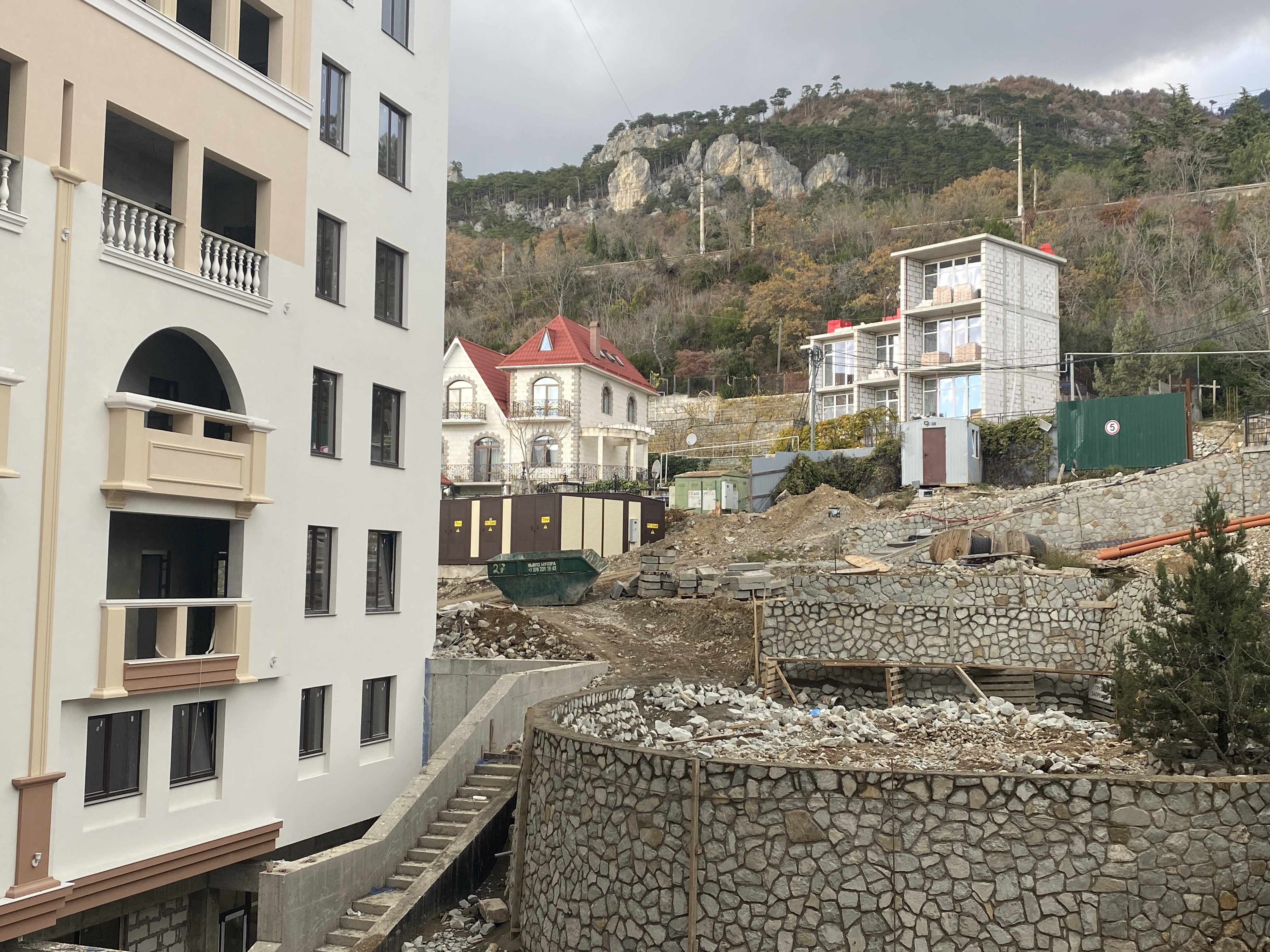

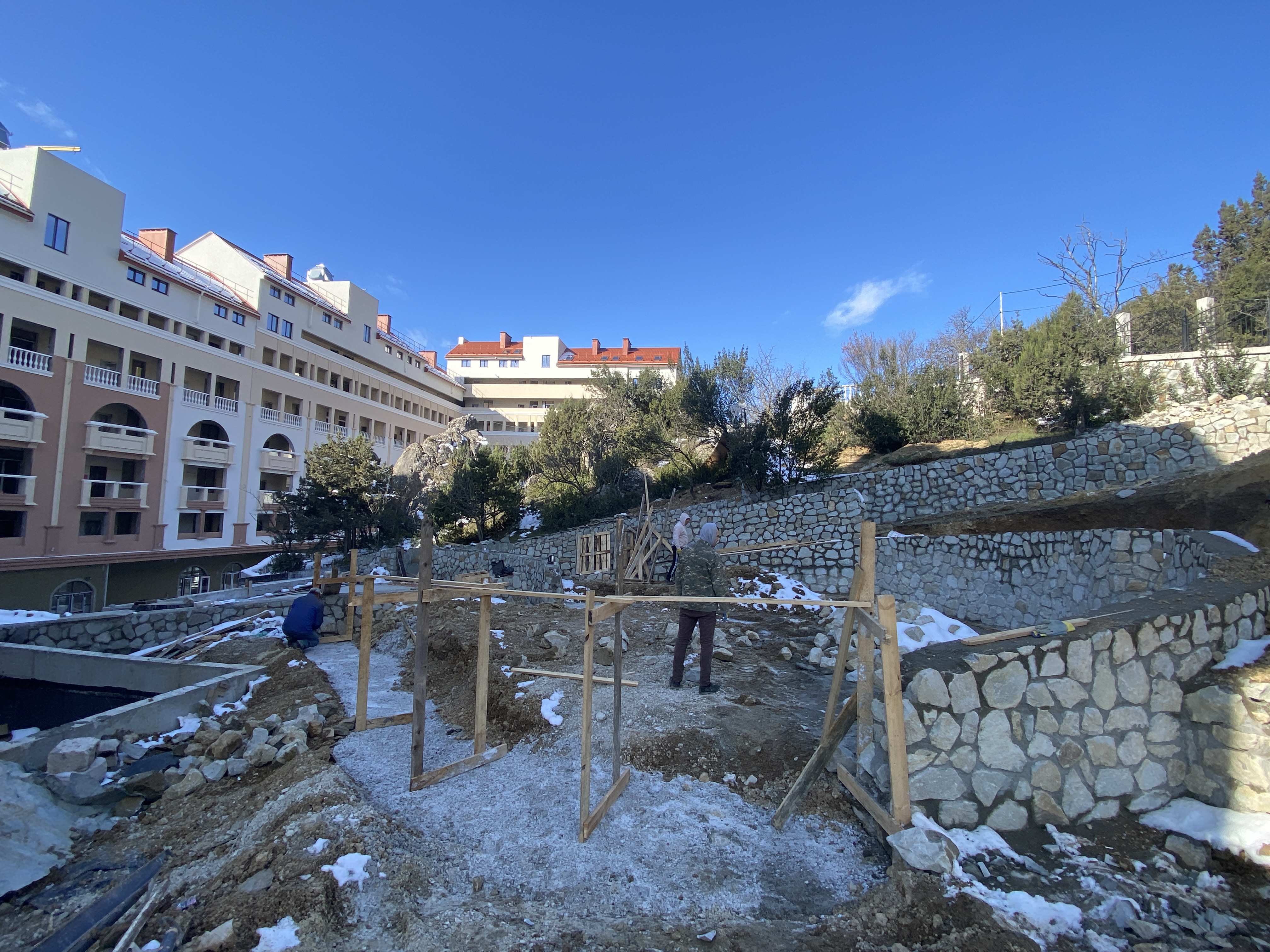

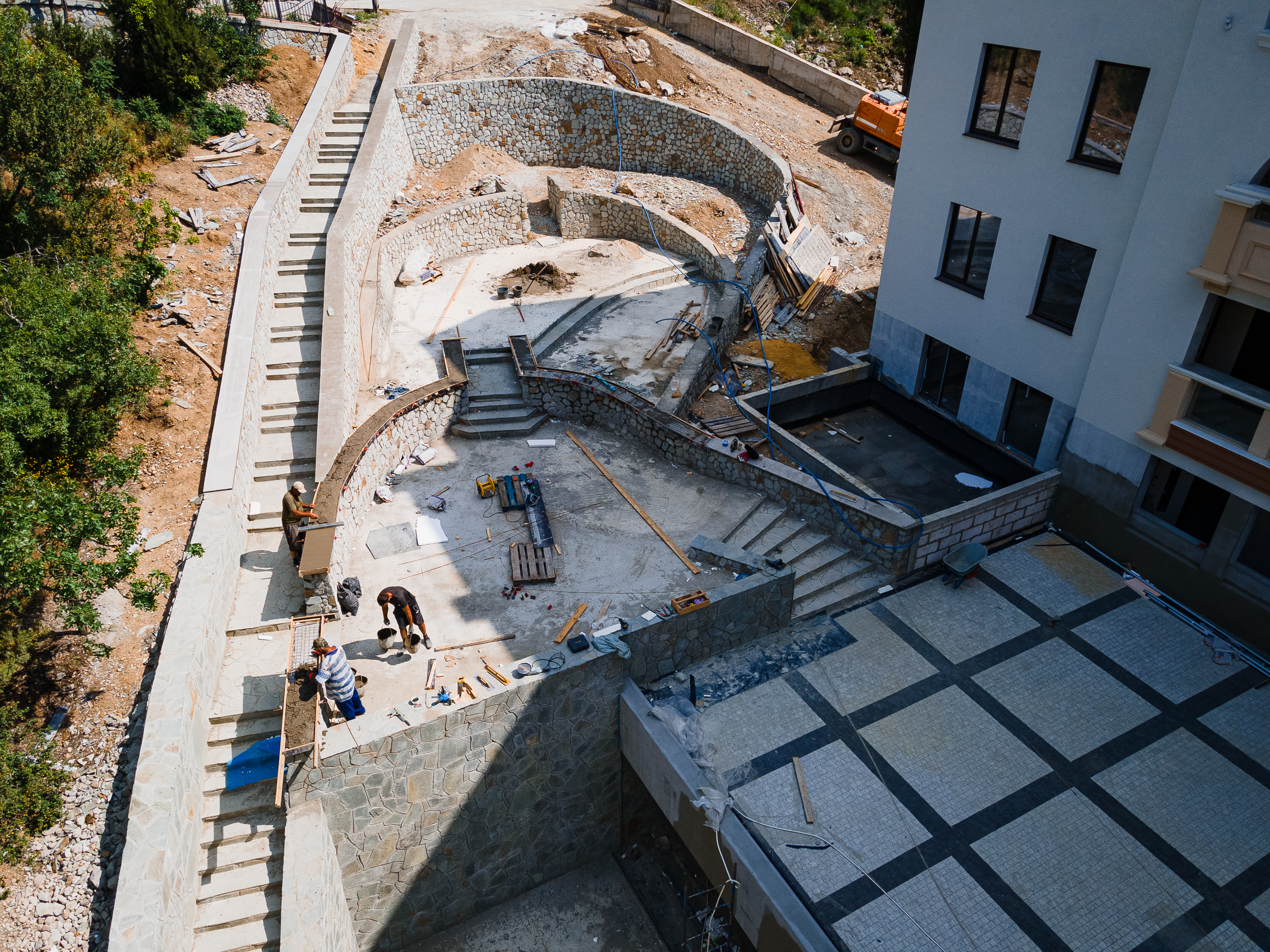

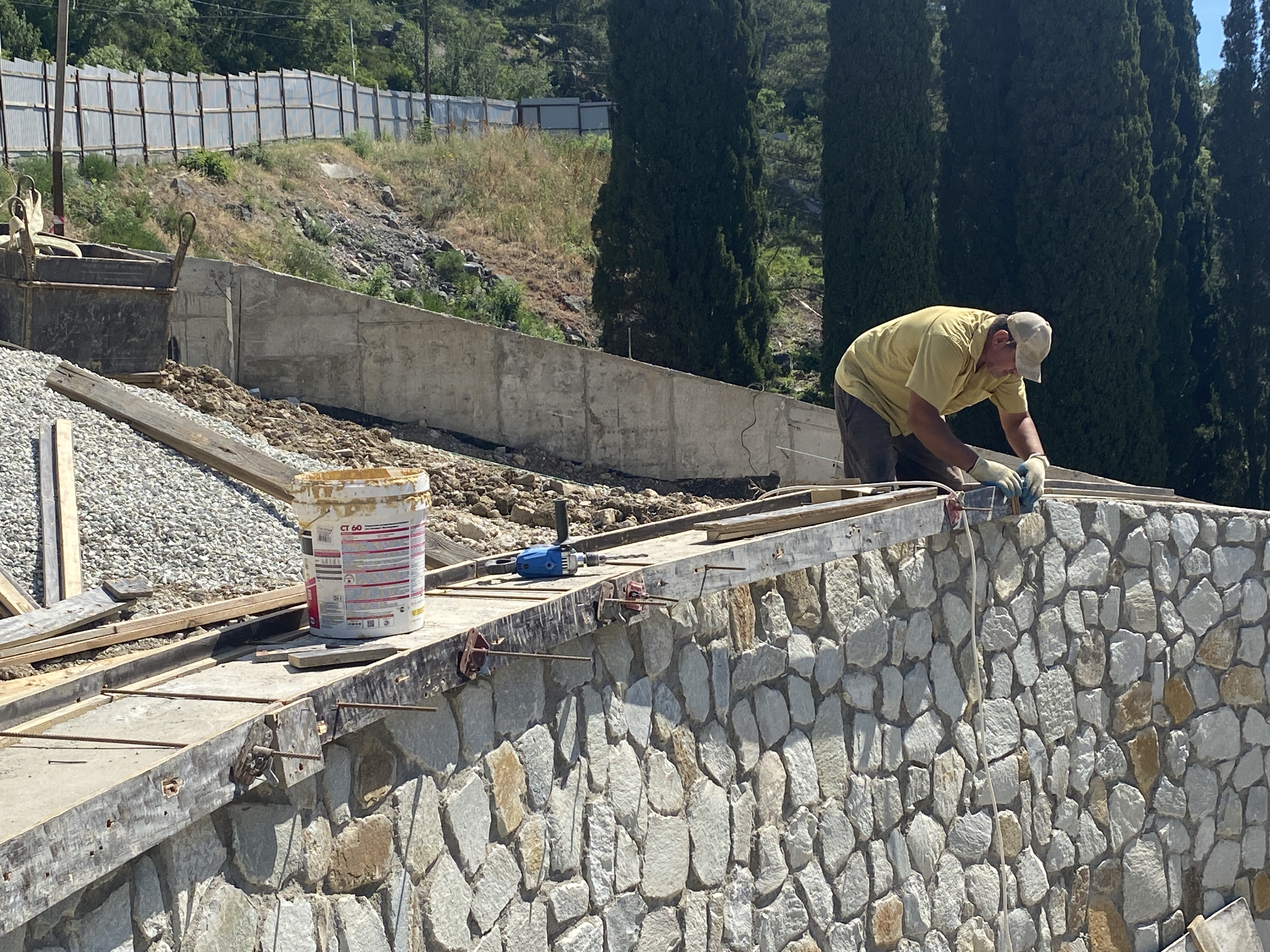

-благоустройство бетонирование стен подпорных.

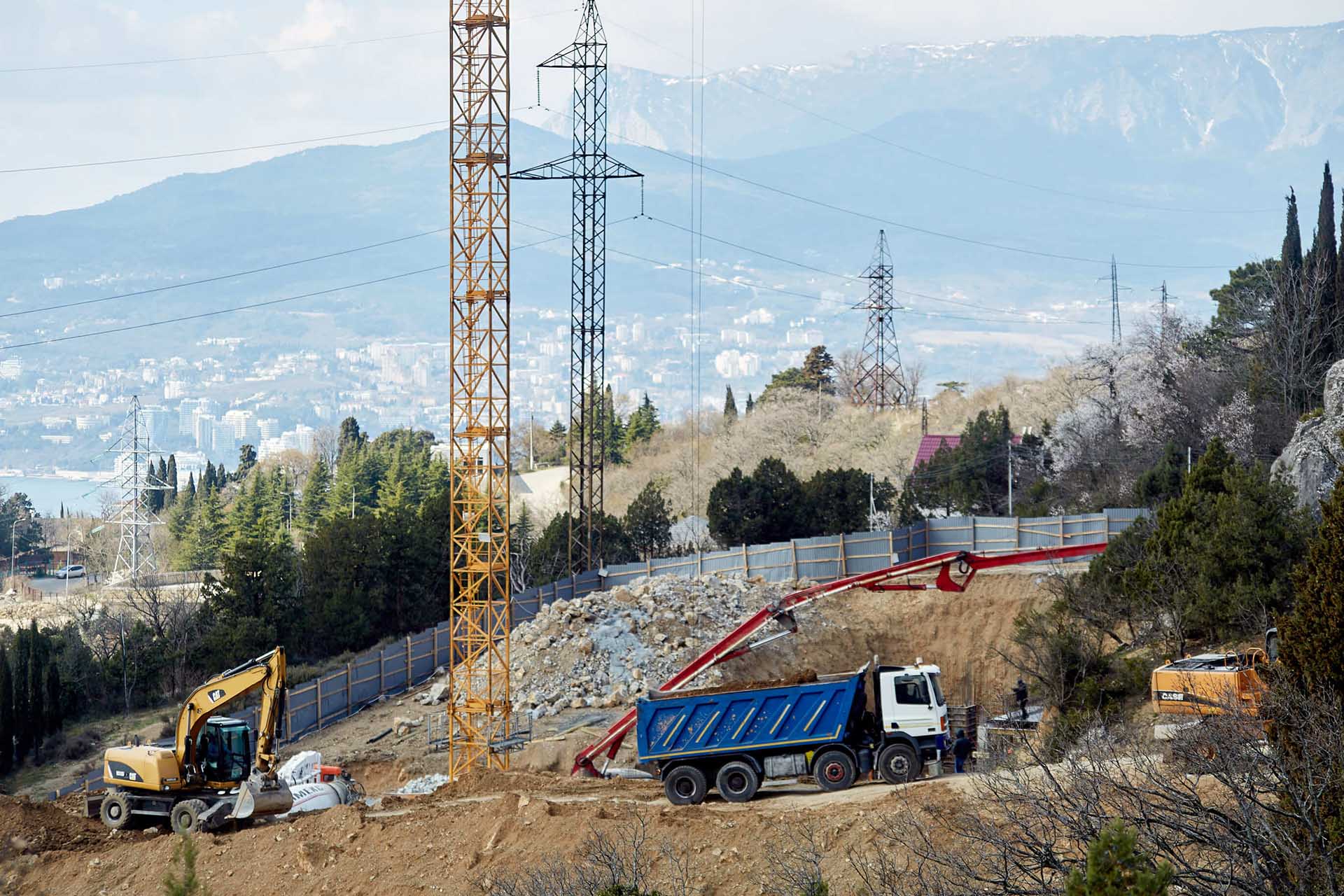

Динамика строительства 09-16.04.2021
Ежемесячная фотодинамика.Март 2021.
Выполнено:
- бетонирование перекрытия 4-го этажа в блоке 3;
- в 4 блоке завершены работы по устройству монолитного каркаса.
В процессе:
- устройство фасада, монтаж остекления в блоках 1 и 2;
- в этих же блоках идет кладка стен, монтаж сетей внутреннего водопровода и канализации;

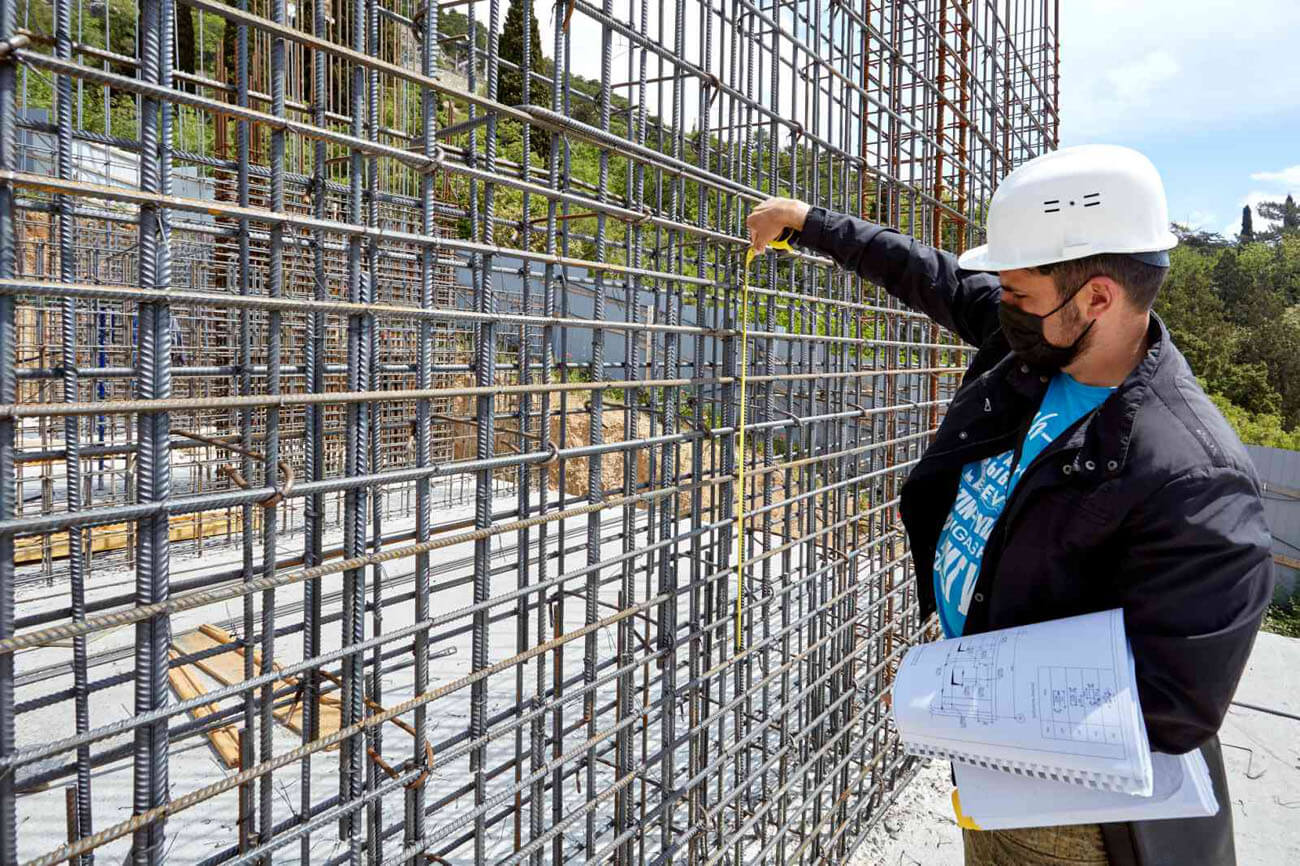

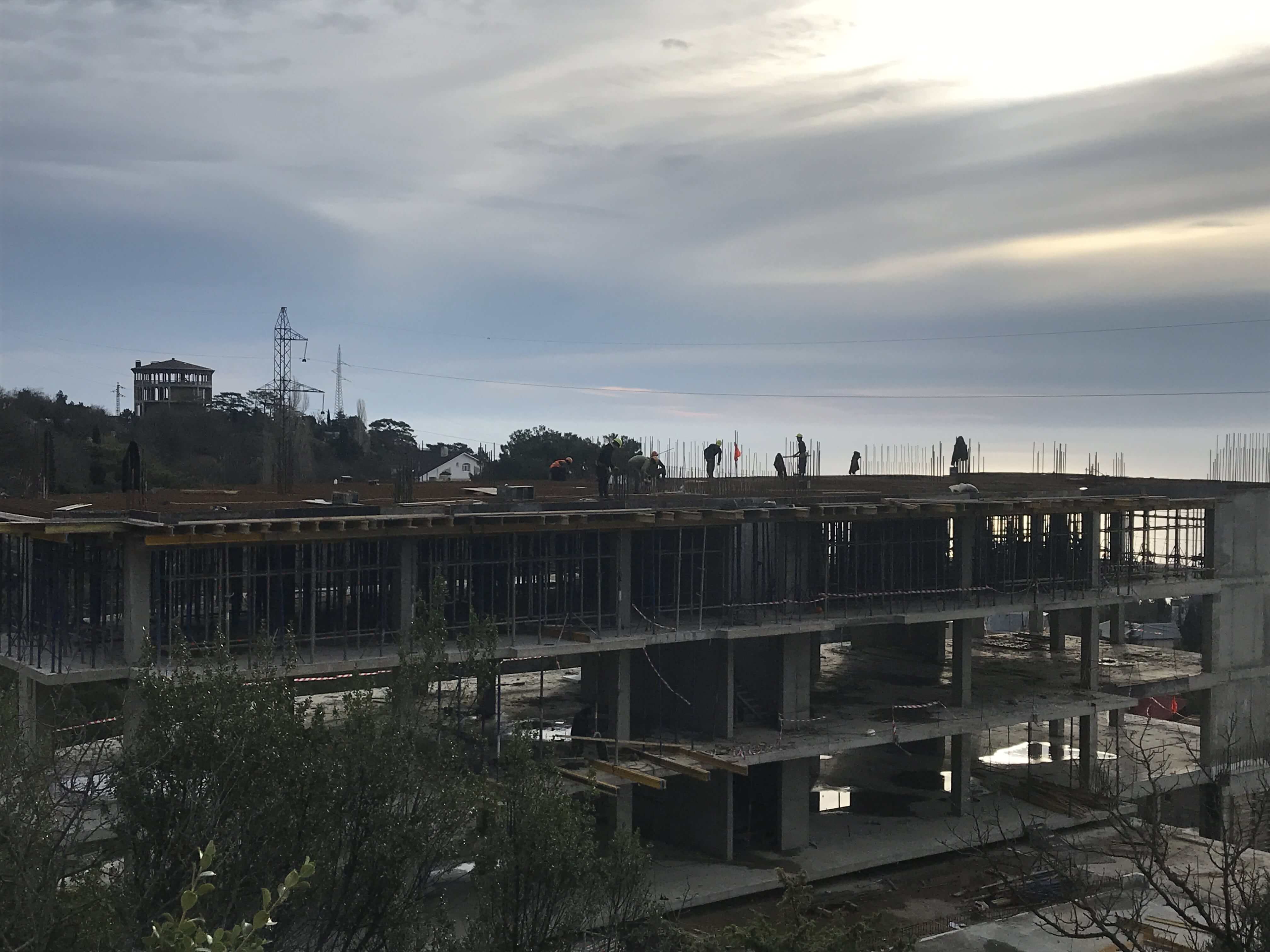

- в блоке 3 бетонирование вертикальных конструкций 5-го этажа;
- кладка стен в 4 блоке;
-благоустройство бетонирование стен подпорных.

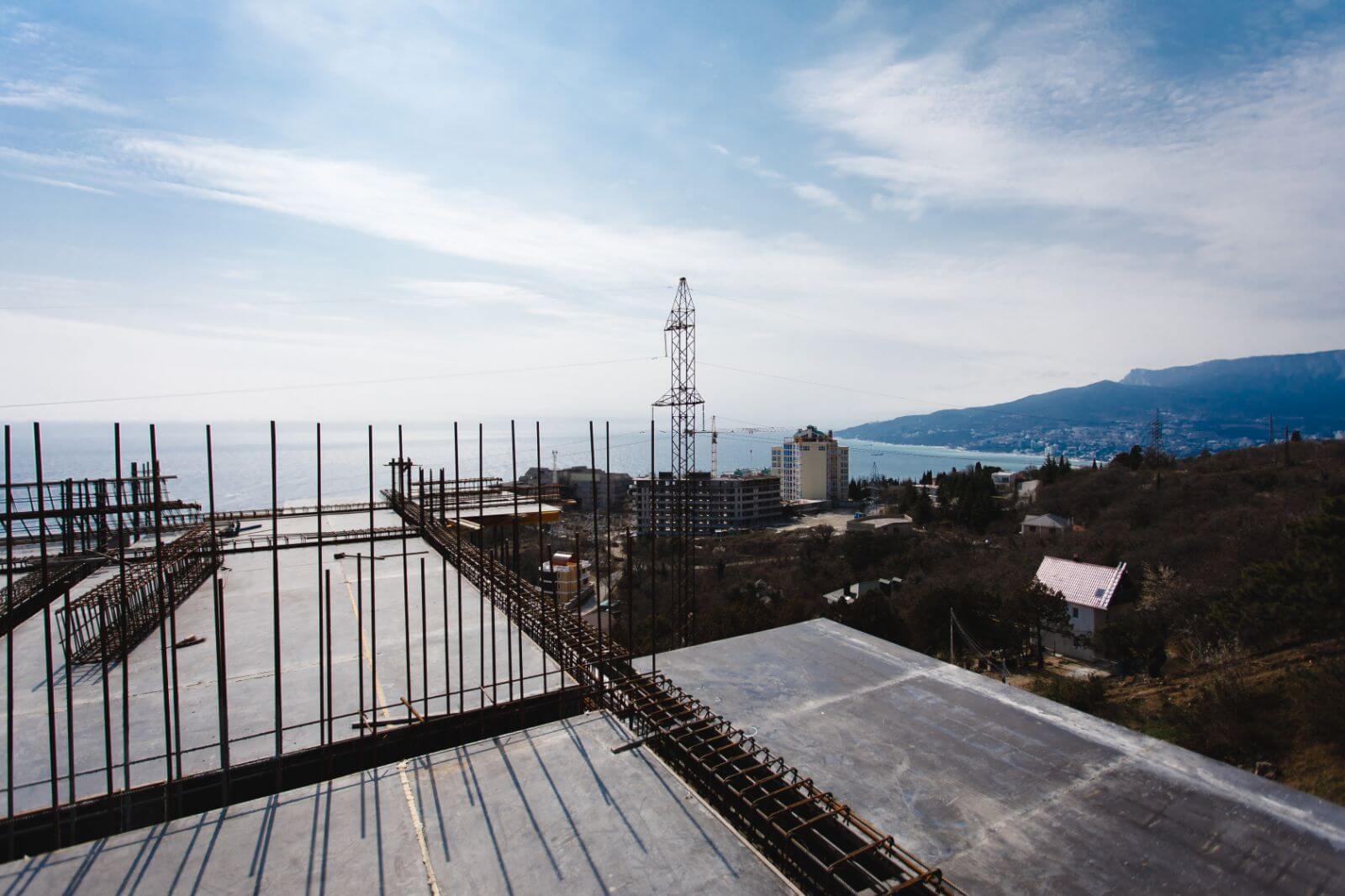

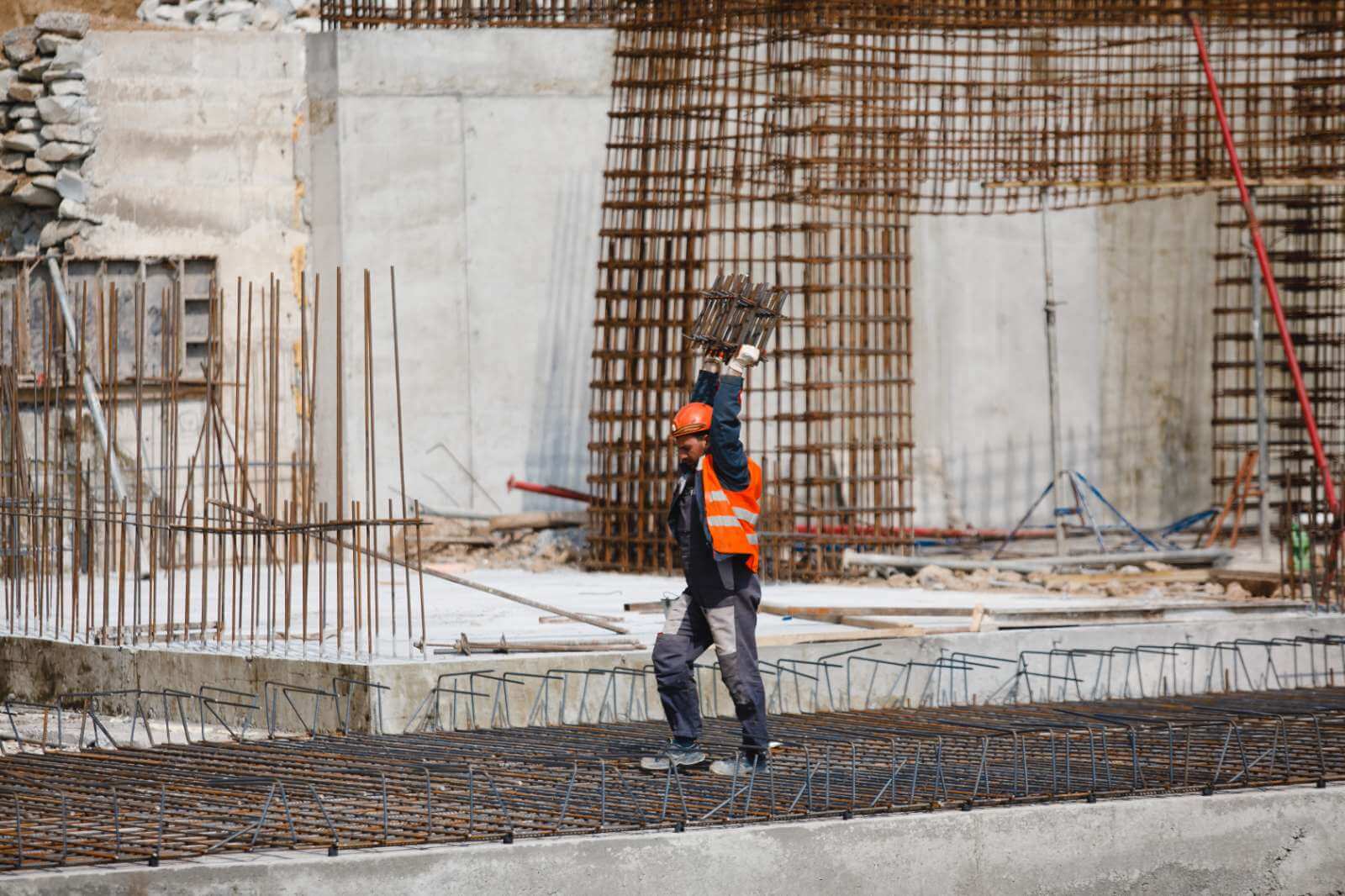

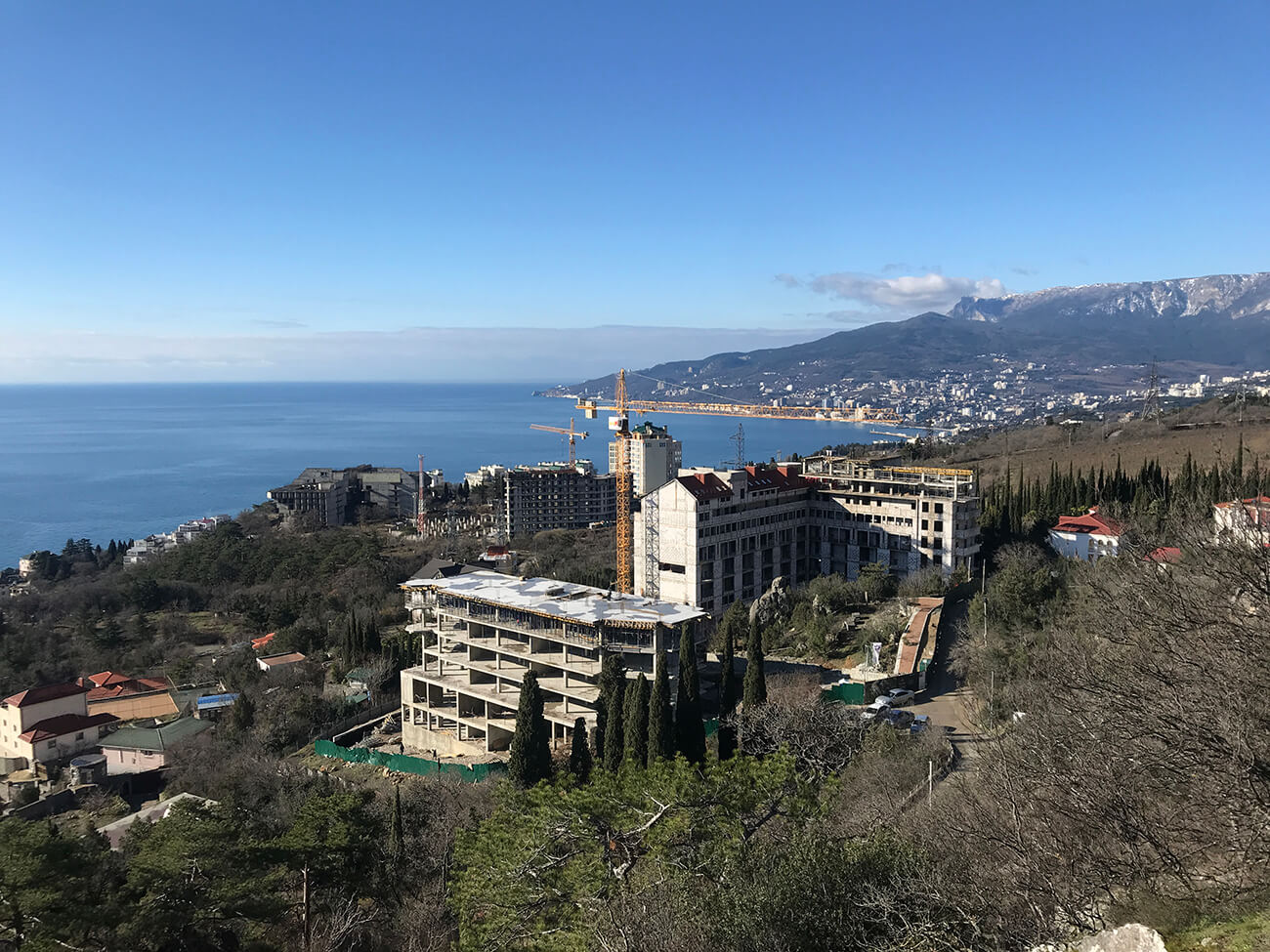

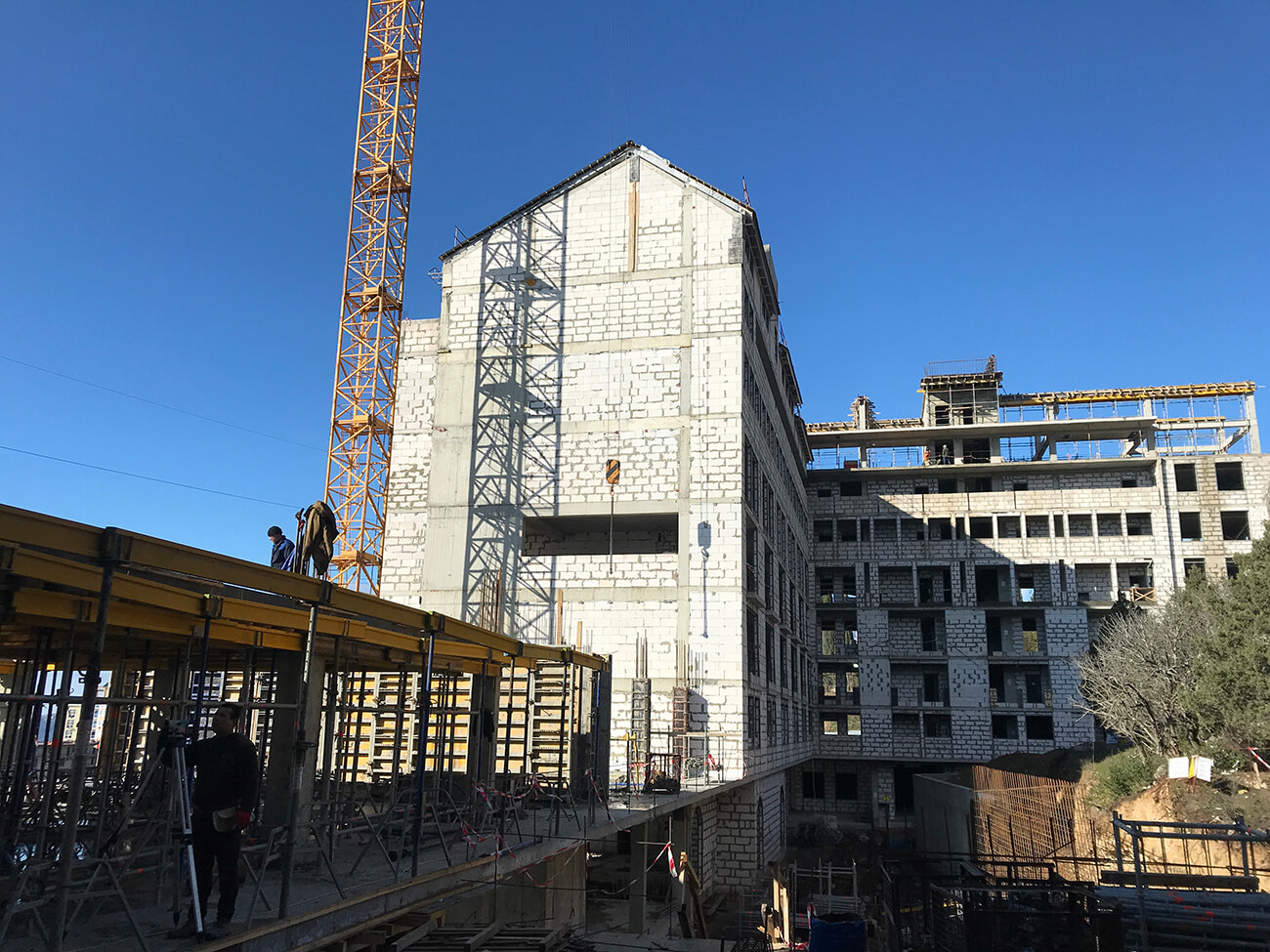

Динамика строительства 22.03- 31.03.2021
Ход строительства 08.03-15.03.2021

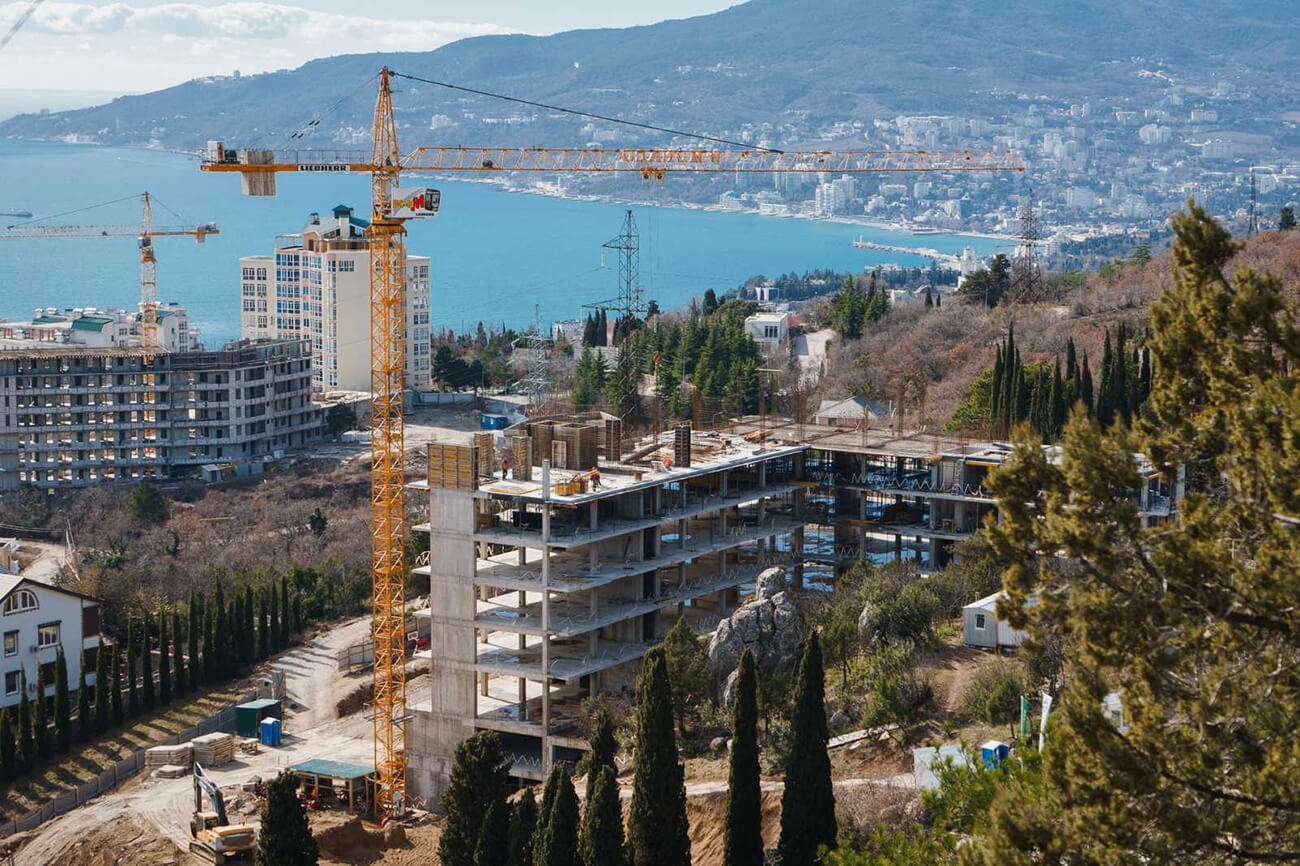

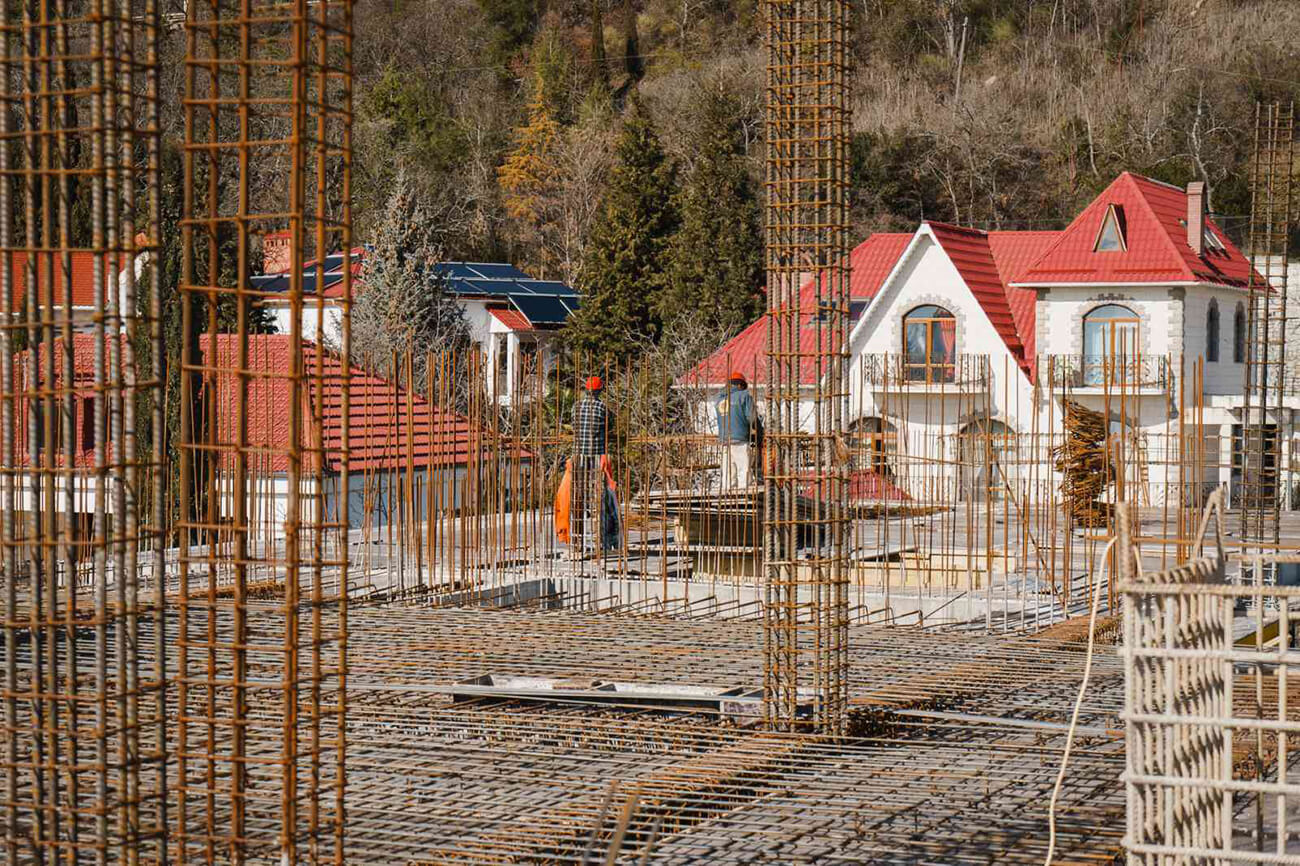

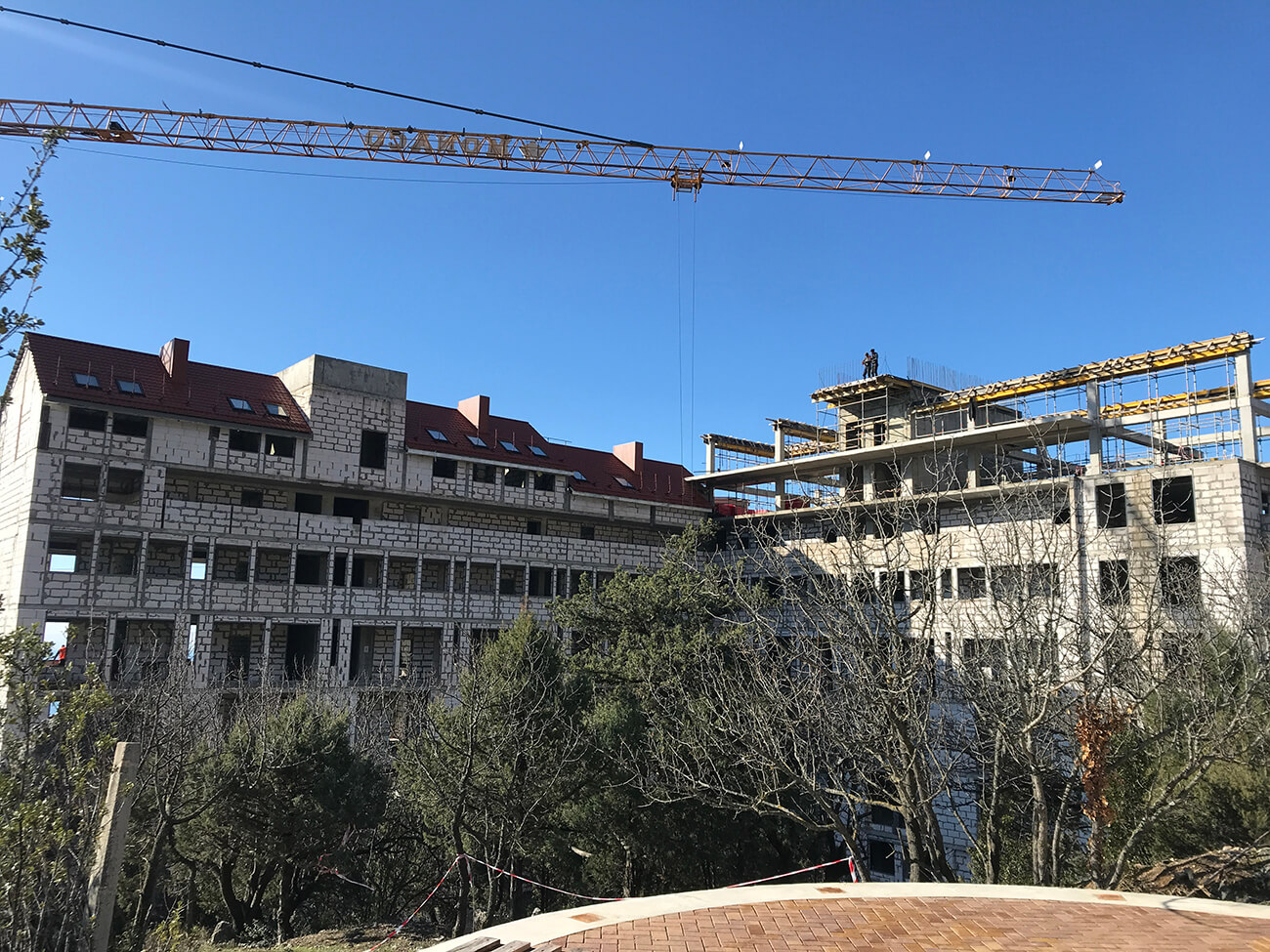

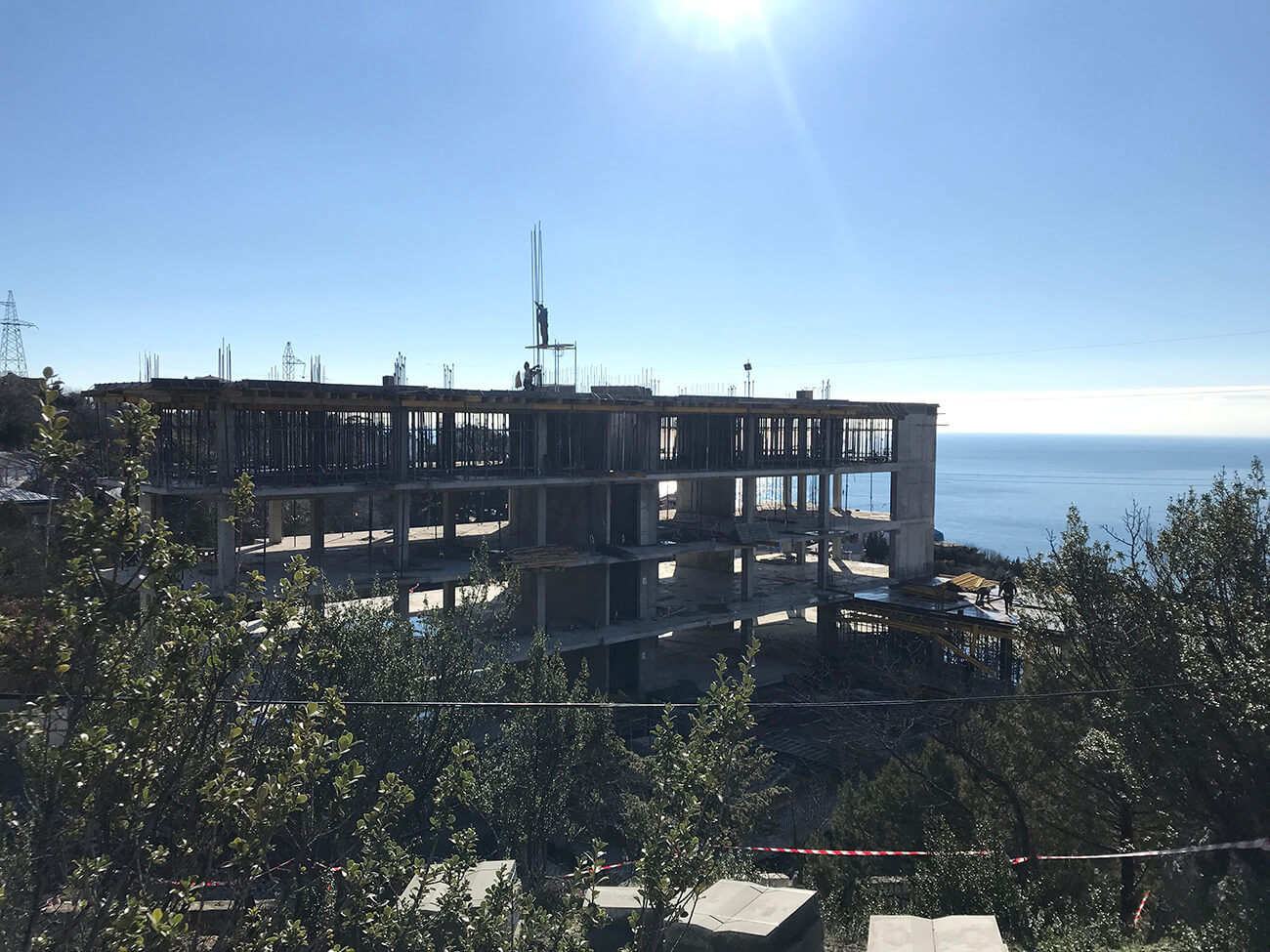

Ход строительства Февраль 2021 г.
Ход строительства 08.02-12.02.2021г.

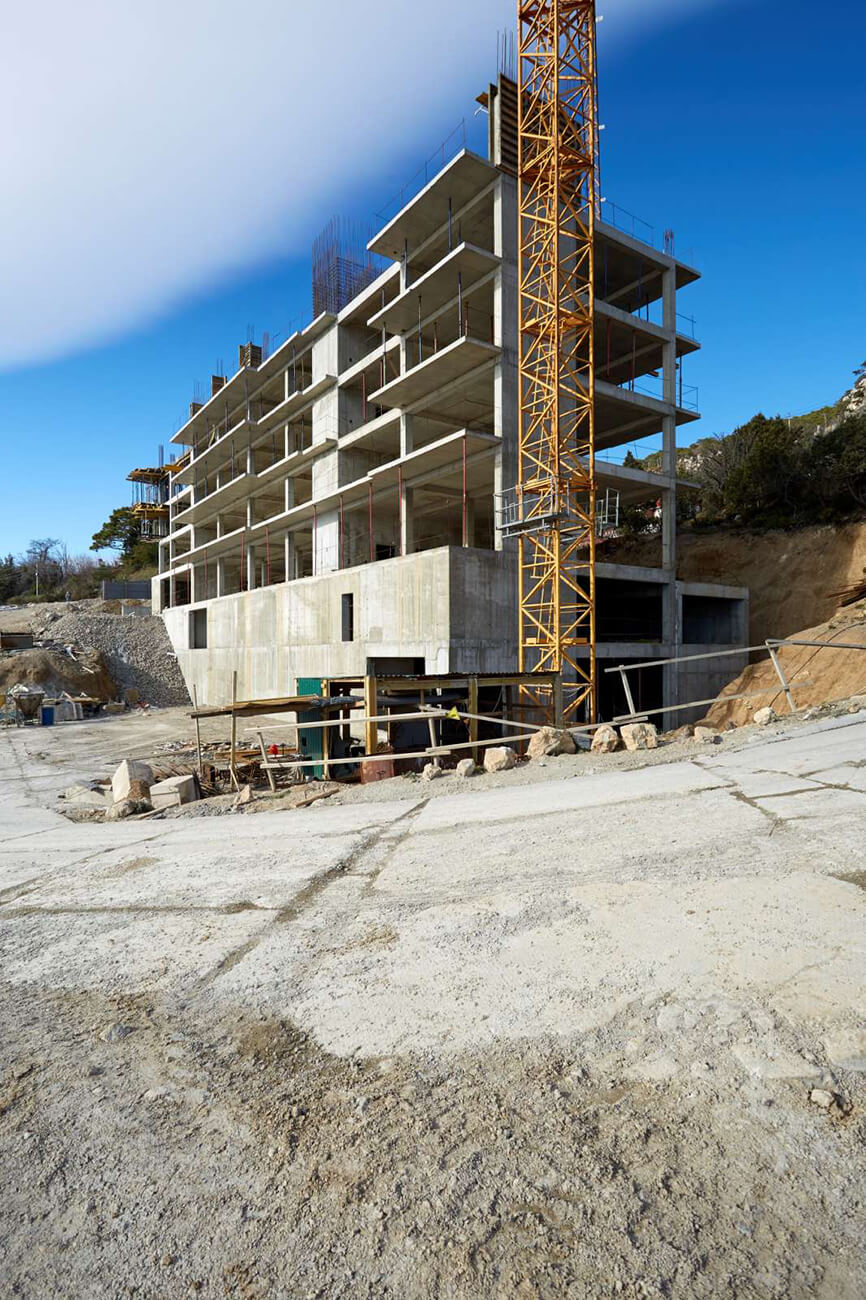

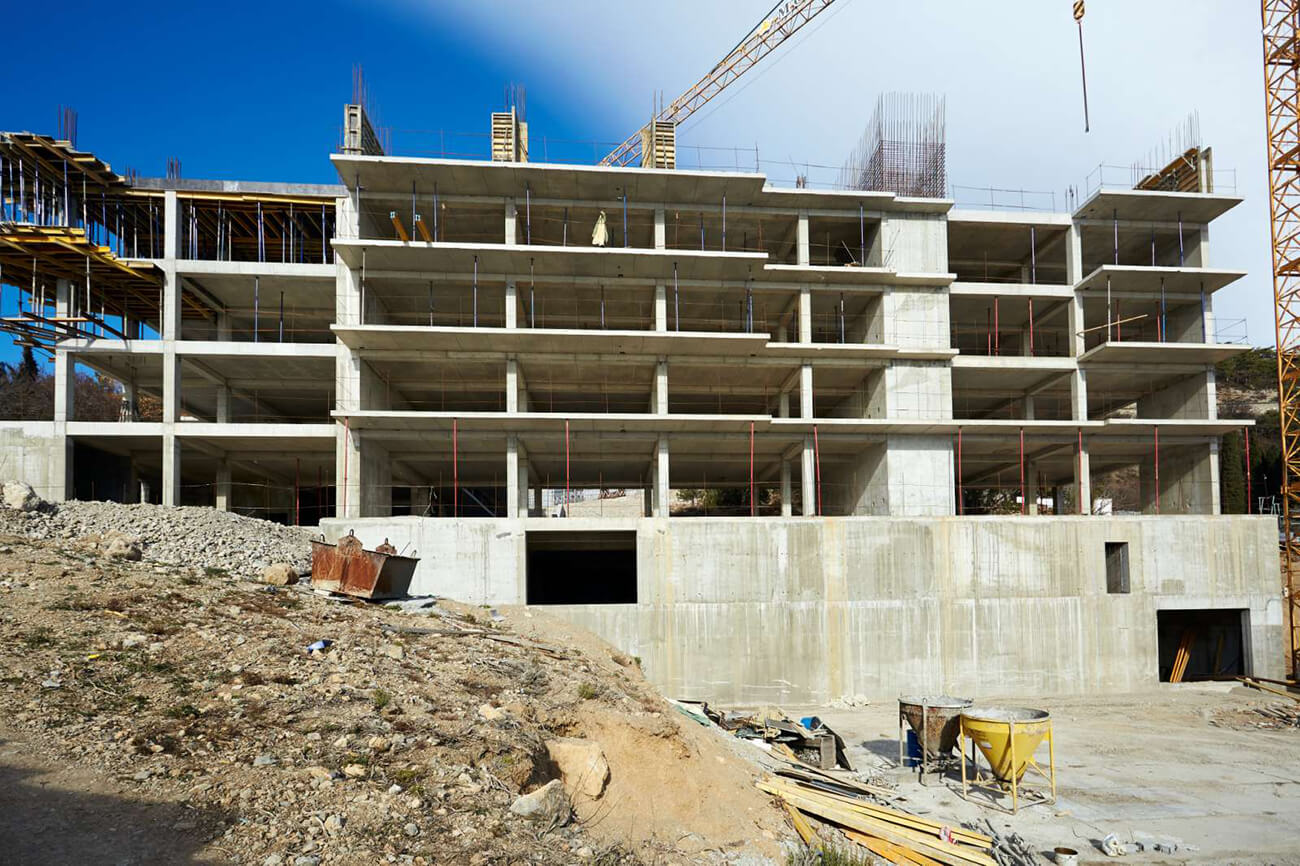

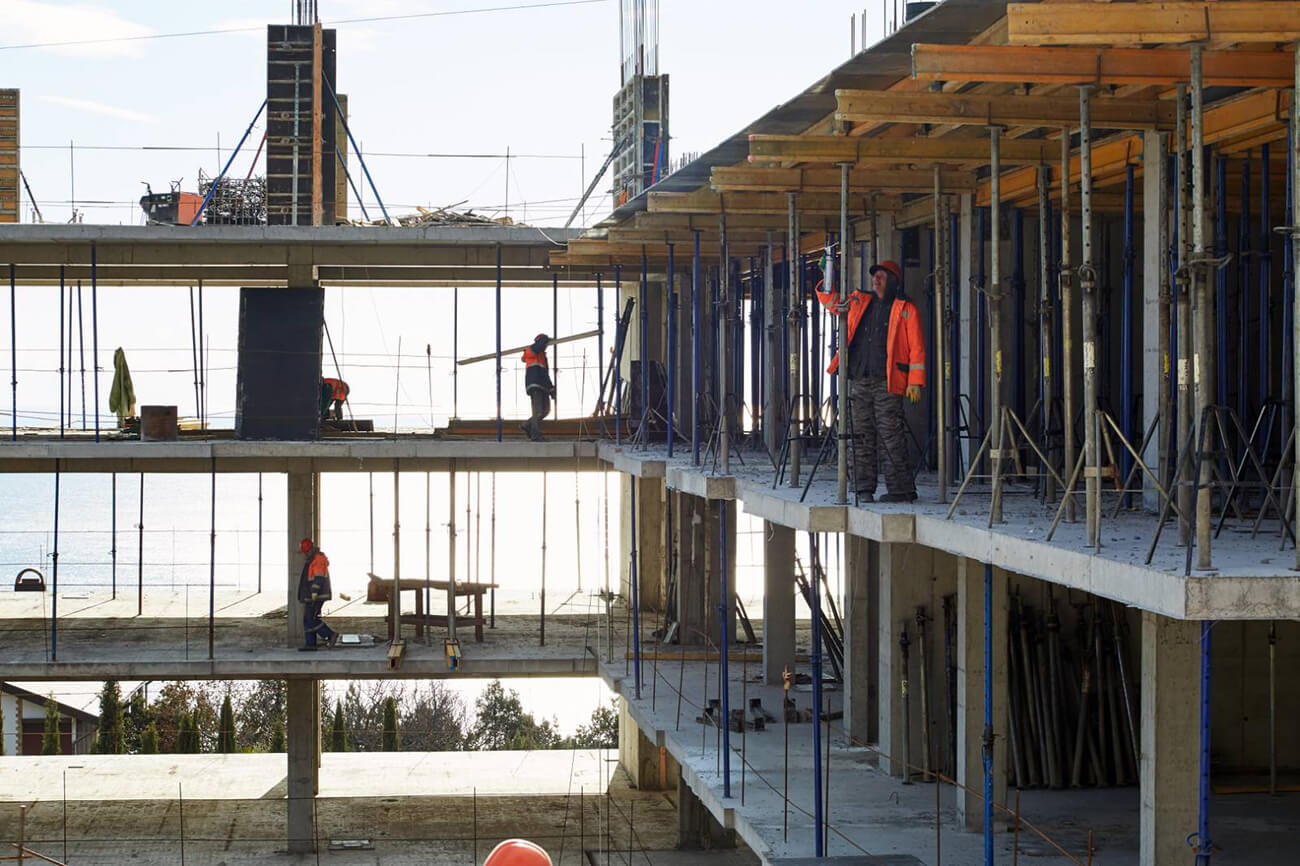

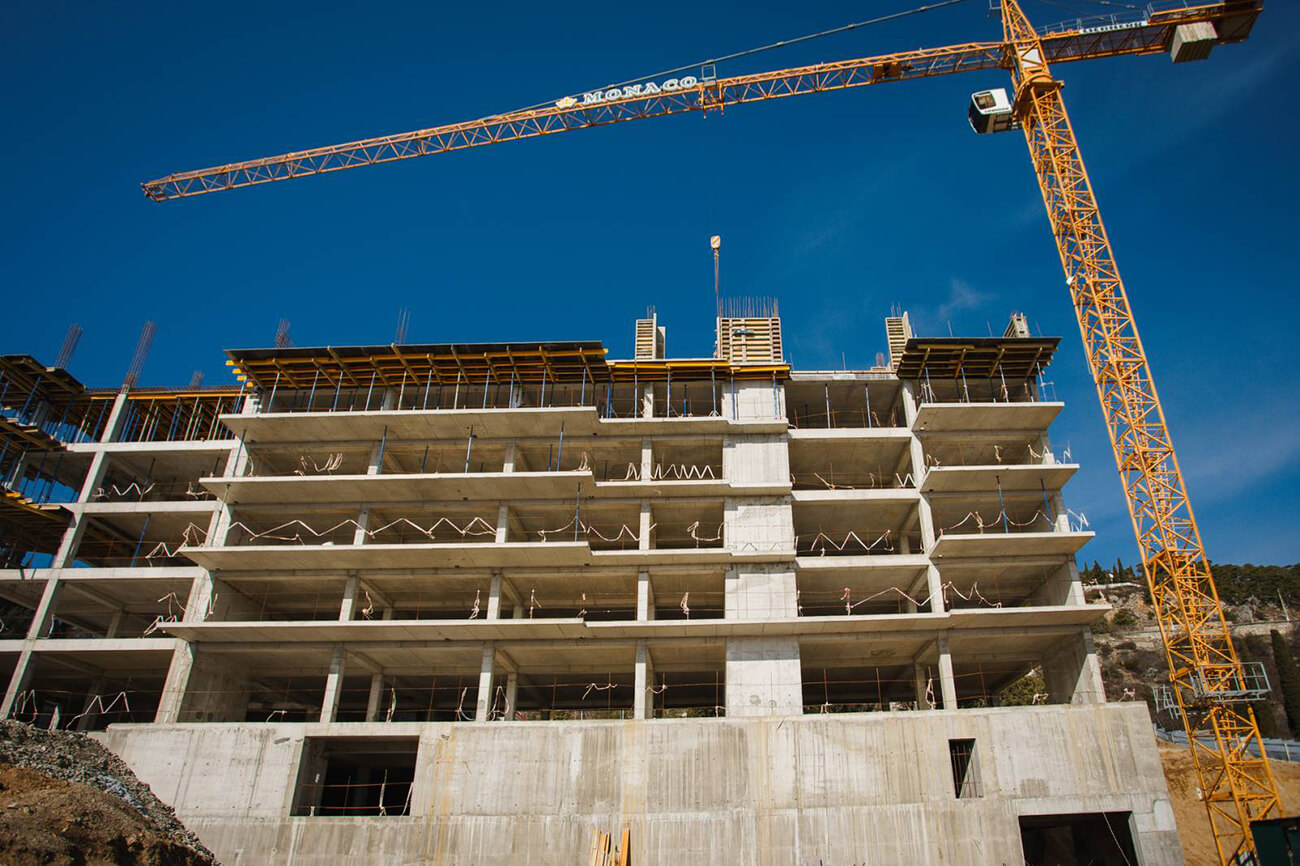

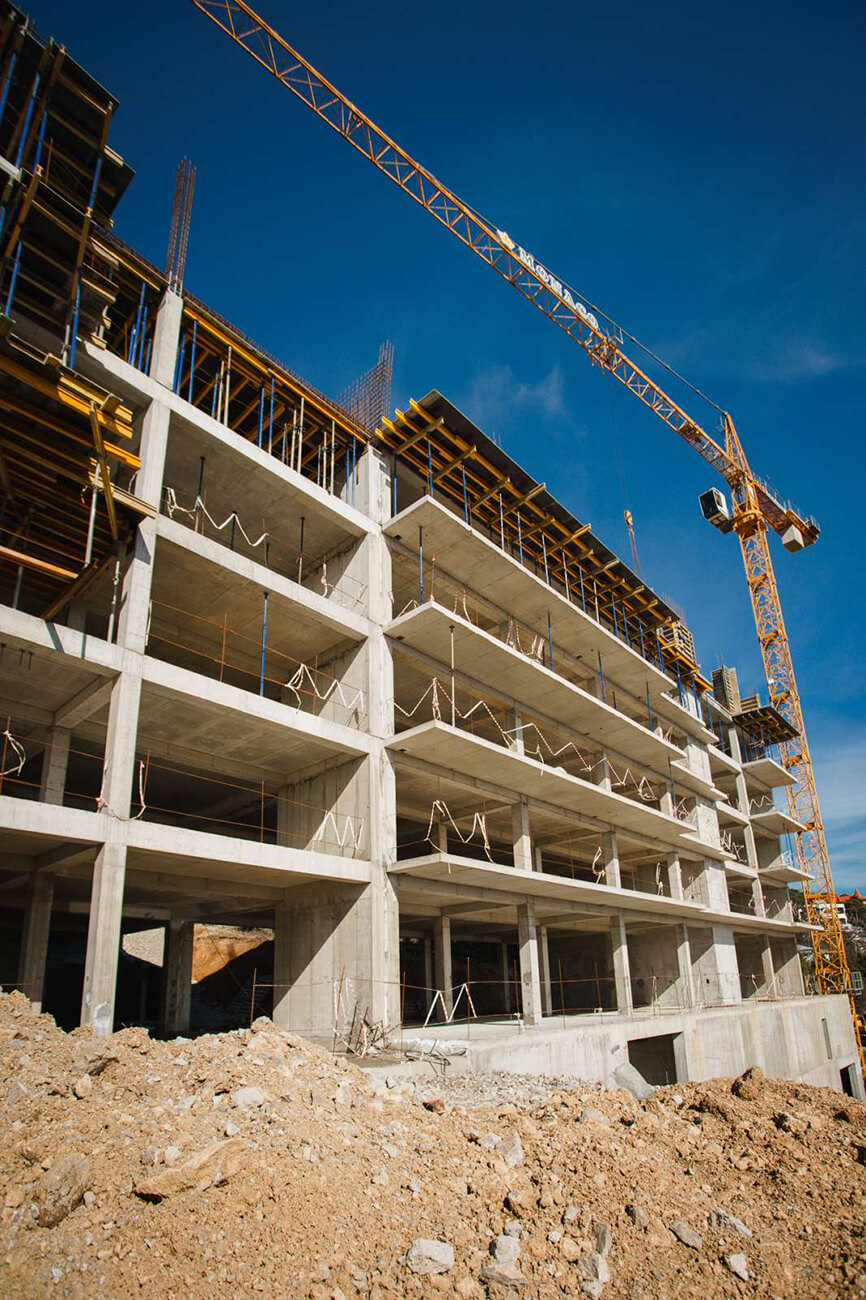

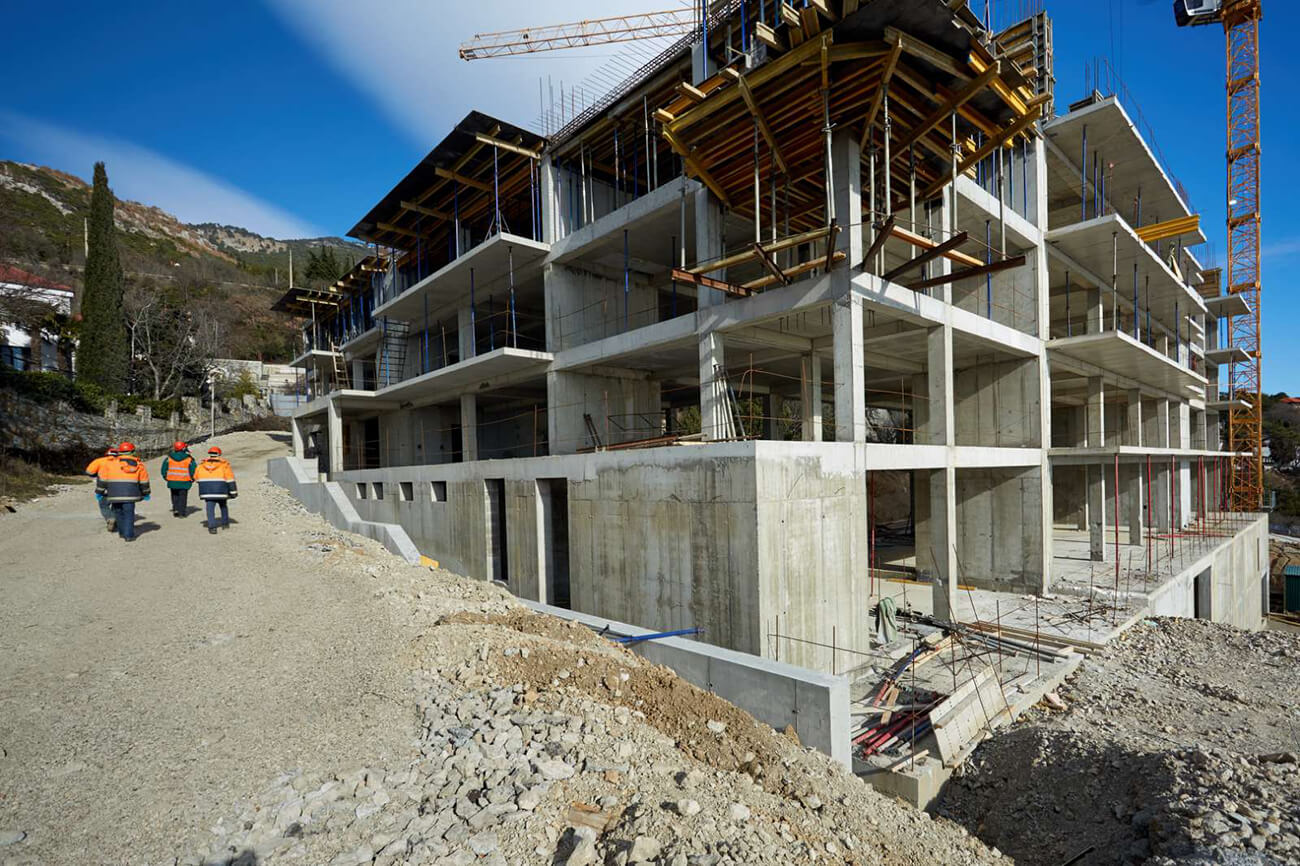

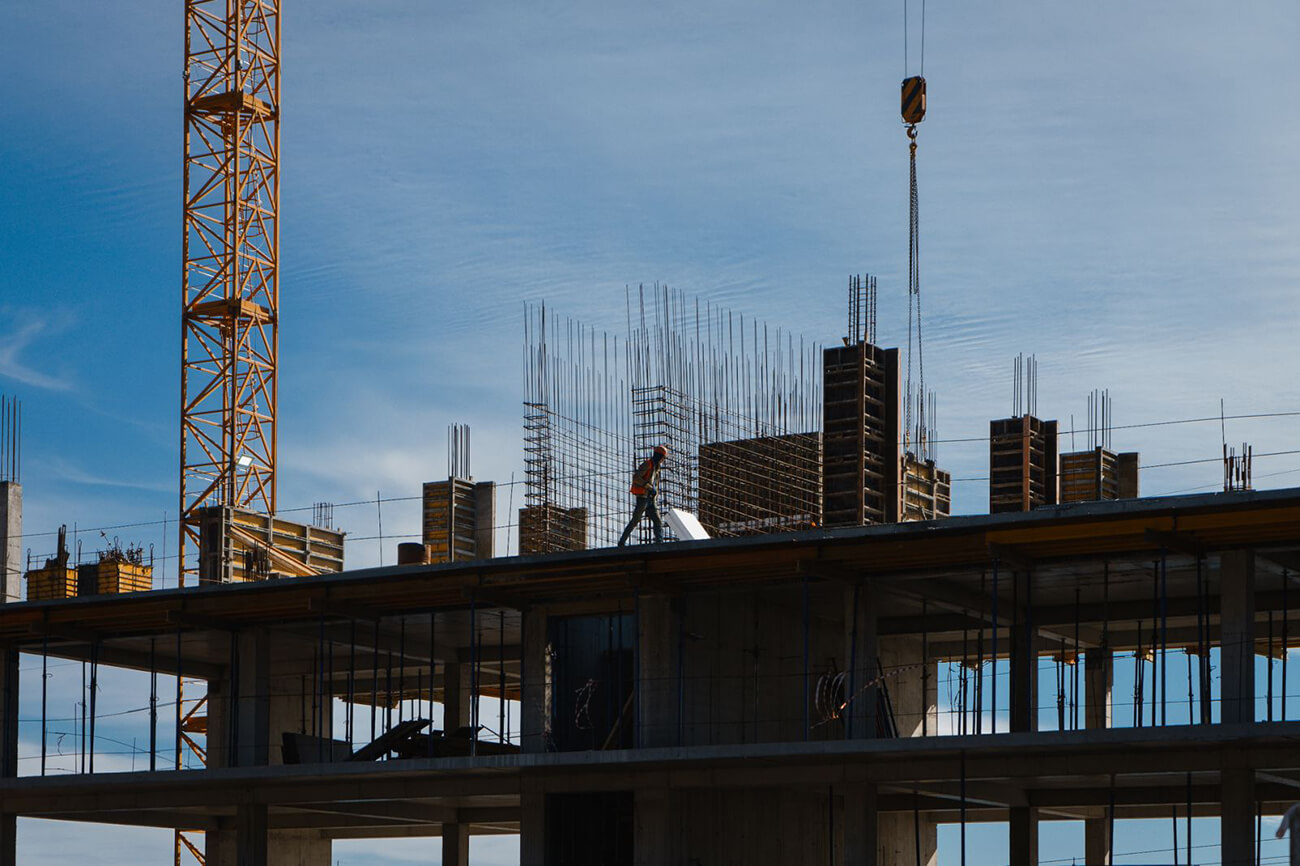

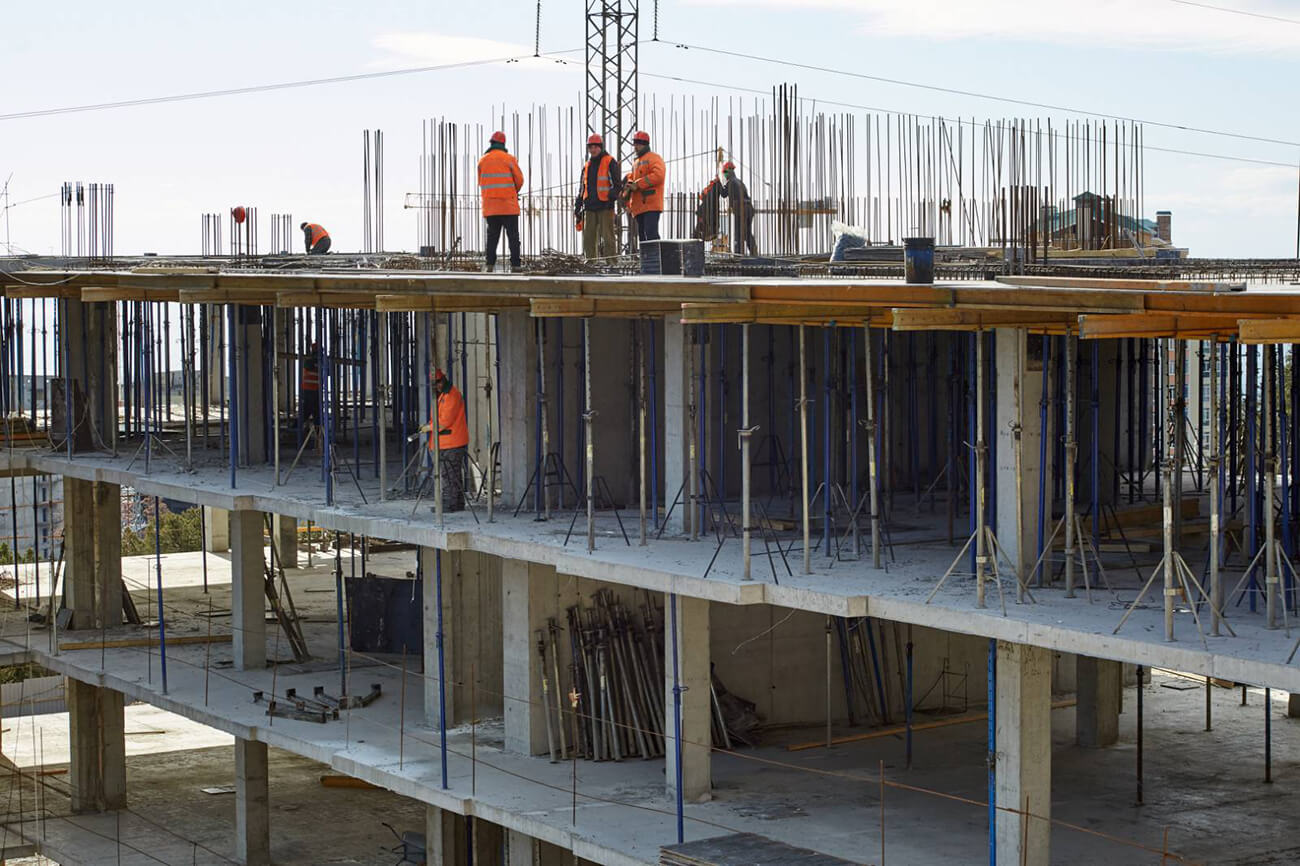

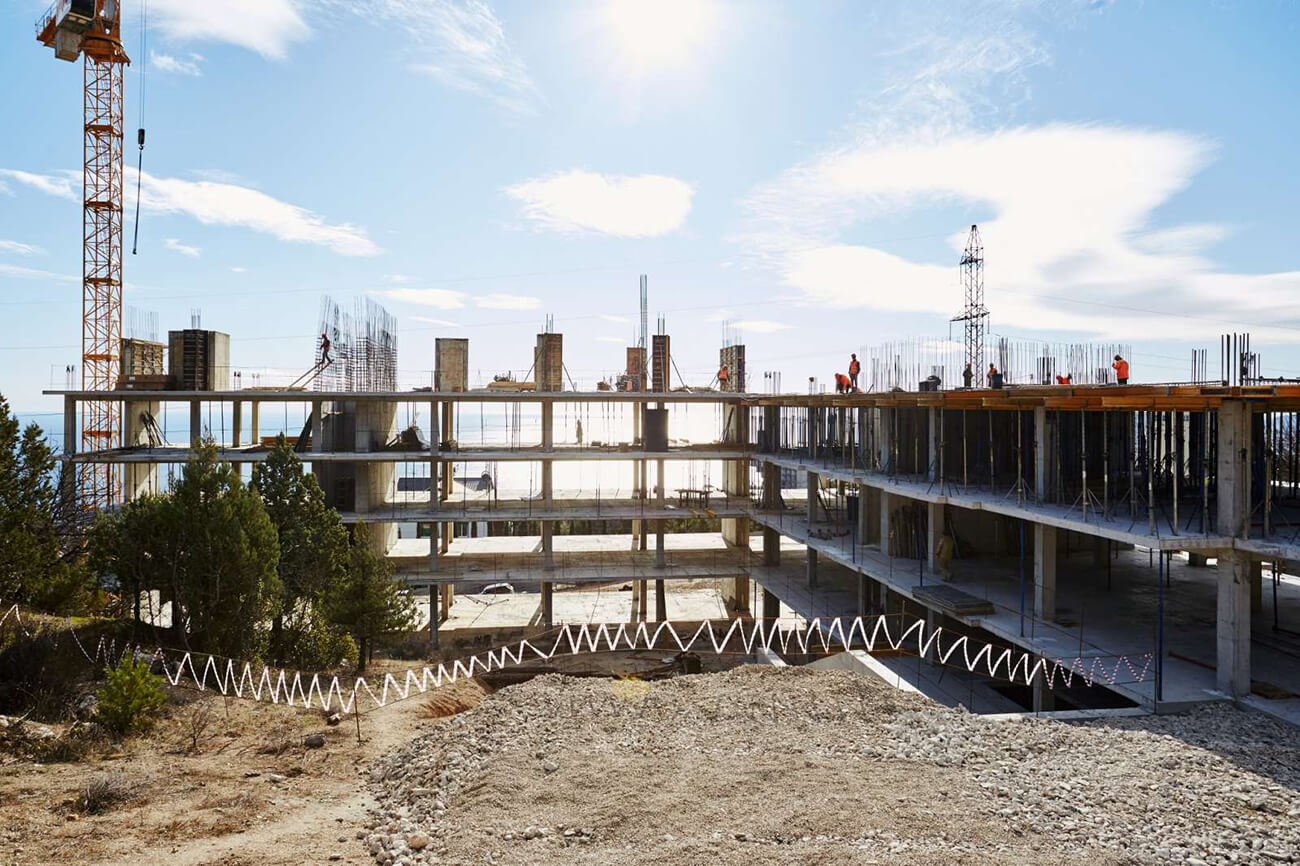

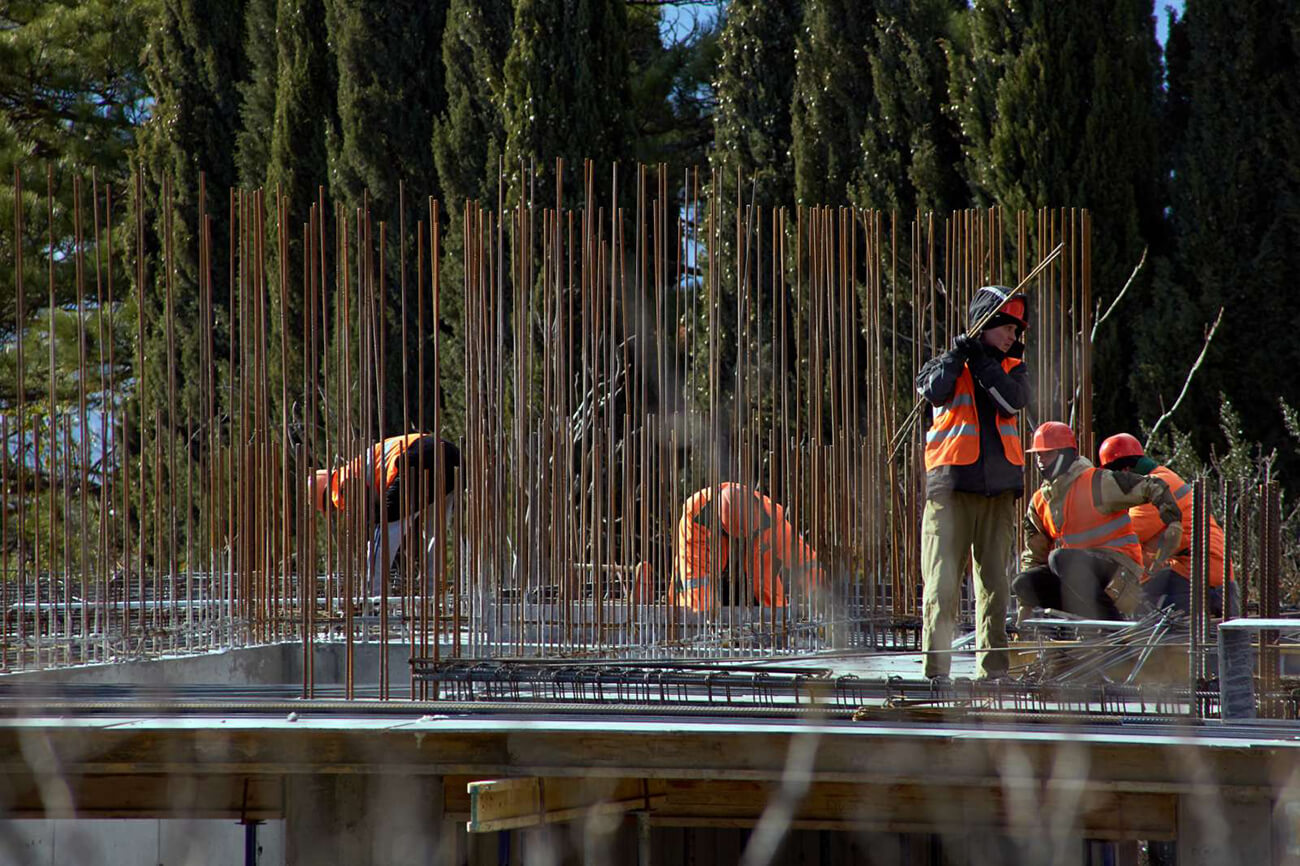

Ход строительства Январь 2021 г. Выполнено:

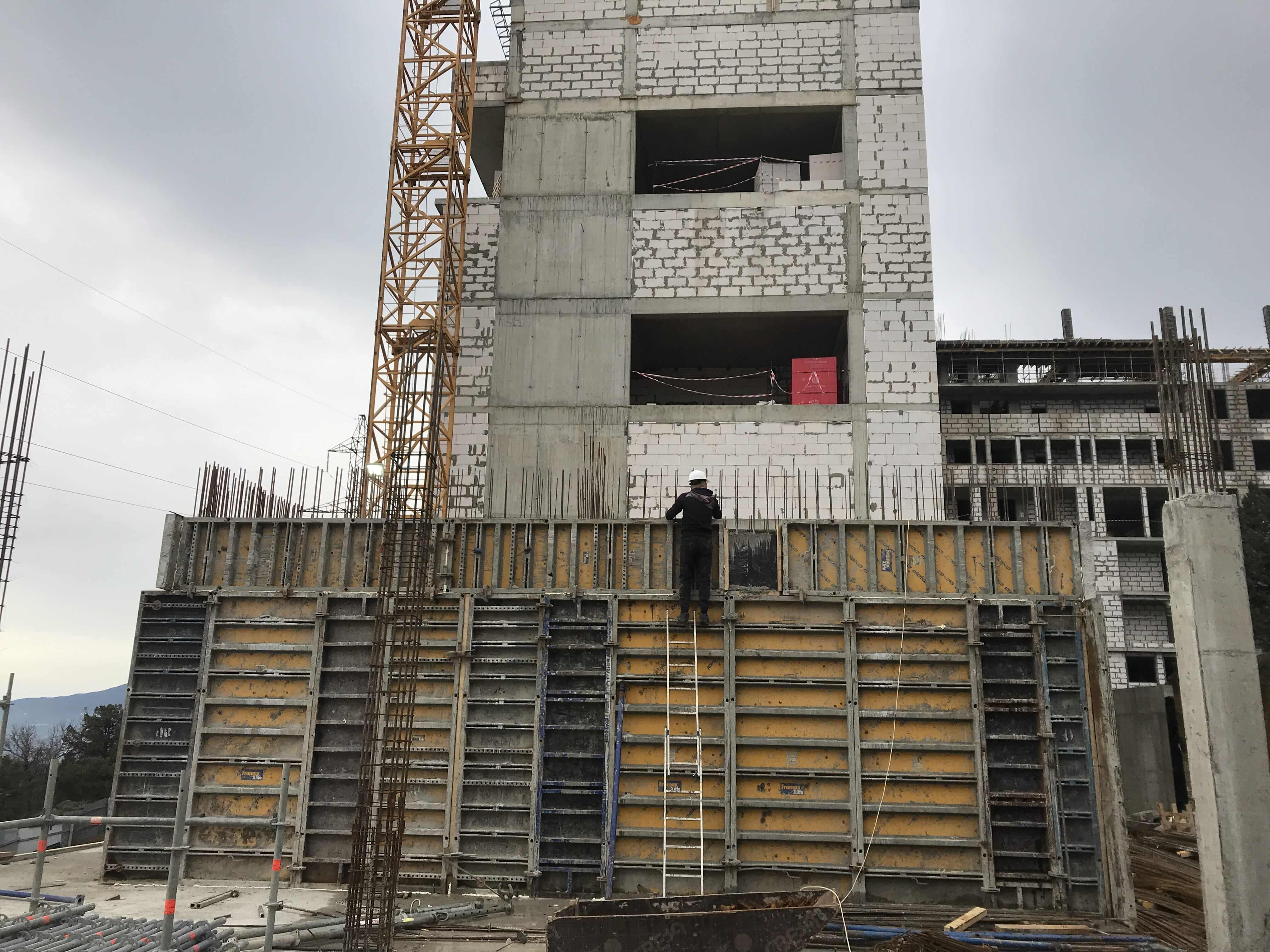

- бетонирование перекрытия первого уровня 8-го этажа и кладка стен на 1,2,6 и 7 этажах 1-го блока;
- во 2-м блоке завершено утепление кровли. Кладка стен на 1,2, и 7 этажах.
- бетонирование чаши бассейна и вертикальных конструкций 1-го этажа в блоке 3
- в 4 блоке забетонированы вертикальные конструкции 4-го этажа.
- в блоке 4.1 завершены бетонные работы.
В процессе:
- в блоке 1 продолжается бетонирование конструкций второго уровня 8-го этажа

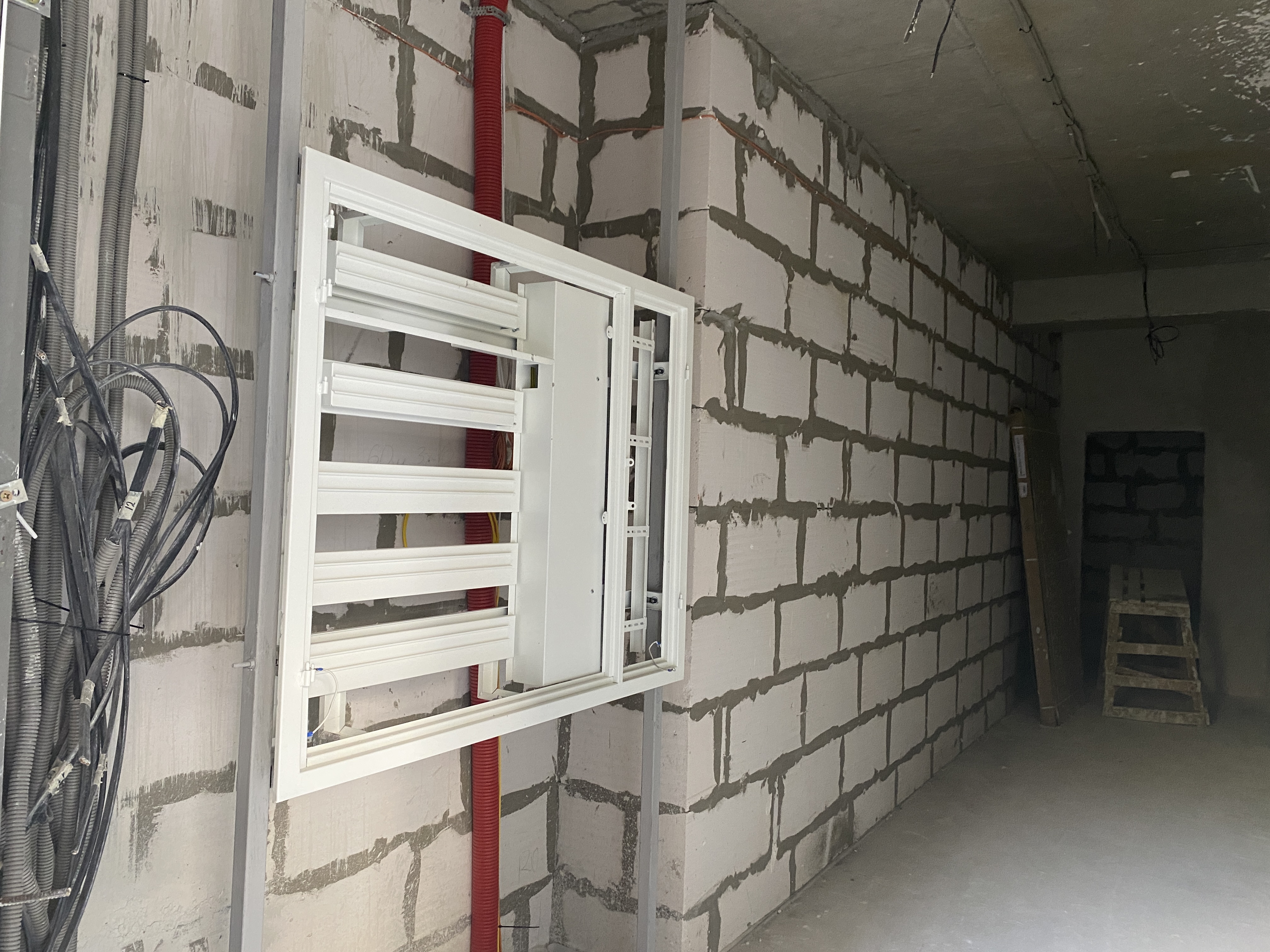

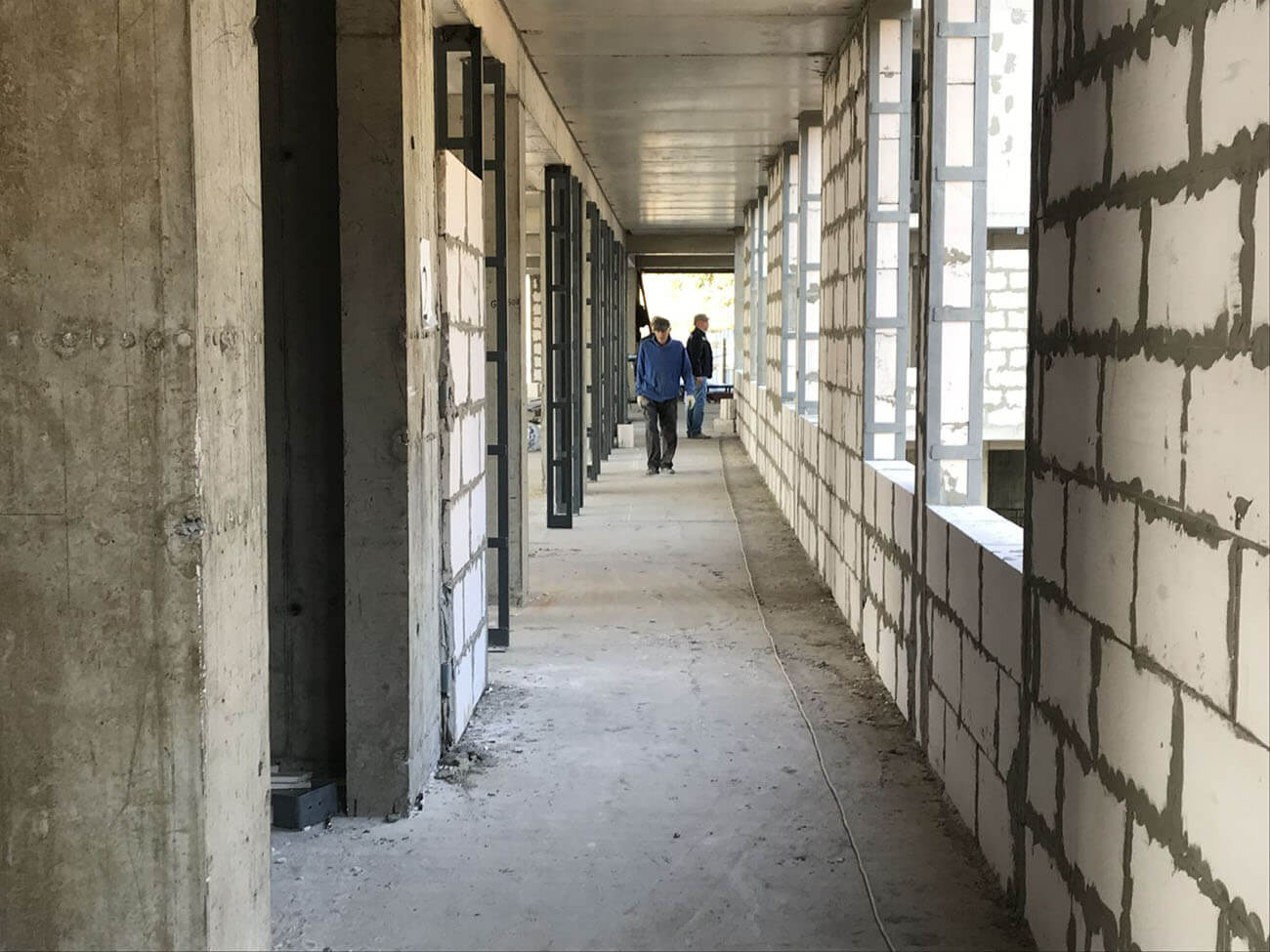

- кладка стен и монтаж сетей внутреннего водопровода и канализации в блоках 1 и 2
- во 2-м блоке монтаж металлочерепицы и мансардных окон кровли
- монтаж опалубки перекрытия 1-го этажа блока 3
- бетонирование перекрытия 4-го этажа в блоке 4

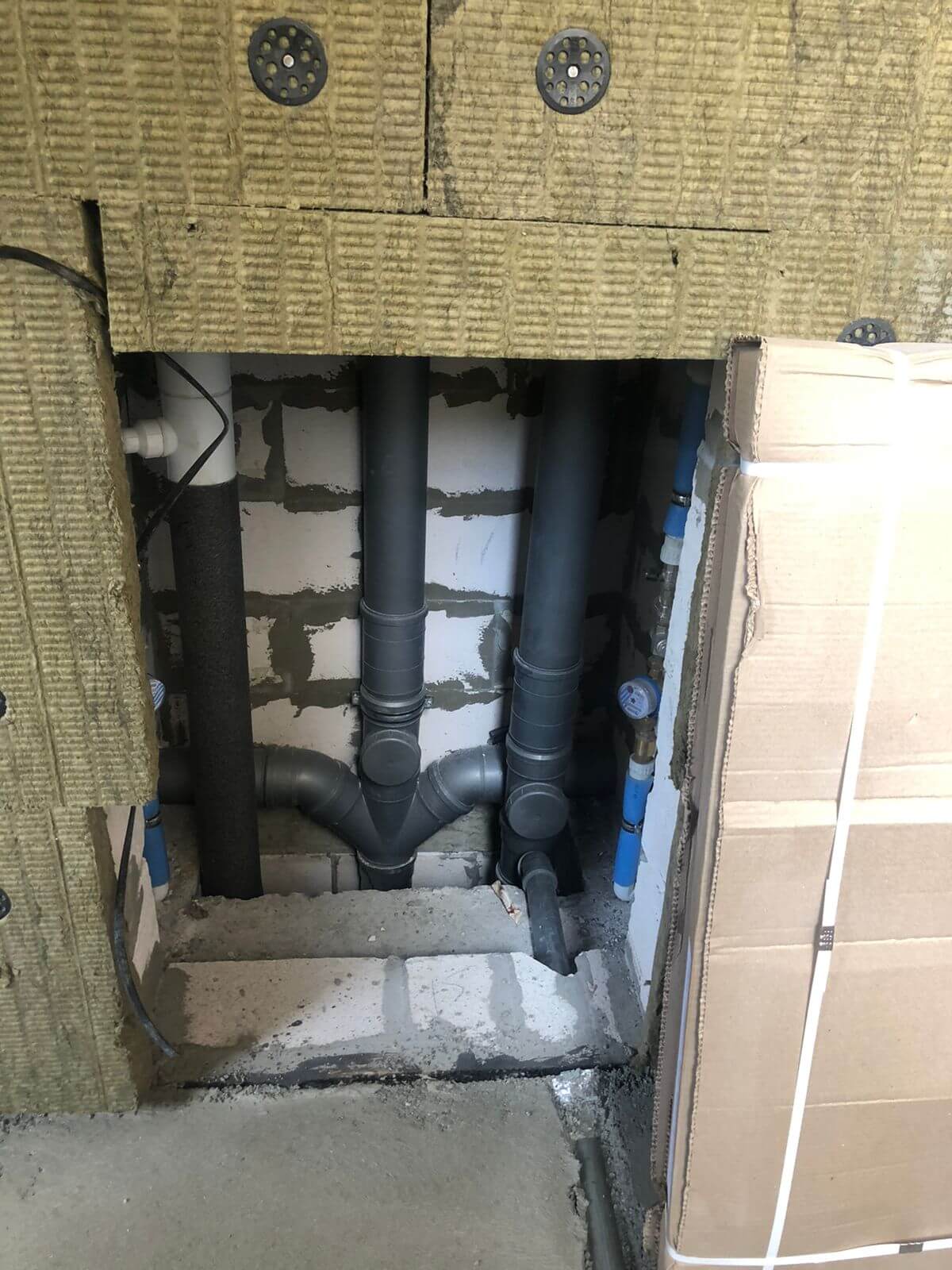

- гидроизоляция конструкций блока 4.1 и чаши бассейна в блоке 3

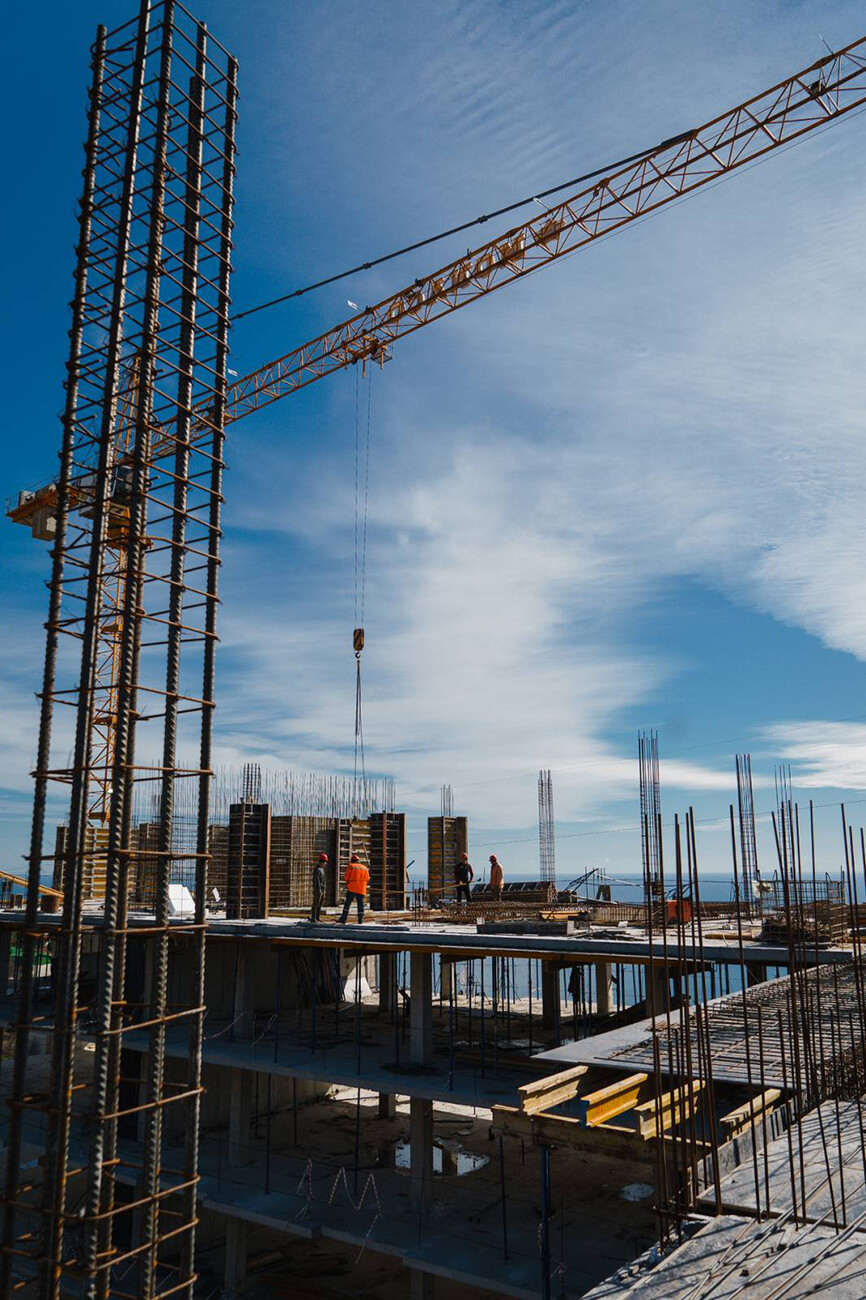

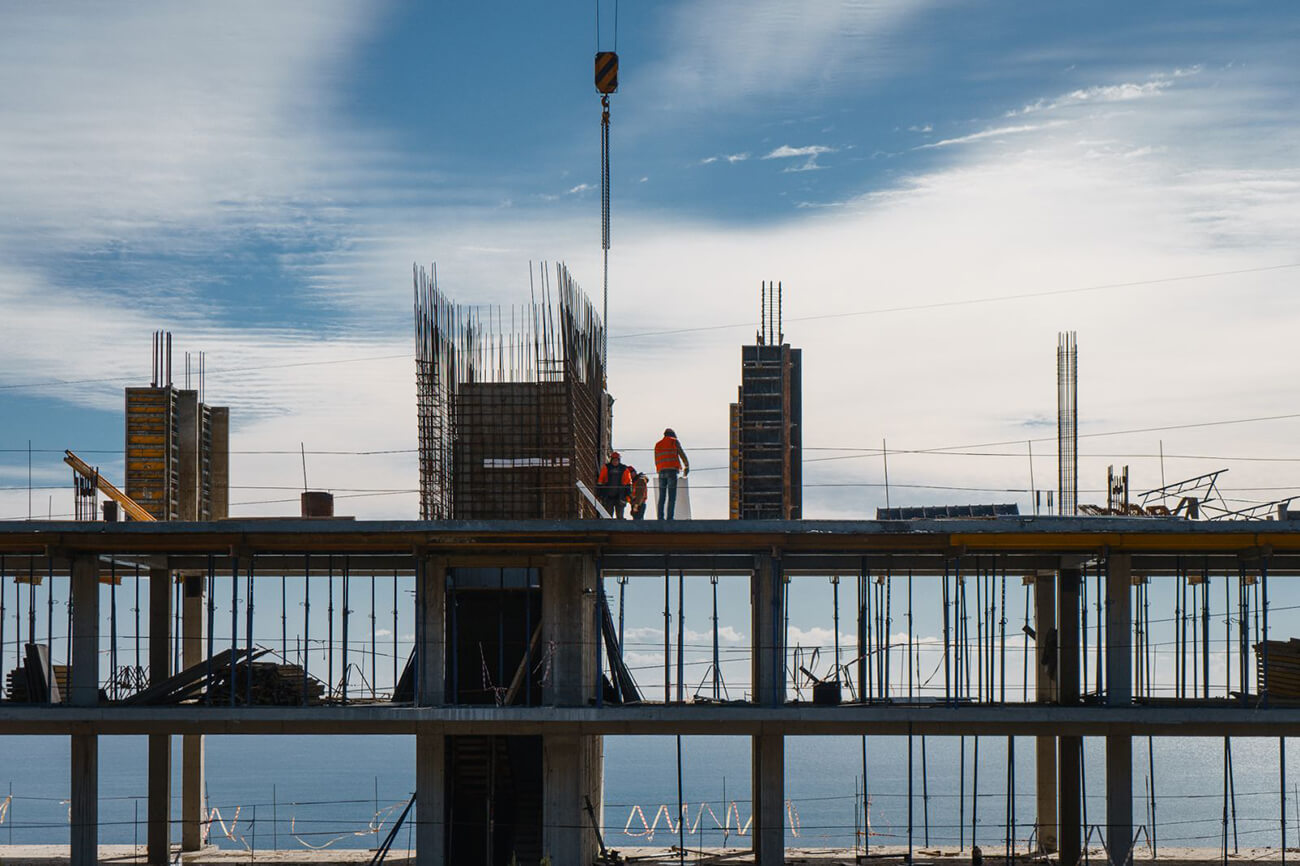

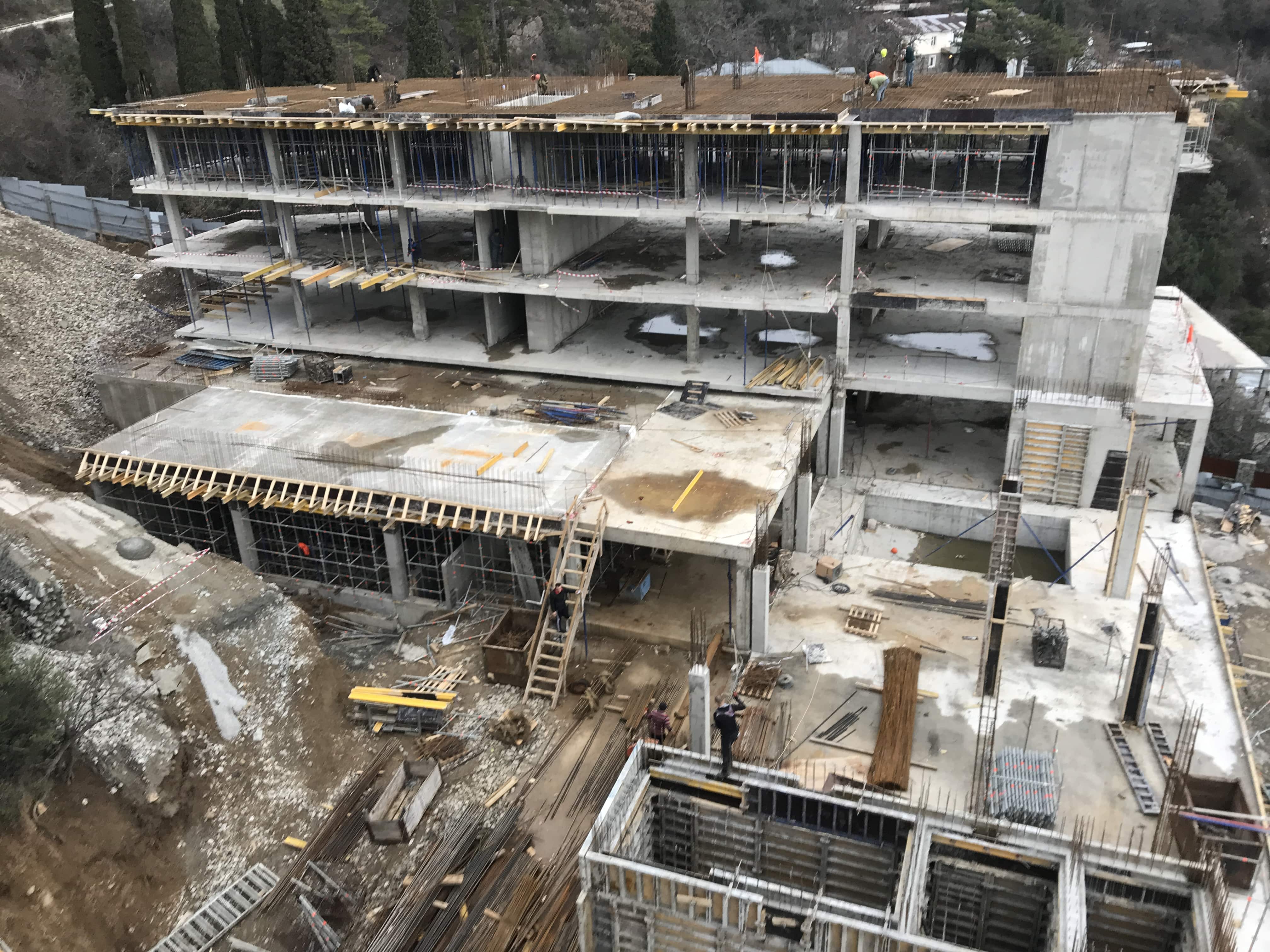

Ход строительства 20-28.01.2021 г.
Ход строительства 11.01-18.01.2021г.
Ход строительства ЖК "MONACO" 16.12 - 23.12.20 г.
Ход строительства 08.12-14.12.2020г.

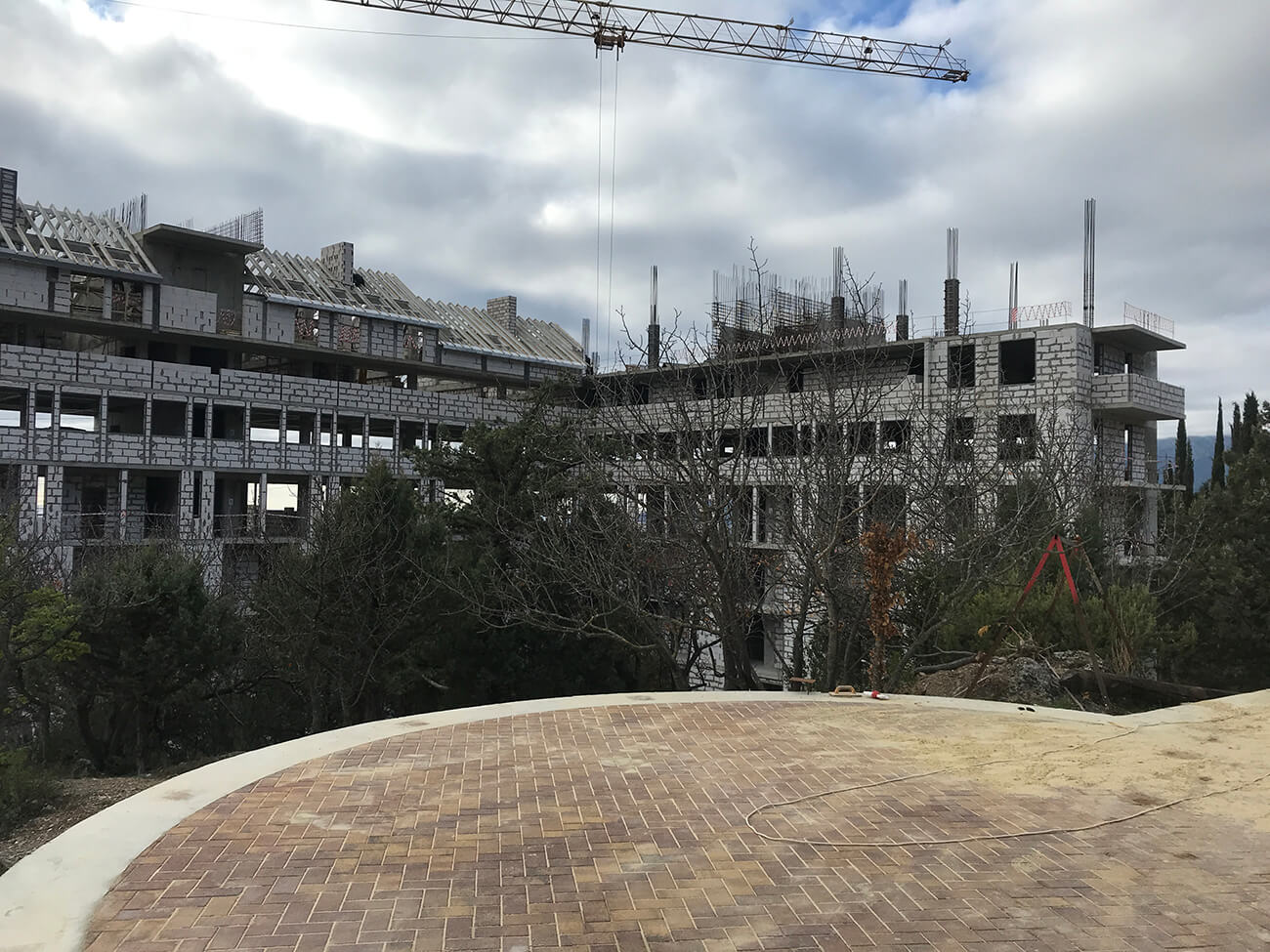

Ход строительства 23.11-08.12.2020г.
Ход строительства 23.11-30.11.2020г.

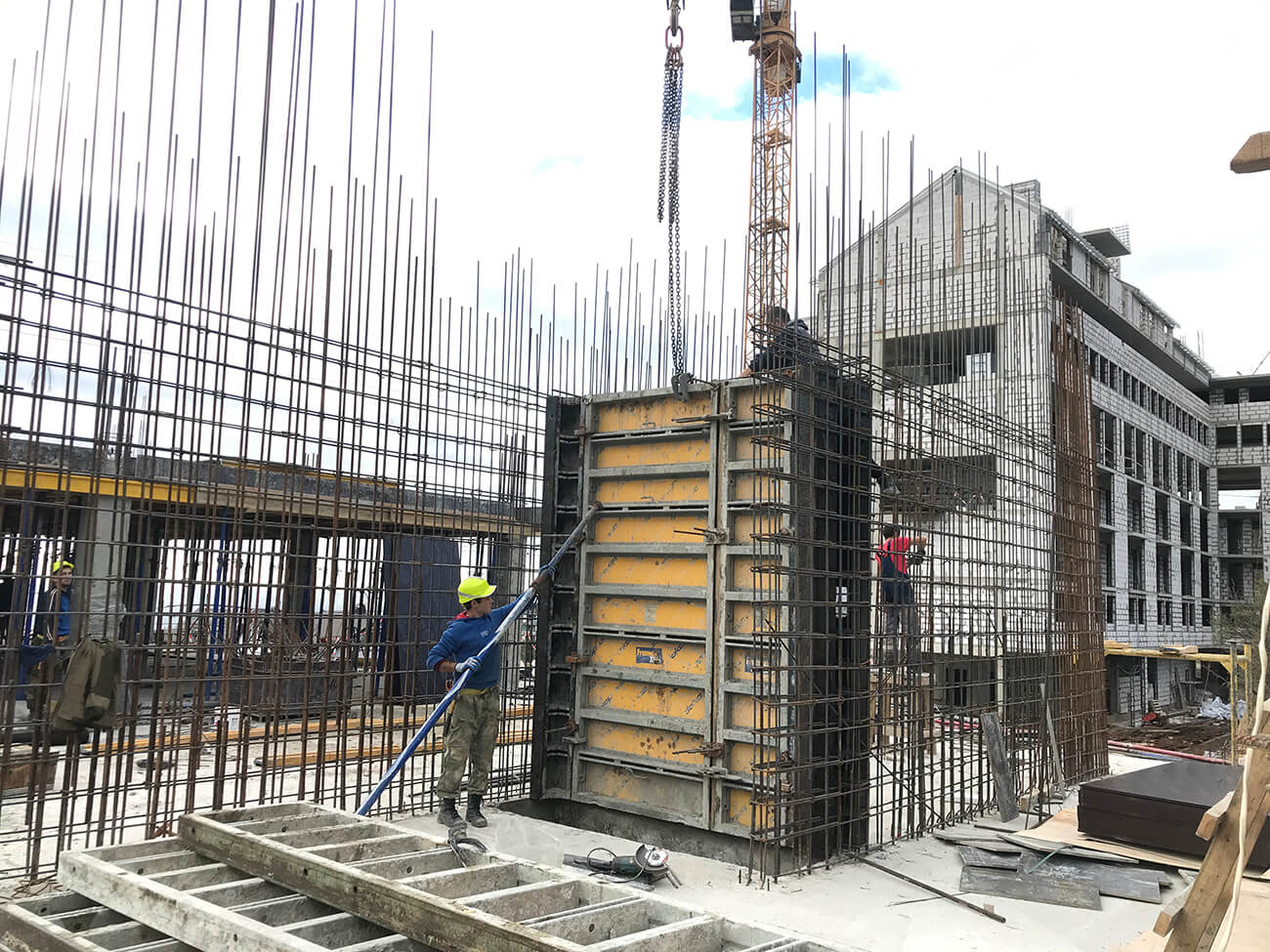

Ход строительства 16.11-23.11.2020г.
Ход строительства 07.11-13.11.2020г.

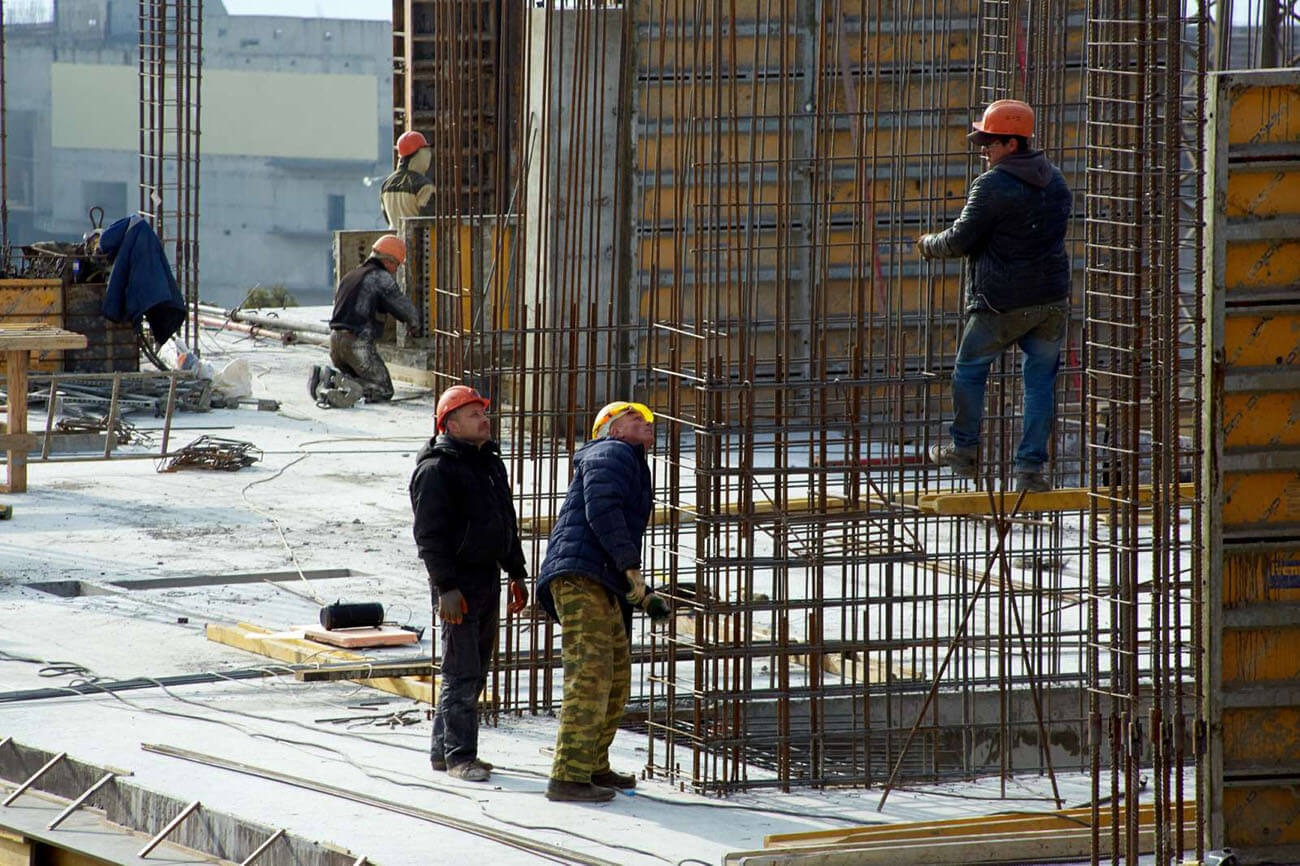

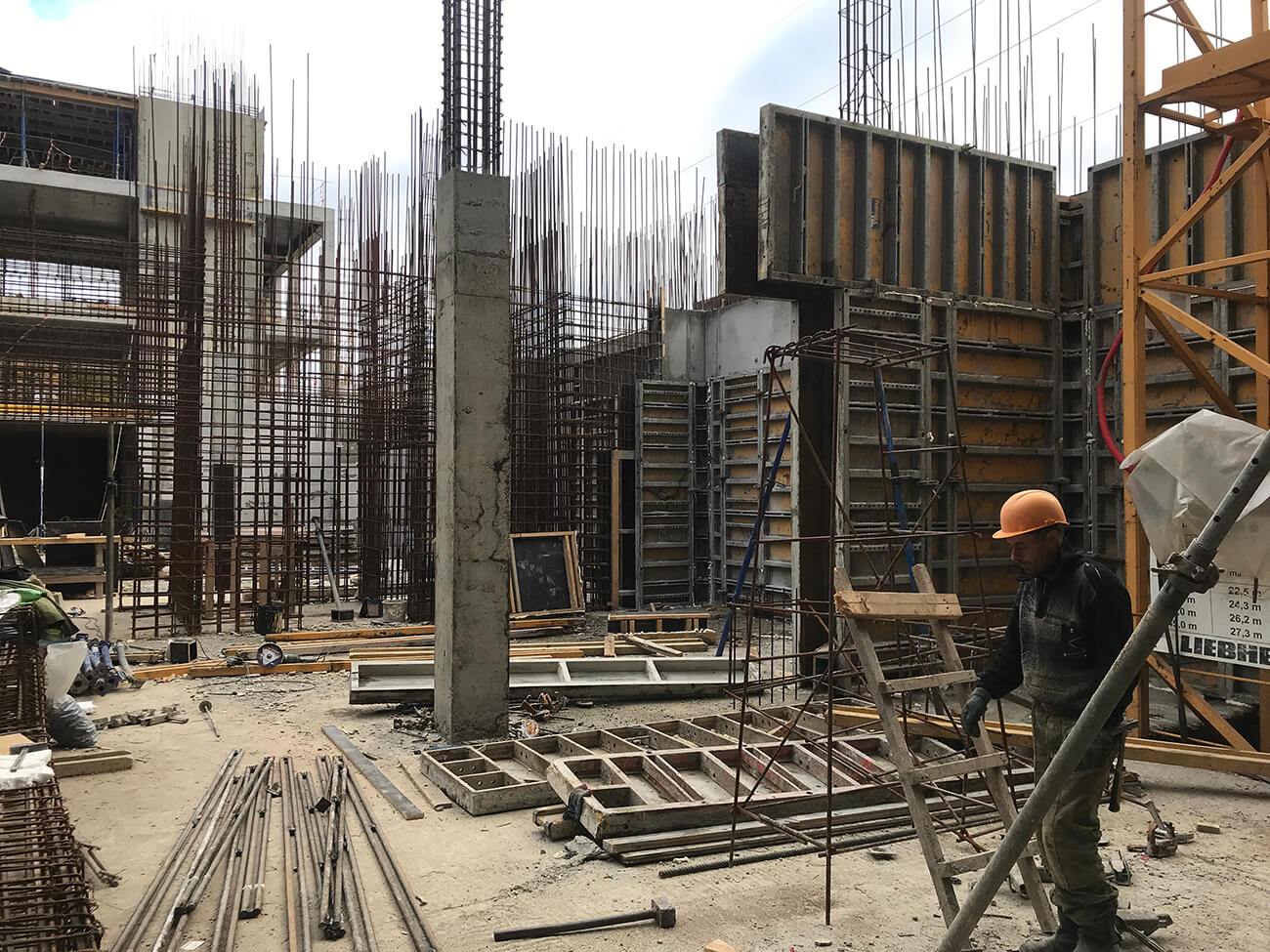

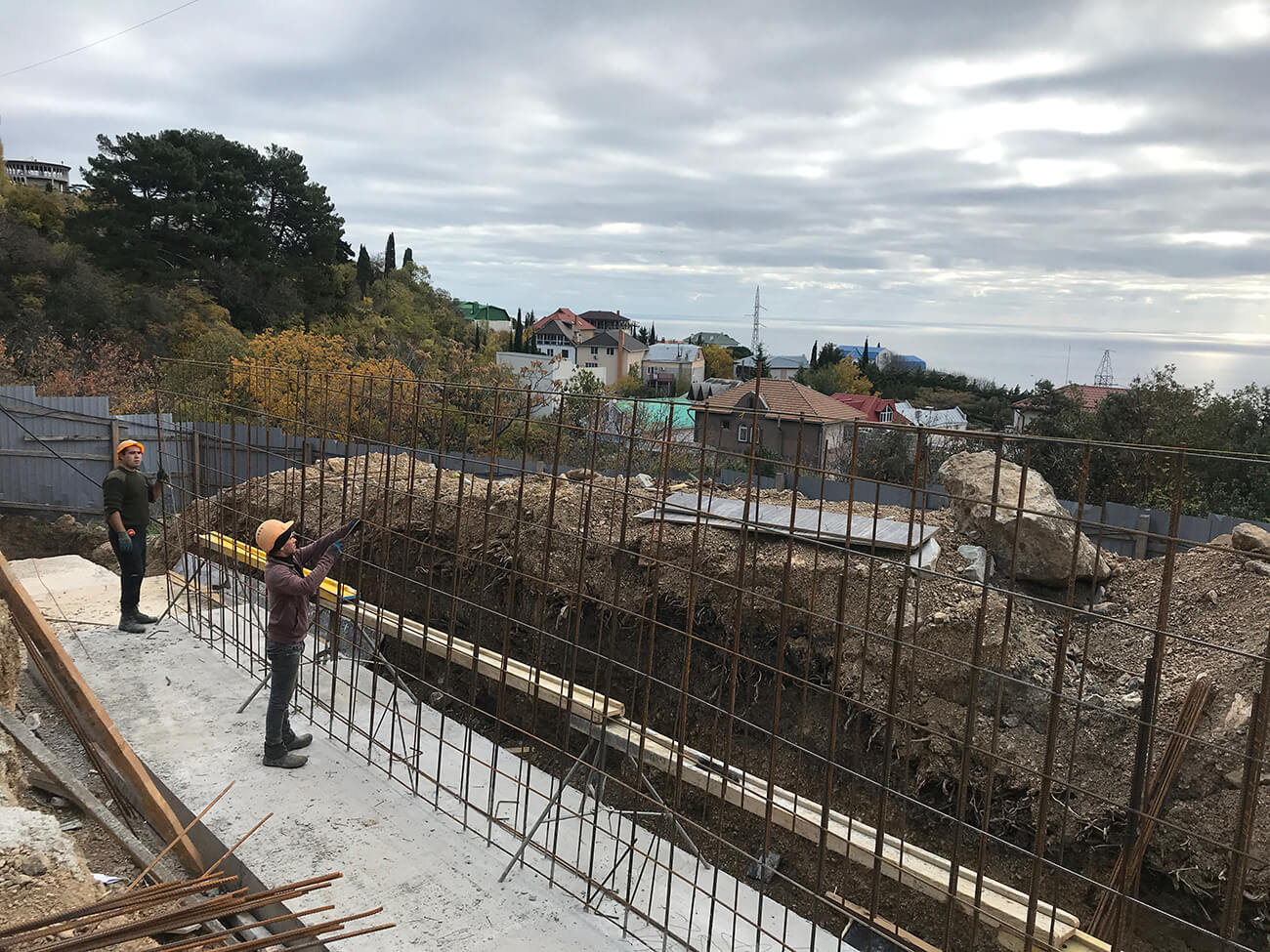

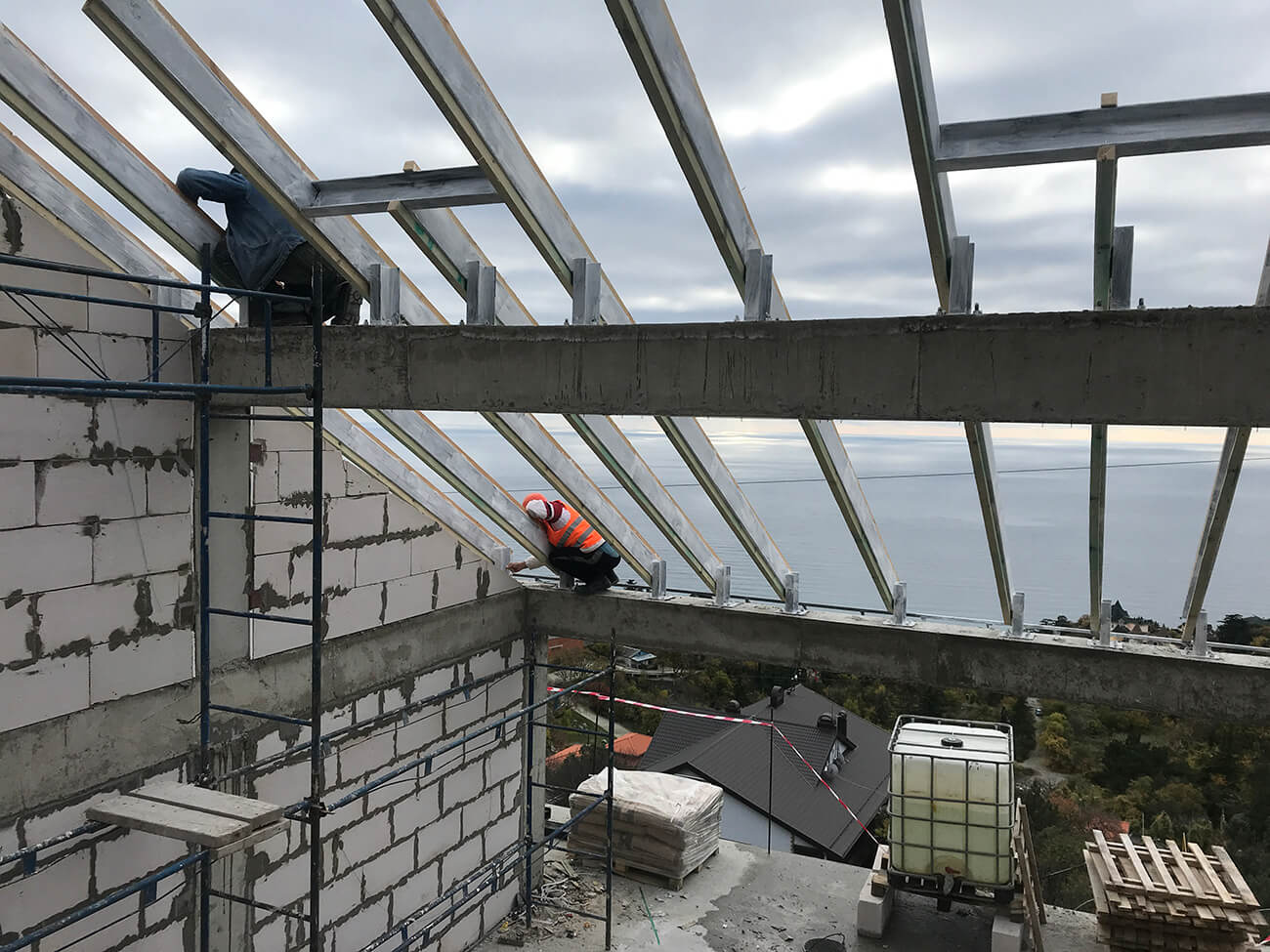

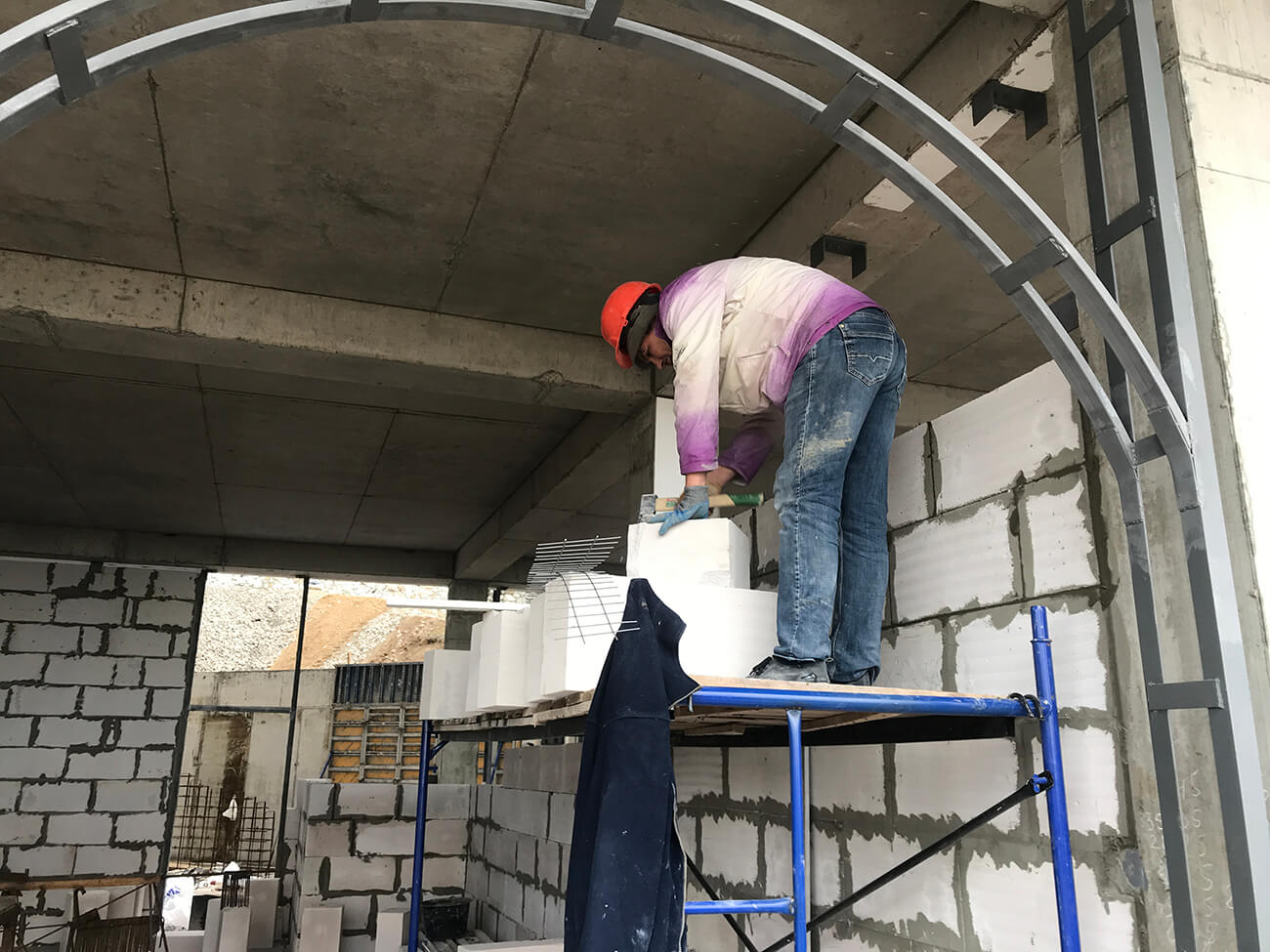

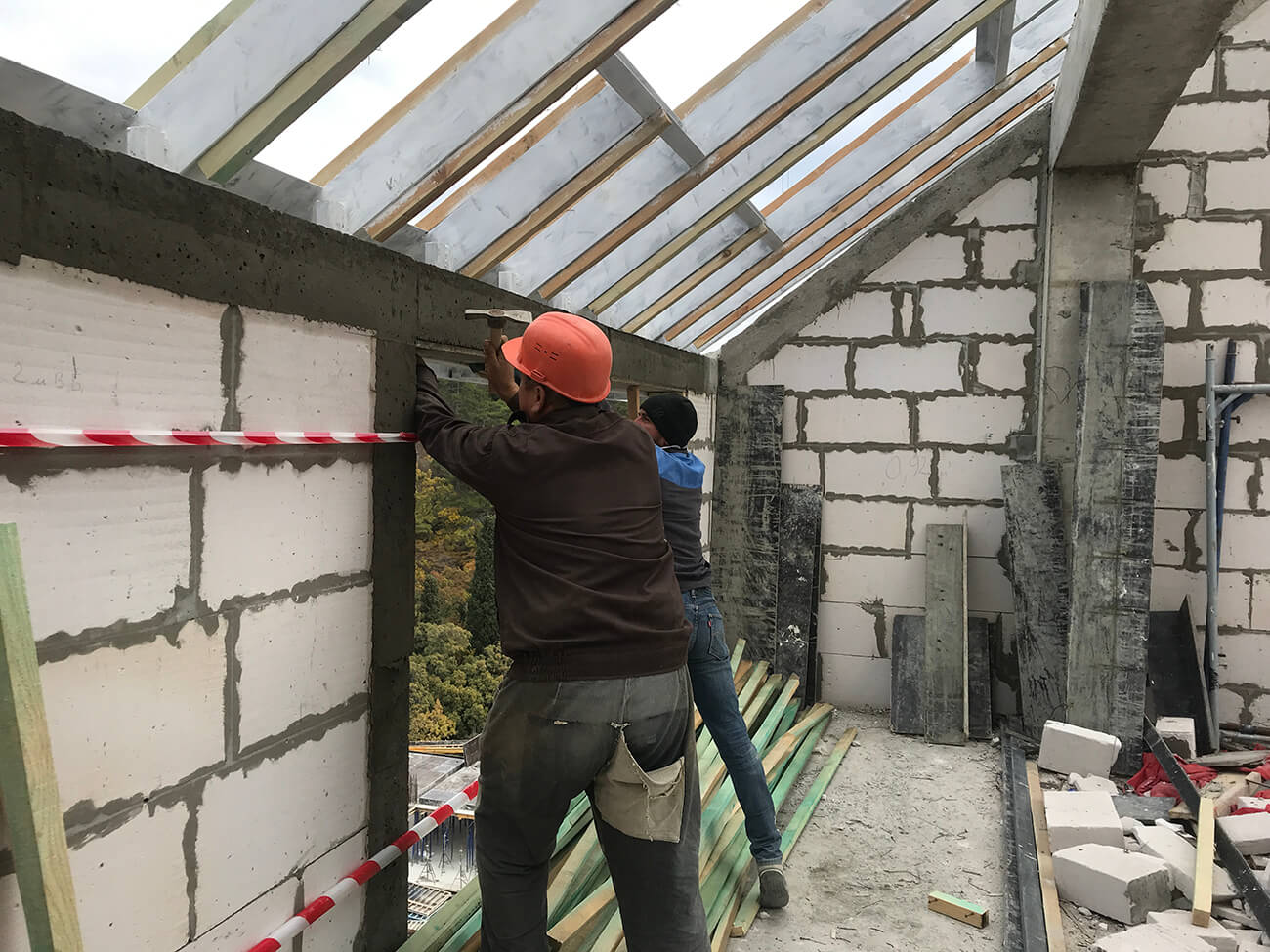

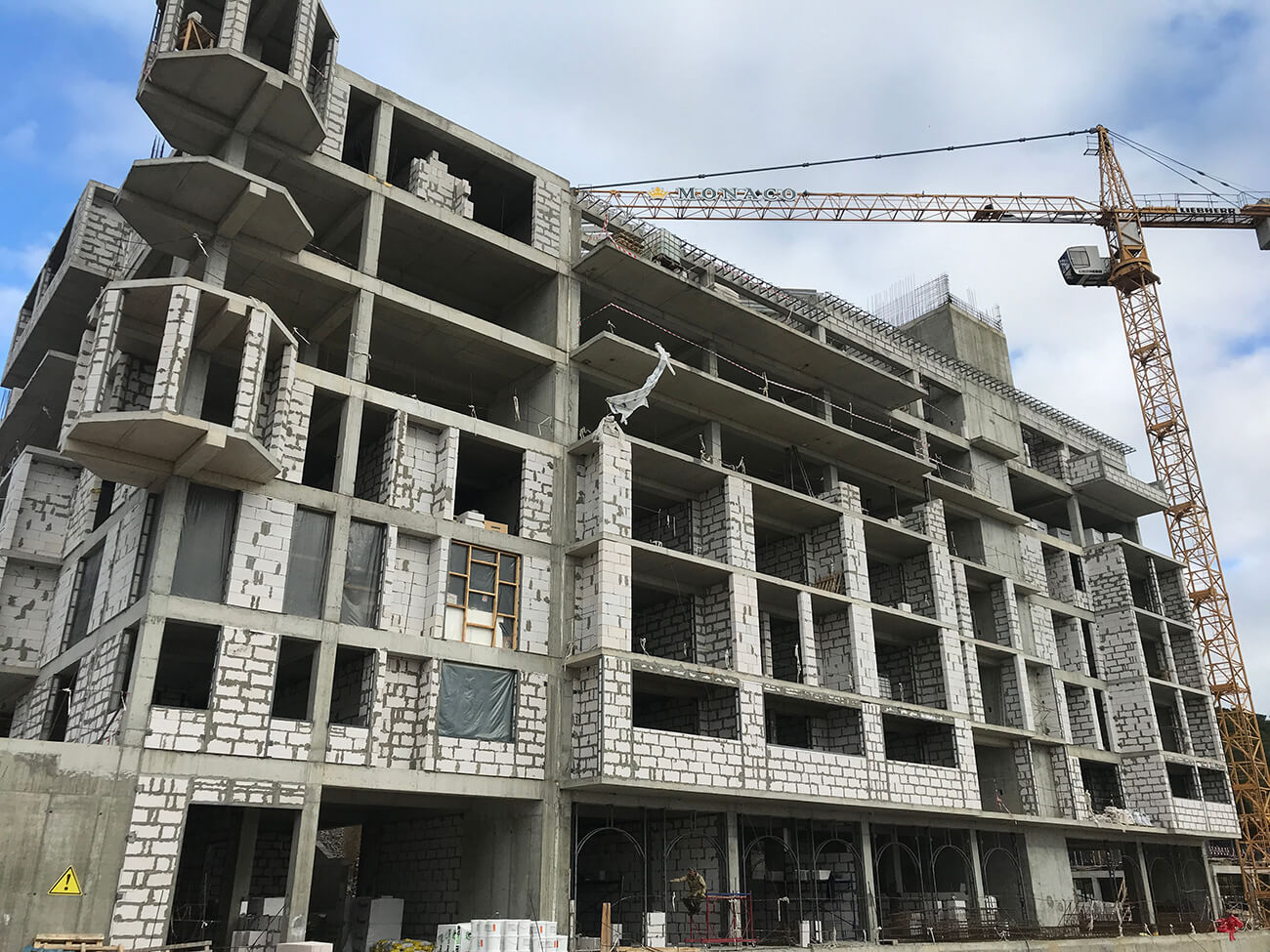

Ход строительства 30.10-06.11.2020г.
Ход строительства 16.10-23.10.2020г.

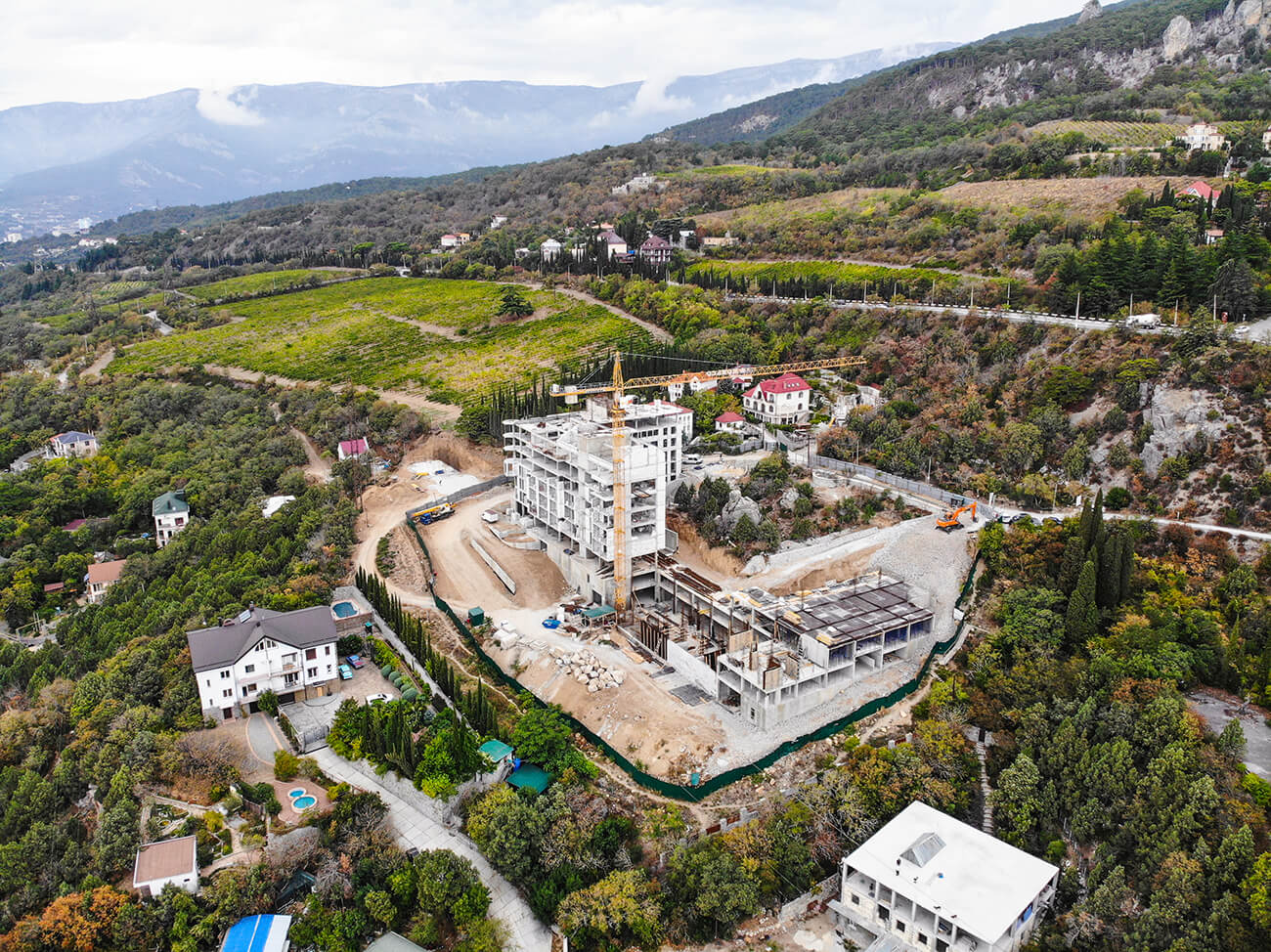

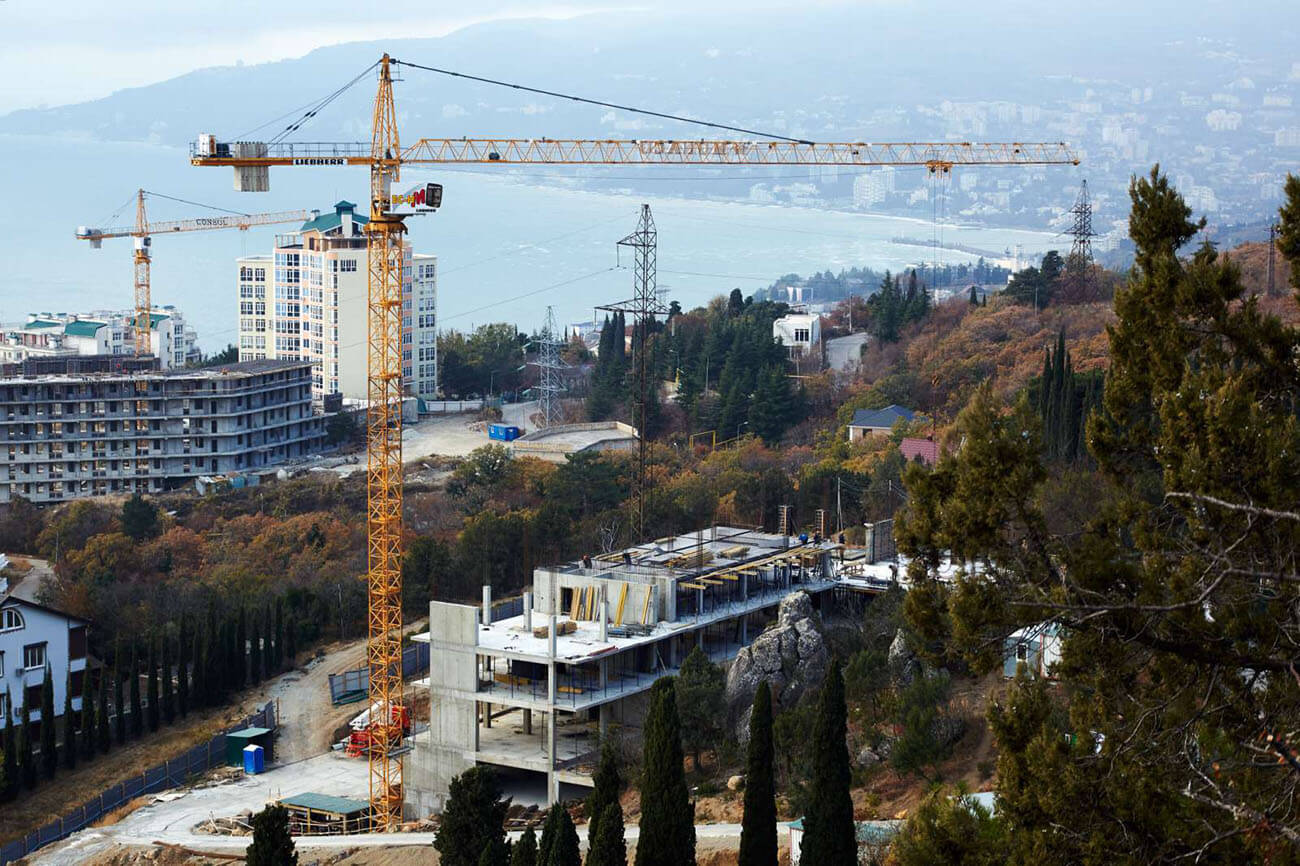

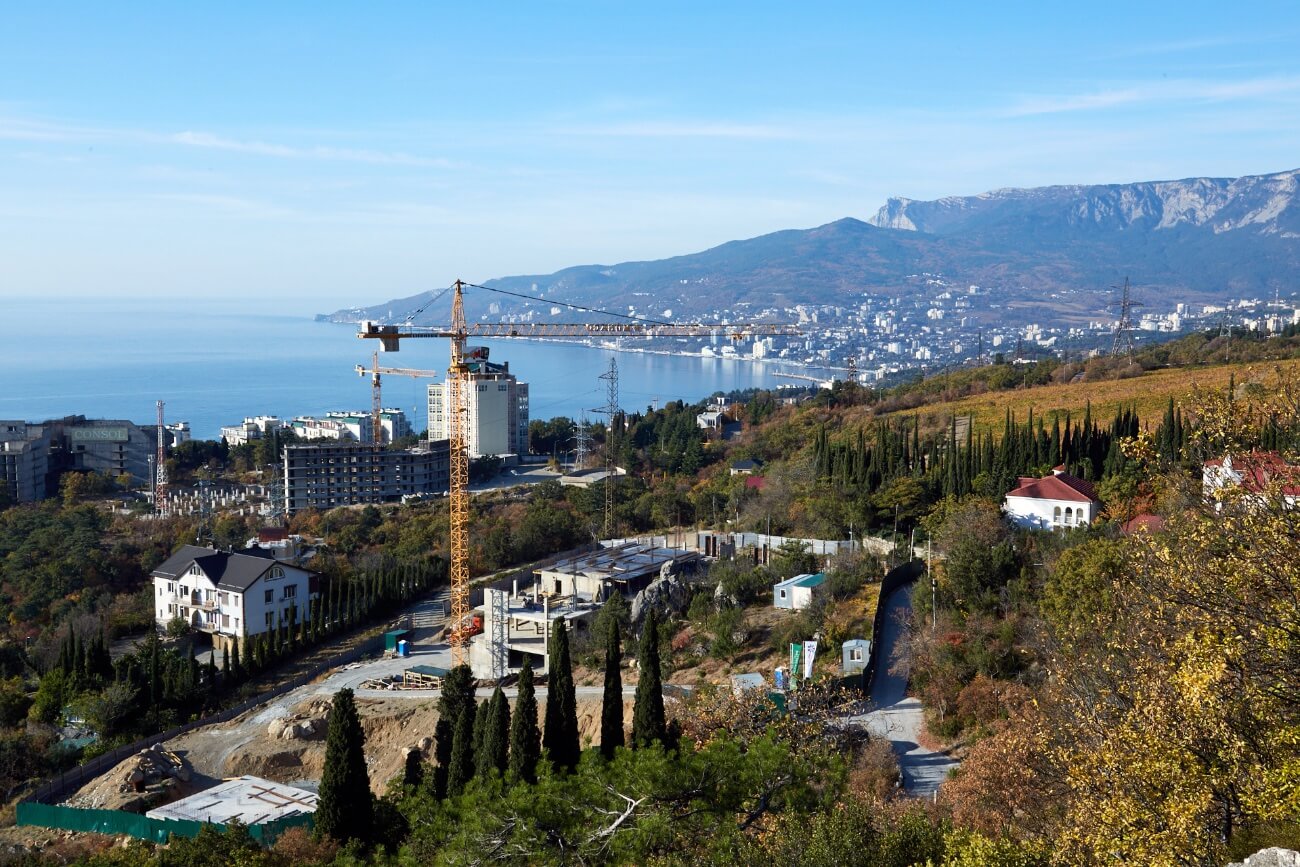

Аэрофотосъемка. Динамика строительства от 14.10.2020

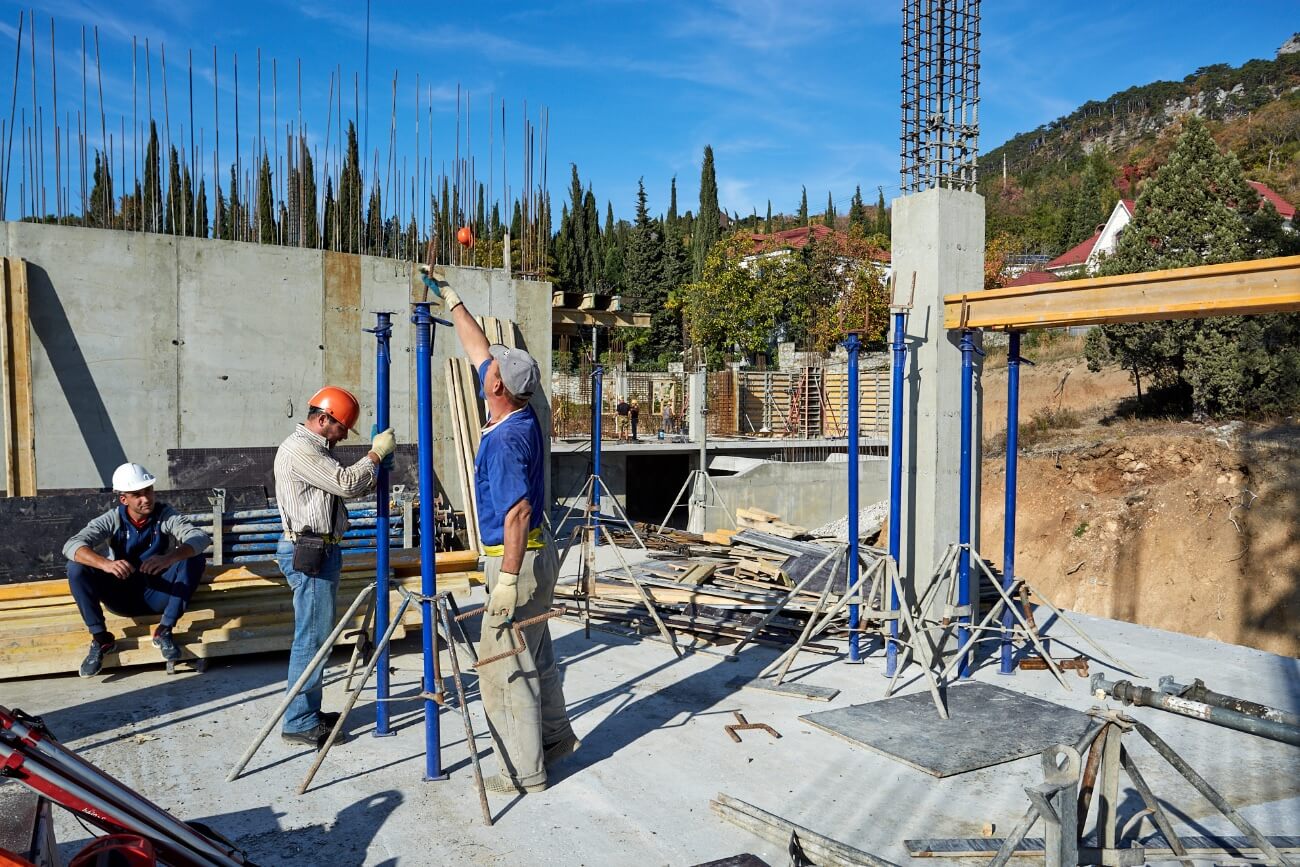

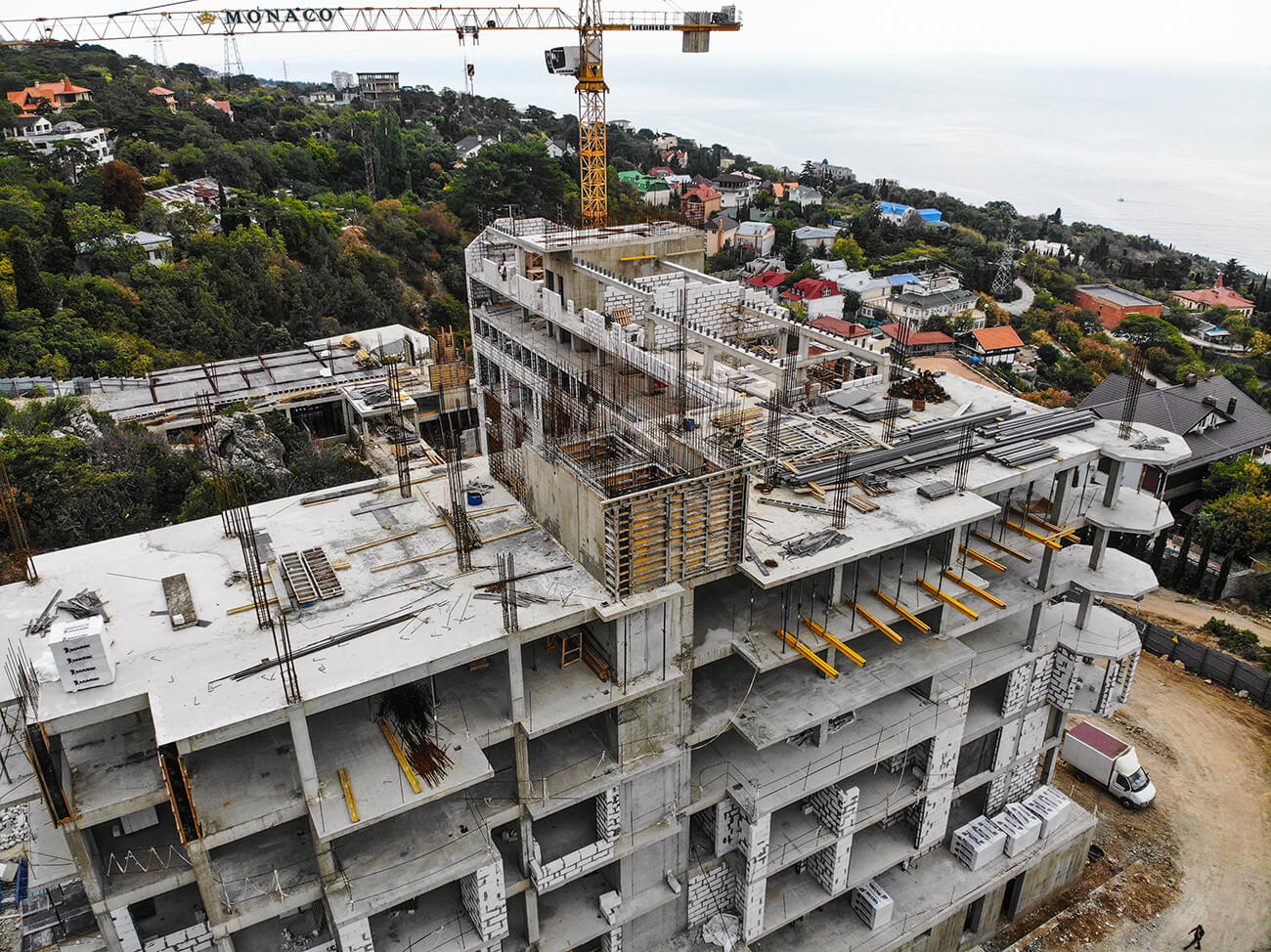

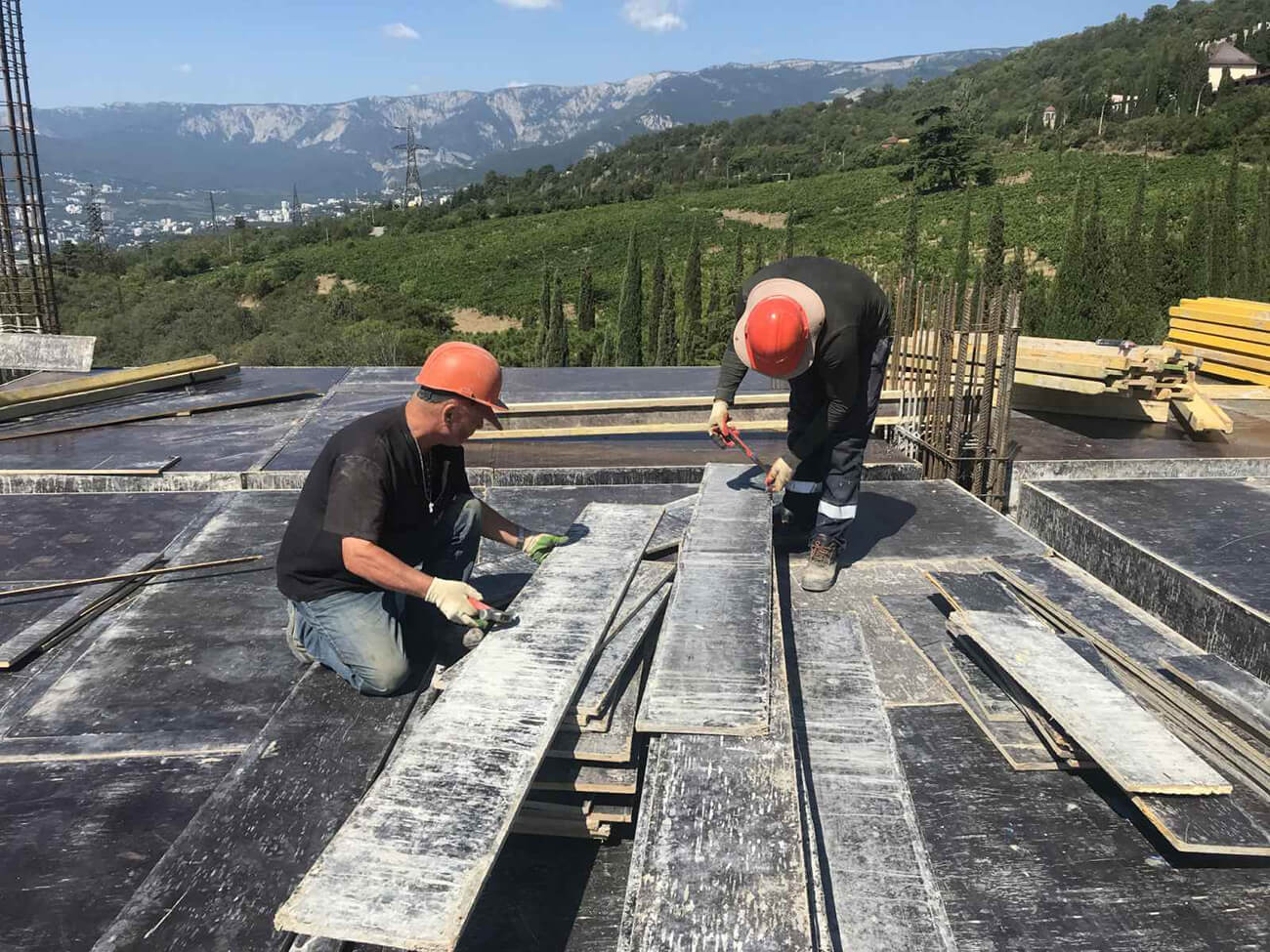

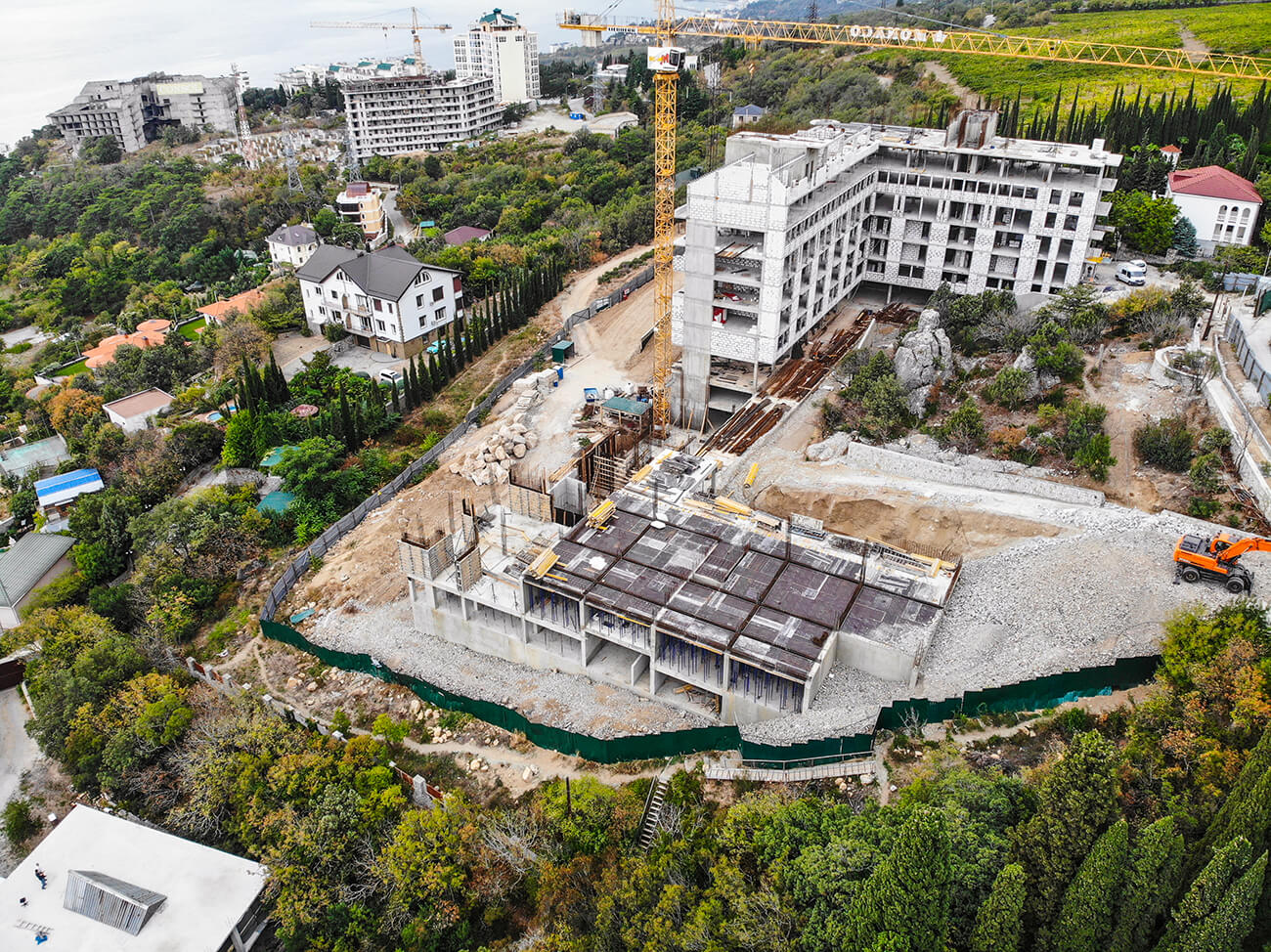

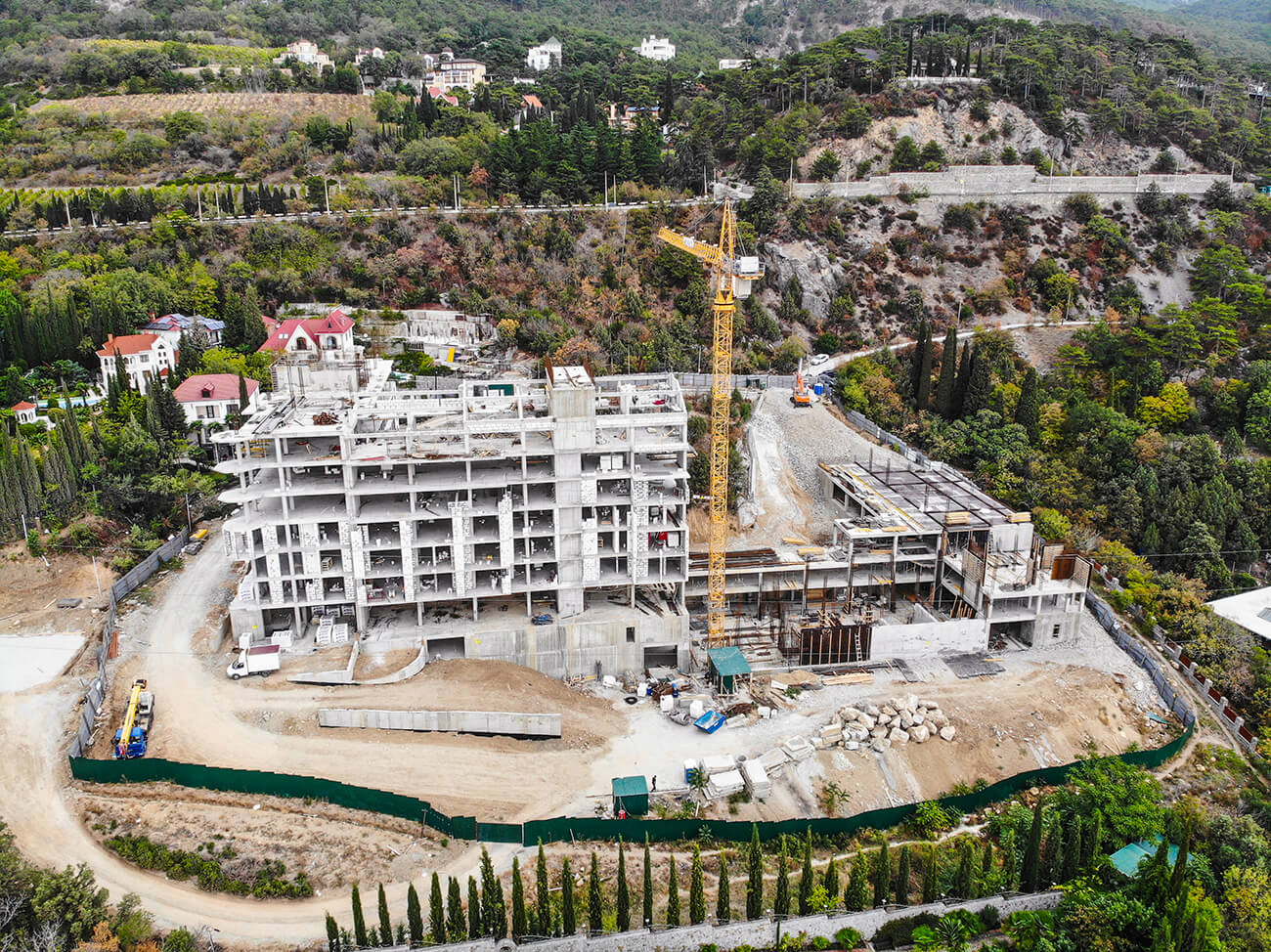

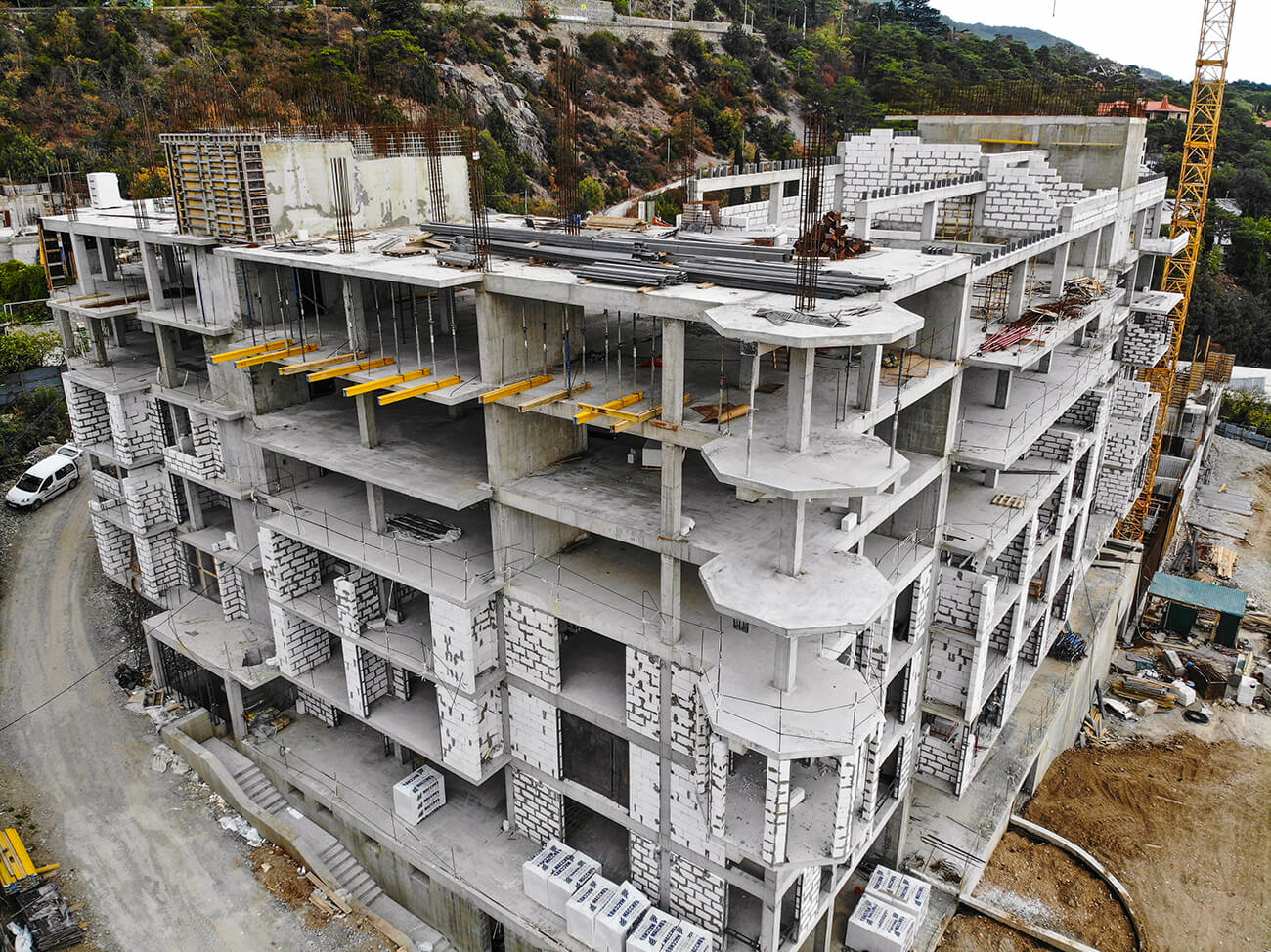

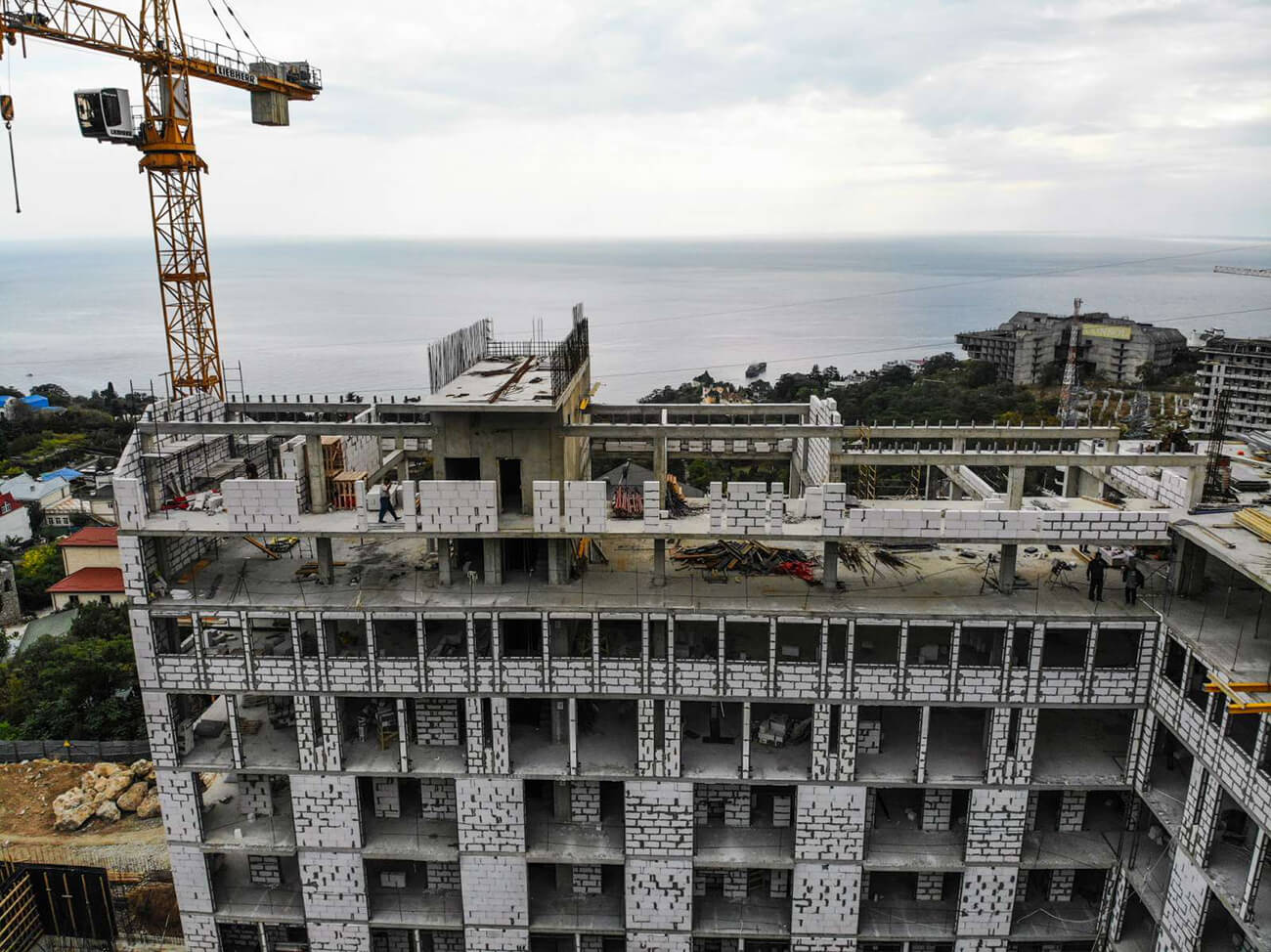

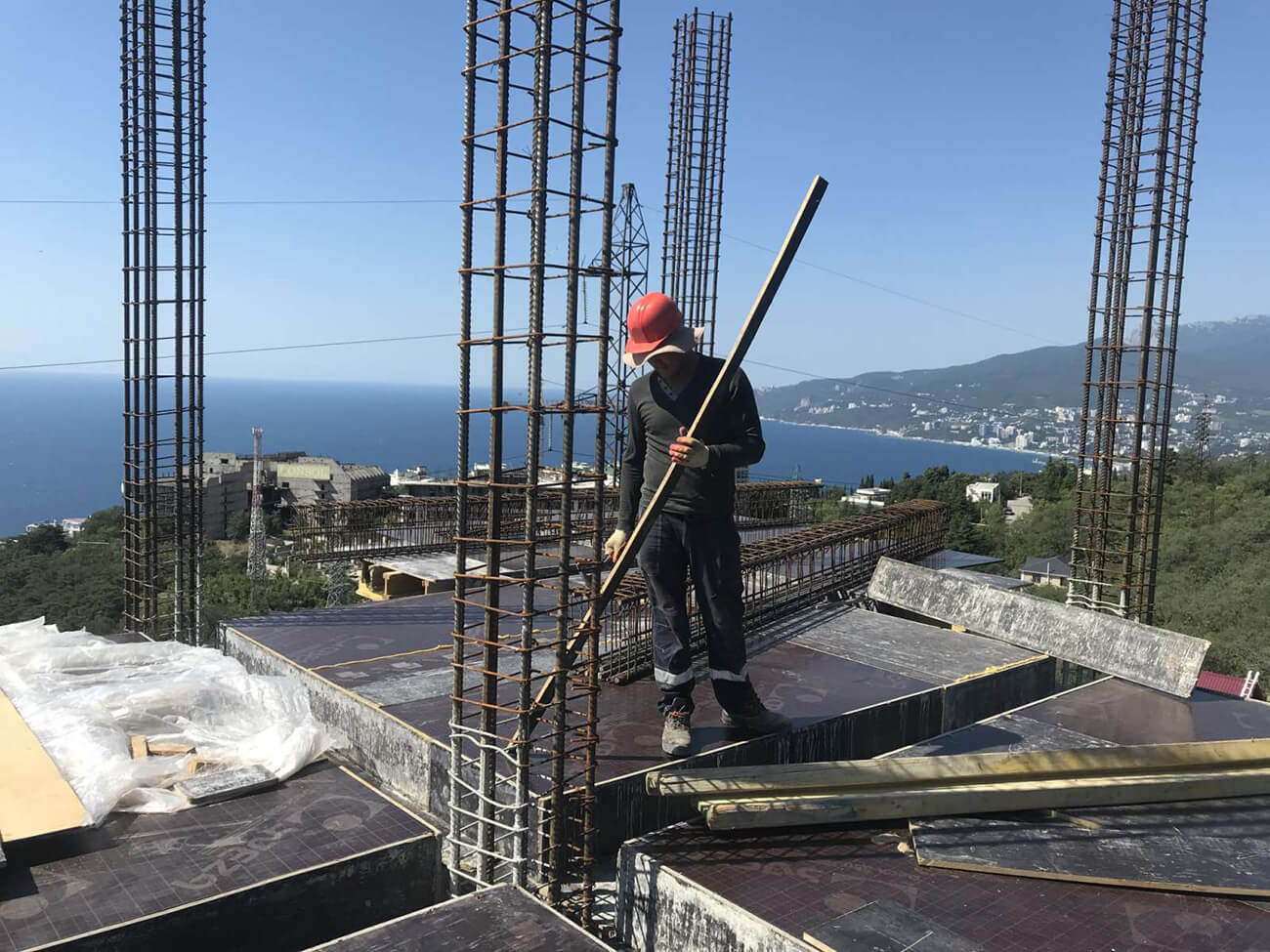

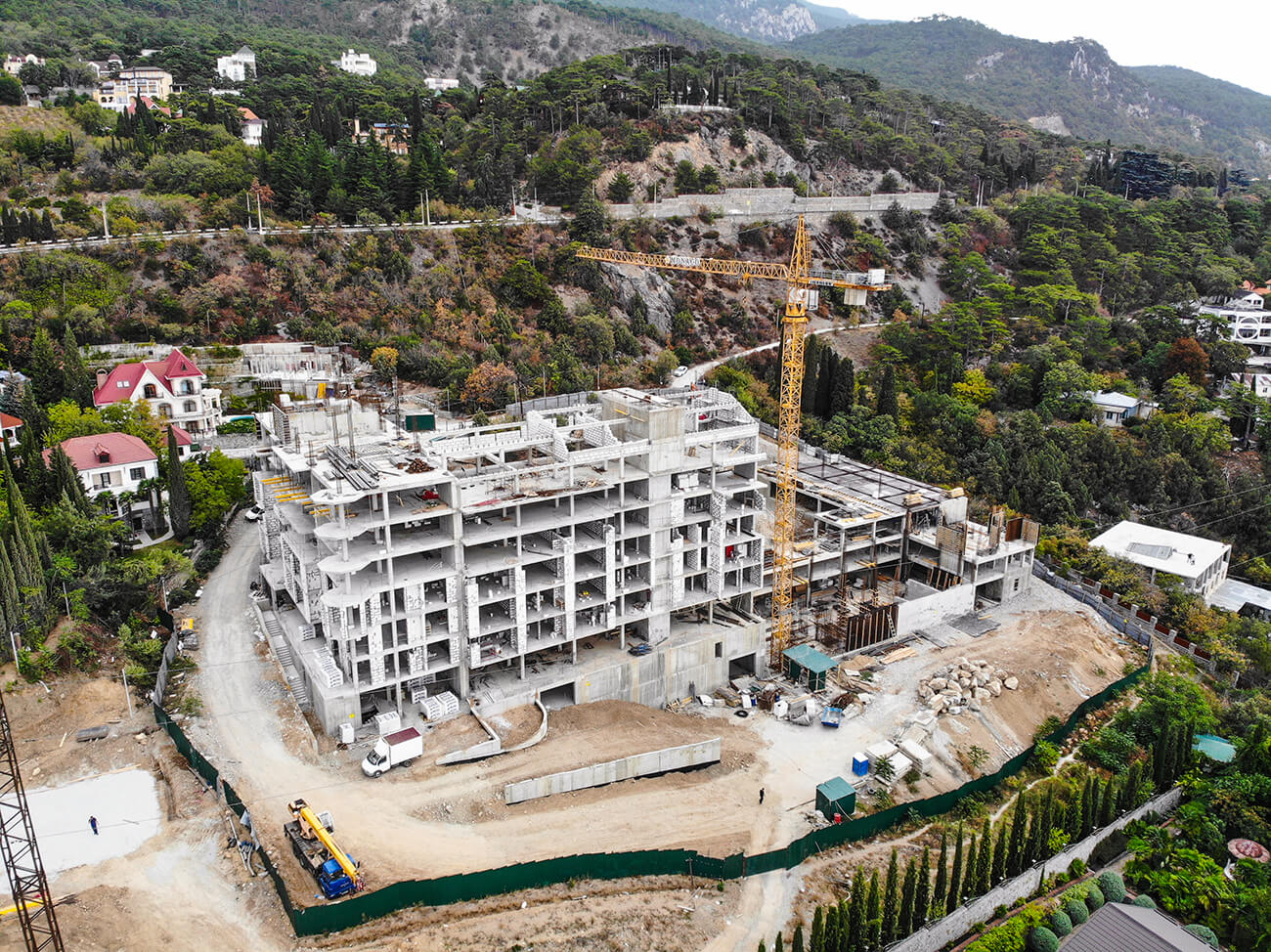

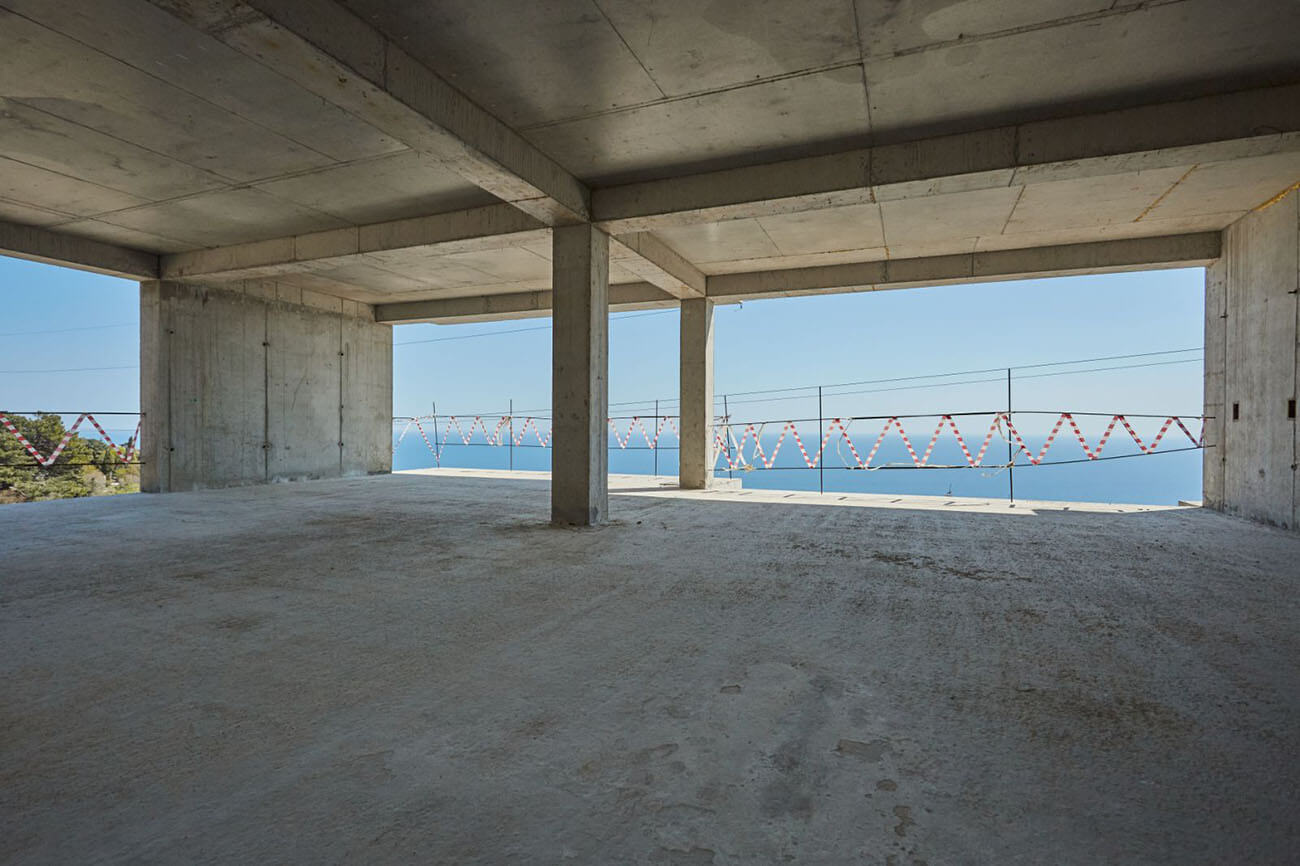

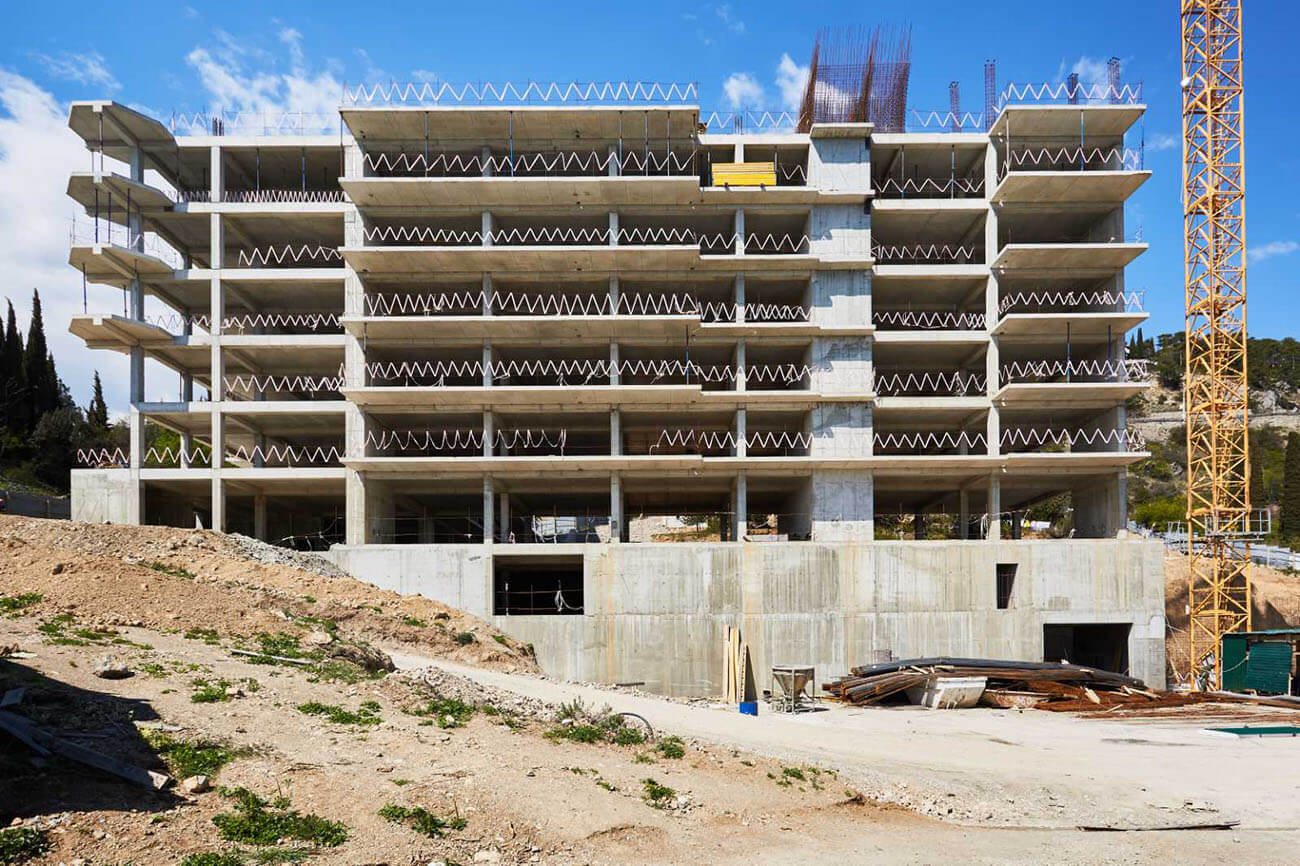

Ход строительства 05.10 - 09.10.2020 г.

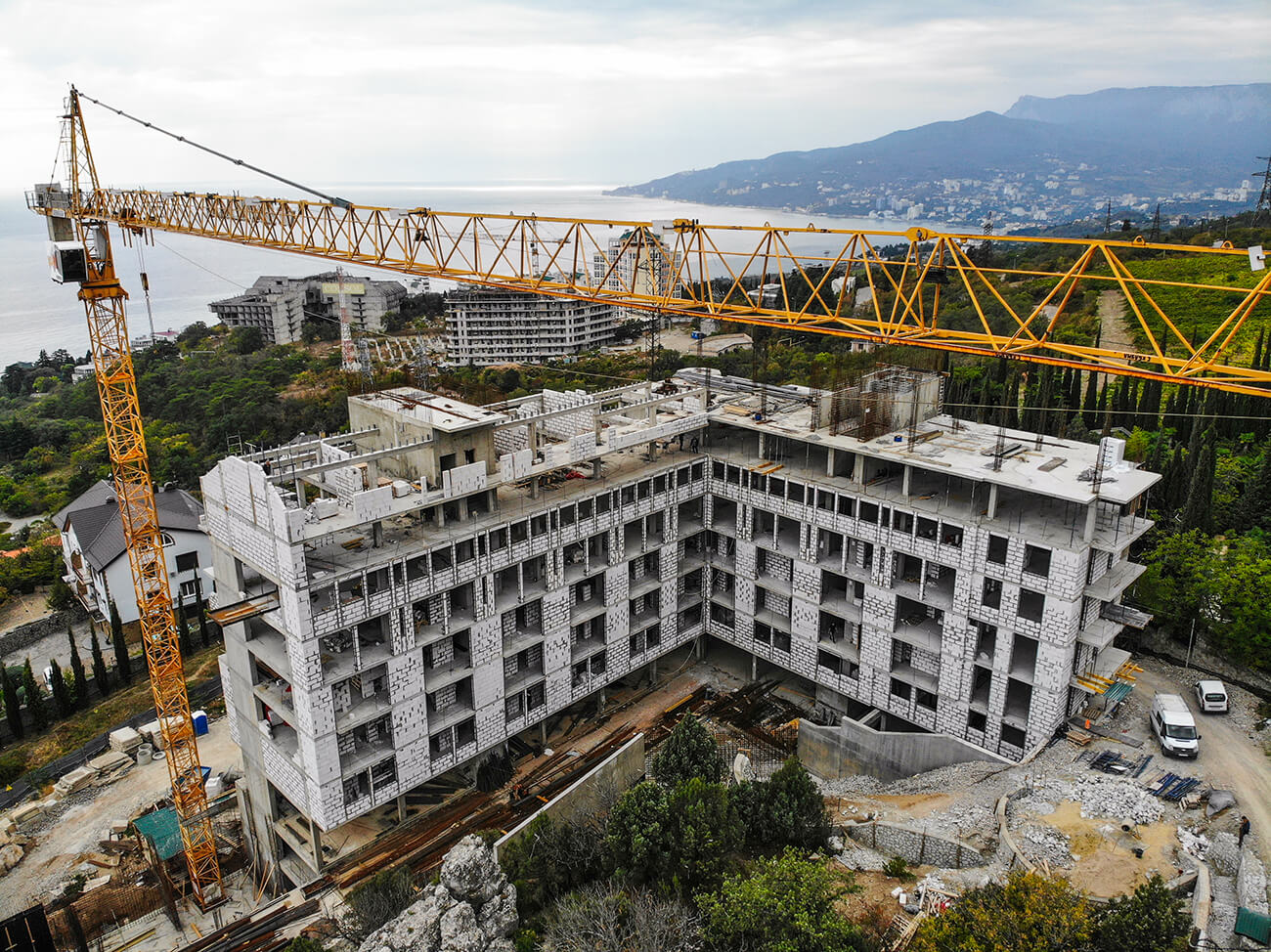

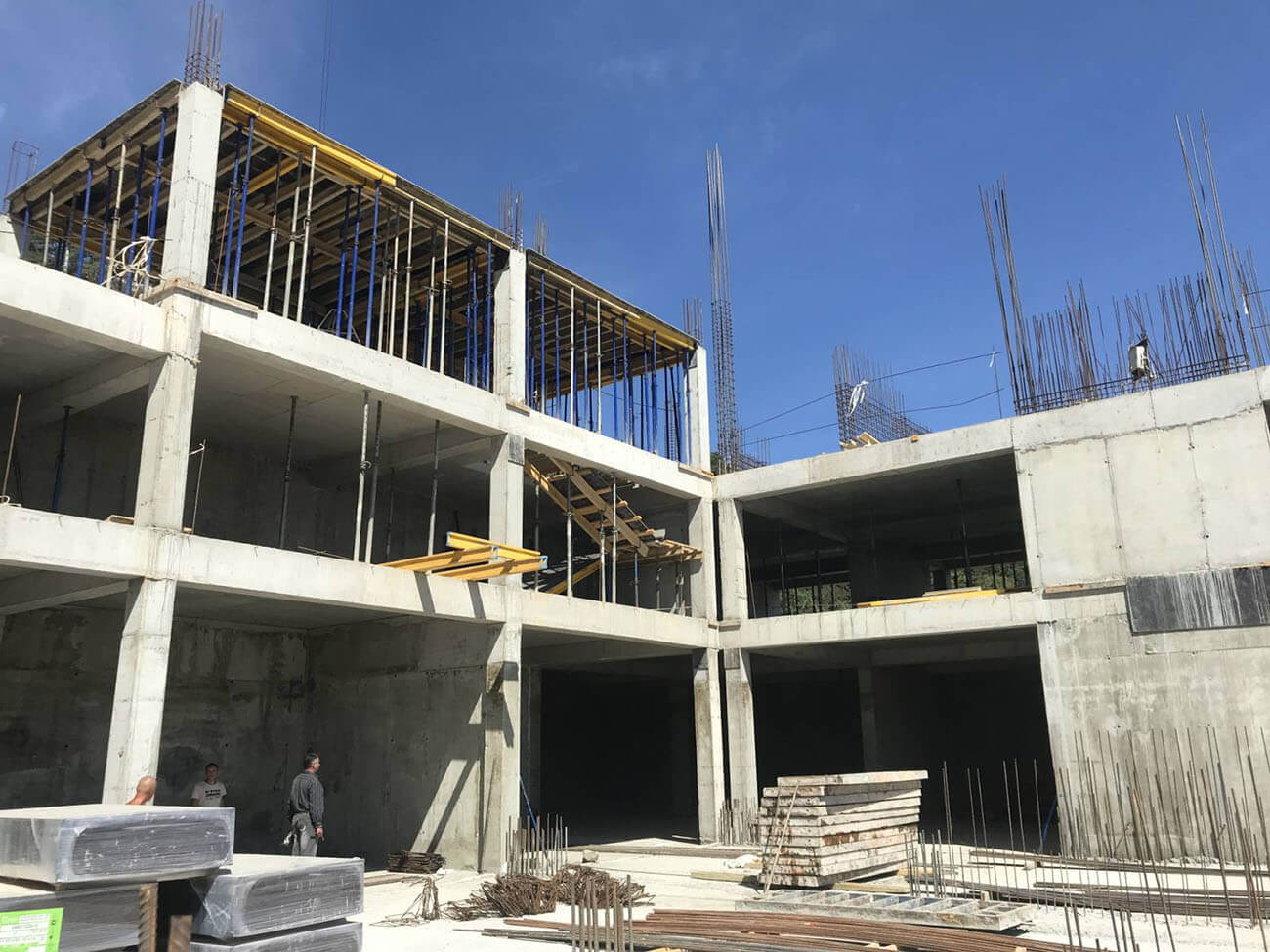

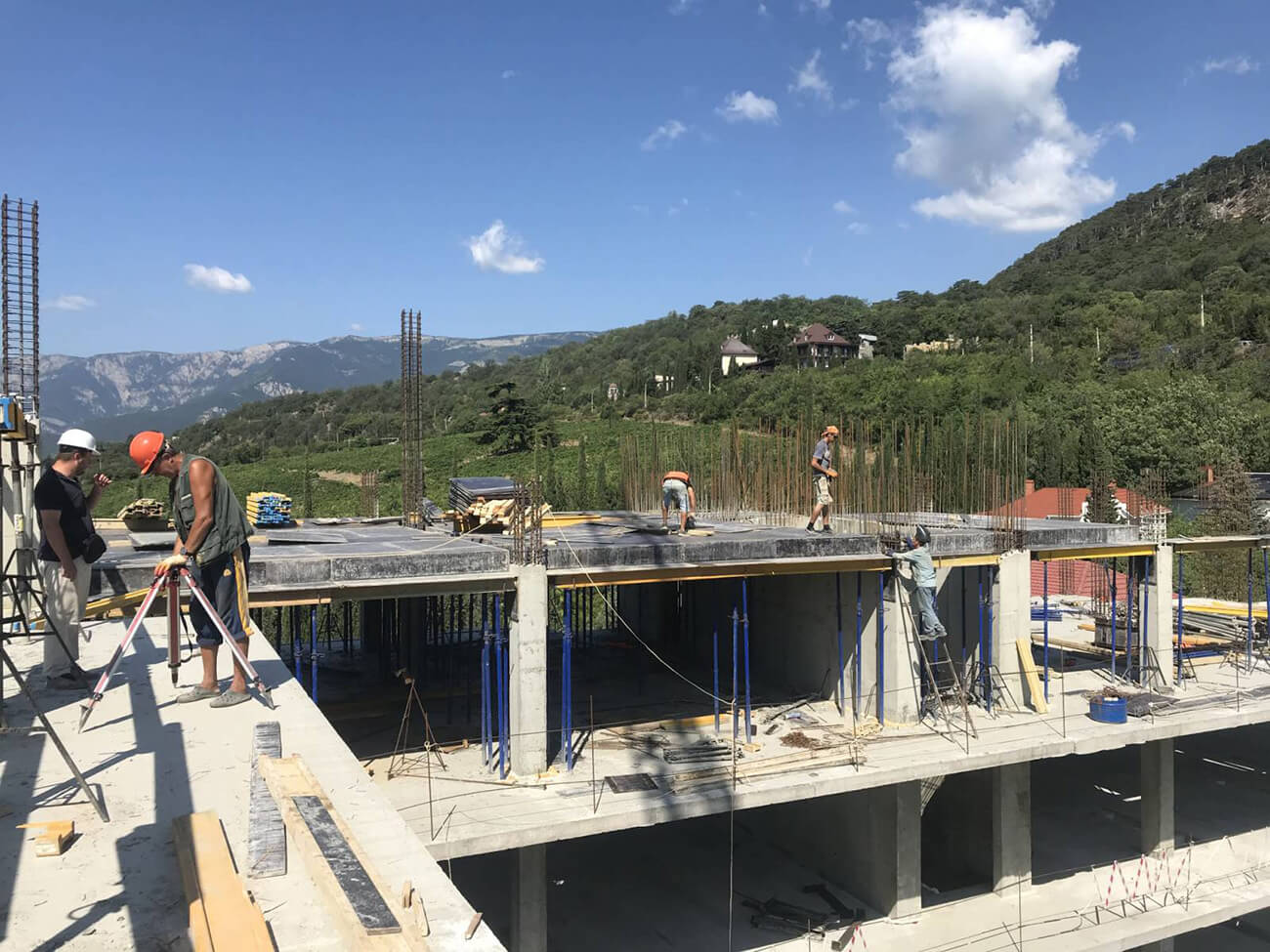

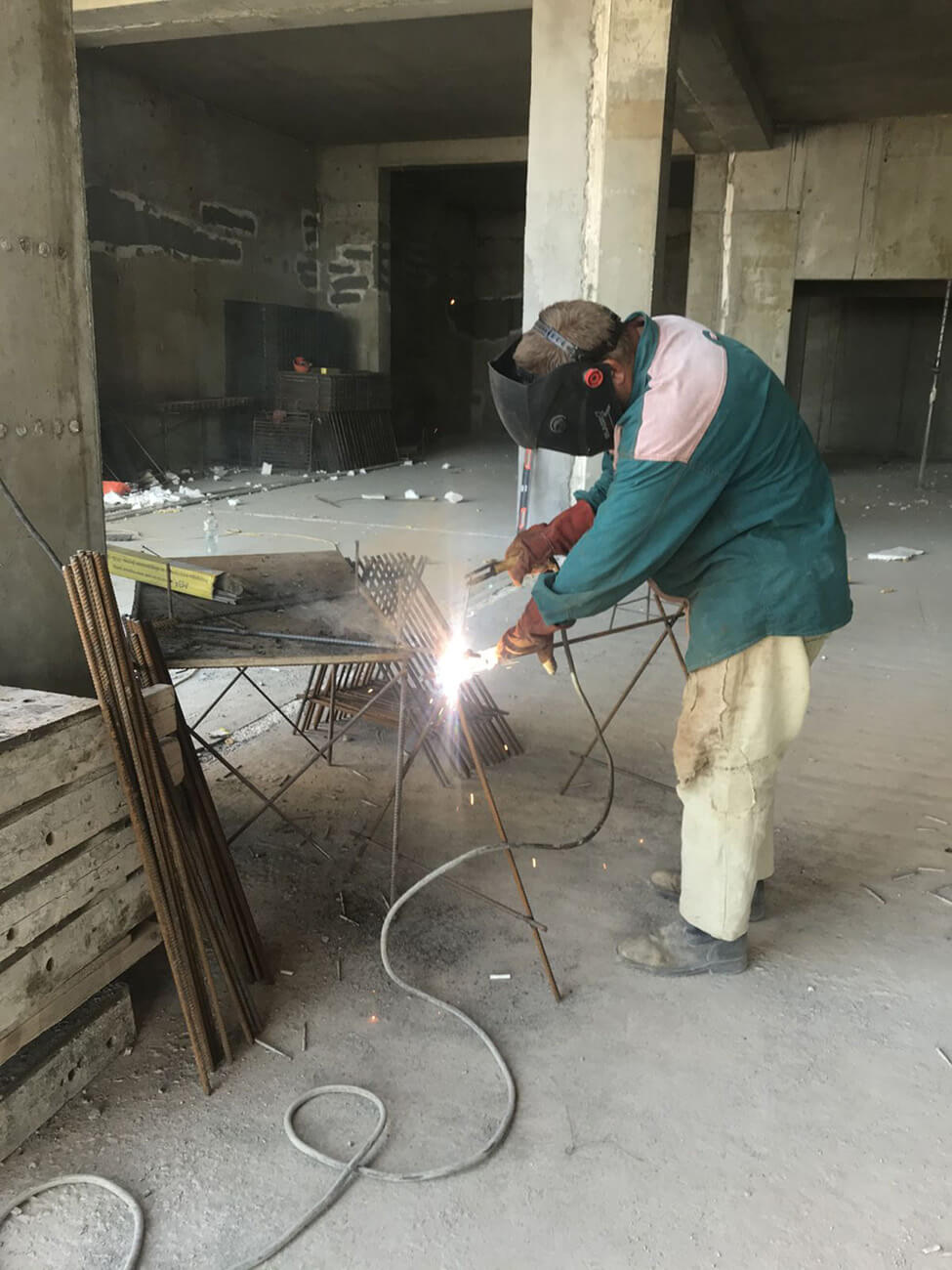

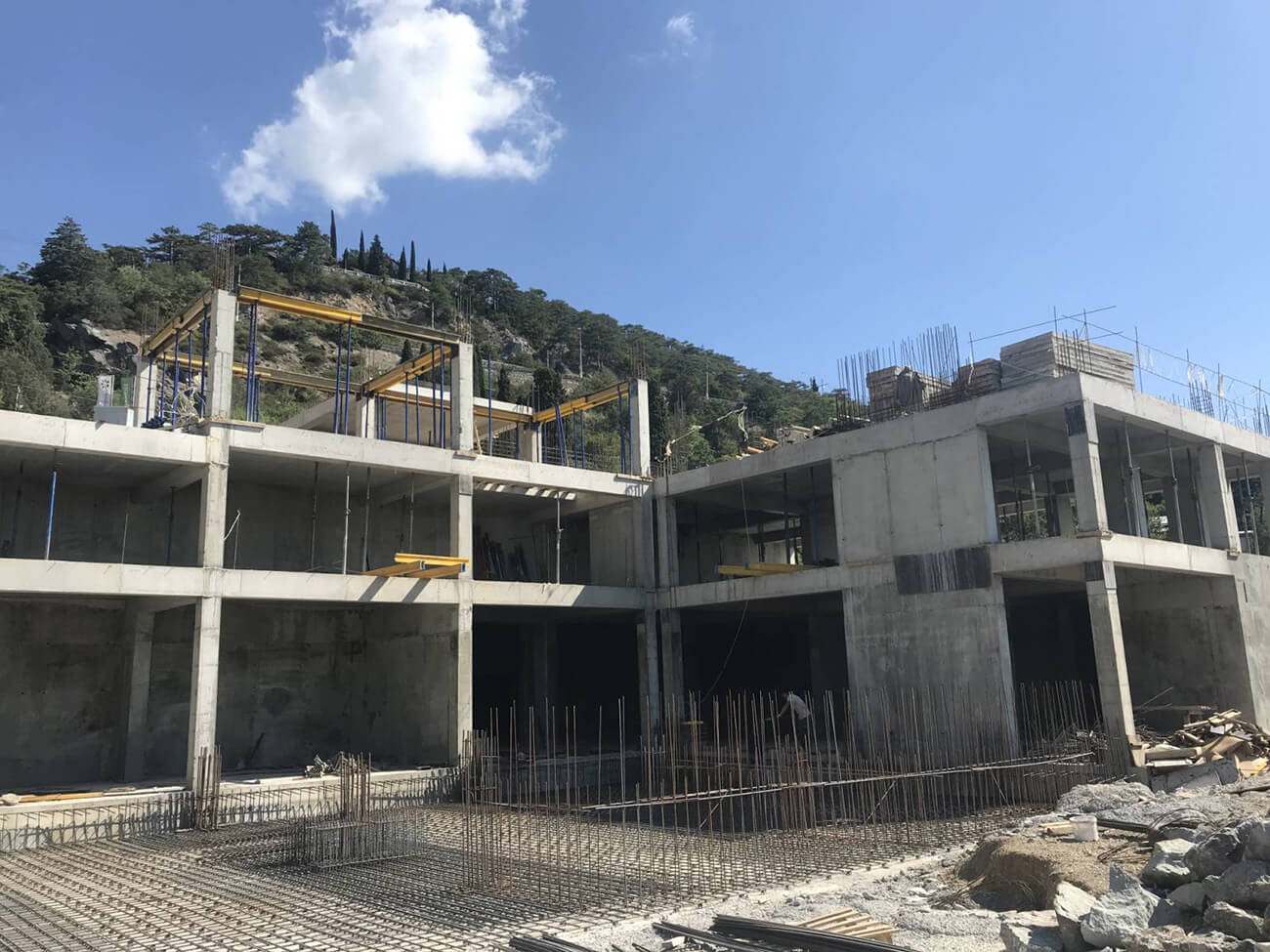

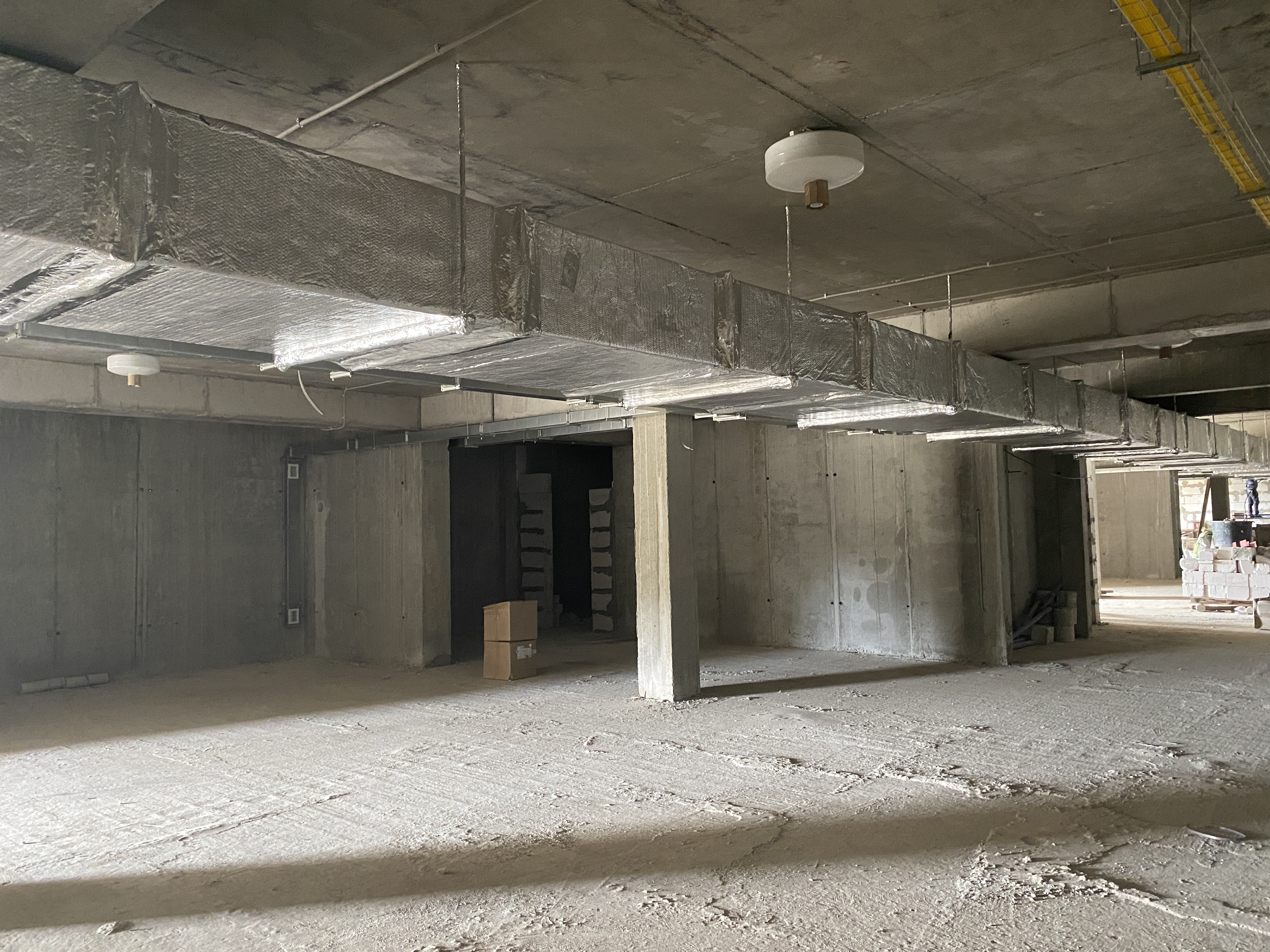

Ход строительства 21.09 - 02.10.2020 г.
Первый месяц осени плавно подходит к концу, а наша команда специалистов не замедляет темпы и продолжает строить вашу квартиру мечты.

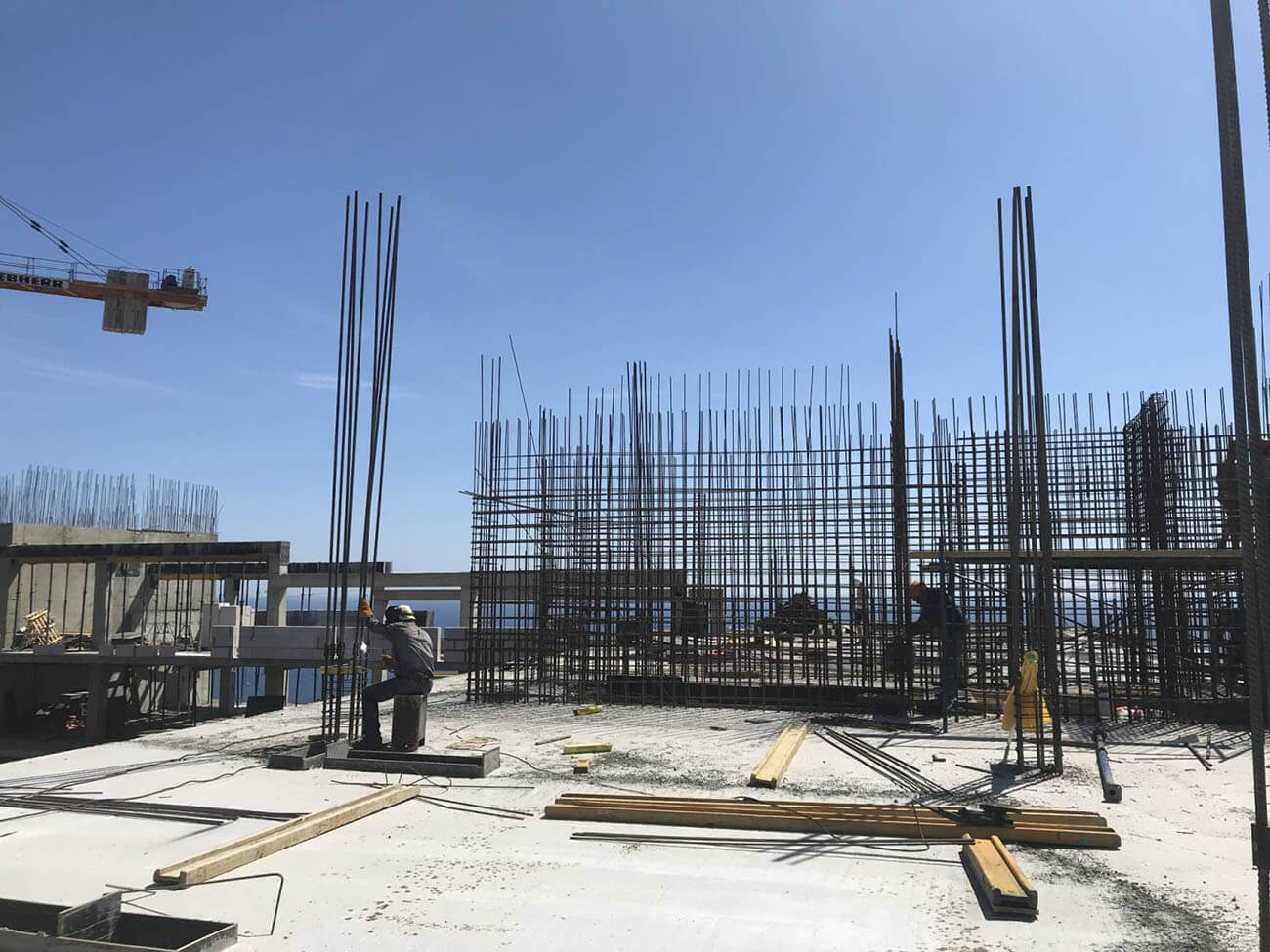

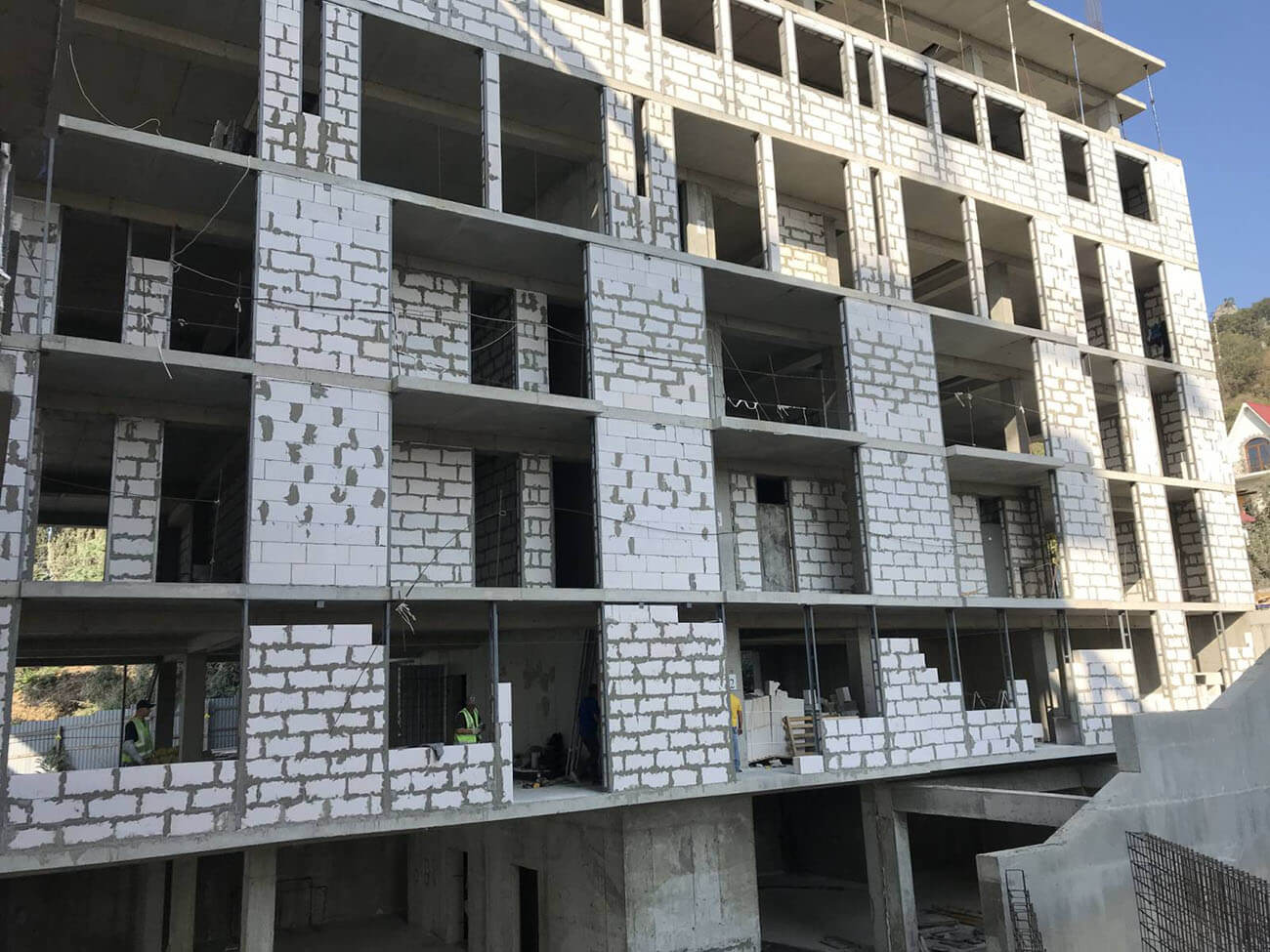

Ход строительства 12.09 - 18.09.2020 г.
Ход строительства 07.09 - 11.09.2020 г.

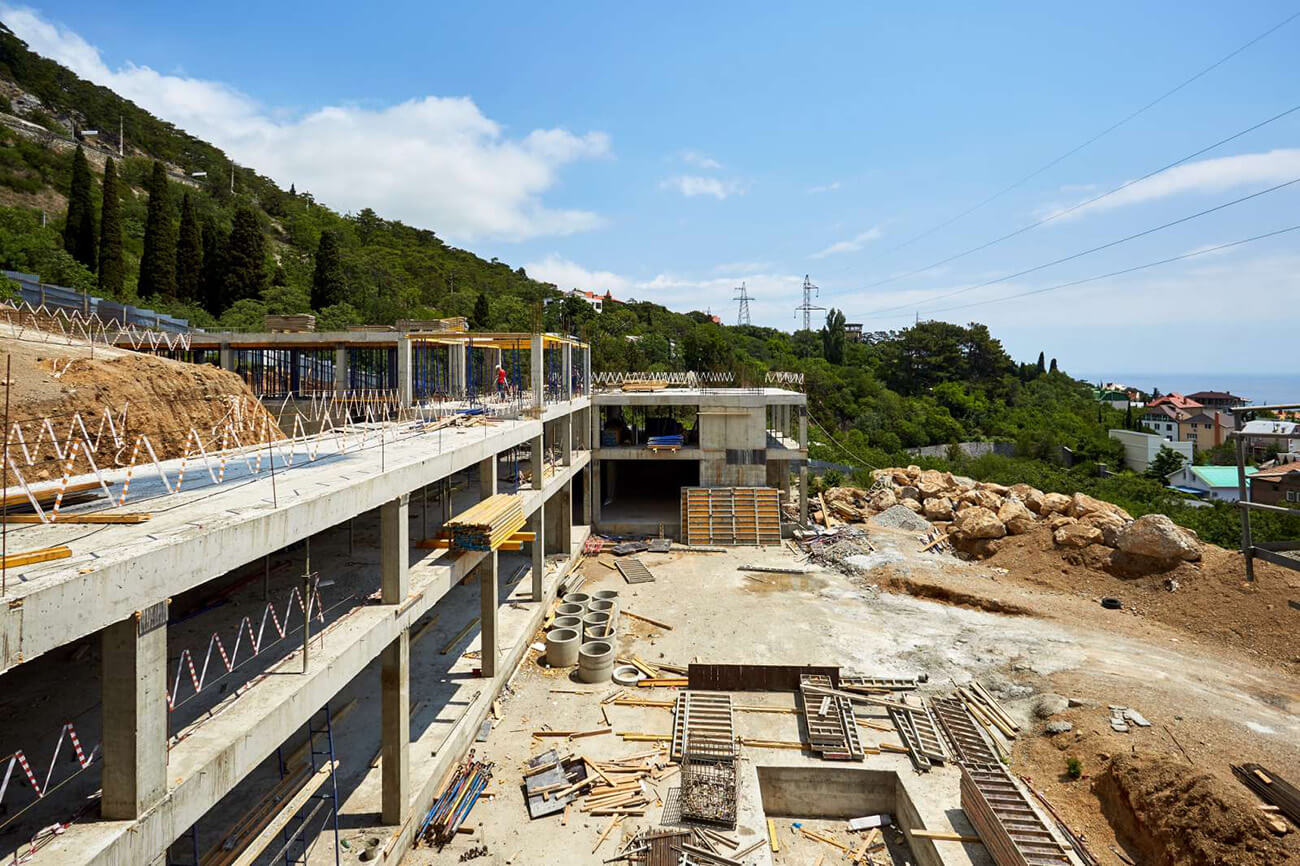

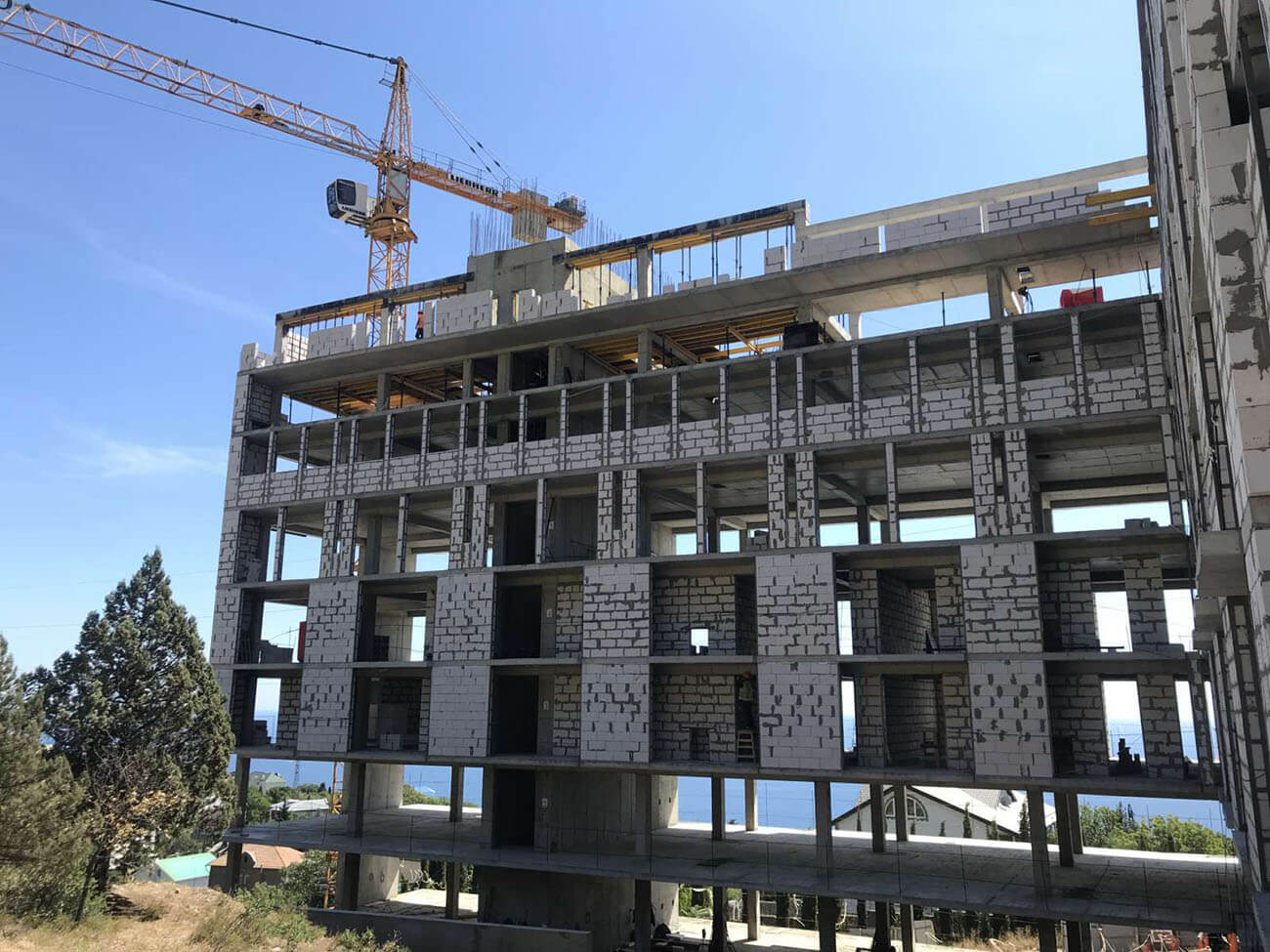

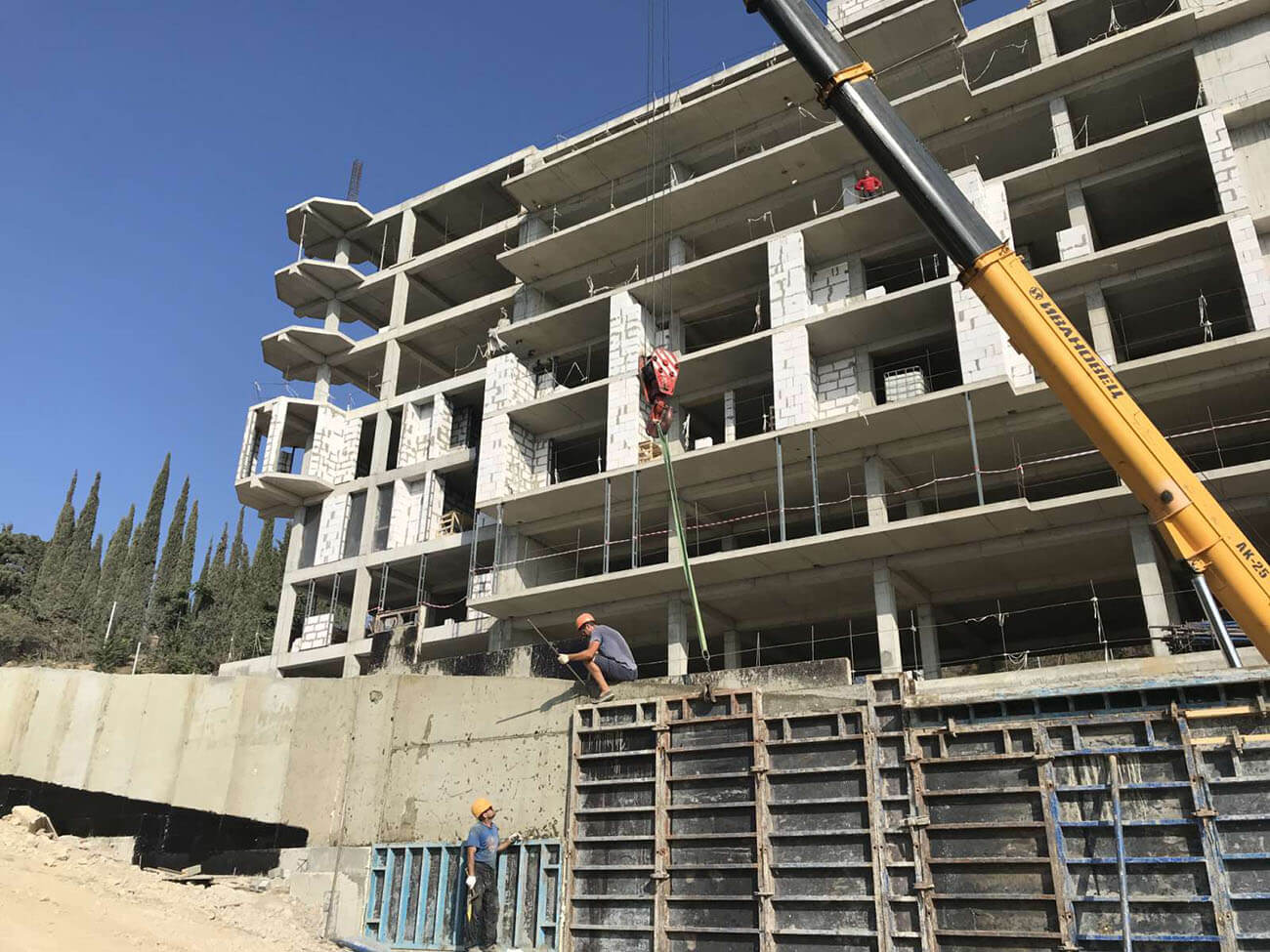

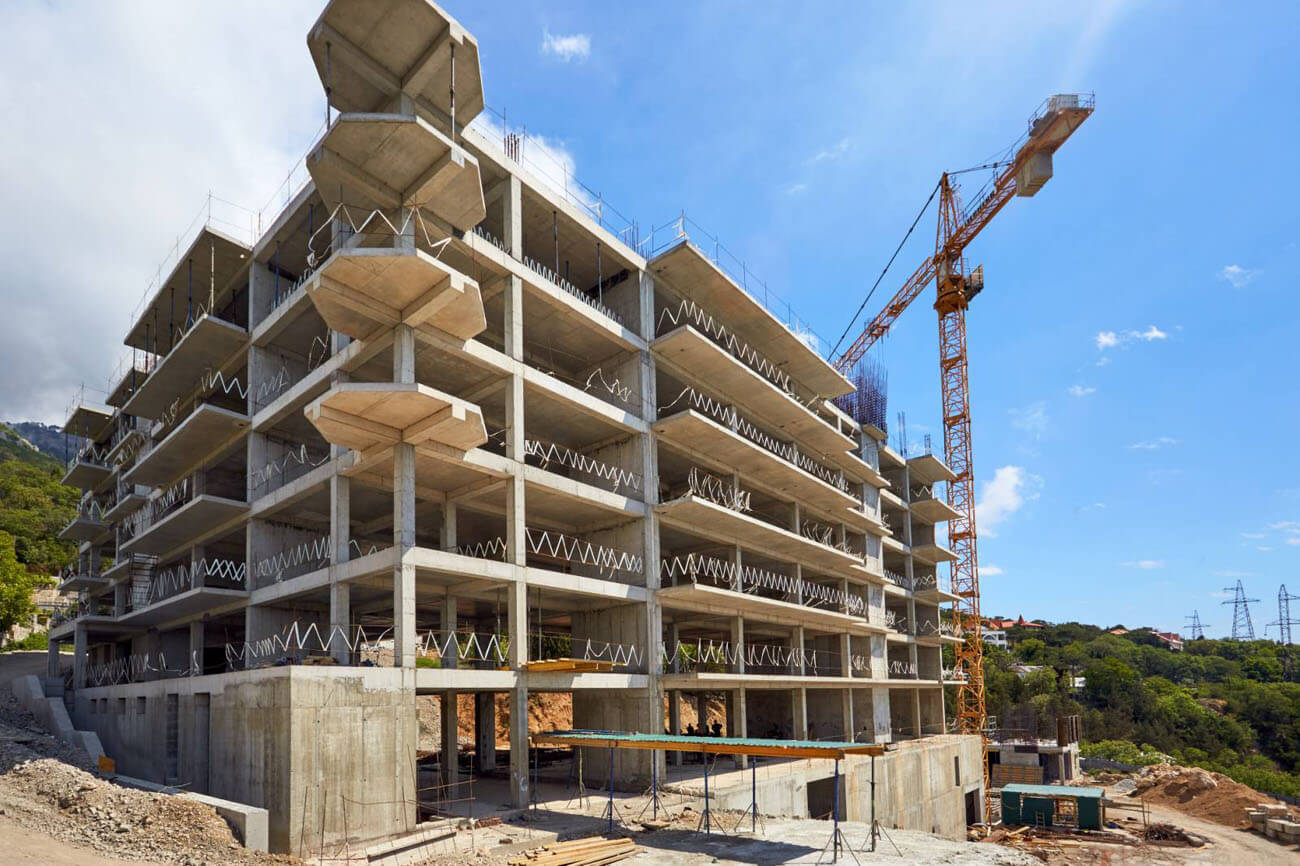

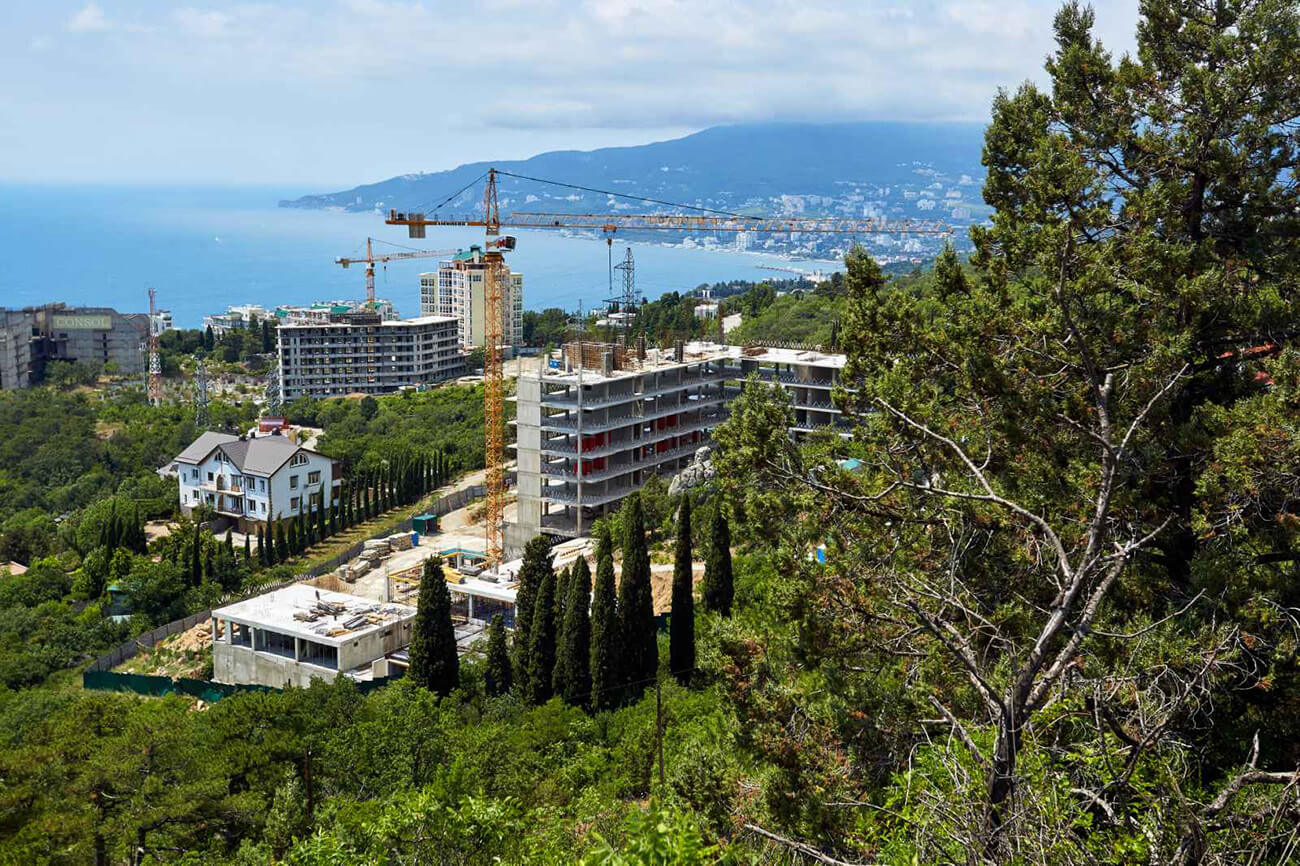

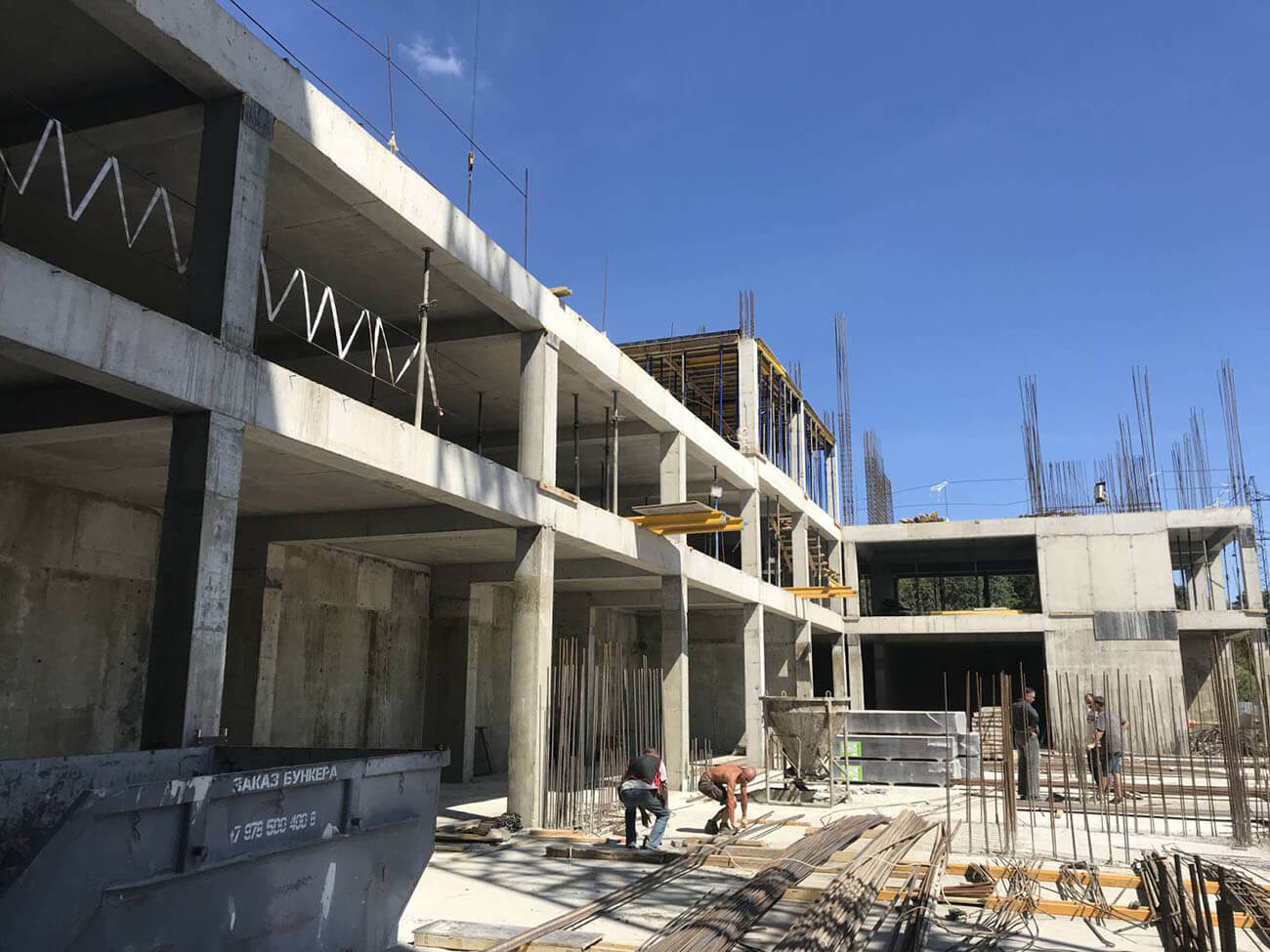

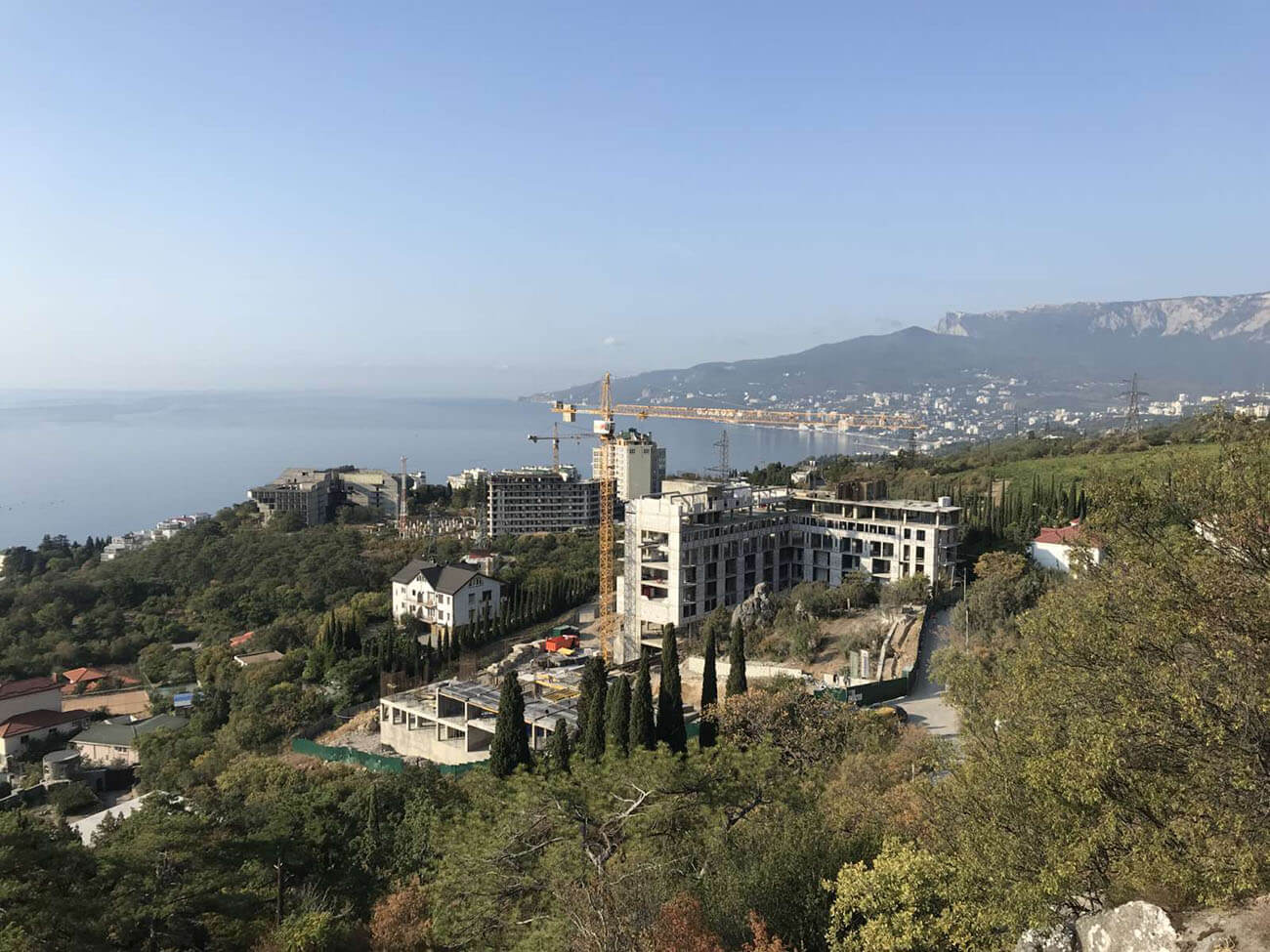

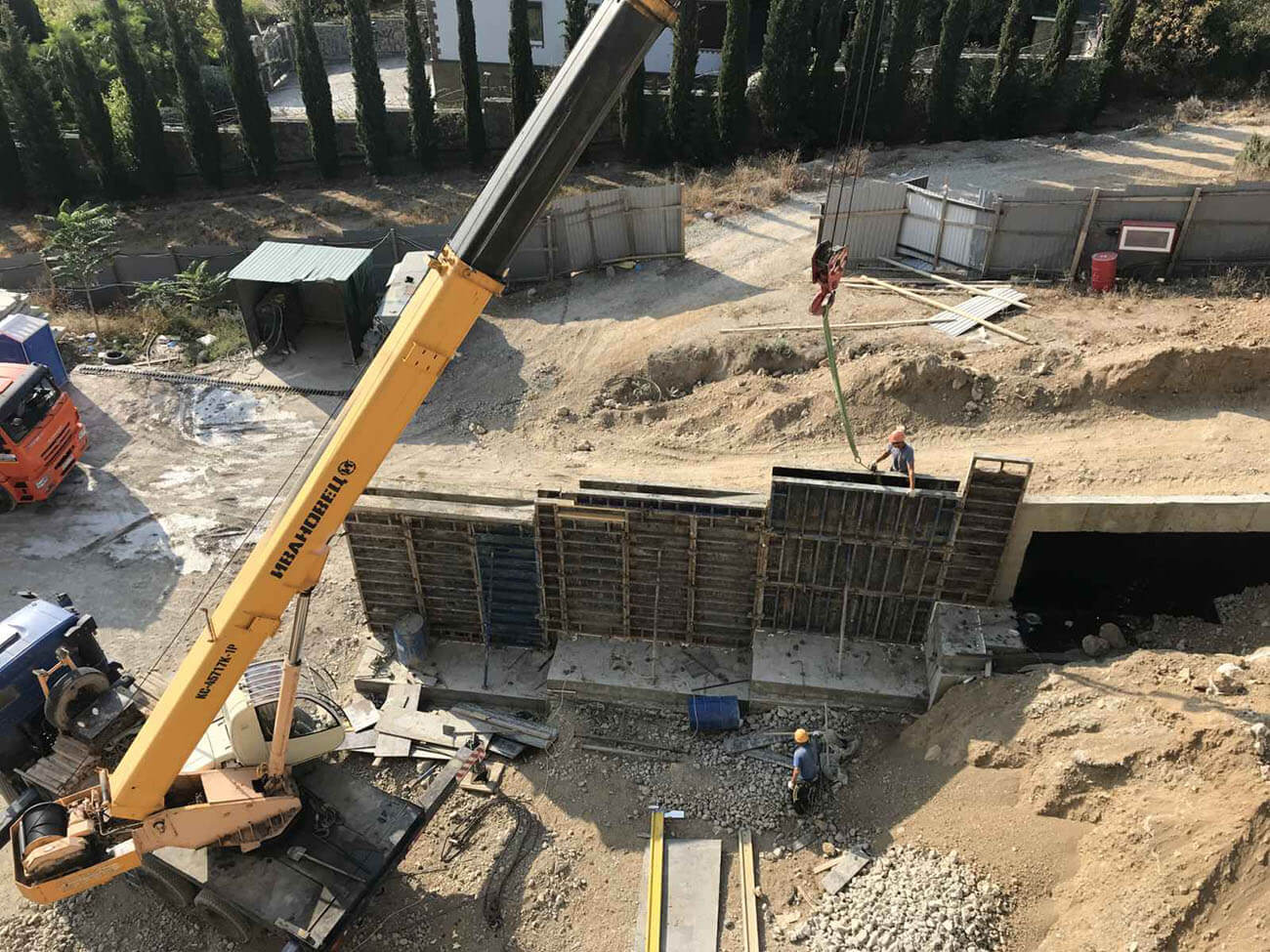

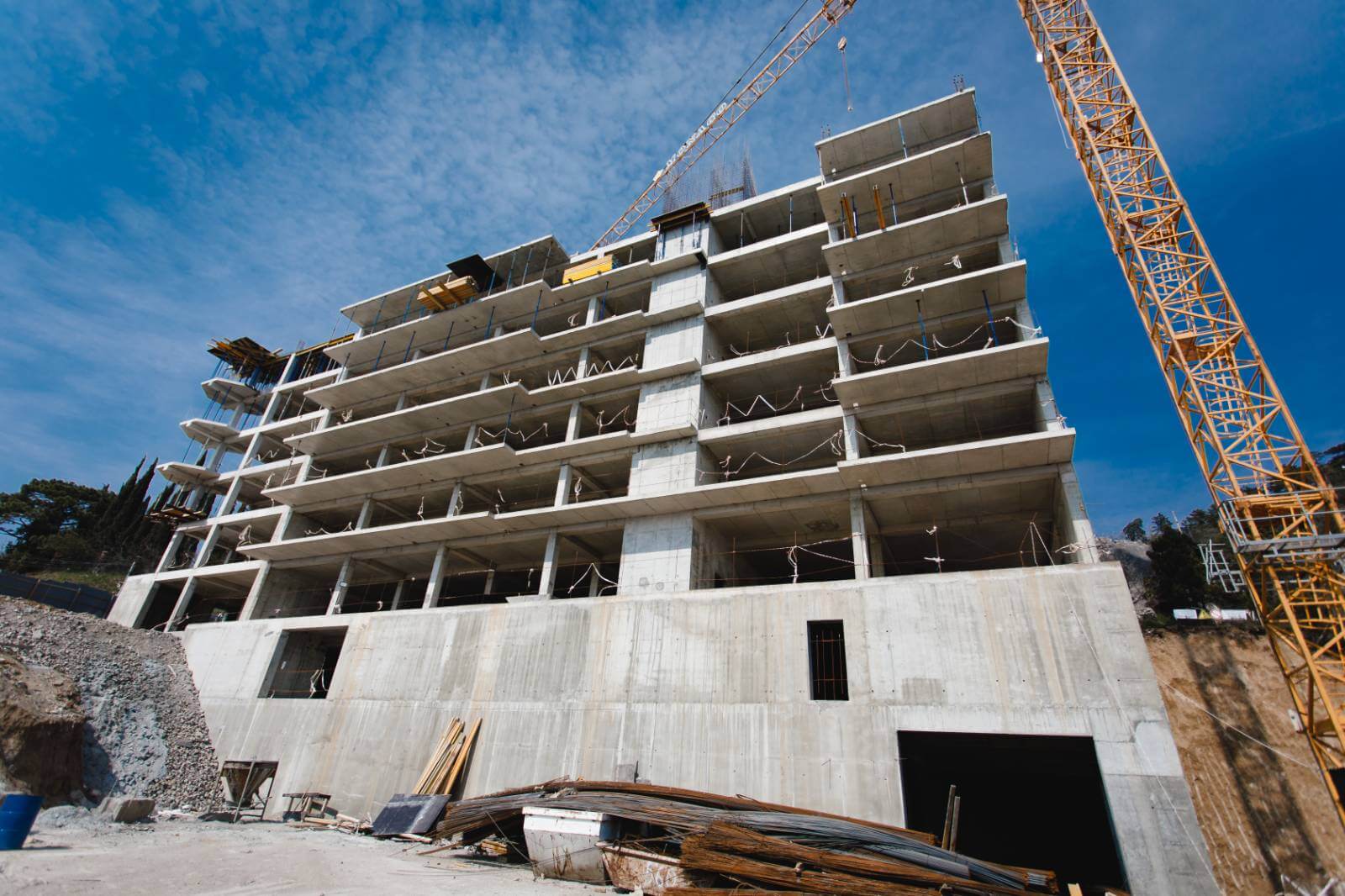

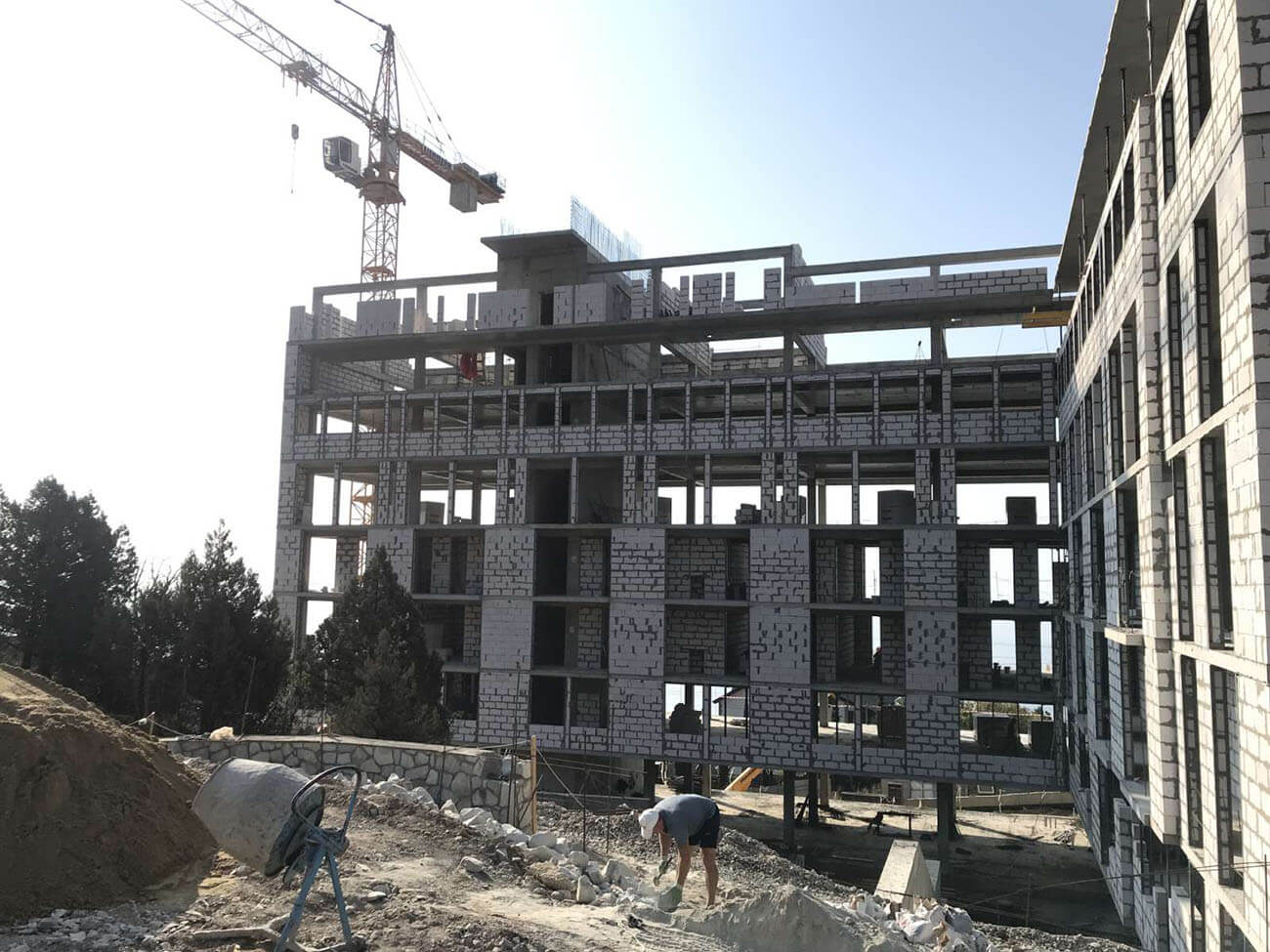

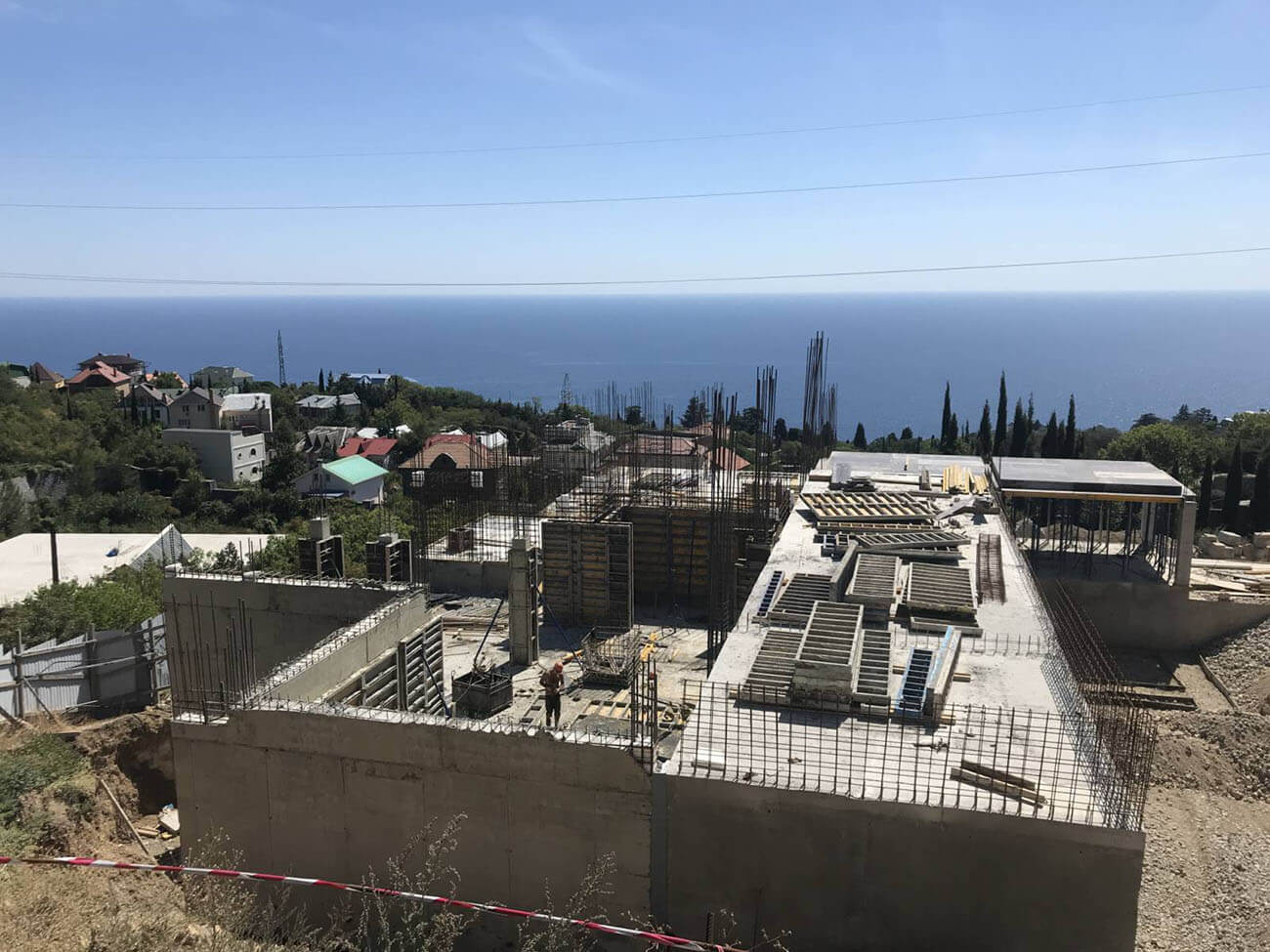

Ход строительства 30.08 - 04.09.2020

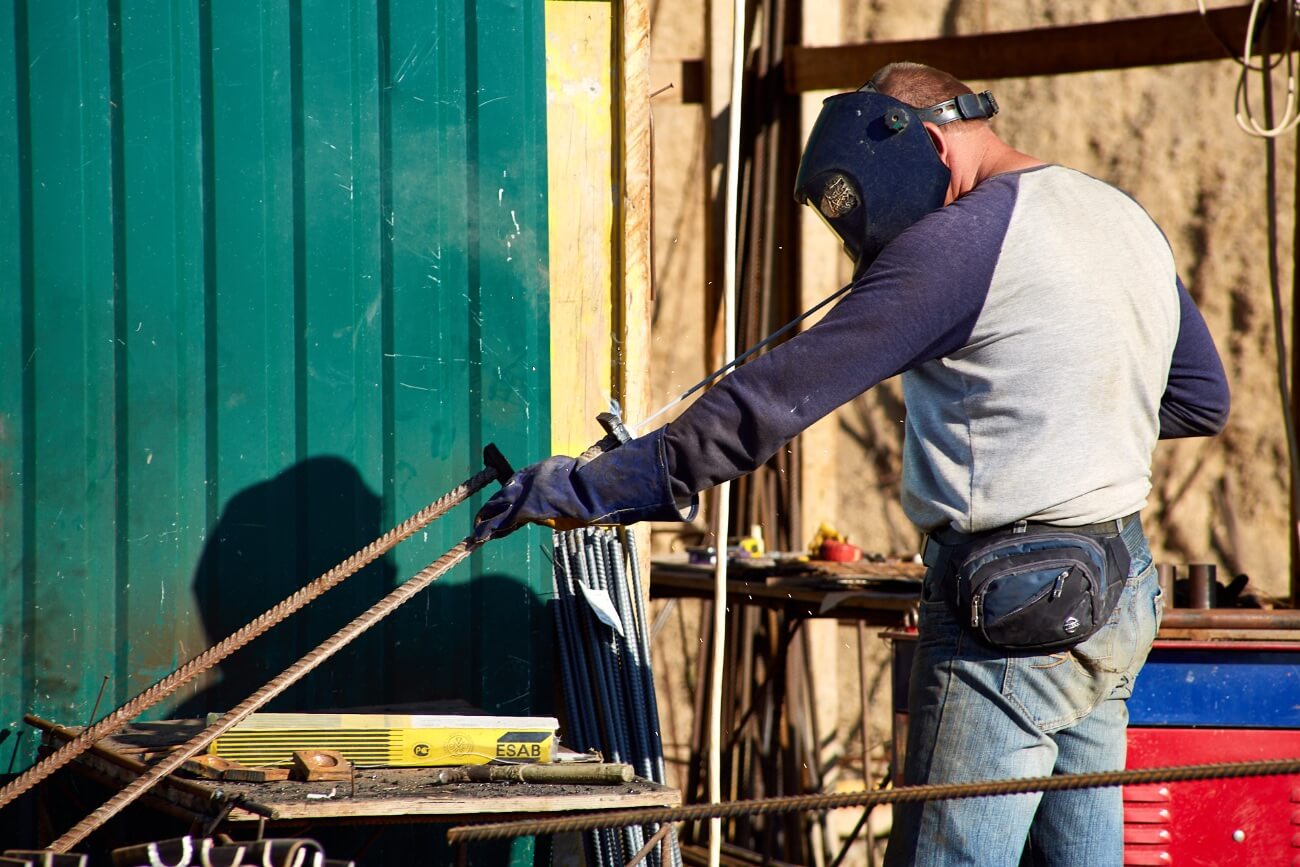

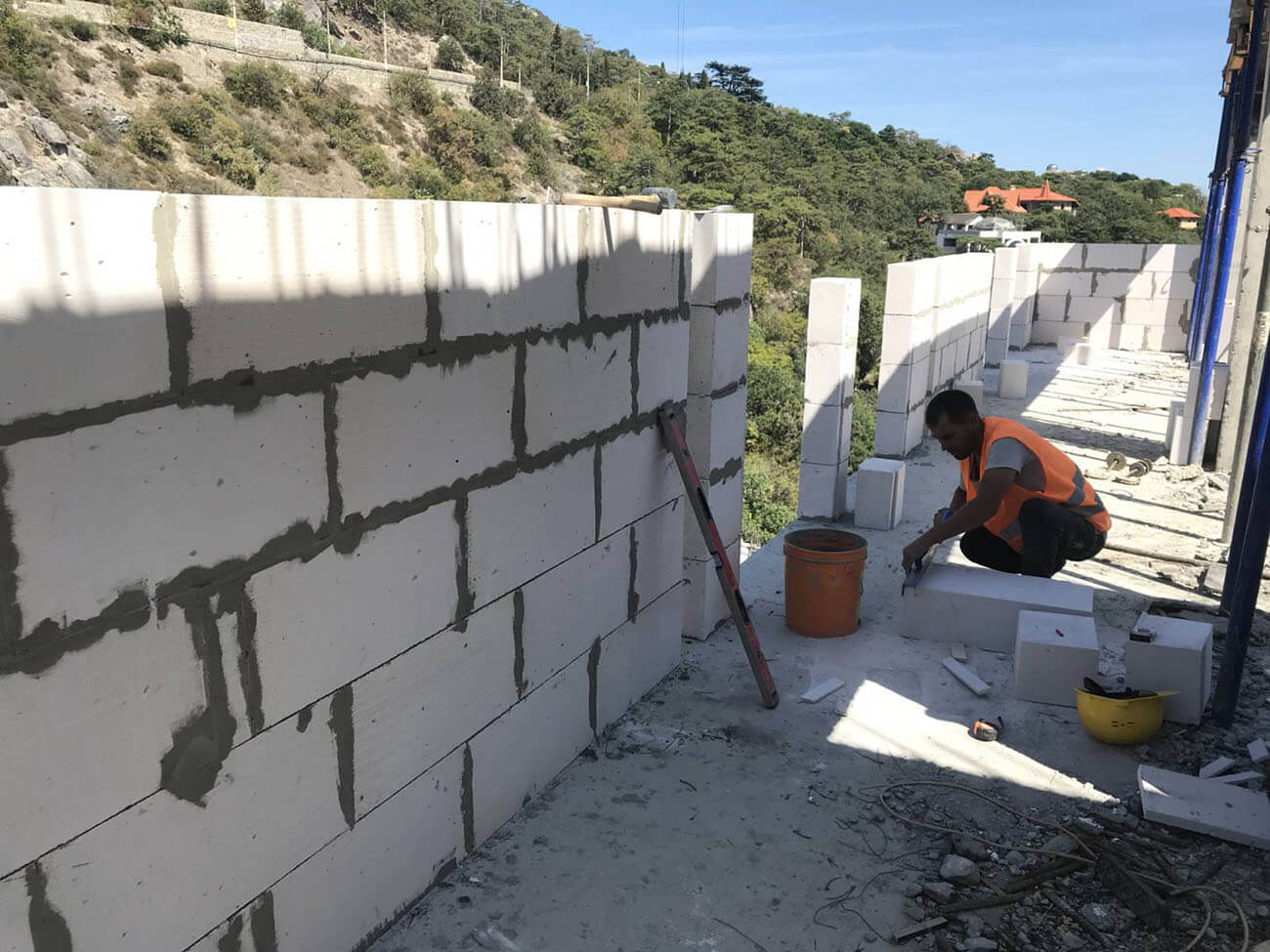

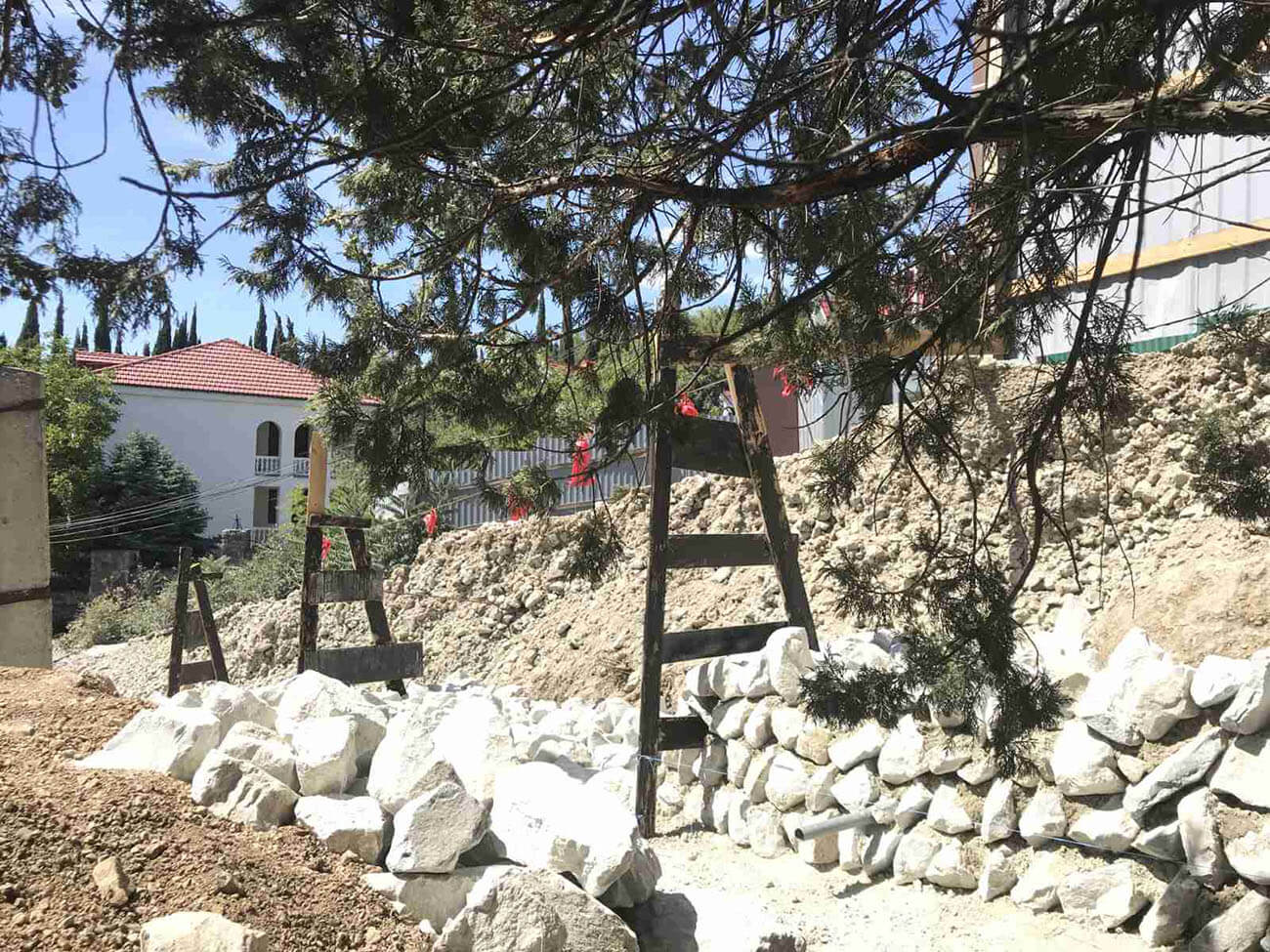

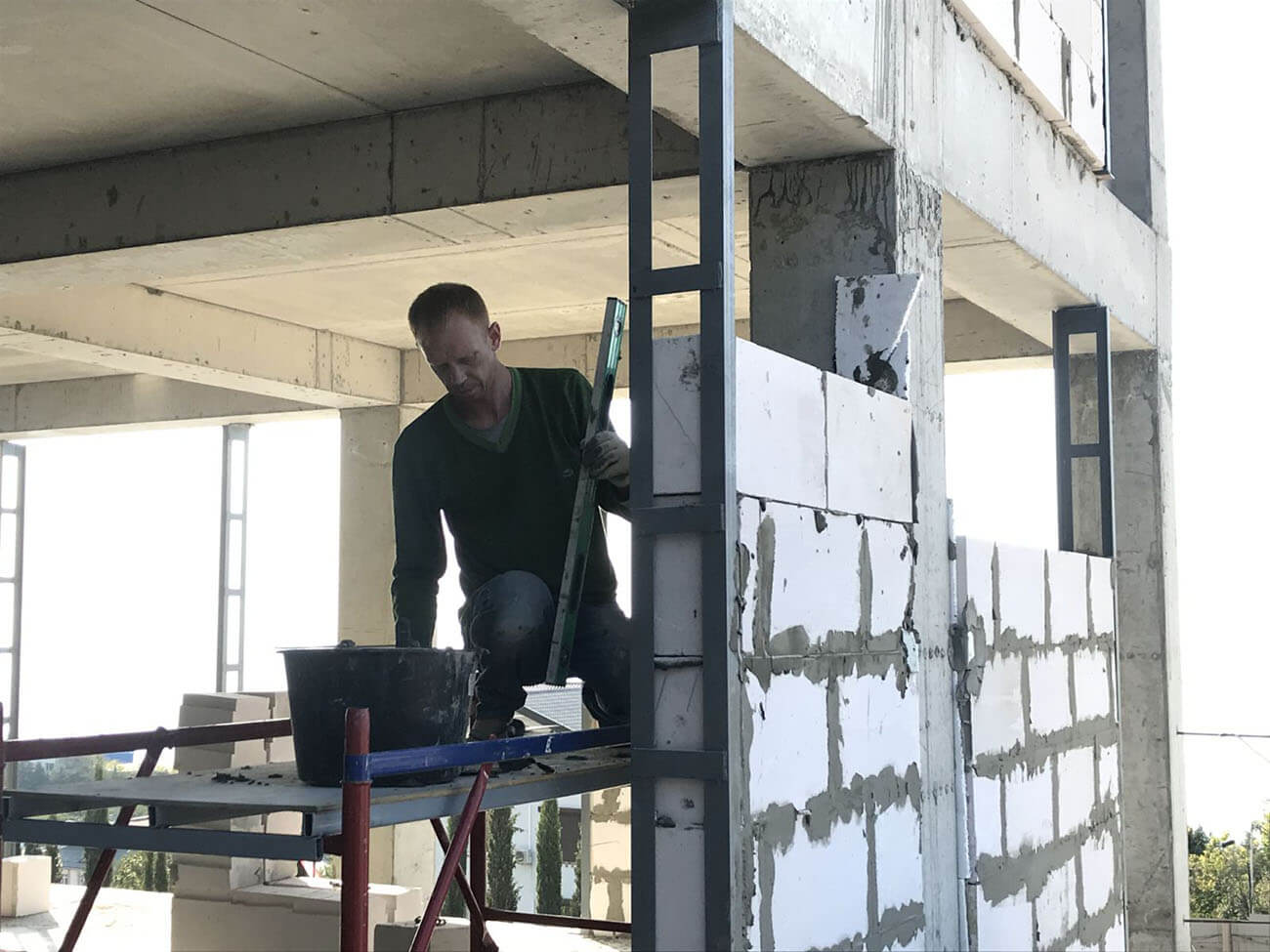

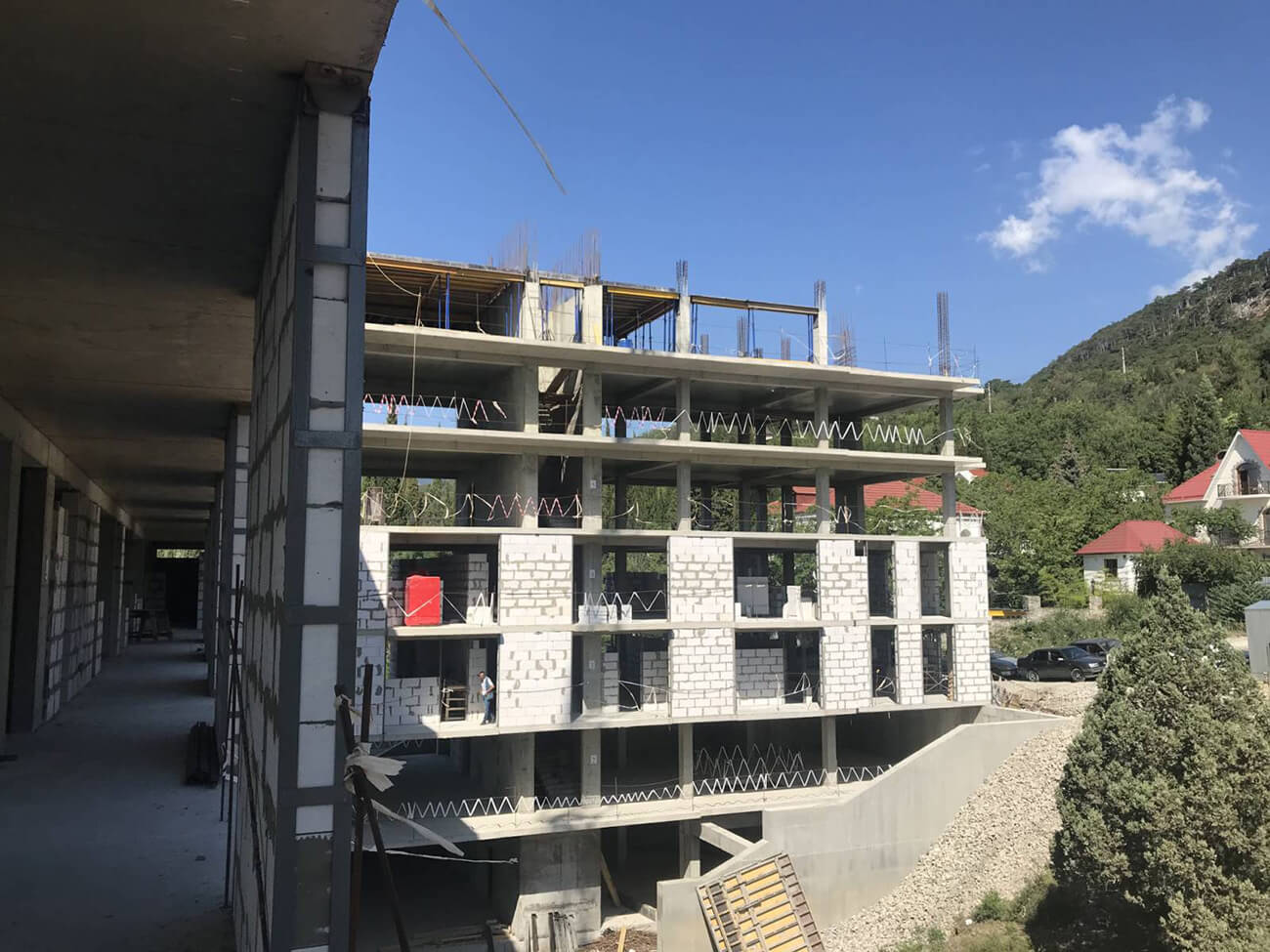

В комплексе активно идут монолитные работы, продолжается кладка стен с 3-го по 7 этаж. Кроме того, наши специалисты приступили к работам по благоустройству общественной территории и устройству подпорных стен под проезд к паркингу.
Начинаем неделю бодро — с яркого и динамичного видеоотчета со стройплощадки «ЖК MONACO»!

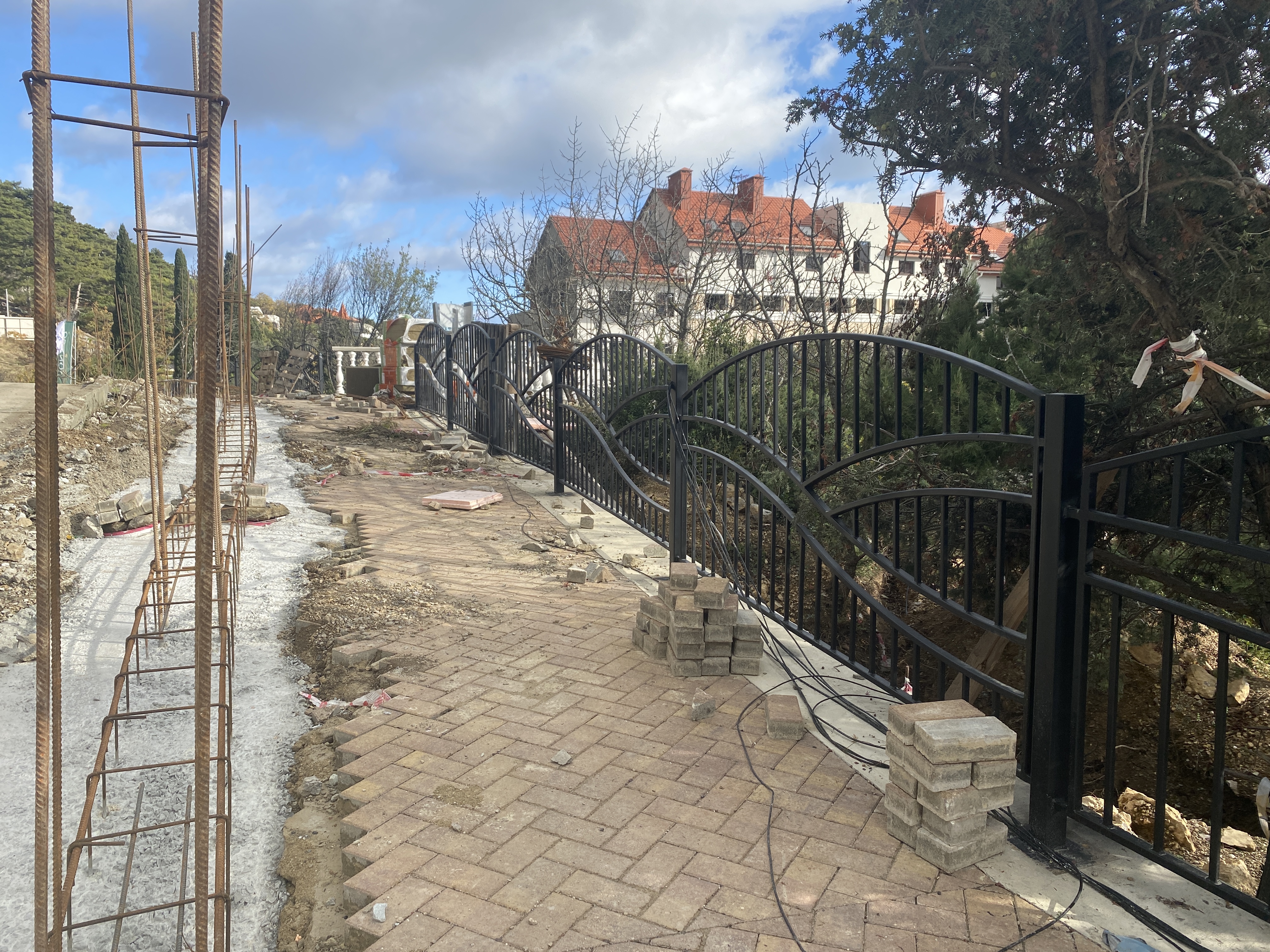

Продолжаем работы по благоустройству внутреннего двора, бетонированию лифтовых шахт и устройству въезда в двухуровневый подземный паркинг комплекса.
ЖК «MONACO» с высоты птичьего полета.

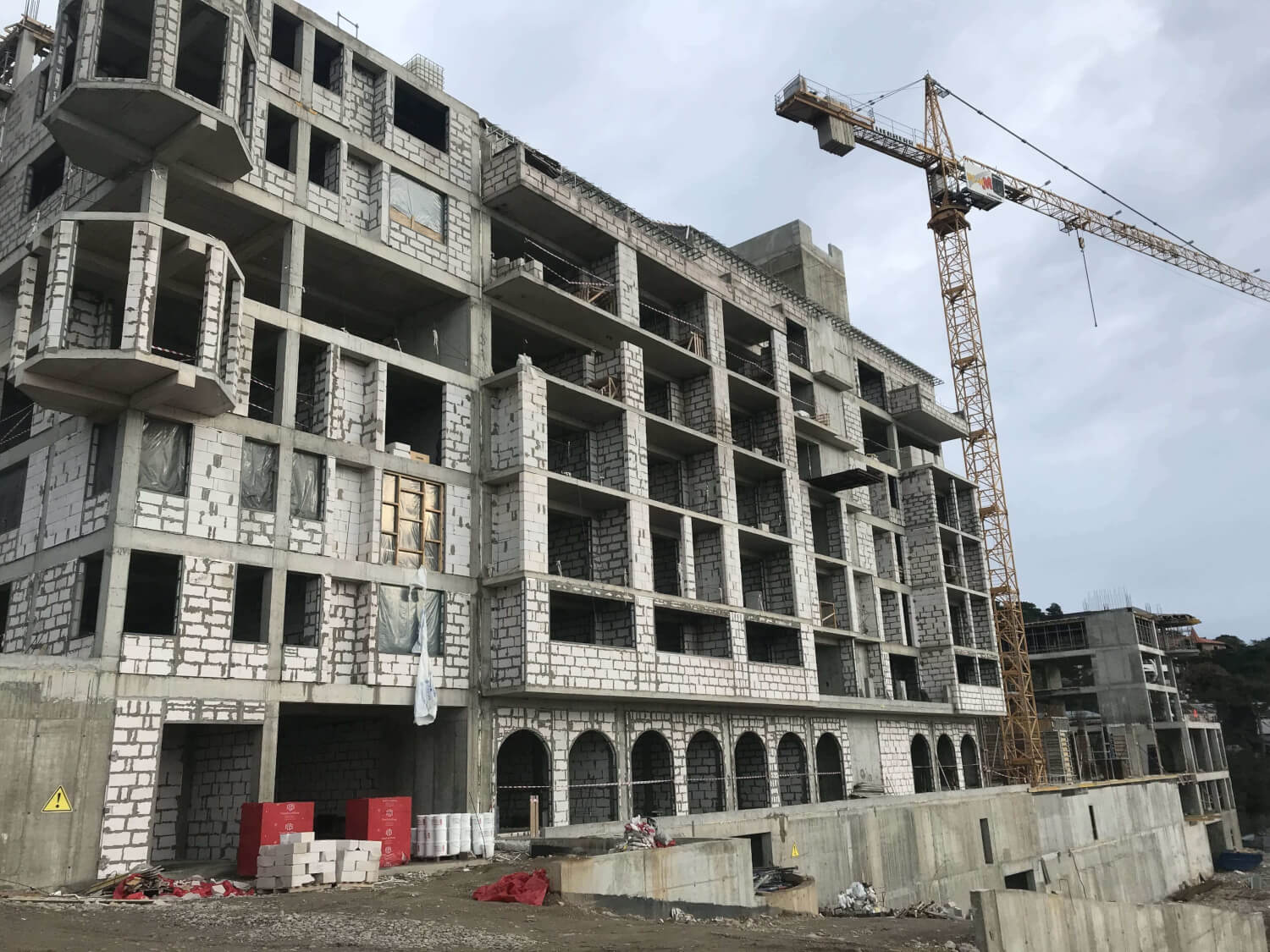

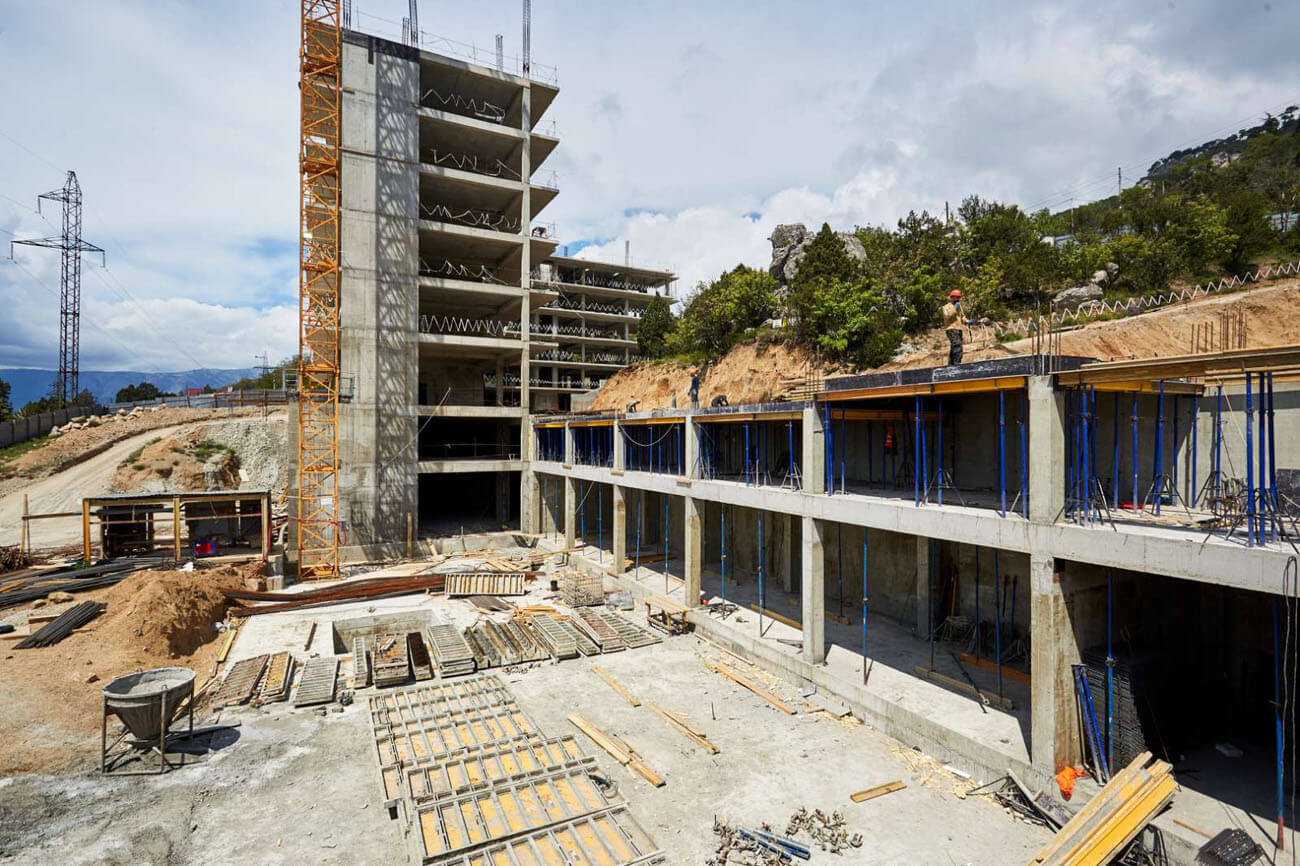

Наши строители забрались повыше, ведь работы ведутся уже на уровне 8-го этажа!

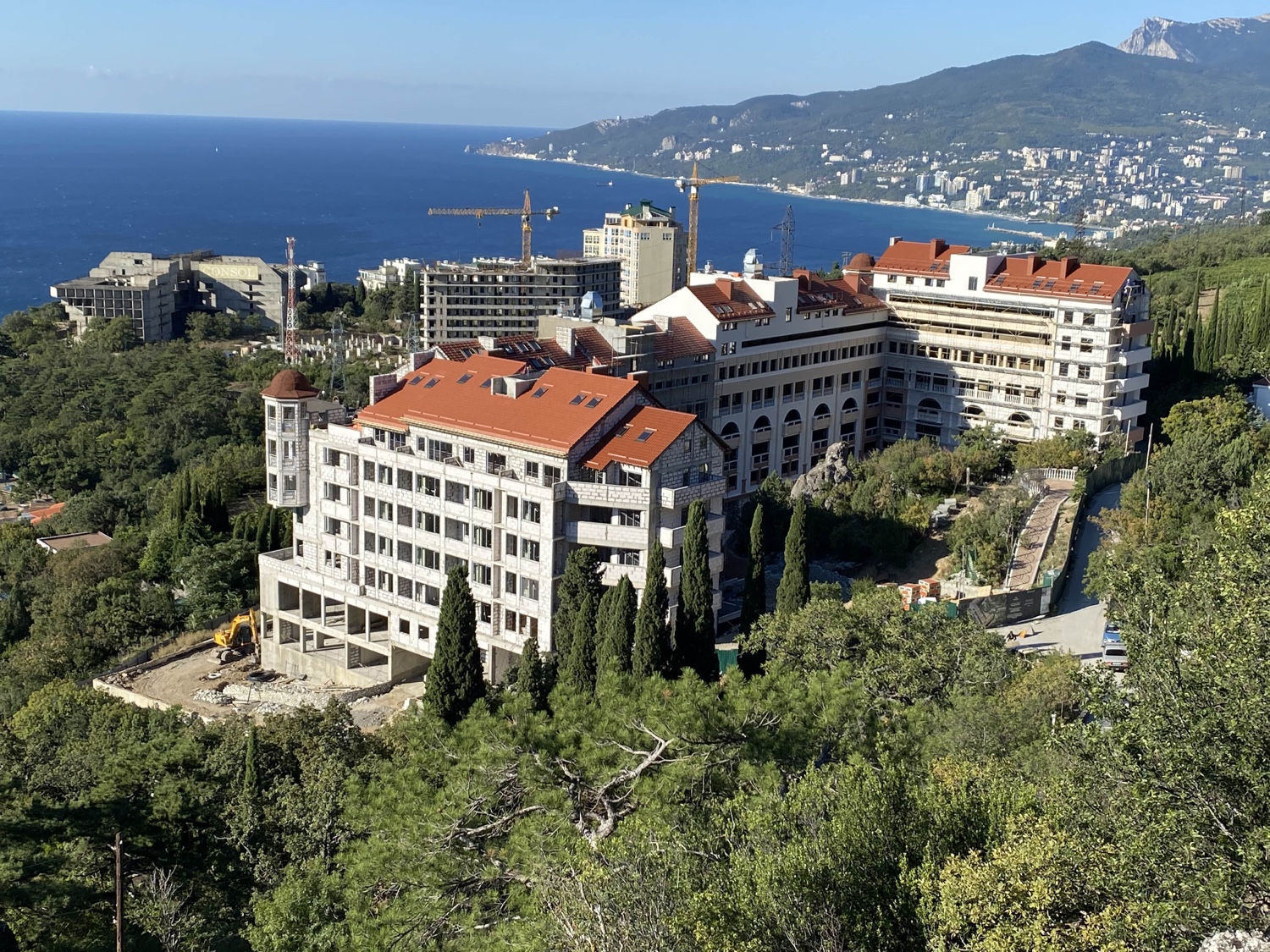

Давайте посмотрим вместе, как вырос наш комплекс за 10 месяцев

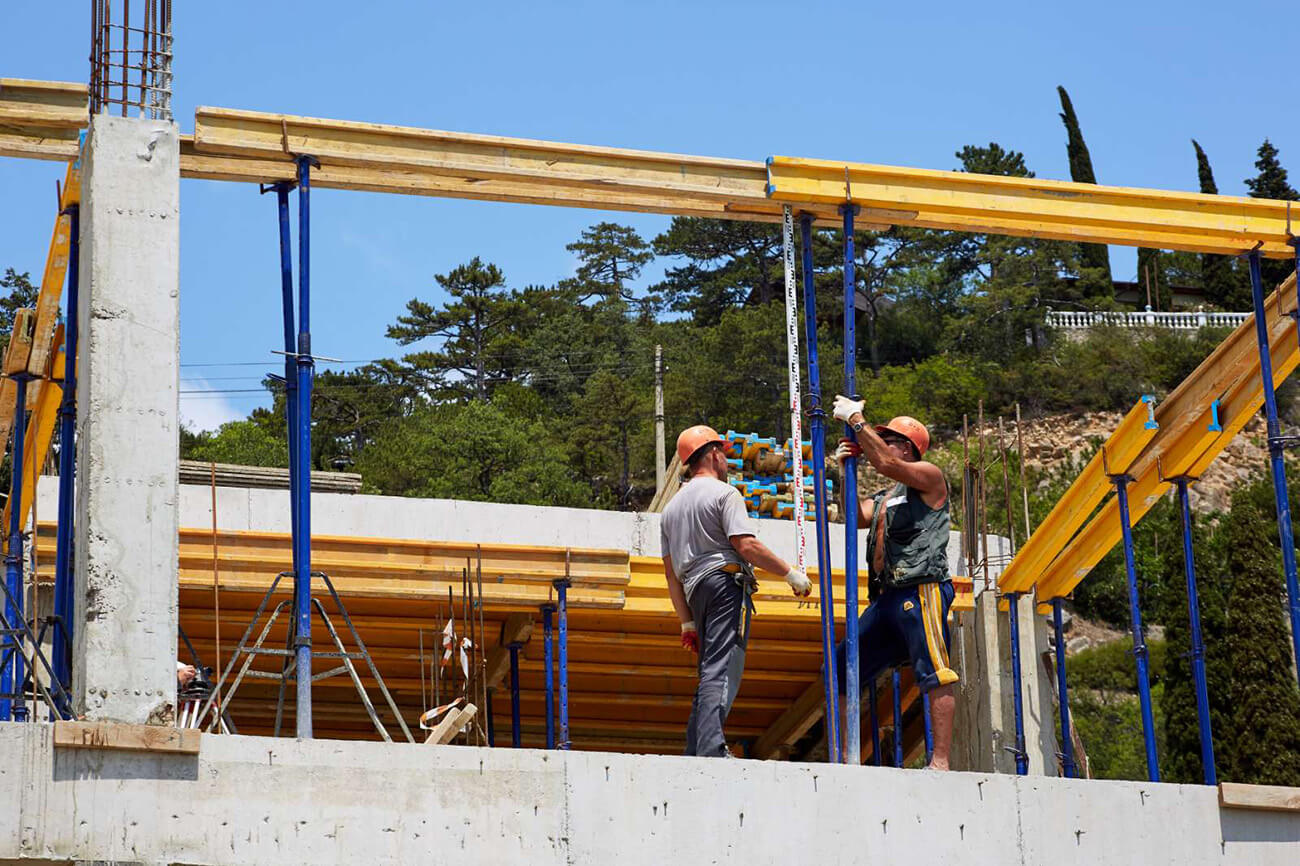

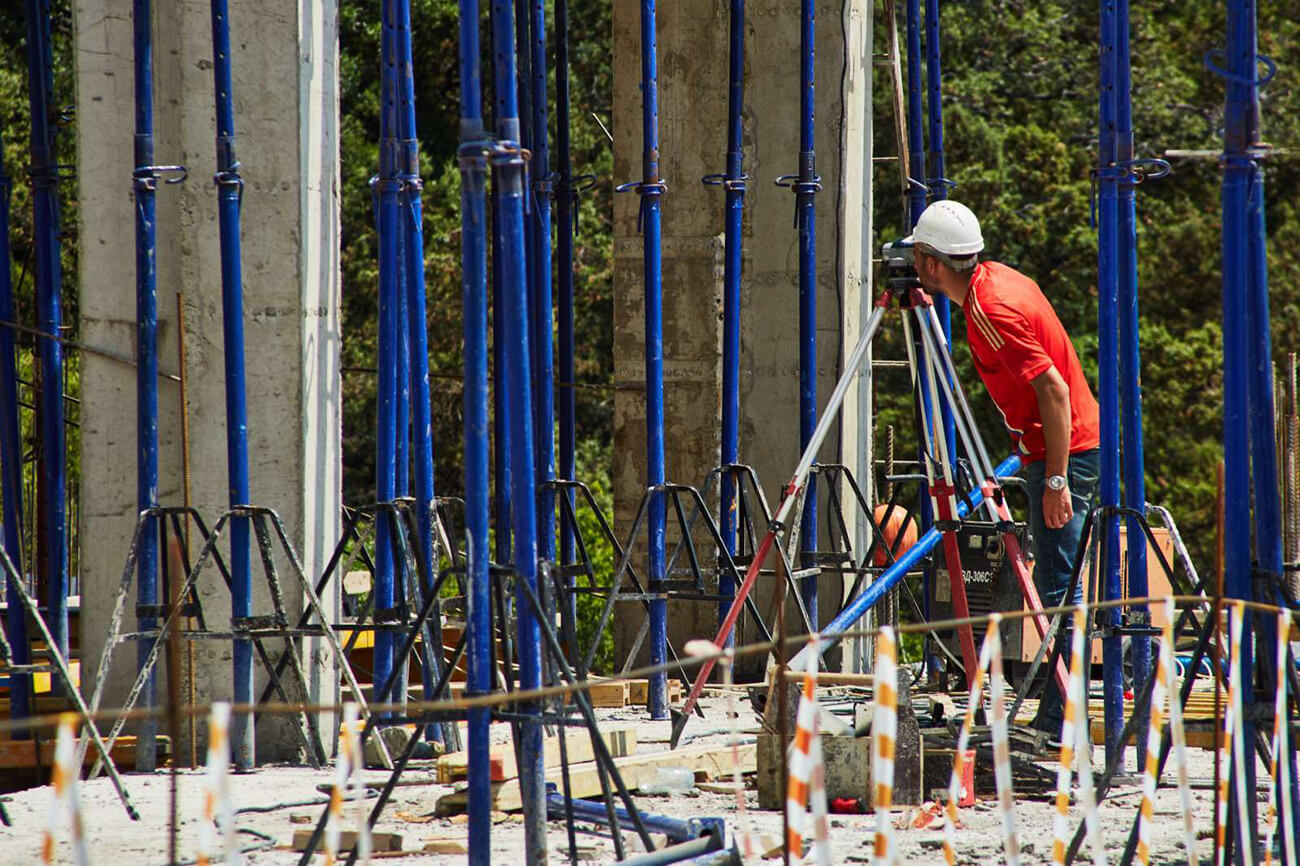

Не замедляем темпы: наш ЖК «MONACO» активно строится!
А мы столь же активно делаем отчеты о его прогрессе.

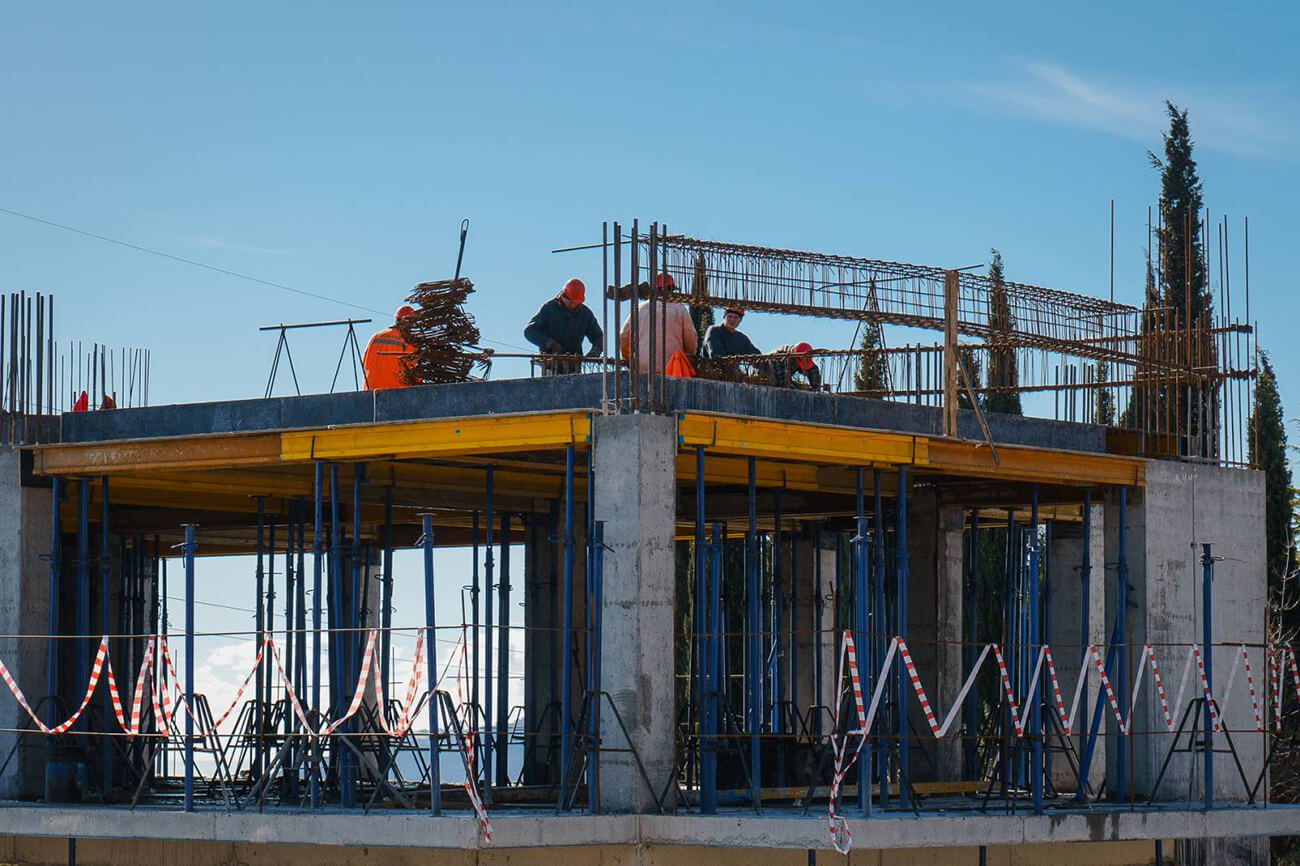

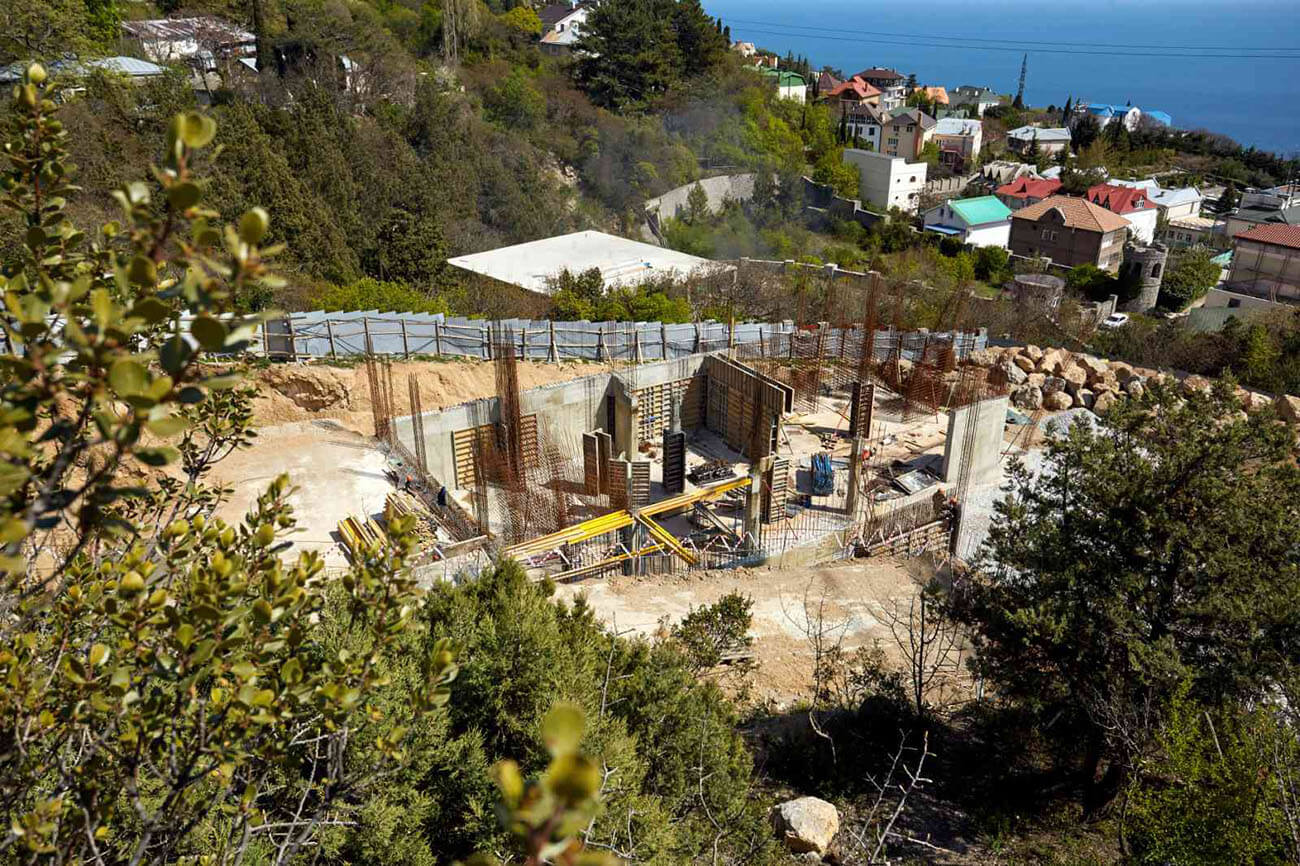

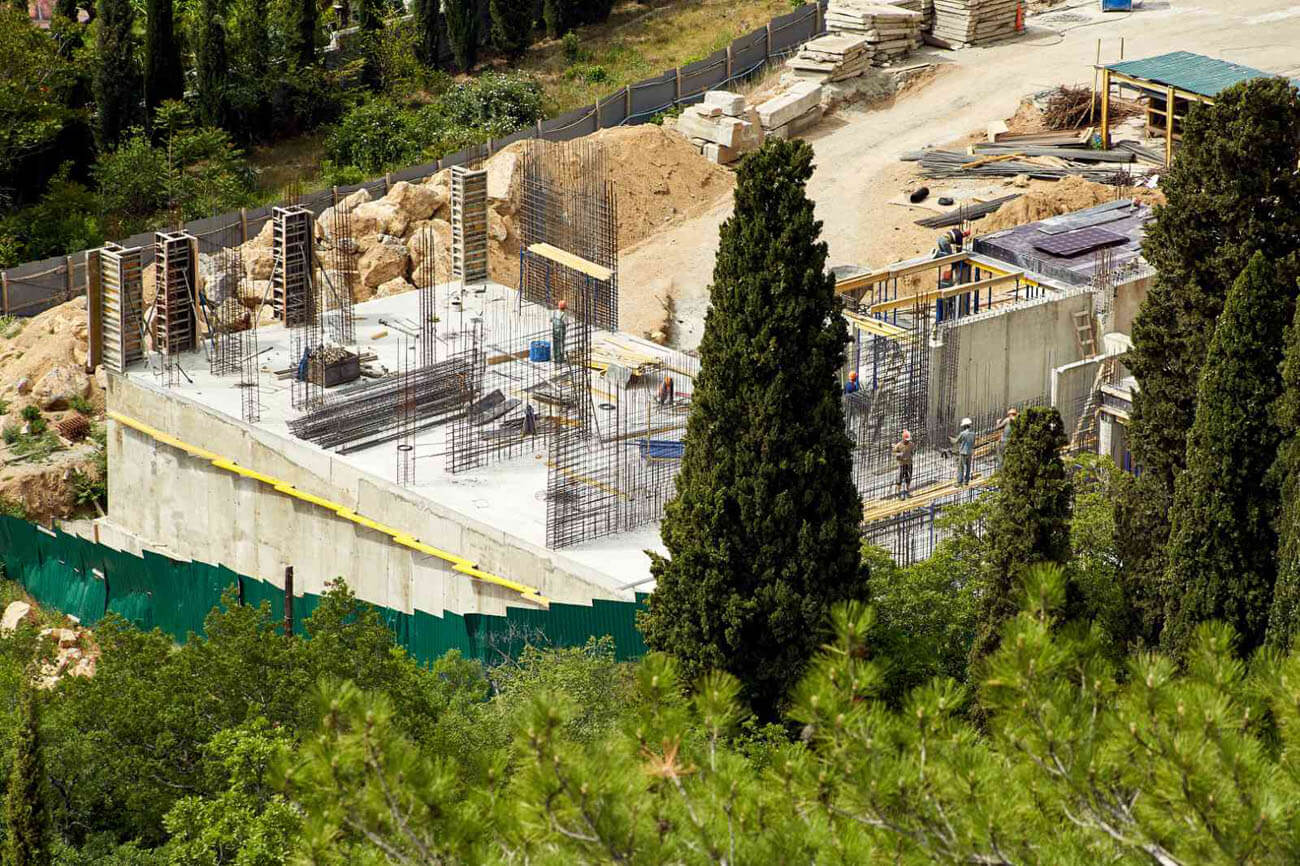

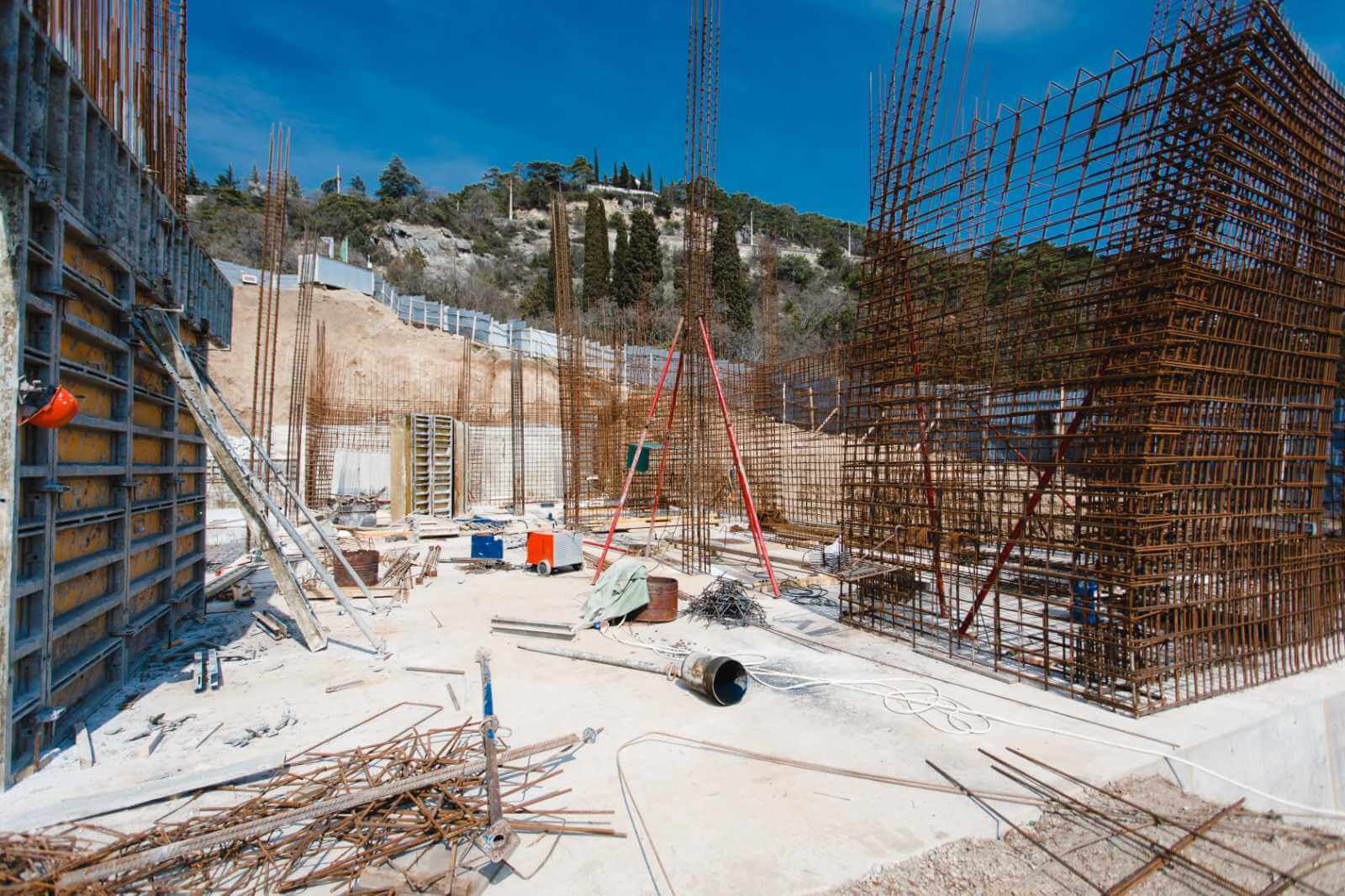

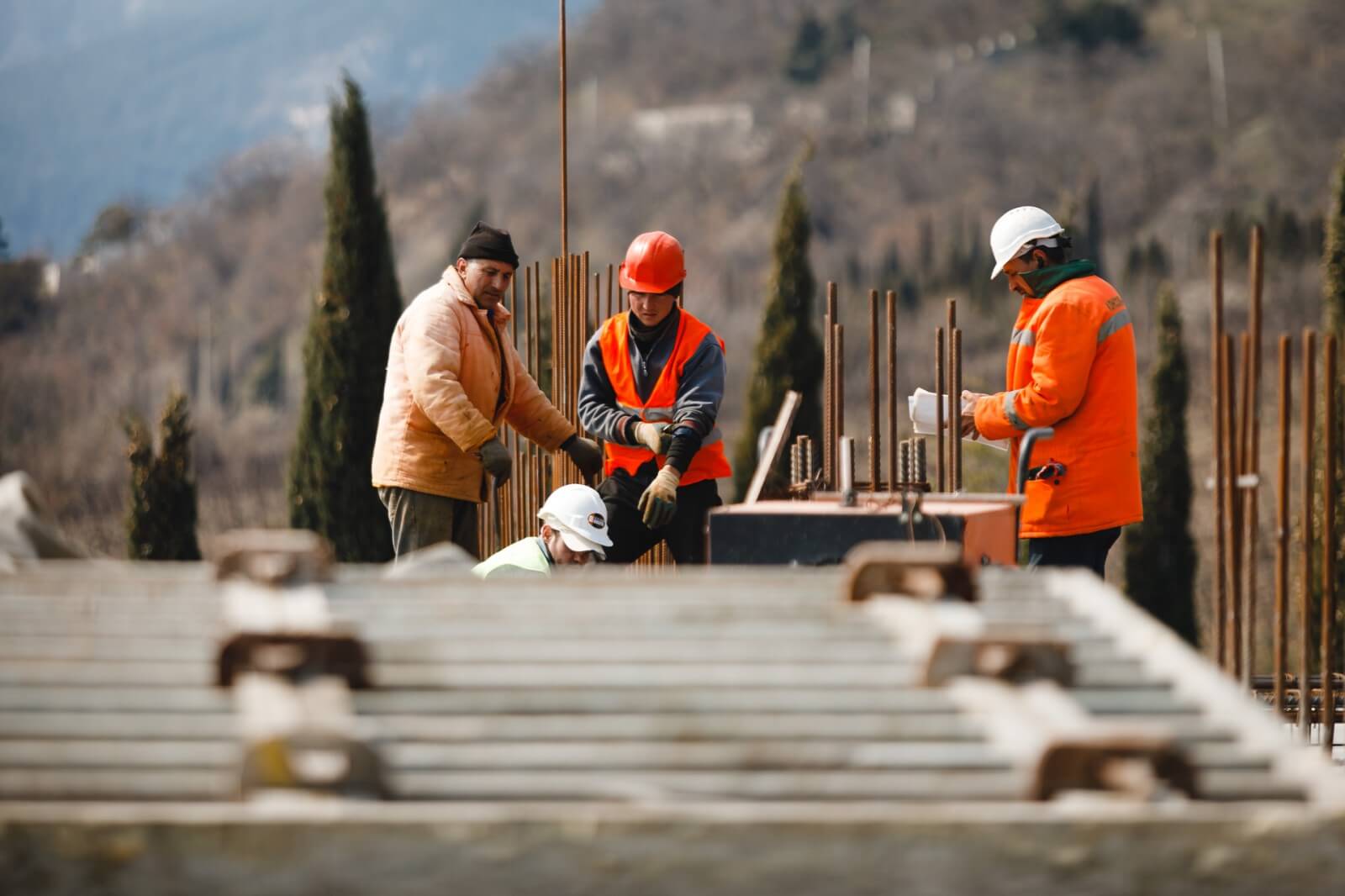

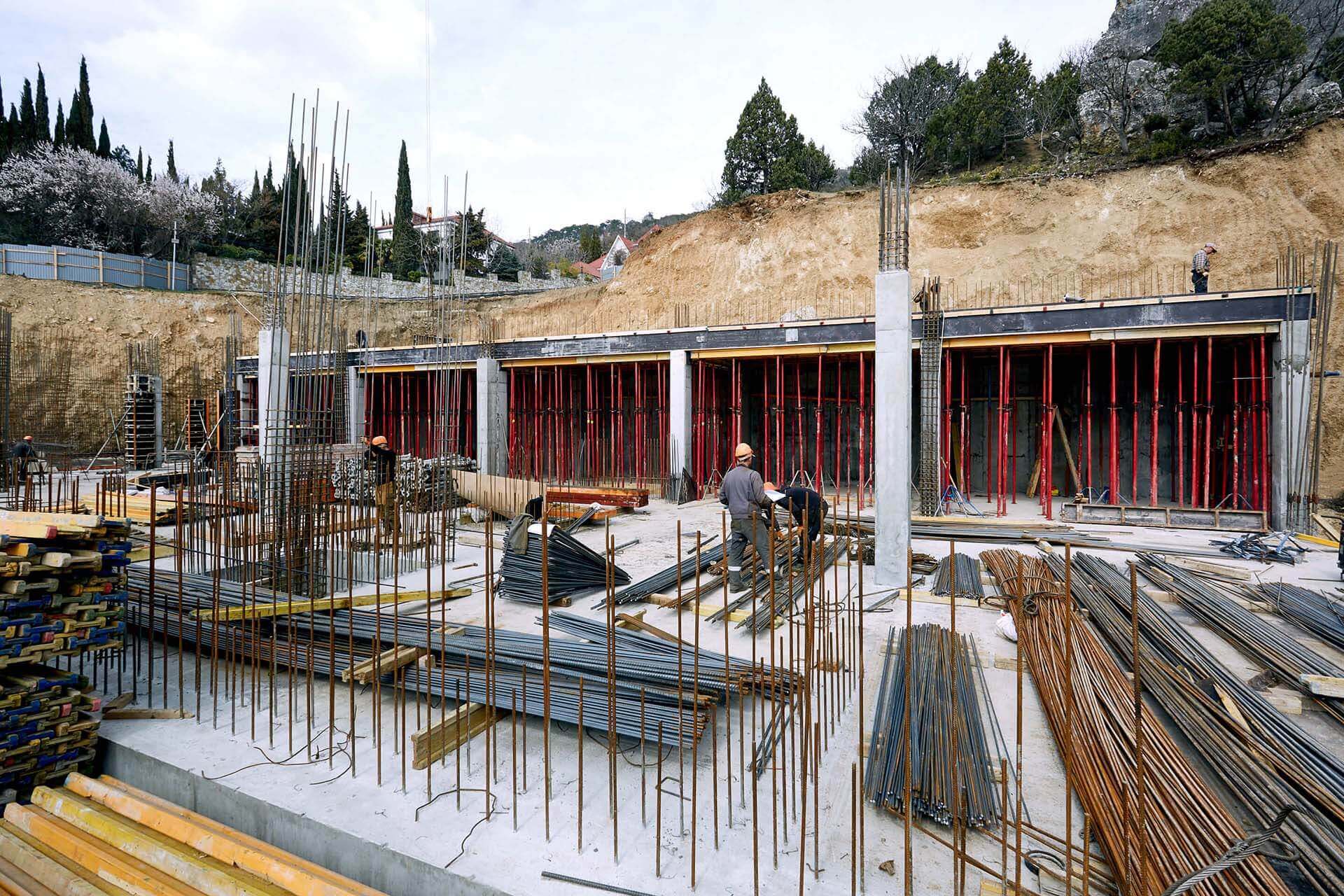

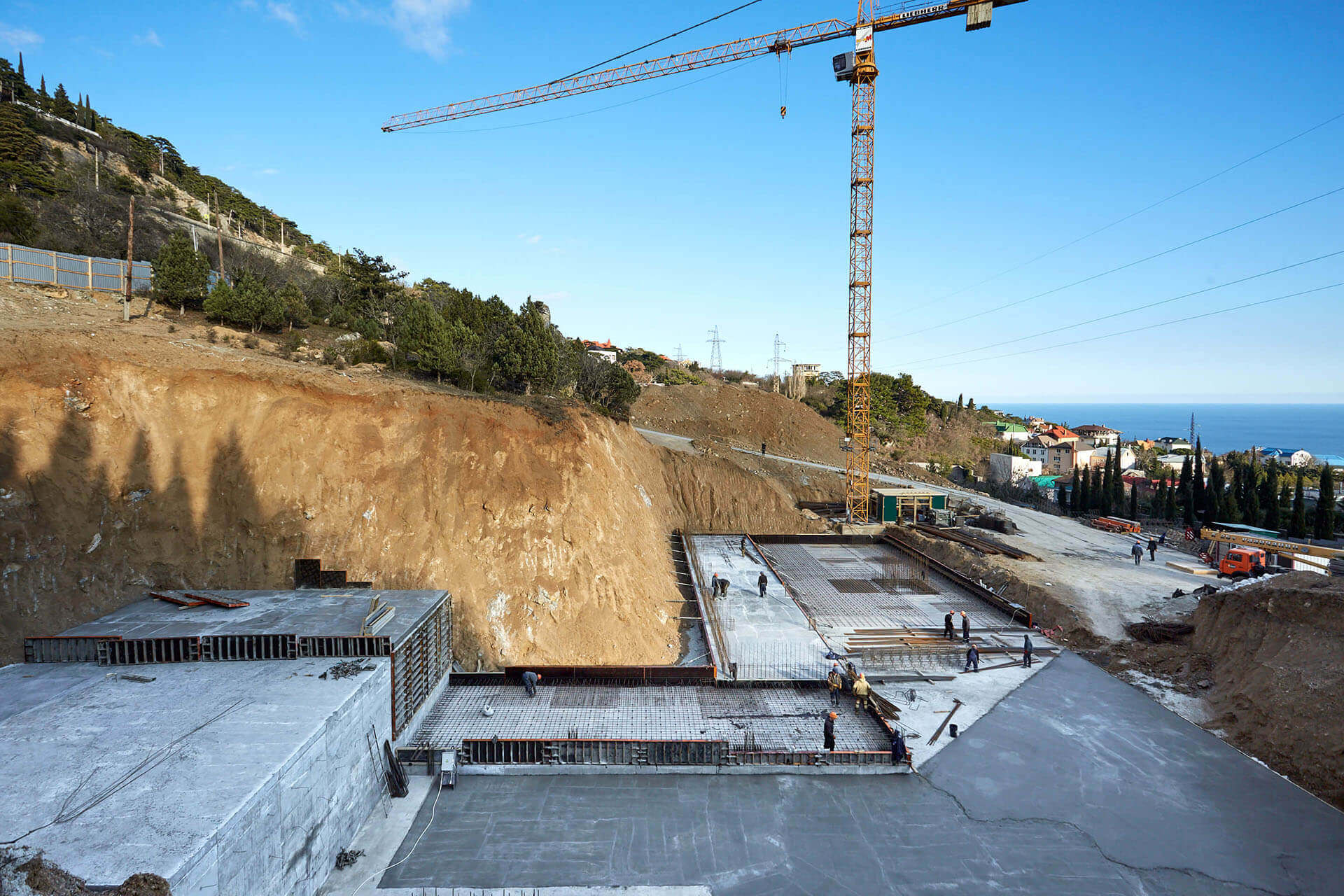

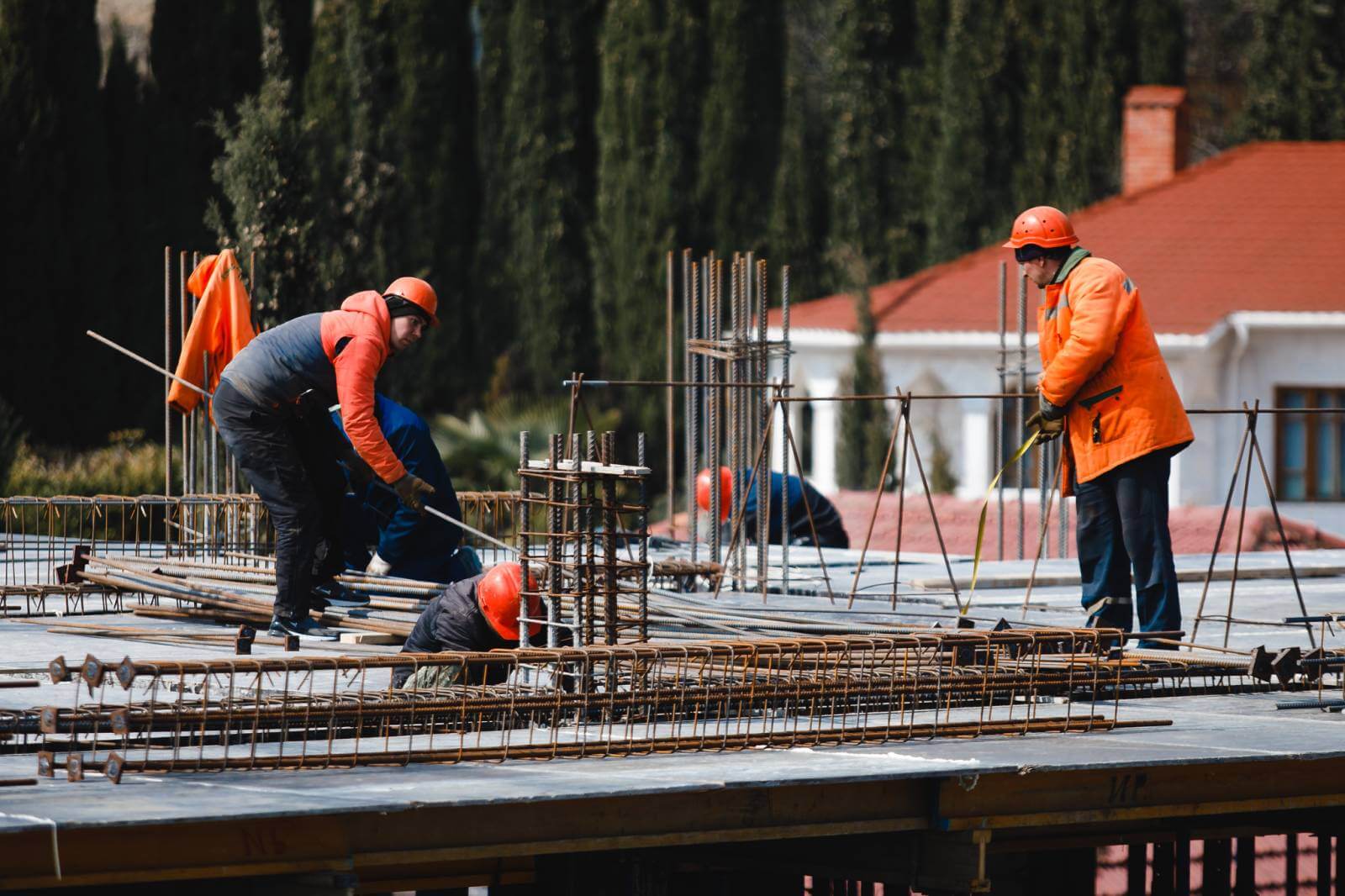

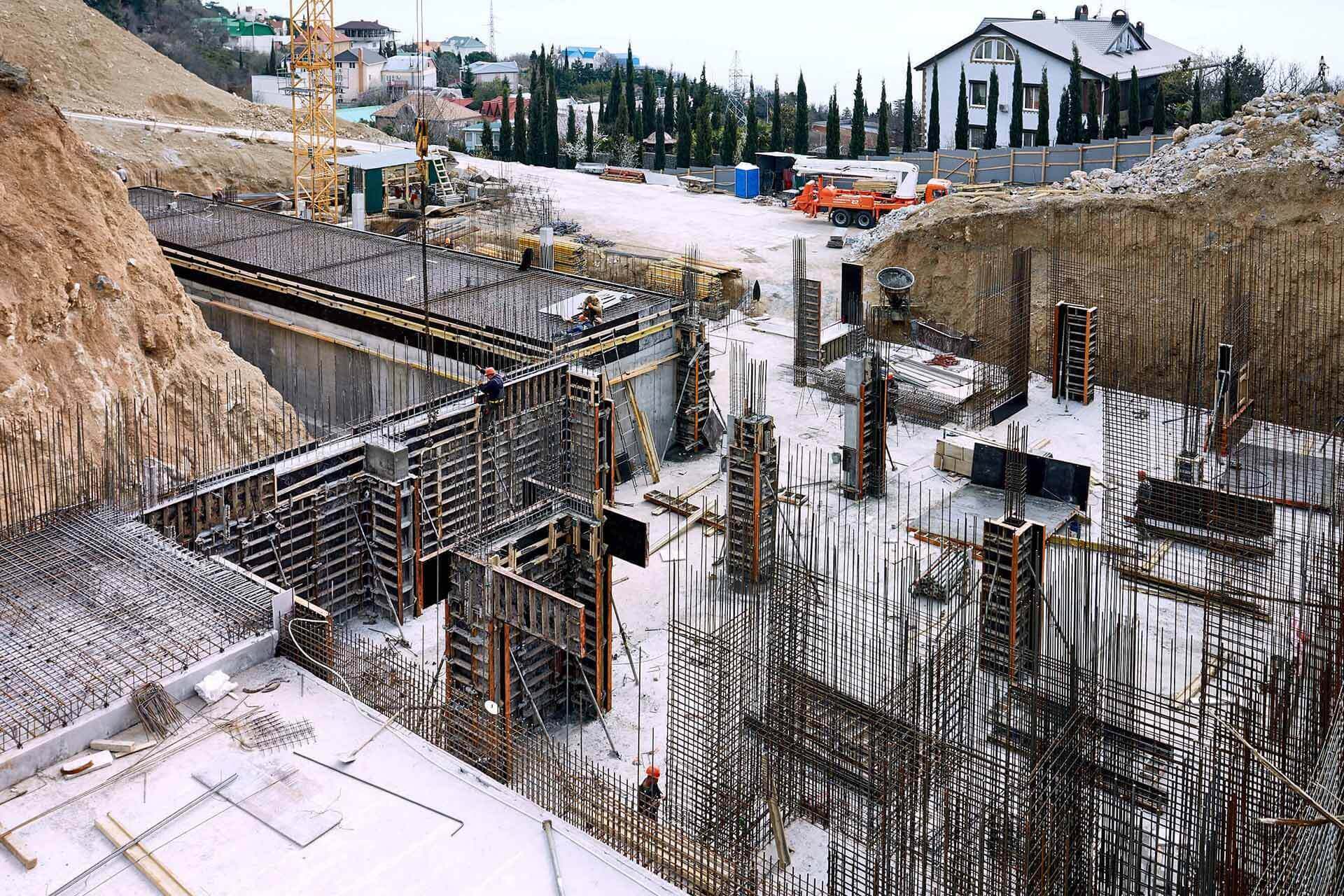

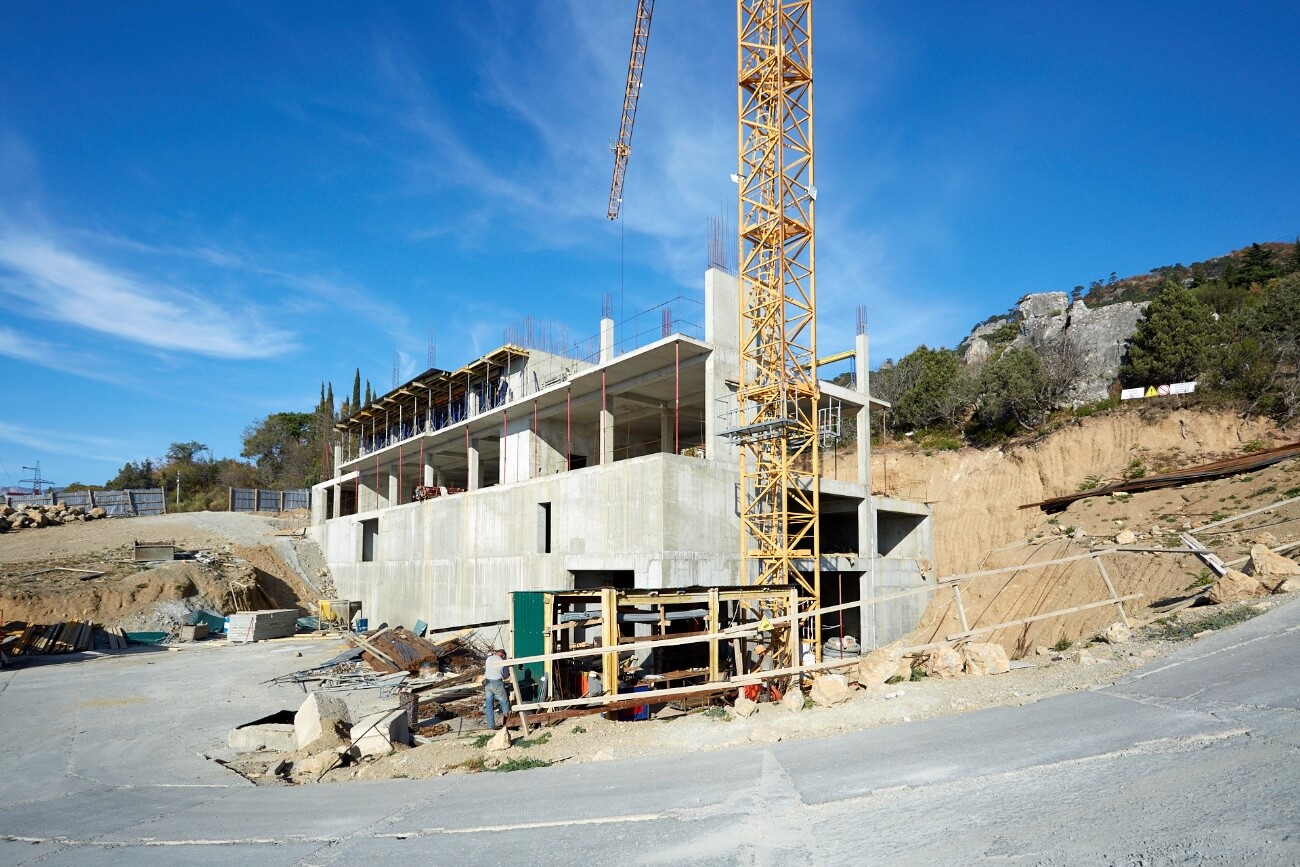

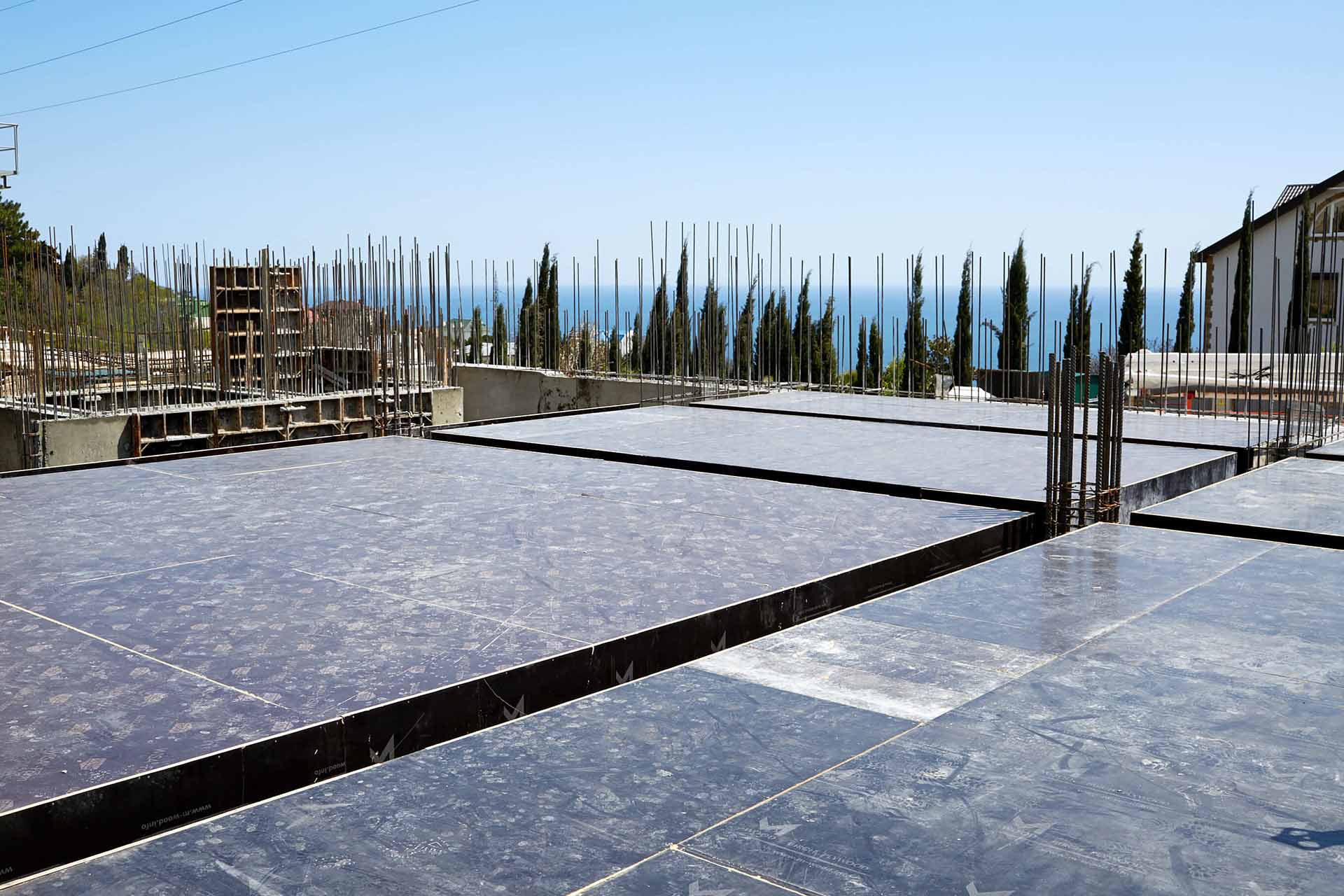

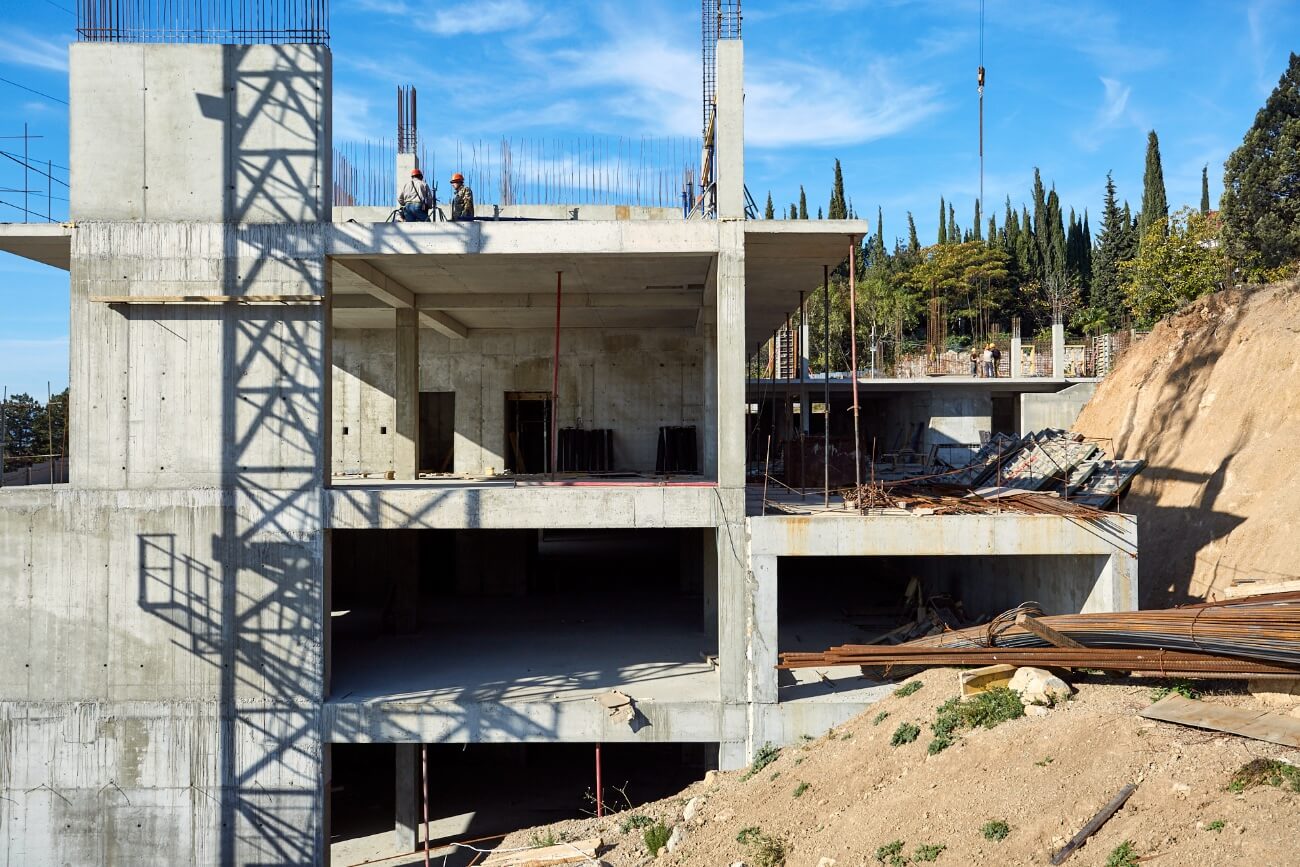

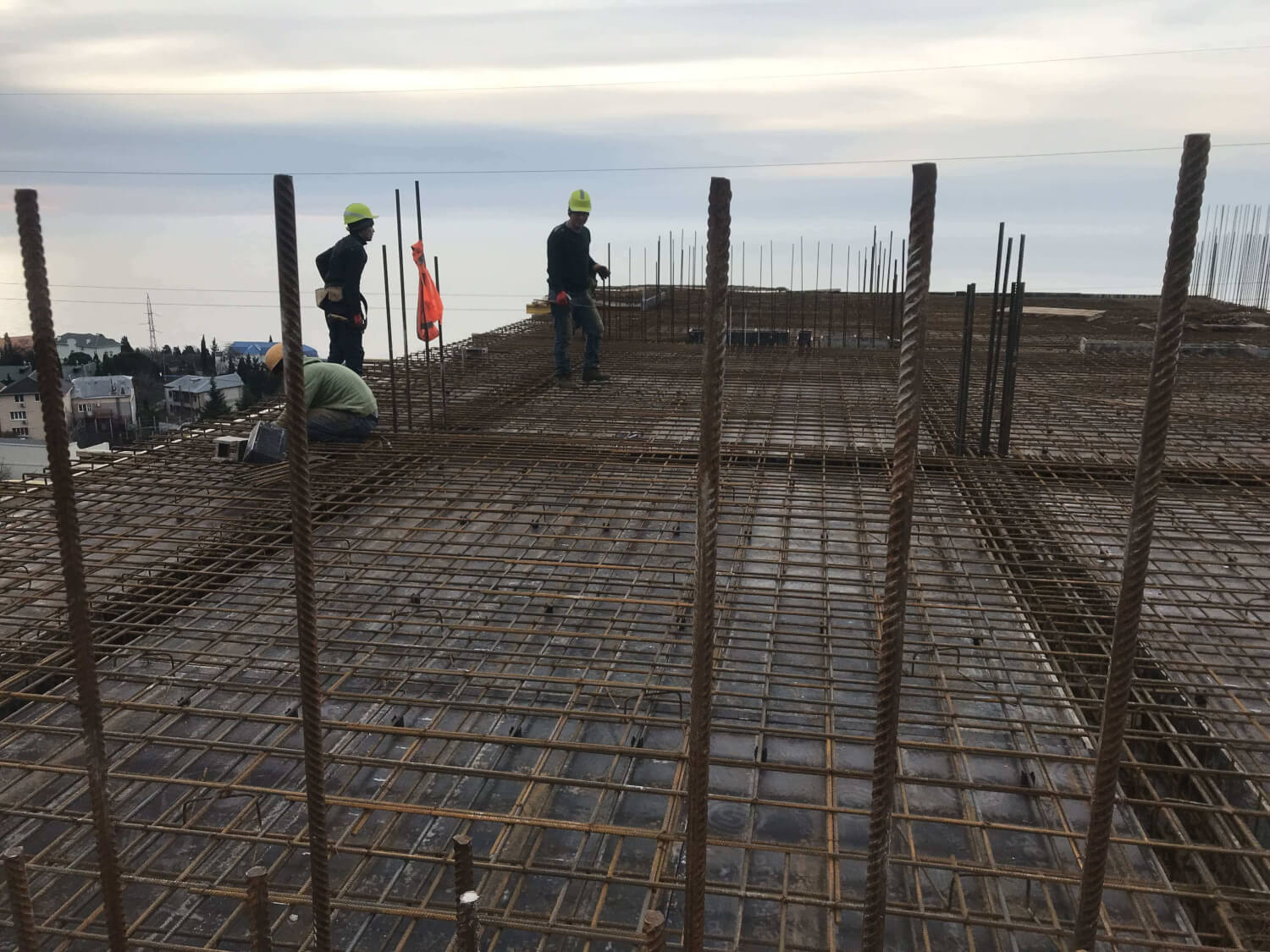

Завершено бетонирование фундаментной плиты 3 блока.
Блок 1
Блок 2
Блок 3
Блок 4
Блок 3.1
Блок 4.1

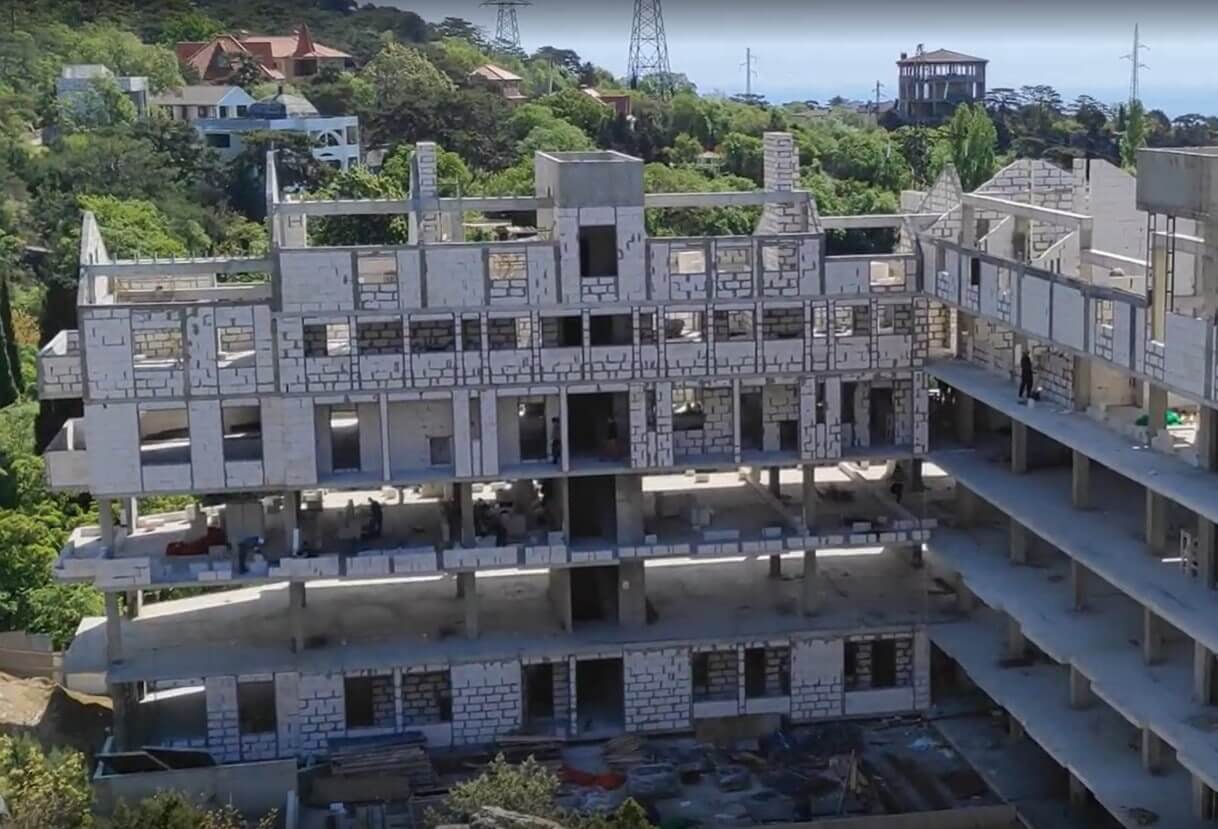

За июнь месяц выполнено:
Блок 1
Блок 2
Блок 3
Блок 4
Блок 3.1
Блок 4.1
За этот месяц выполнены работы:
Продолжаются работы:

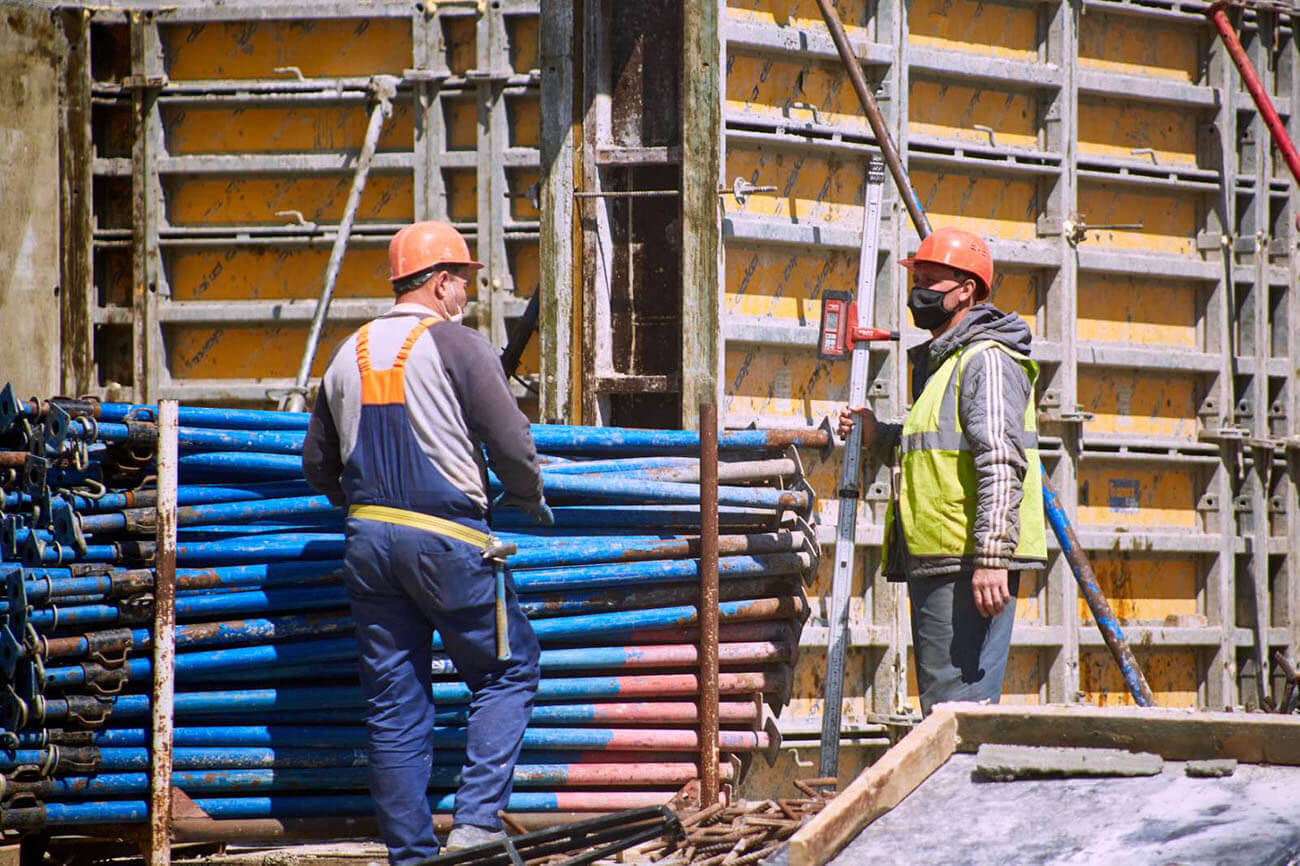

Пока продолжается режим «повышенной готовности», а во многих учреждениях работа приостановлена, мы не прекращаем строительство! Наша копания включена в список системообразующих организаций и мы продолжаем возведение жилого комплекса бизнес-класса «Монако» в штатном режиме!

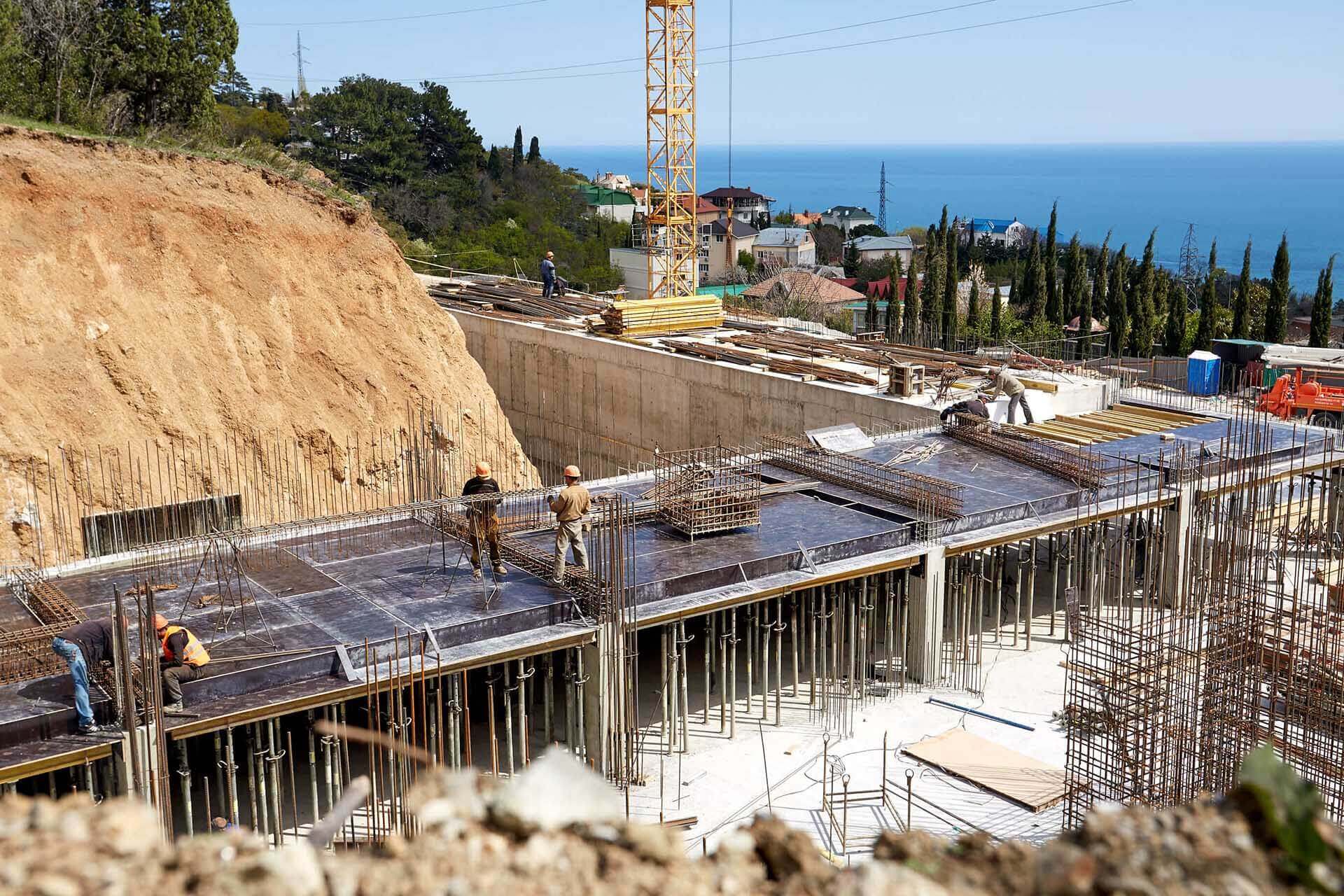

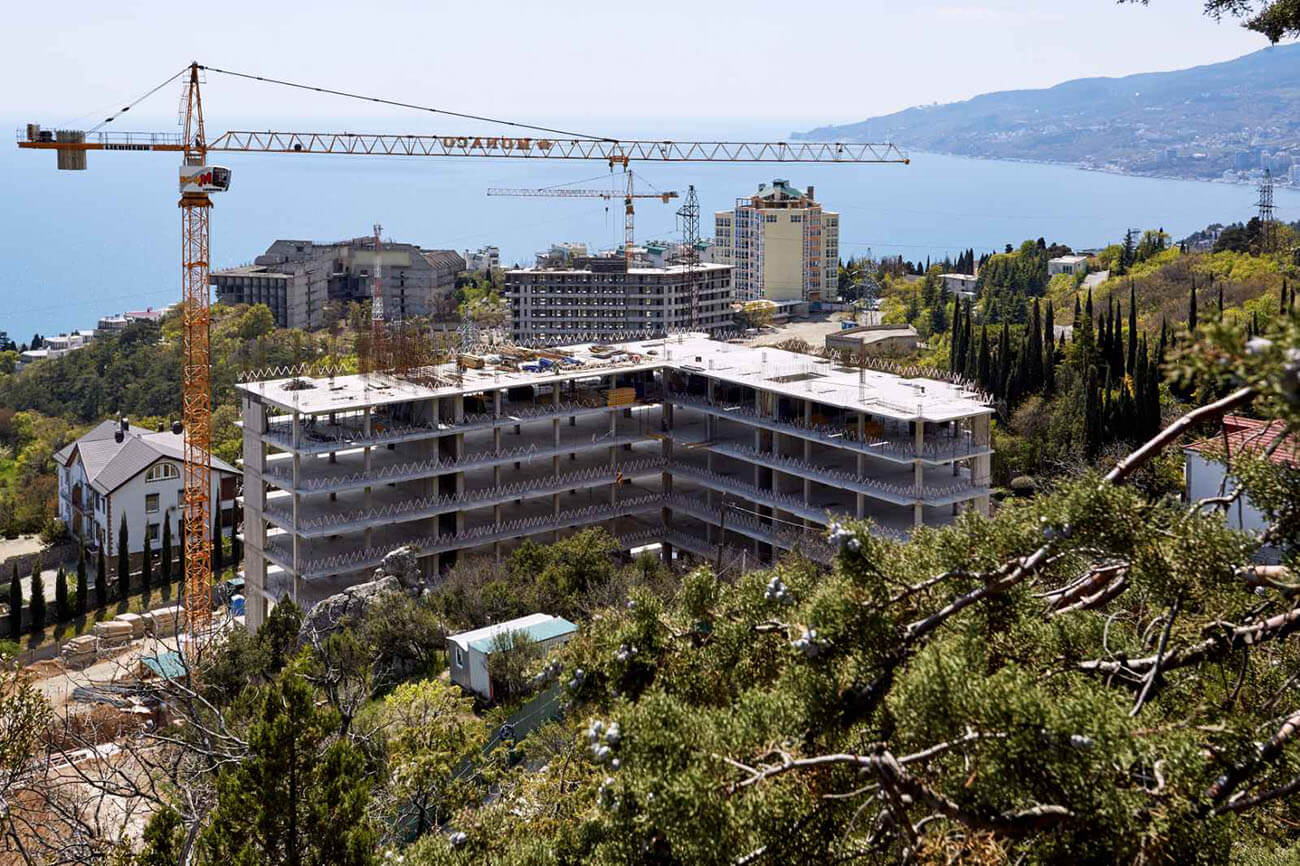

За апрель выполнены следующие работы:
Продолжаются работы:
На сегодняшний день выполнены следующие работы:
-Блок 1

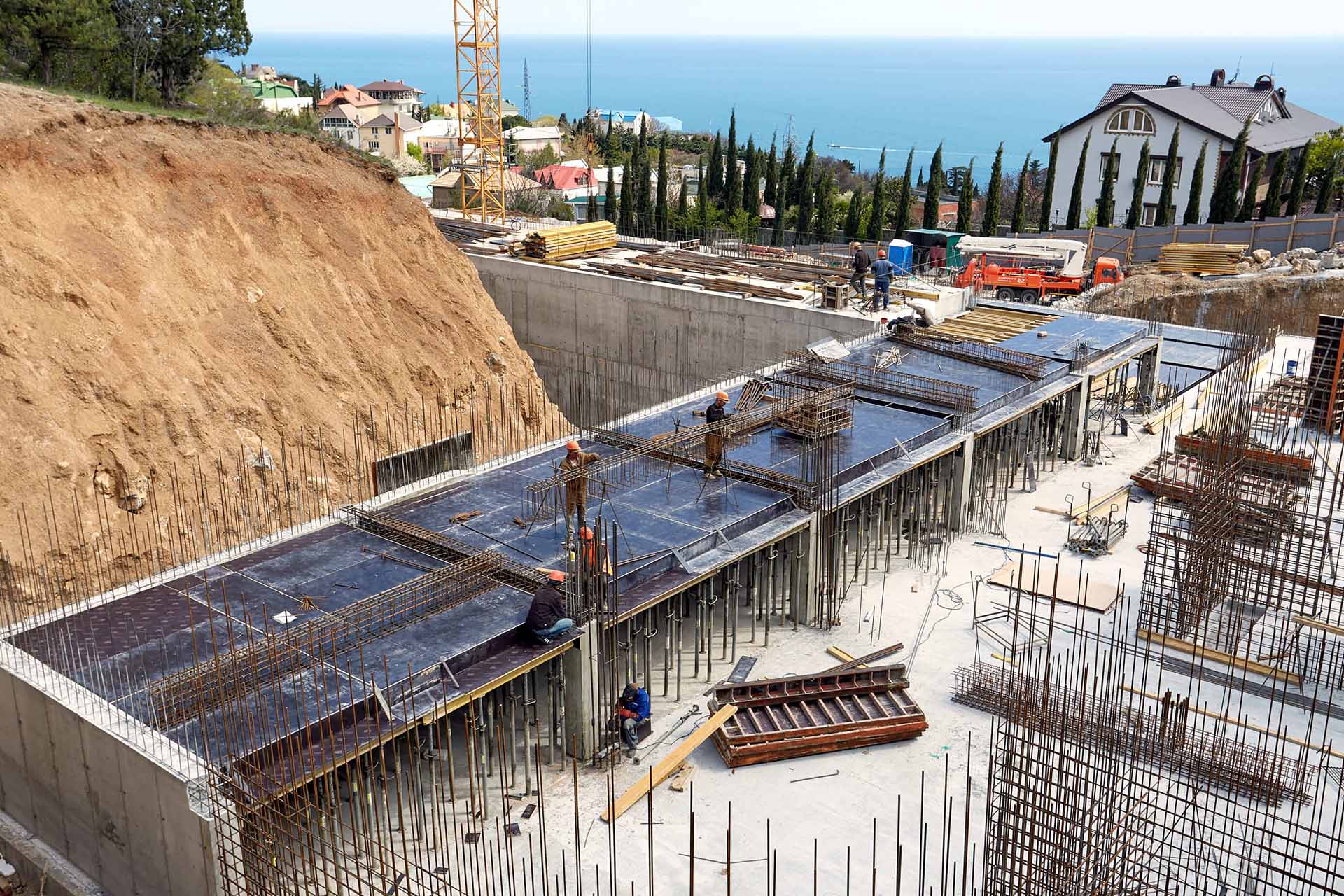

Завершено бетонирование перекрытия 5-го этажа и колонн 6-го. Ведётся установка опалубки и армирование перекрытия 6-го этажа.
-Блок 2
Завершено бетонирование стен и колонн 6-го этажа, выполнен монтаж опалубки, армирование и бетонирование перекрытия 6-го этажа.
-Блок 3

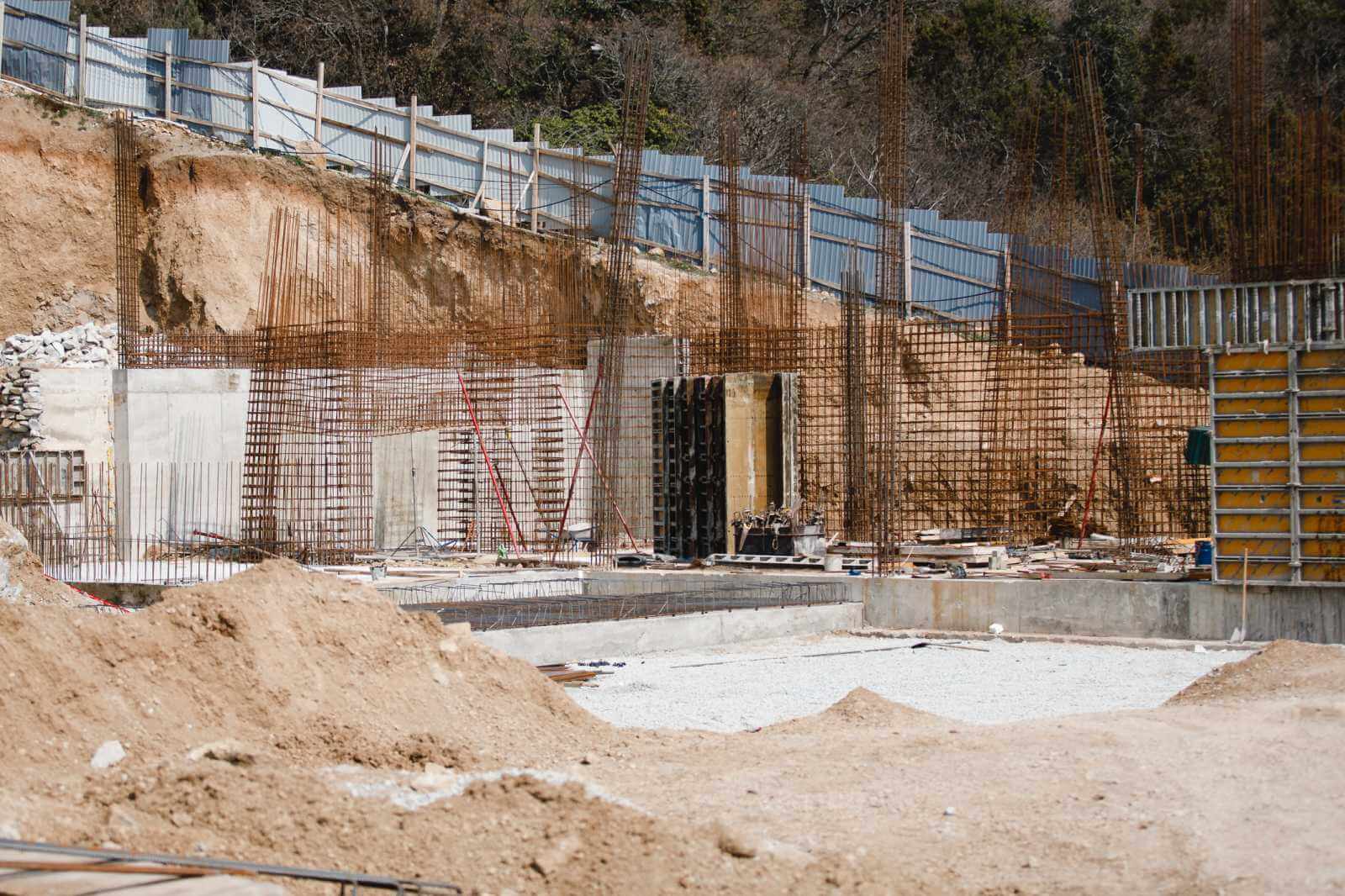

Завершены работы по разработке котлована. Ведутся работы по щебеночной подготовке и устройству бутобетонного основания лифтового приямка.
-Блок 3.1
Завершены работы по разработке котлована. Выполнены: щебеночное основание и бетонная подготовка под фундамент. Ведутся работы по армированию фундаментной плиты.
-Блок 4.1
Завершены работы по разработке котлована. Выполнены работы по щебеночной и бетонной подготовке, забетонирована фундаментная плита.
Ведутся работы по устройству бутобетонного основания оси.
На сегодняшний день выполнены следующие работы:
- Блок 1
забетонированы перекрытие 4 этажа, колонны и стены 5 этажа, ставится опалубка и армируется перекрытие 5 этажа;
- Блок 2
закончены монолитные работы по стенам, колоннам, перекрытию 5 этажа, возводятся стены и колонны 6 этажа;
- Блок 4
завершено бетонирование стен 2 этажа по «к»-оси, армируются стены и колонны;
- Готова временная дорога 2 этапа и разрабатывается котлован для блоков 3.1 и 4.1
На сегодняшний день выполнены следующие работы:
- Блок 1
выполнены армирование и монолитные работы по колоннам, монтируется опалубка и армируются перекрытия 4 этажа, заканчивается обратная отсыпка котлована
- Блок 2
завершено бетонирование перекрытия 4 этажа, армируются стены и колонны 5 этажа
- Полным ходом идет подготовка к устройству котлована для блоков 3, 3.1 и 4.1 и временной дороги 2 этапа.
Ежеквартальный видеоотчет со строительной площадки.

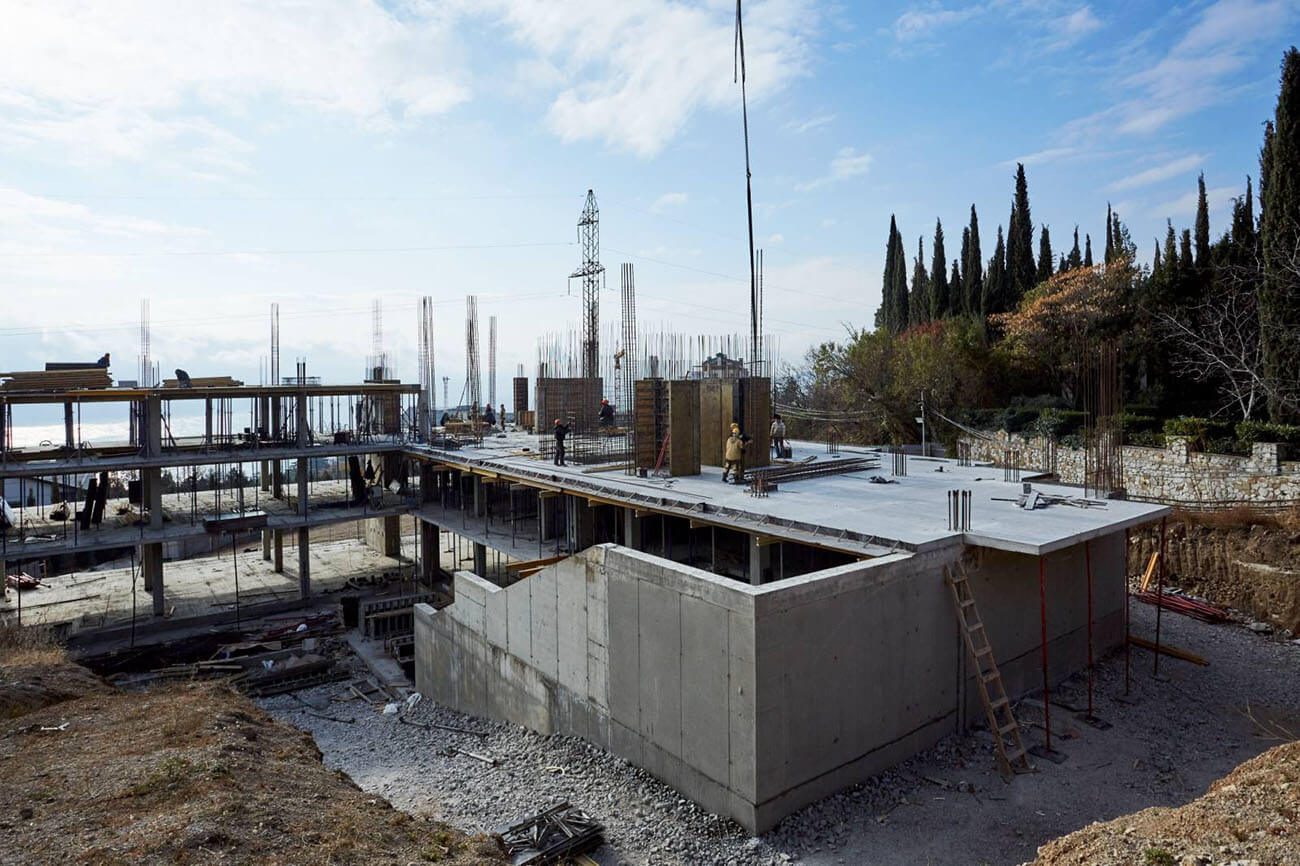

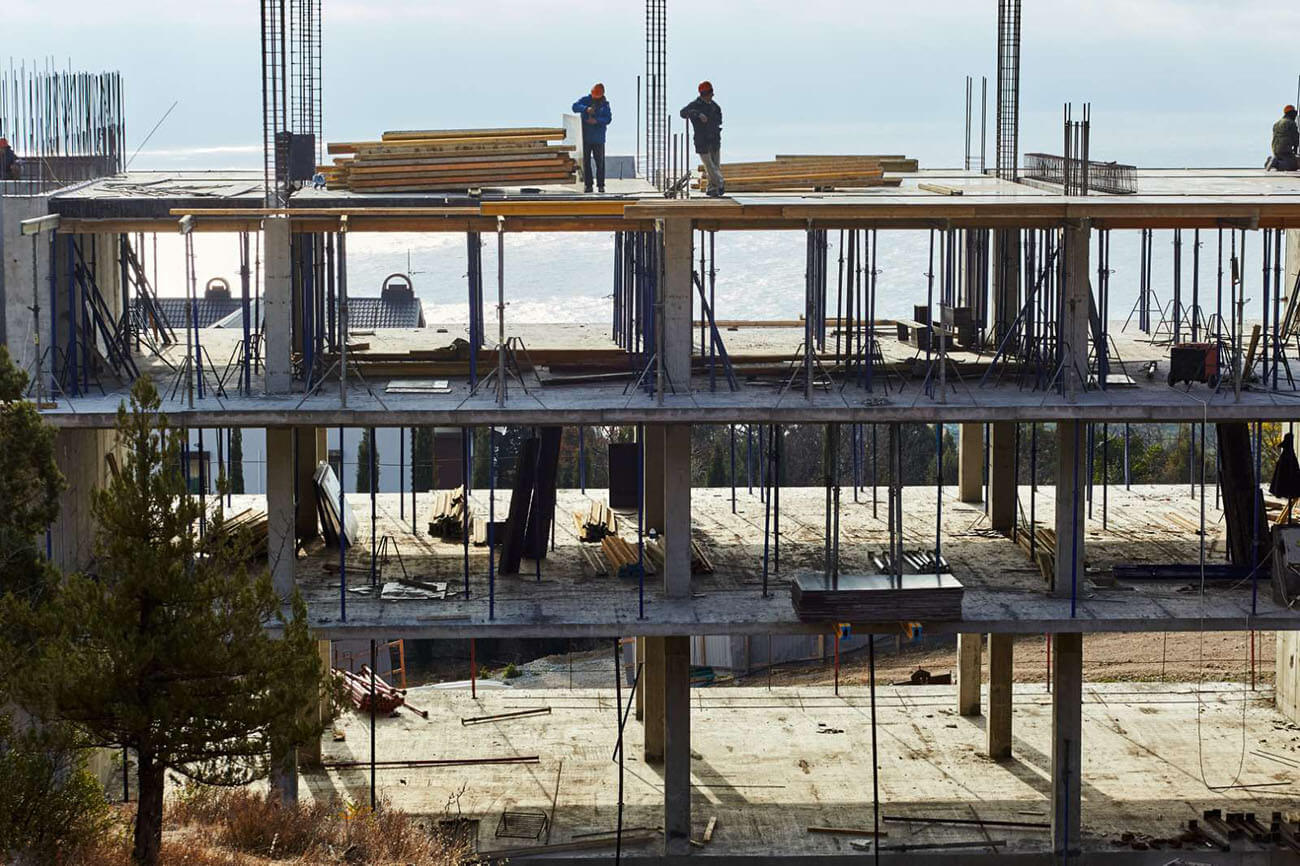

К концу последнего квартала 2019 года:

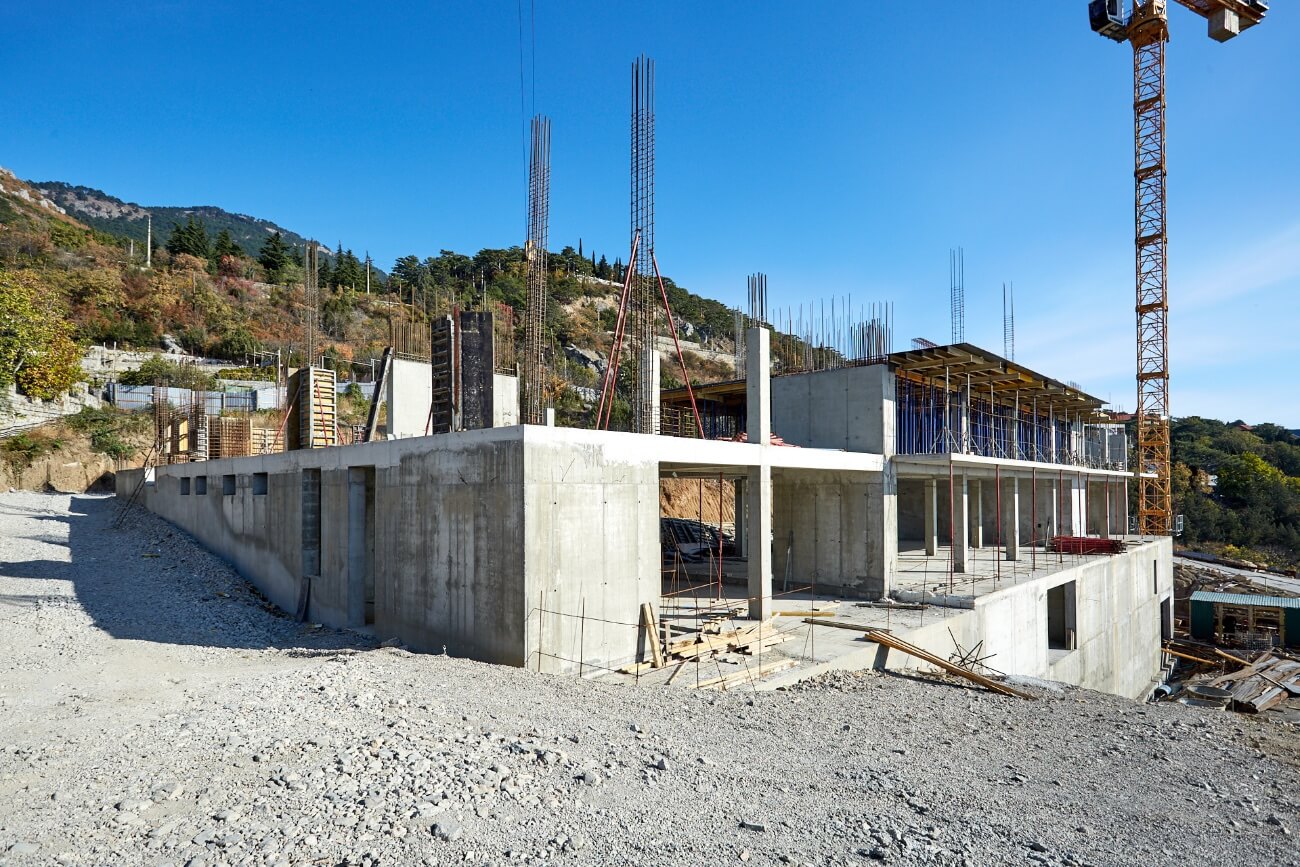

В блоке 1 завершены монолитные работы по колоннам и перекрытиям 3 этажа, армируются колонны и стены 4 этажа.
В блоке 2 выполнены монолитные работы по перекрытиям 3 этажа и стенам, колоннам, перекрытиям 4 этажа.
На сегодняшний день выполнены следующие работы:
Блок 1
- завершено бетонирование колонн и перекрытия 3-го этажа
Блок 2
- завершено армирование и бетонирование перекрытия 3-го этажа
Проведены следующие работы:
Блок 1.1
Блок 1
Блок 2
С октября запрет властей на производство строительных работ на Южном берегу Крыма во время курортного сезона сняли и на площадке жилого комплекса работа закипела с новой силой!
Делимся свежей информацией о ходе работ за этот месяц.
На сегодняшний день выполнены работы первого этапа по:
Кроме того, ведутся работы по армированию стен и колонн 2-го этажа Блока 1 и Блока 2.

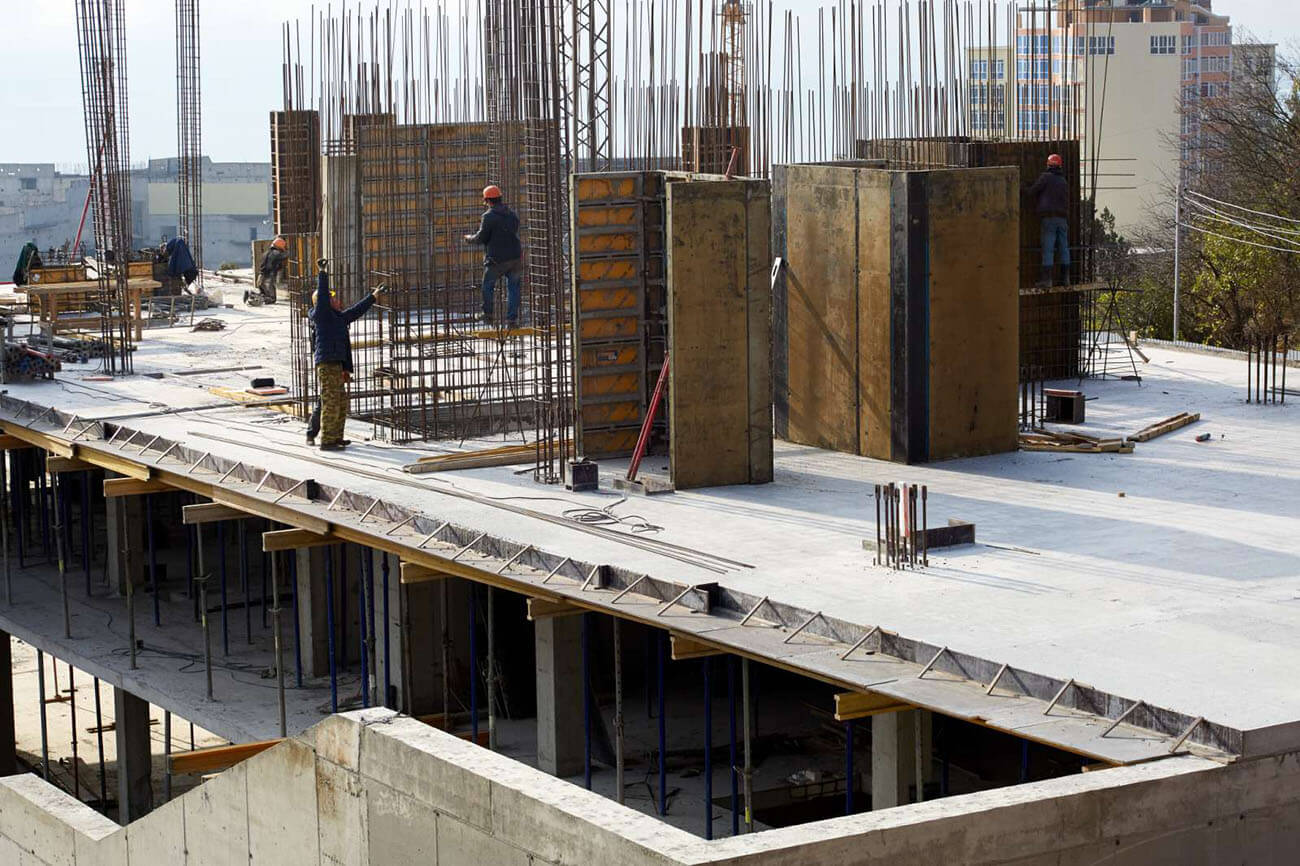

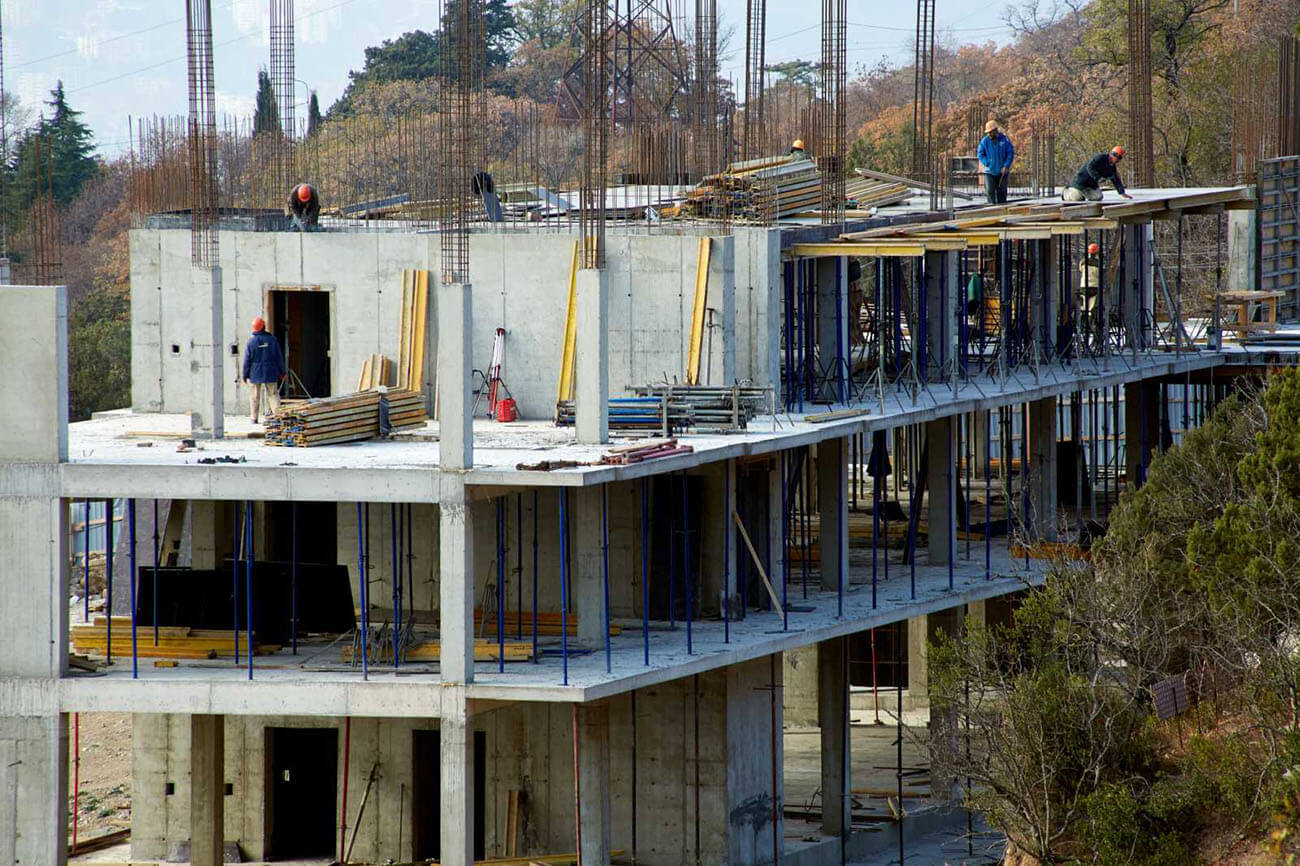

Реализация жилого комплекса стремительно набирает обороты! На строительной площадке идут активные работы по возведению блока 4. Но обо всем по порядку.
Блок 1
Блок 2
Блок 4

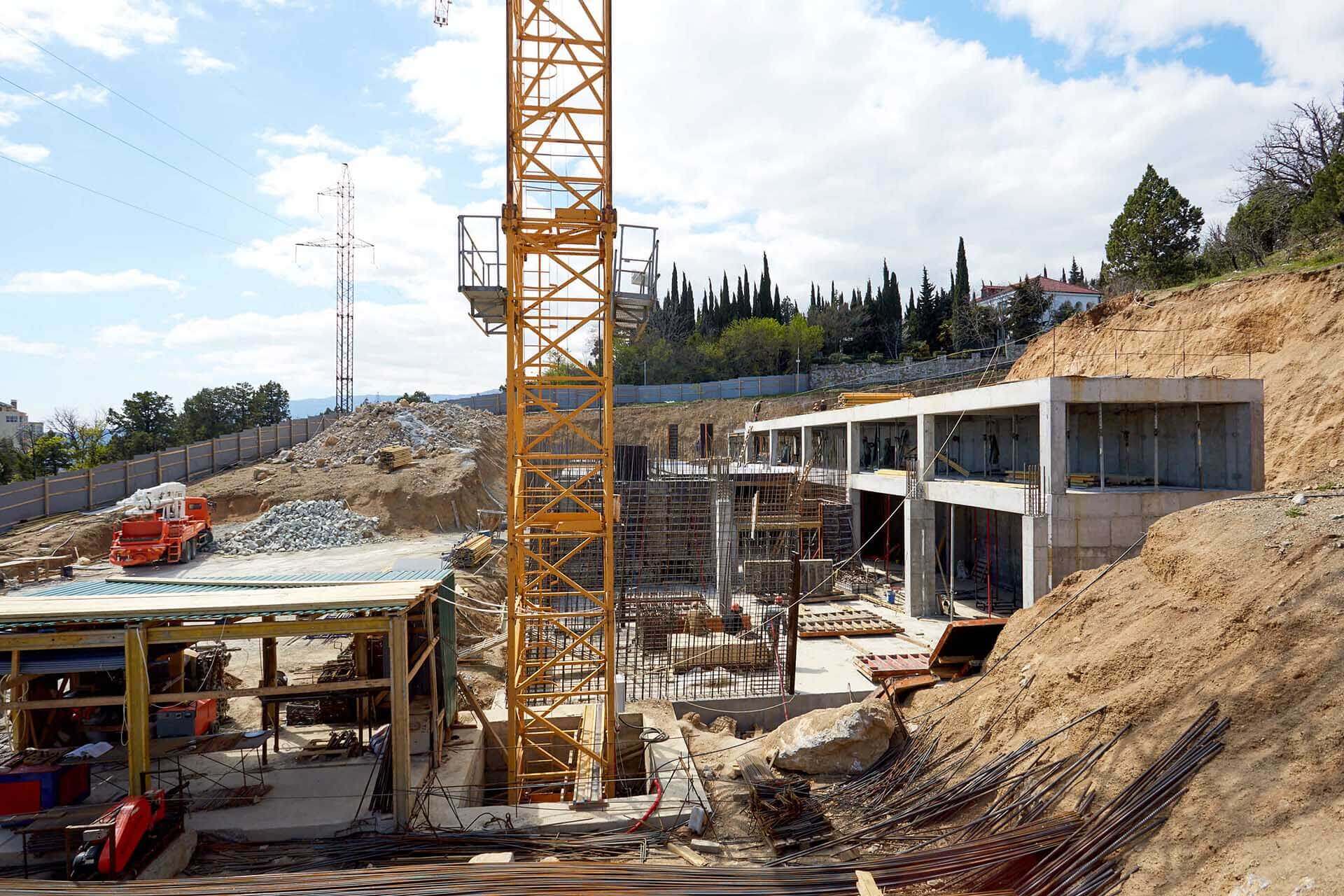

Ключевой этап строительства первых двух блоков жилого комплекса подходит к концу. С каждым днем здание стремительно растет ввысь. Работы на строительной площадке ведутся стабильно и по графику.
Блок 1
Блок 2
Блок 4
С начала апреля 2019 в конструкции здания уложено около 450 м3 бетона. И с каждым днем цифра растет!

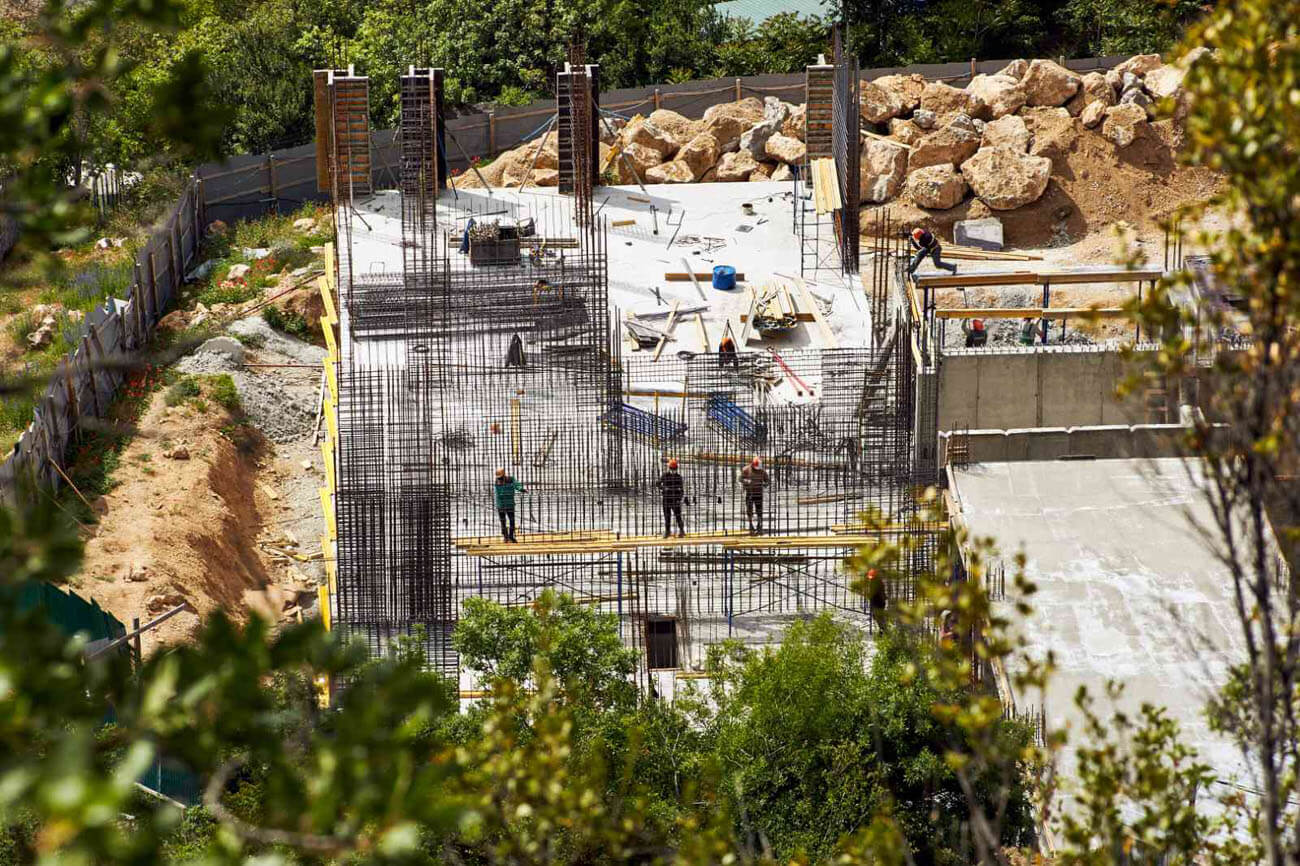

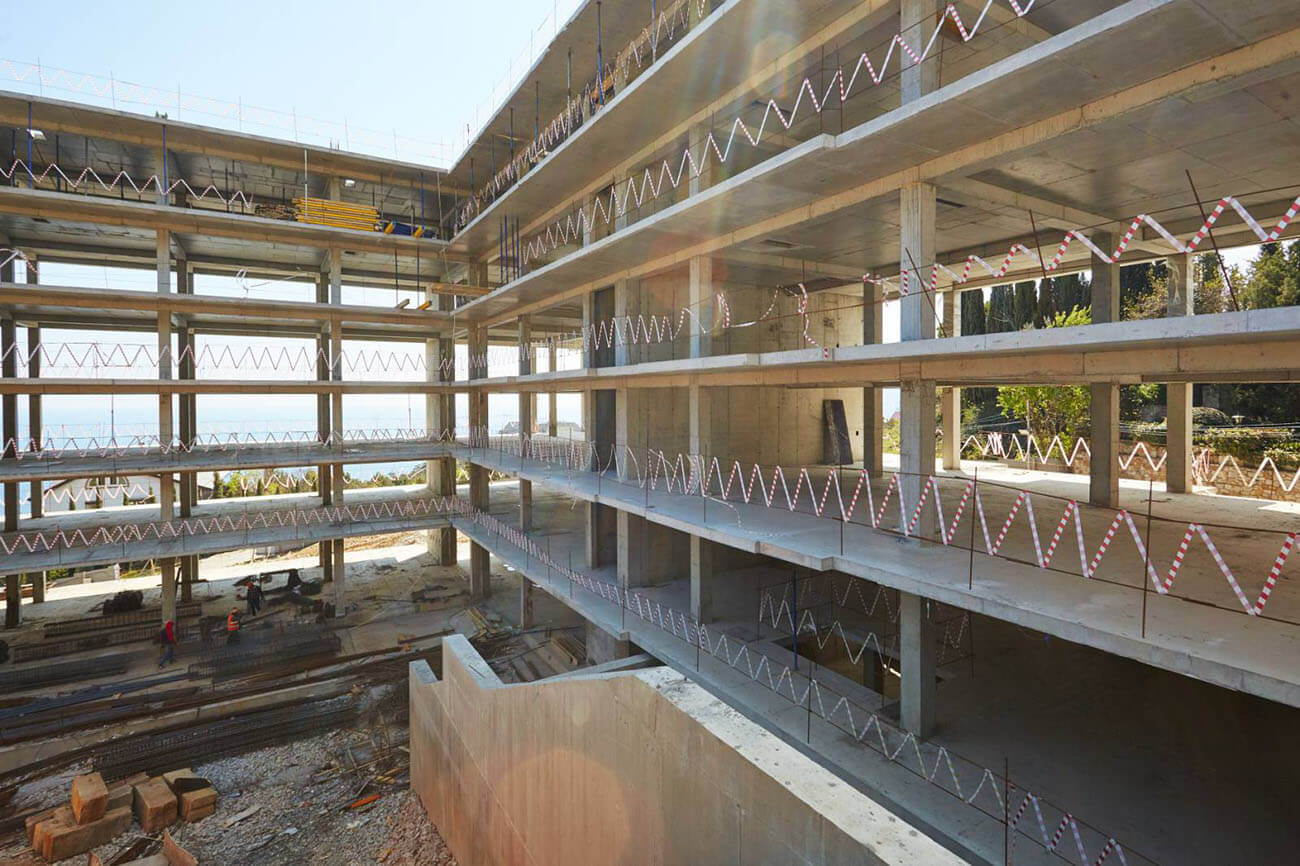

На сегодняшний день уже завершены работы по бетонированию блока 2.1 до отметки 1 этаж и по устройству стен перекрытий 2-го этажа блоков 1 и 1.1 В процессе выполнения:
Строительство жилого комплекса выполнено на 12%. За это время в конструкции уложено более 500 м3 бетона, для которых было использовано 100 тонн арматуры.
Завершены работы:
Ведутся работы:

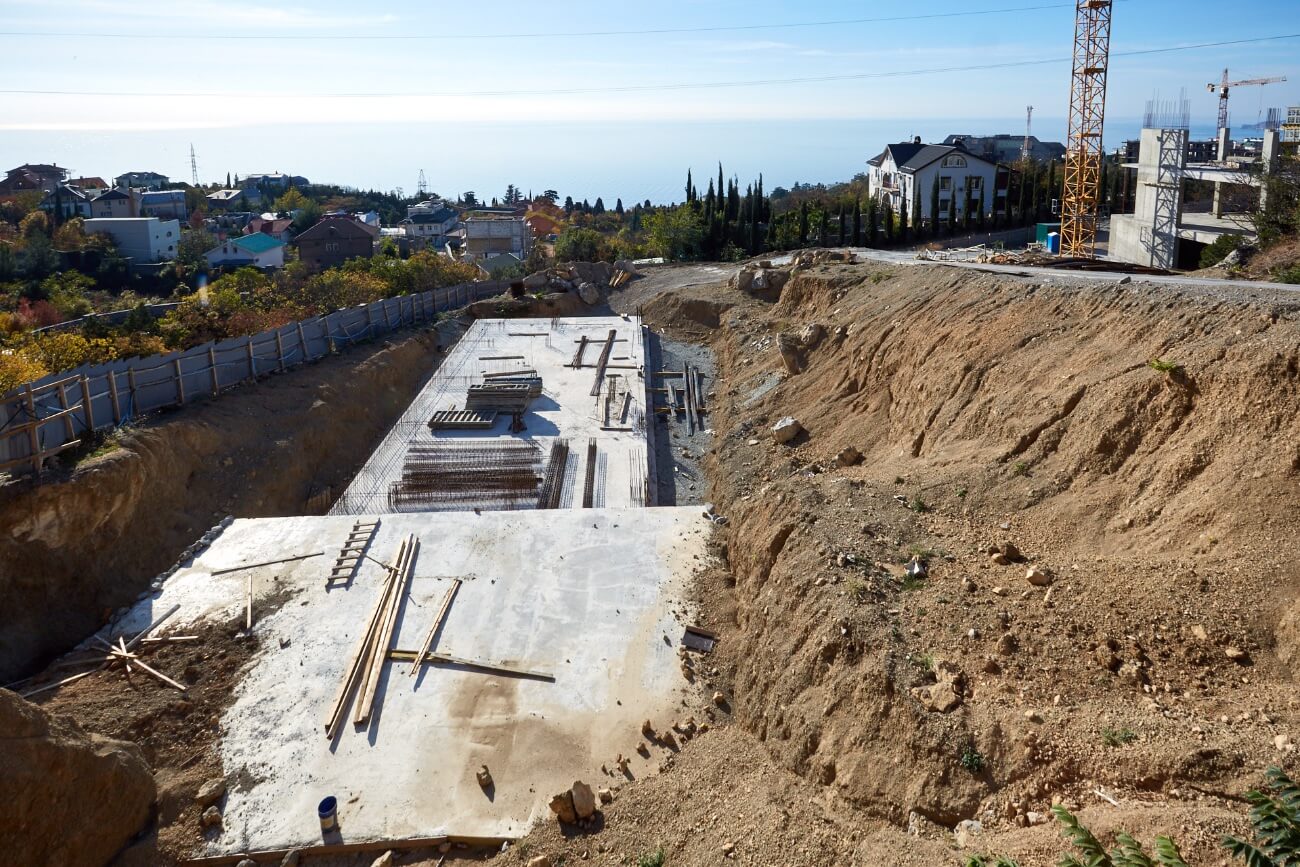

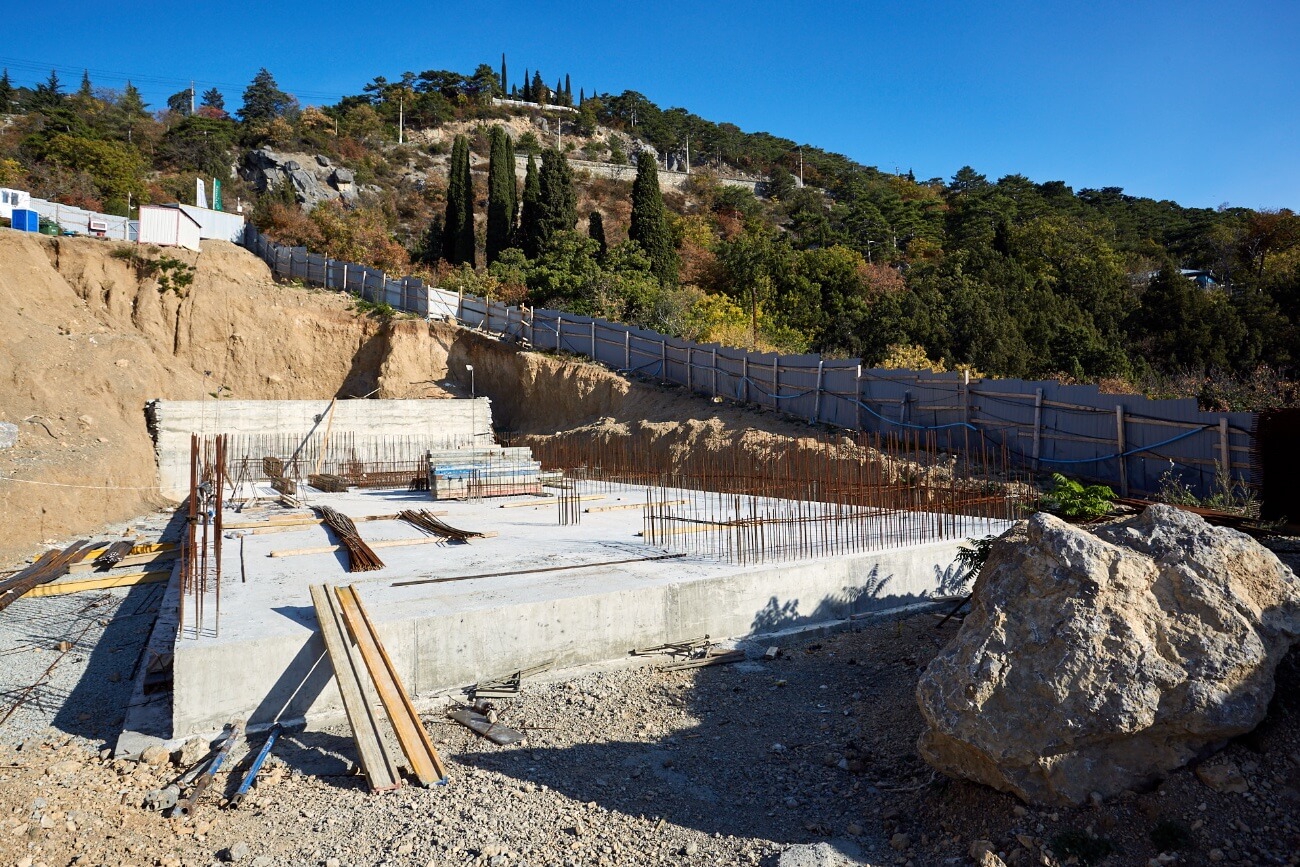

На площадке жилого комплекса закончили разработку котлована под первый и второй блоки здания. Завершили устройства щебеночной, бутобетонных подготовок и выполнили устройство монолитных фундаментах плит блоков - 2, 2.1, 1.1.
Залили более 1000 м3 бетонных смесей для фундамента дома. На сегодняшний день ведутся работы:

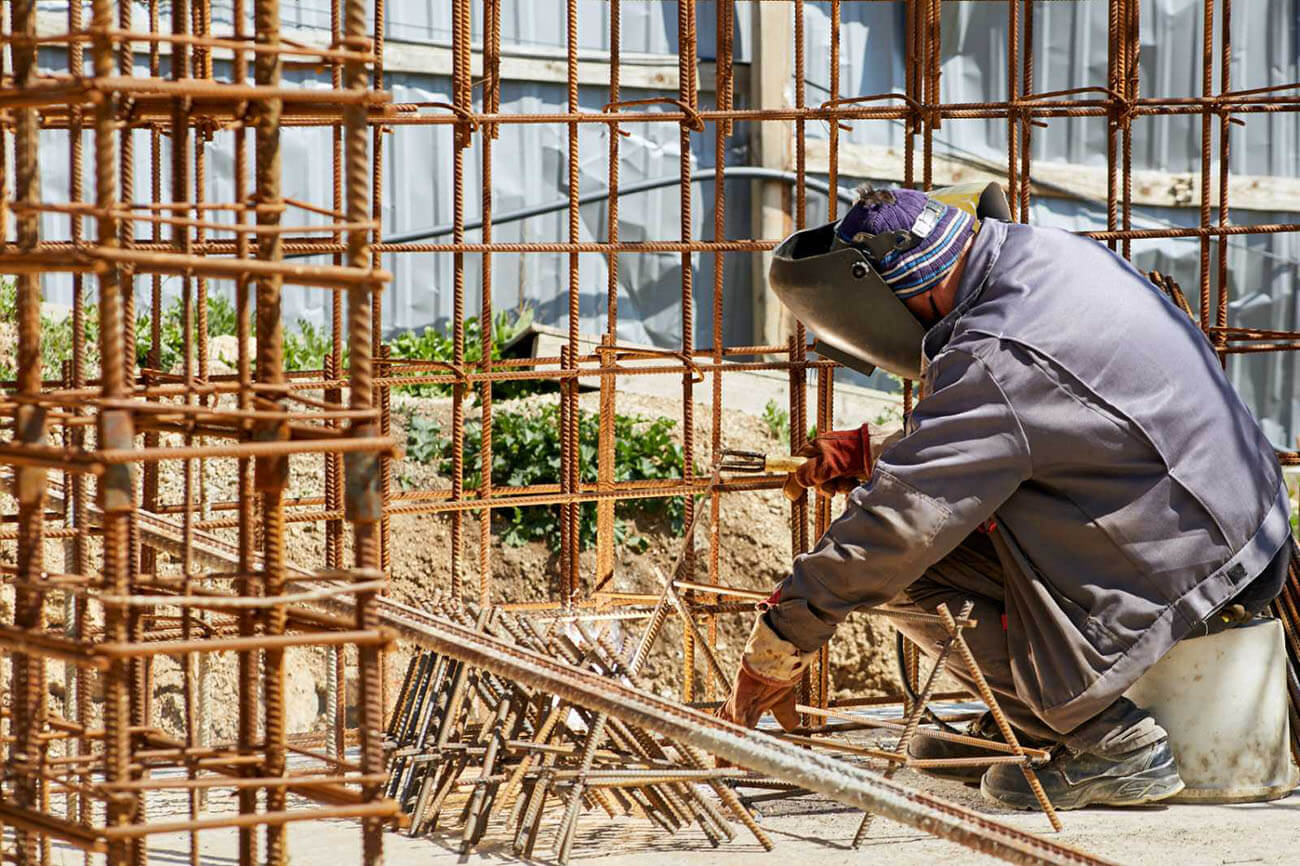

Положен старт строительства! На площадке жилого комплекса завершены работы по обустройству строительного городка, а значит впереди один из самых важных этапов – подготовка к бетонированию монолитного фундамента:
Подготовительный период к строительству объекта
Получение всей необходимой документации для проведения строительных работ
Утверждение концепции объекта на архитектурно-градостроительном совете РК
Разработка концепции и визуализации архитектуры комплекса
Подборка земельного участка, оформление документов
Нажимая на кнопку, вы даете согласие на обработку персональных данных и соглашаетесь c Политикой конфиденциальности
Специально для Вас уникальное предложение*
"Квартира+паркинг" в доме готовностью – 95%
Ввод в эксплуатацию жилого комплекса – 3 кв. 2022г.
*В предложении участвуют только 2 квартиры.
Предложение действительно до 30.09.2022г.
Узнайте подробности по телефону:
+7 (499) 938-99-56 или оставьте заявку и мы вам перезвоним:
Нажимая на кнопку, вы даете согласие на обработку персональных данных и соглашаетесь c Политикой конфиденциальности
